Après plus de 65 ans à Dulliken, la société Tonet AG déménagera à Däniken fin 2025. Pour que vous soyez toujours parfaitement informé de l'avancement de notre nouveau bâtiment, vous trouverez ici toutes les informations actuelles en un coup d'œil.

Chantiers Progrès

    Faits et chiffres sur le nouveau bâtiment

    Nouvel emplacement : Aarefeldstrasse 18, Däniken

    Déménagement prévu pour fin 2025

    Construction hybride durable avec une part importante de bois

    Centre de formation d'une capacité de 2500 participants par an

    Entreprise familiale de 3e génération

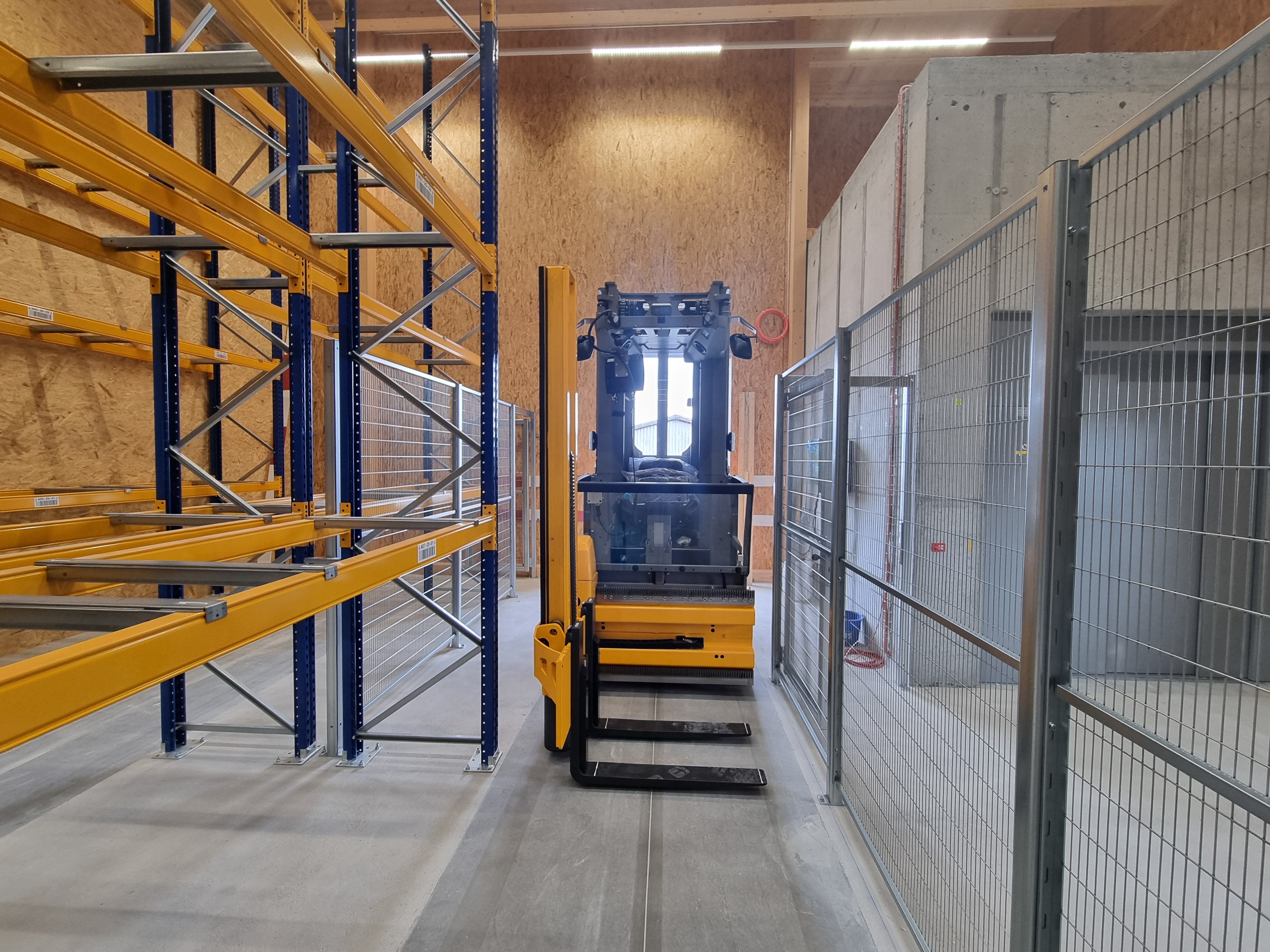

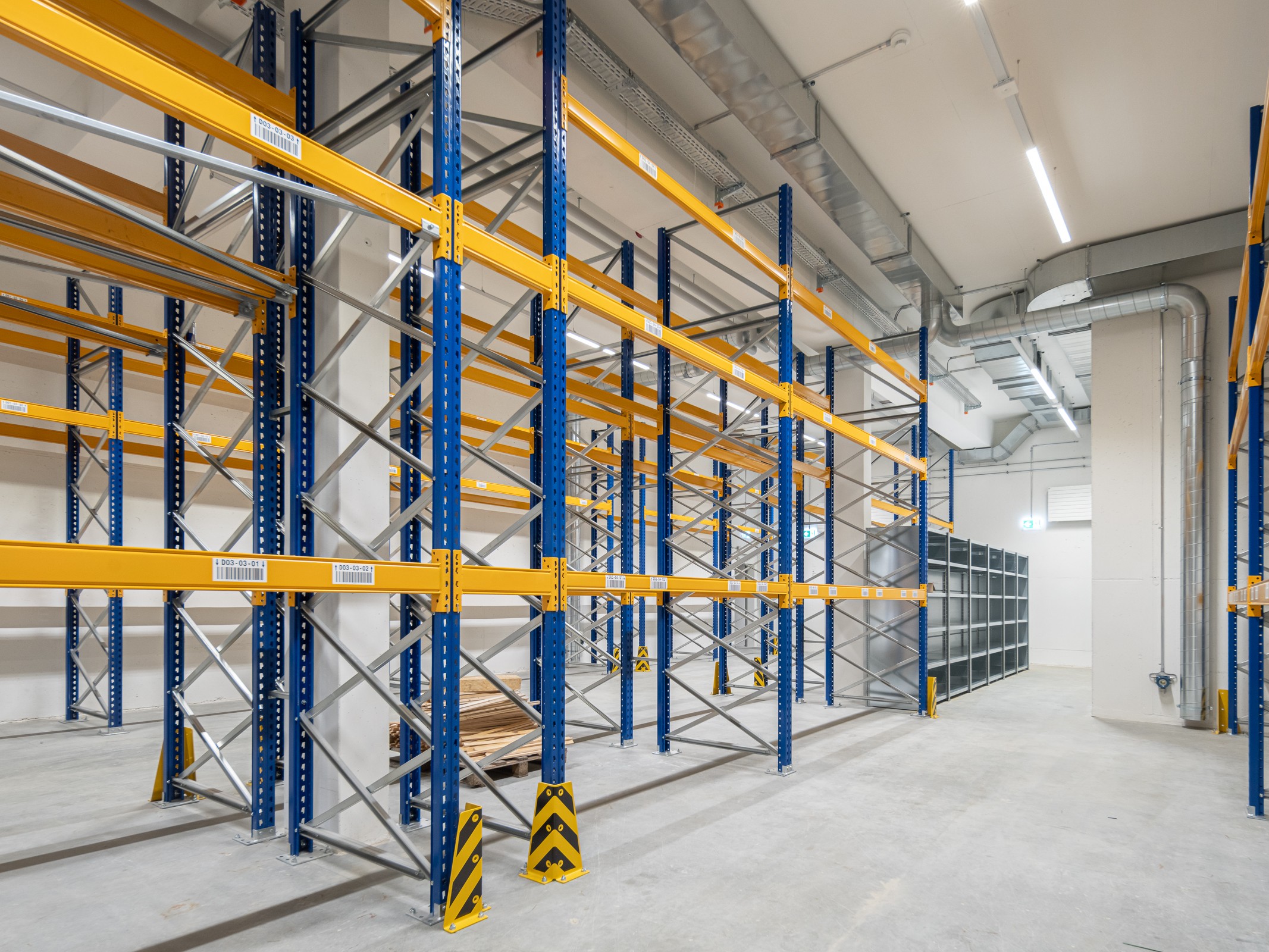

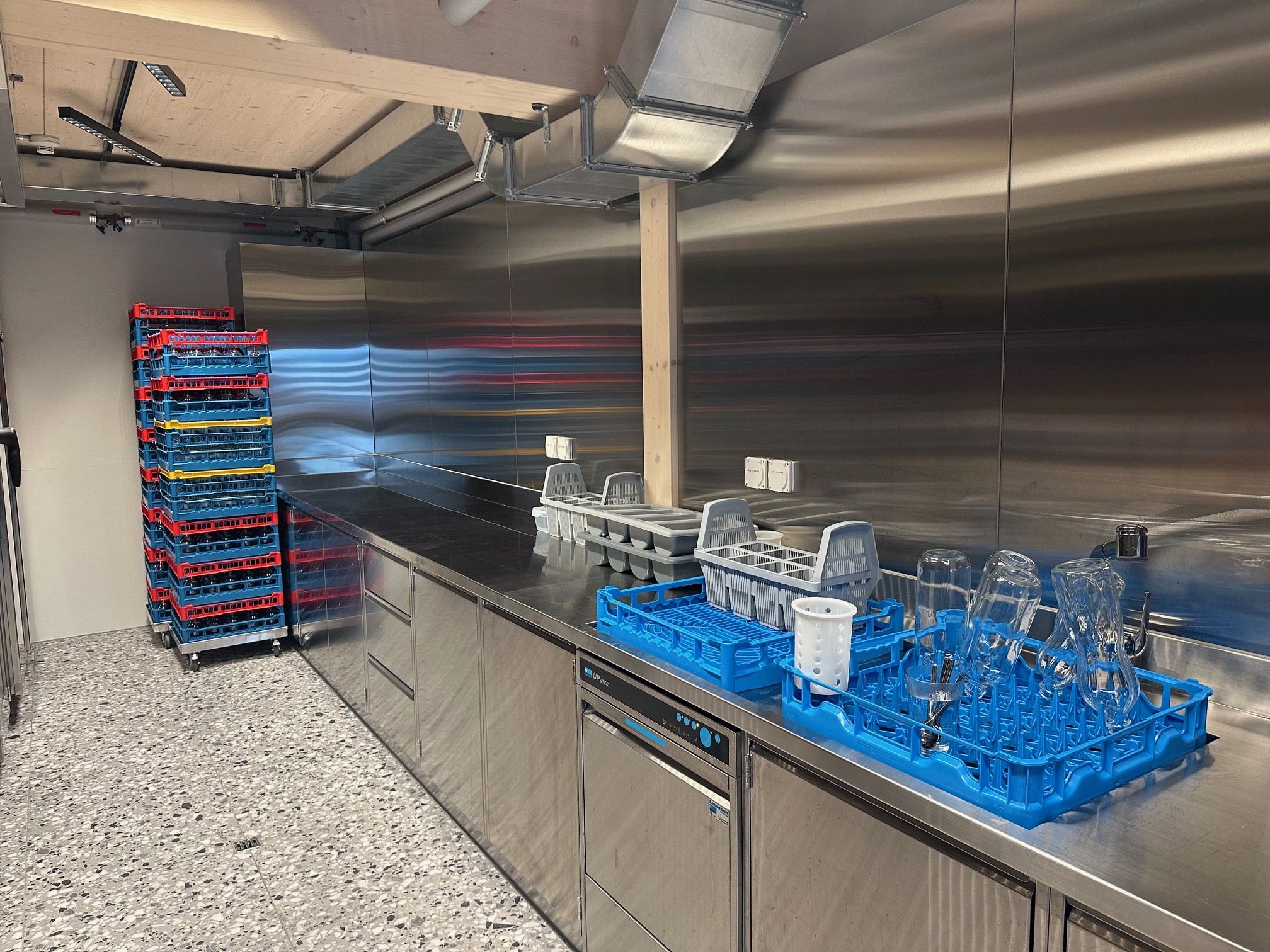

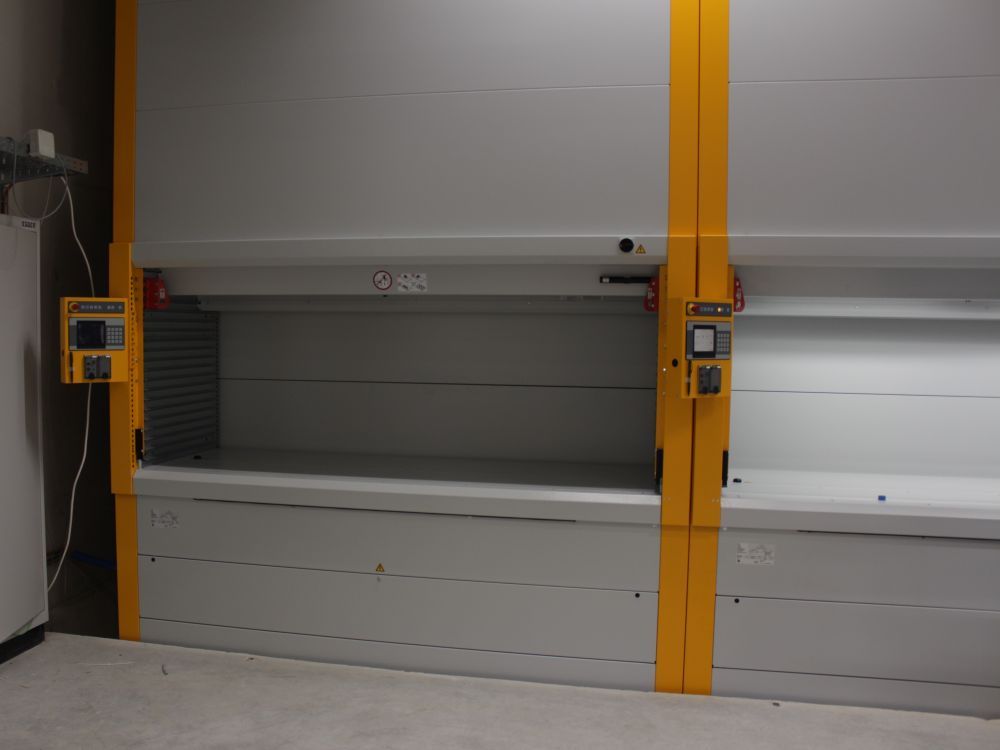

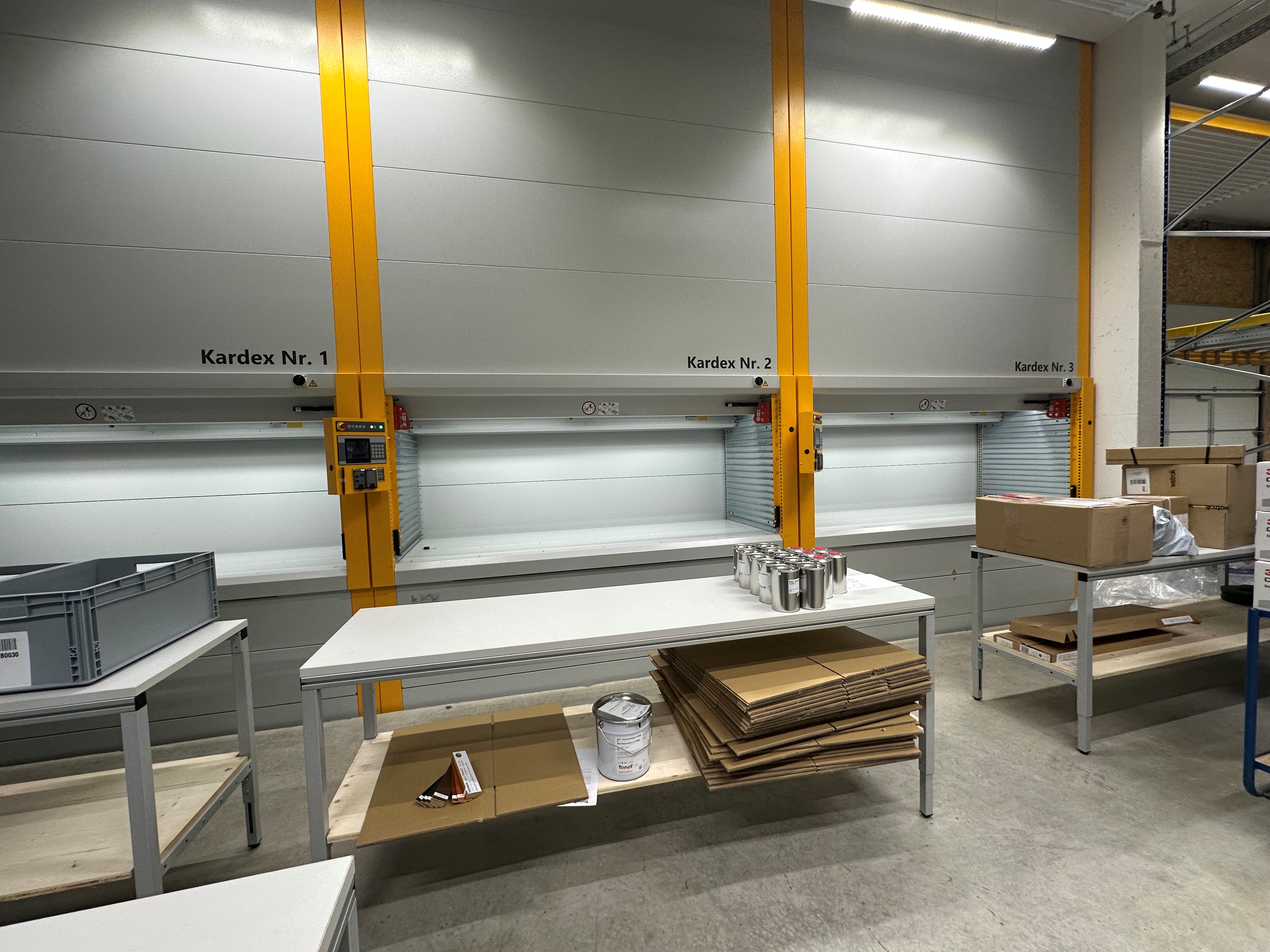

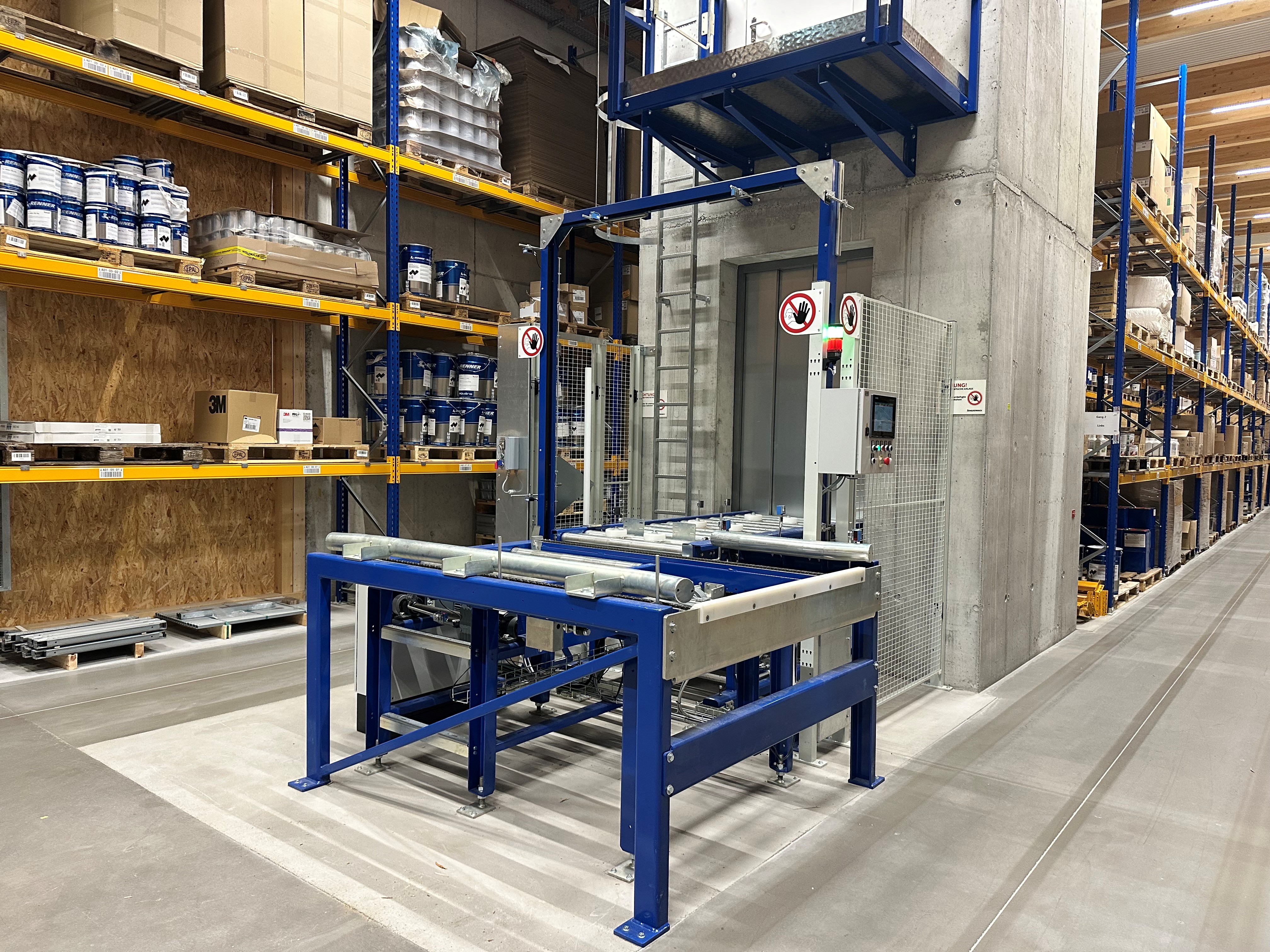

    Doublement de la capacité actuelle de mélange de vernis colorés

    Chronologie des chantiers

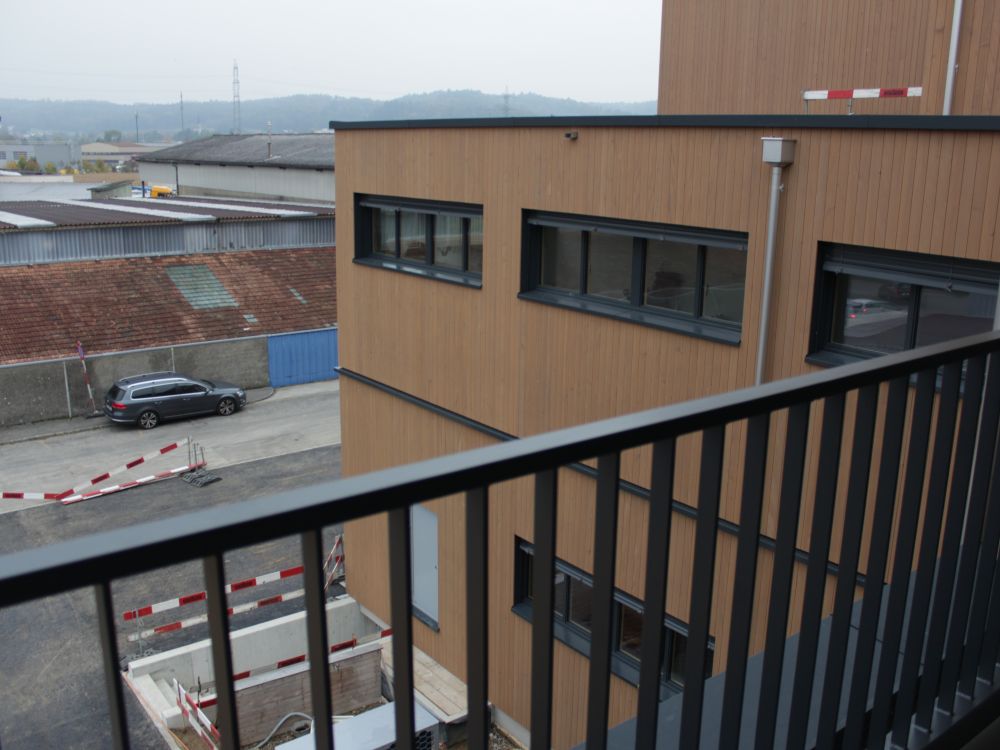

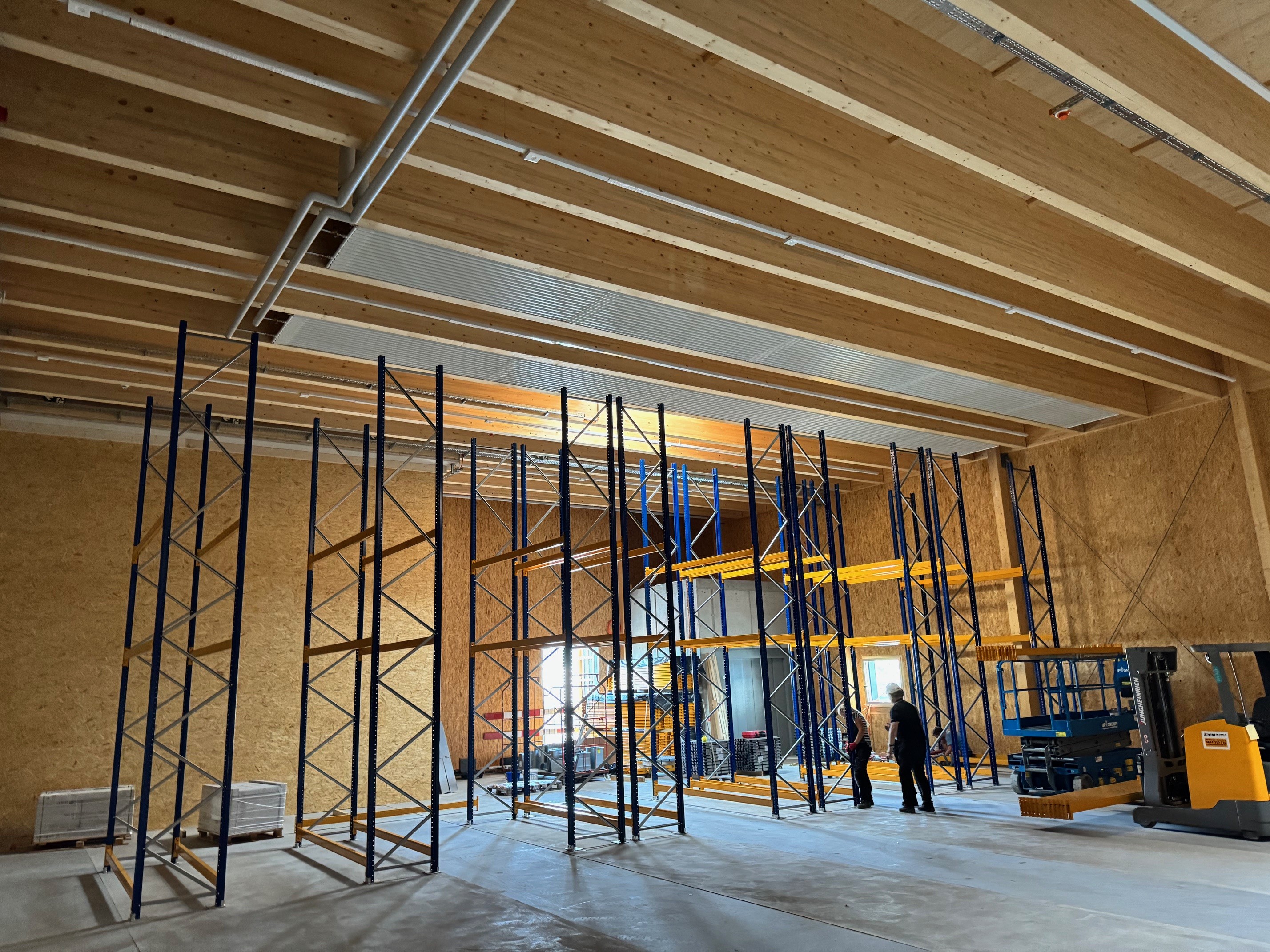

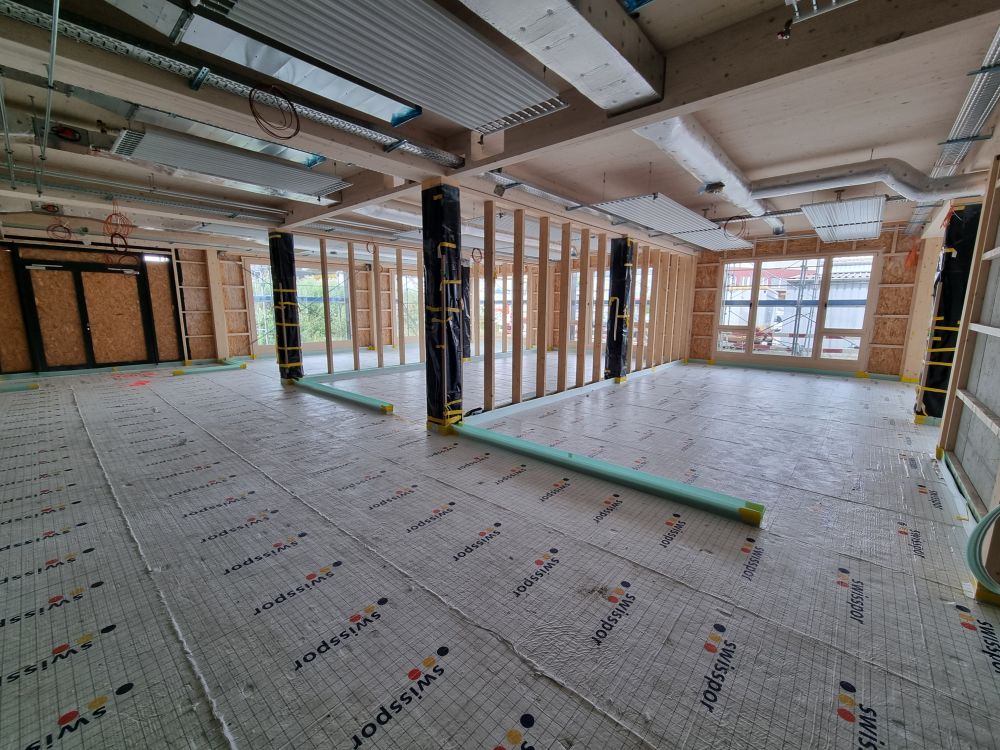

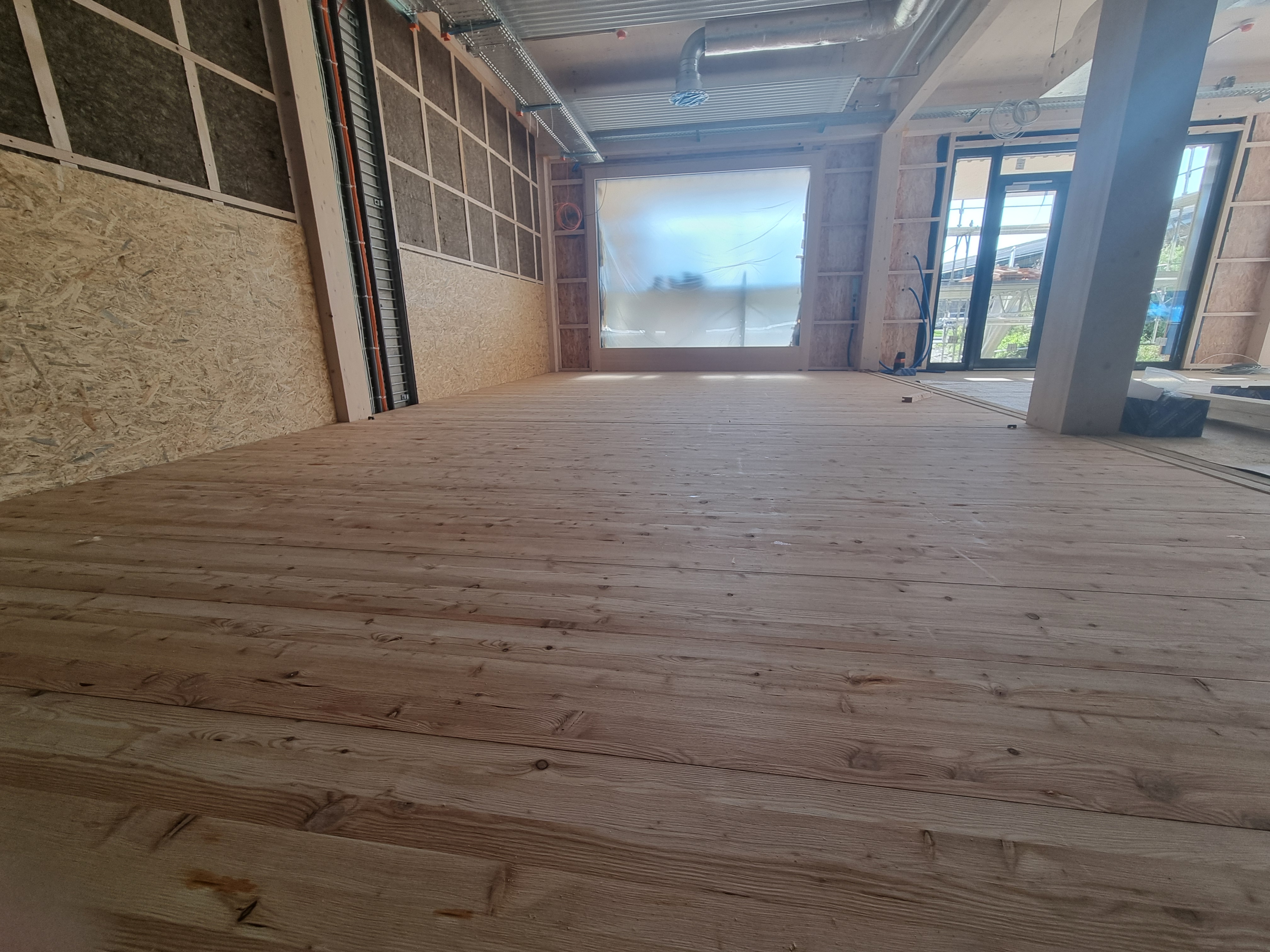

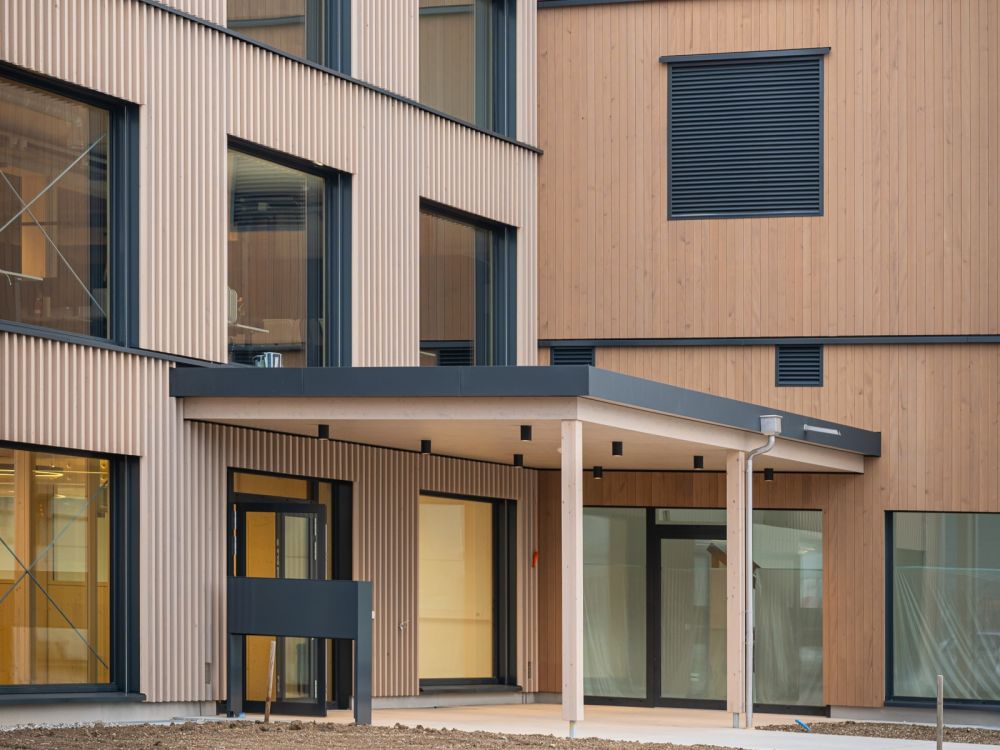

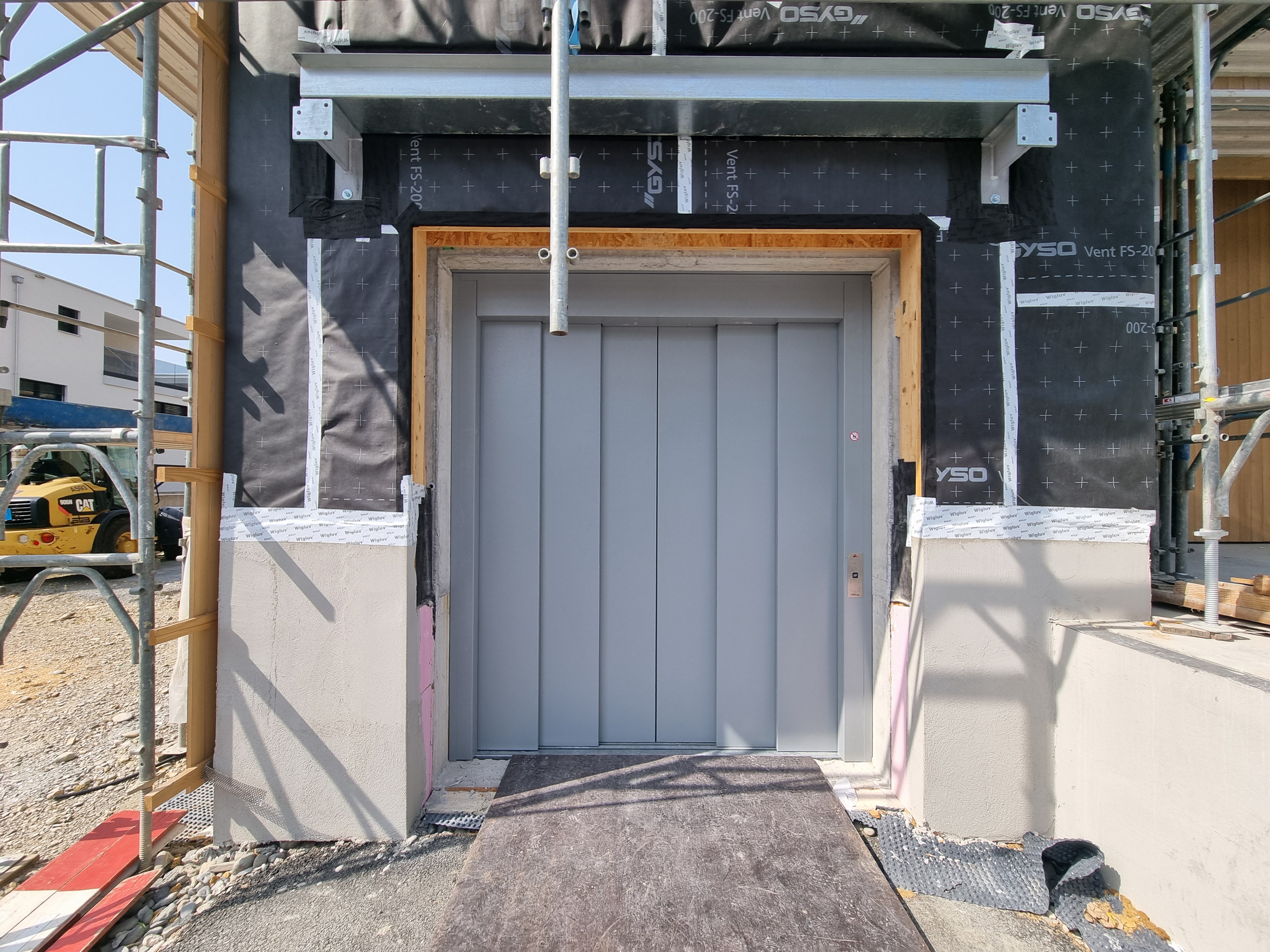

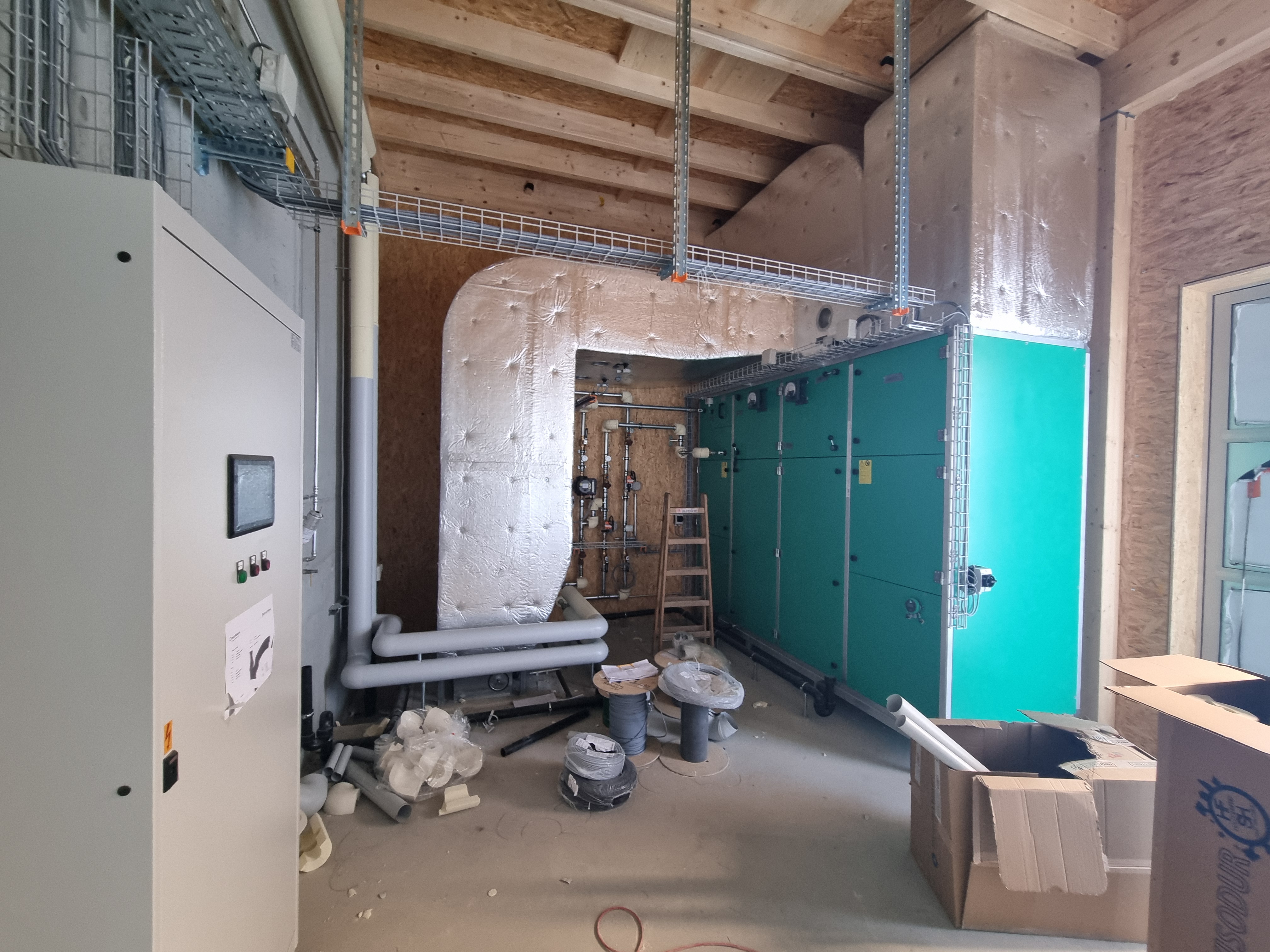

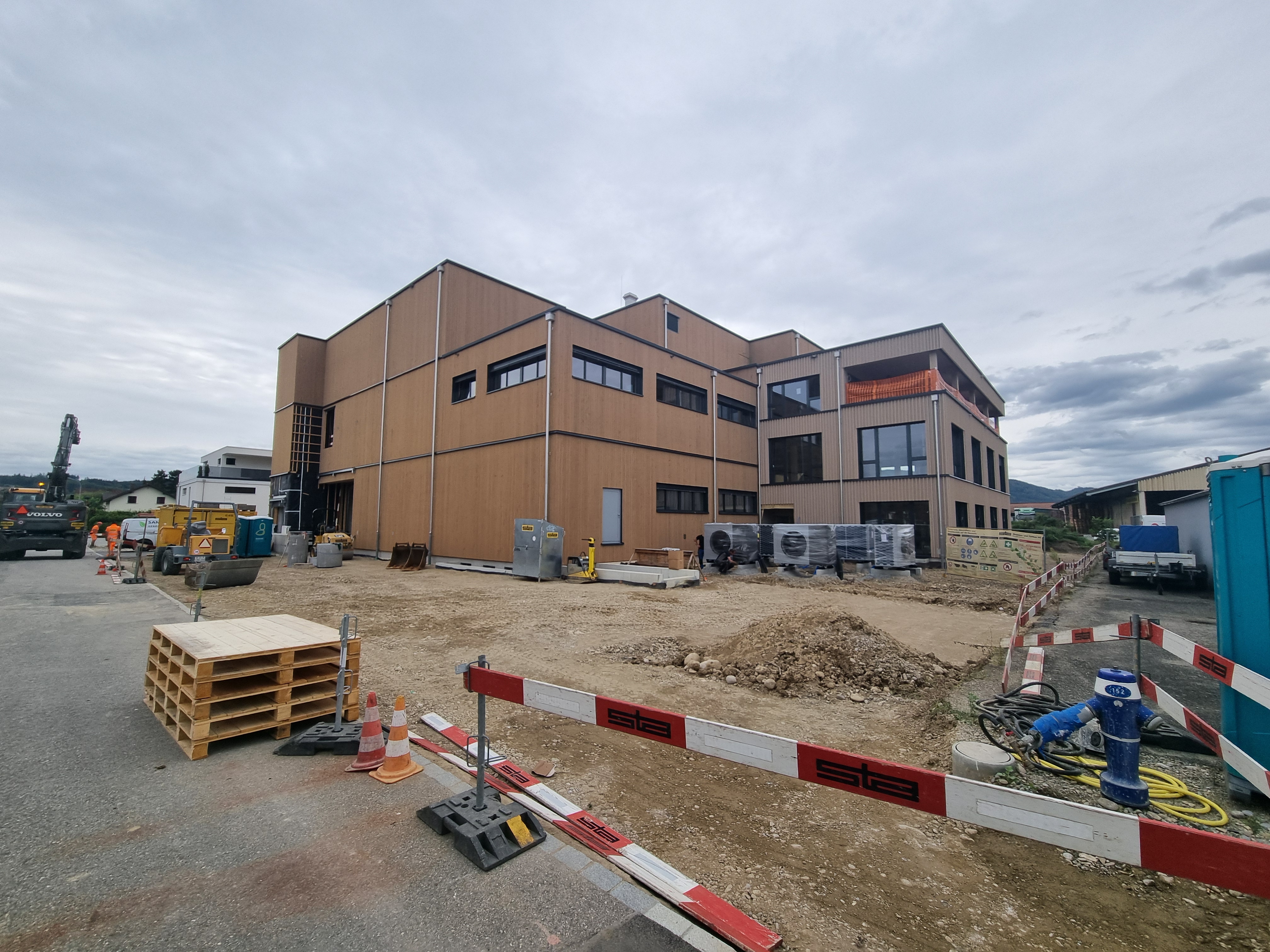

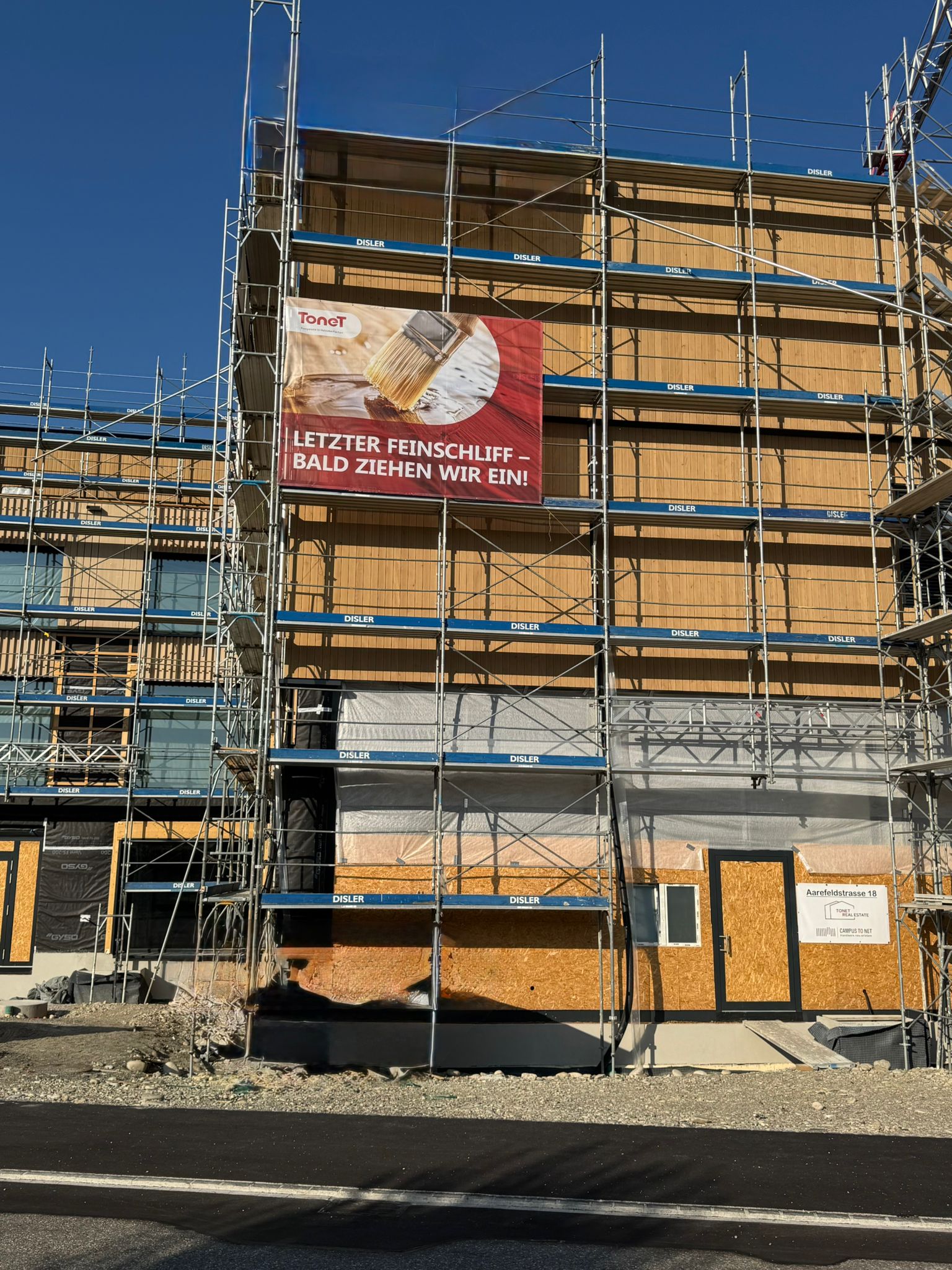

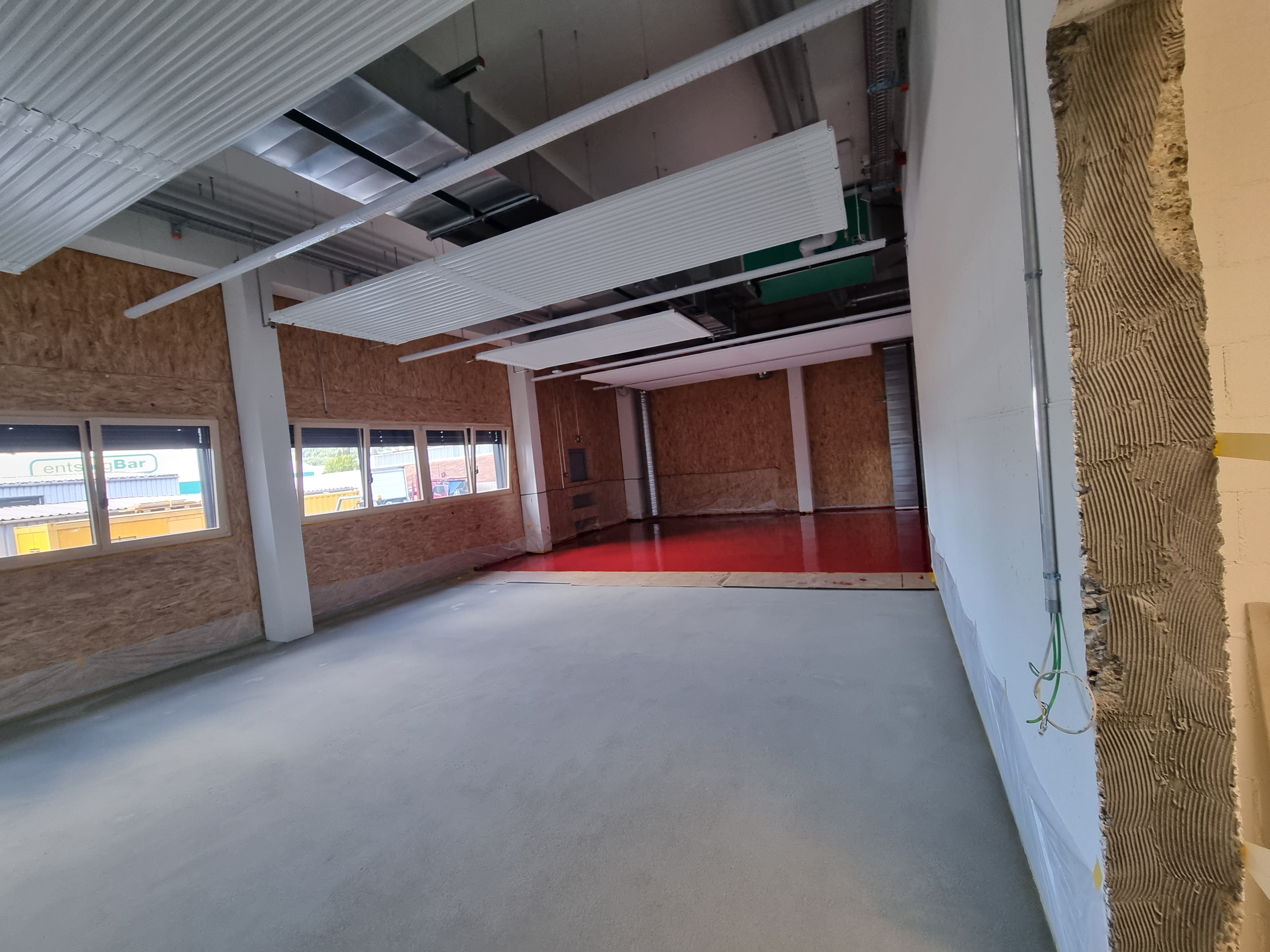

    Mise à jour juillet - 15.07.2025

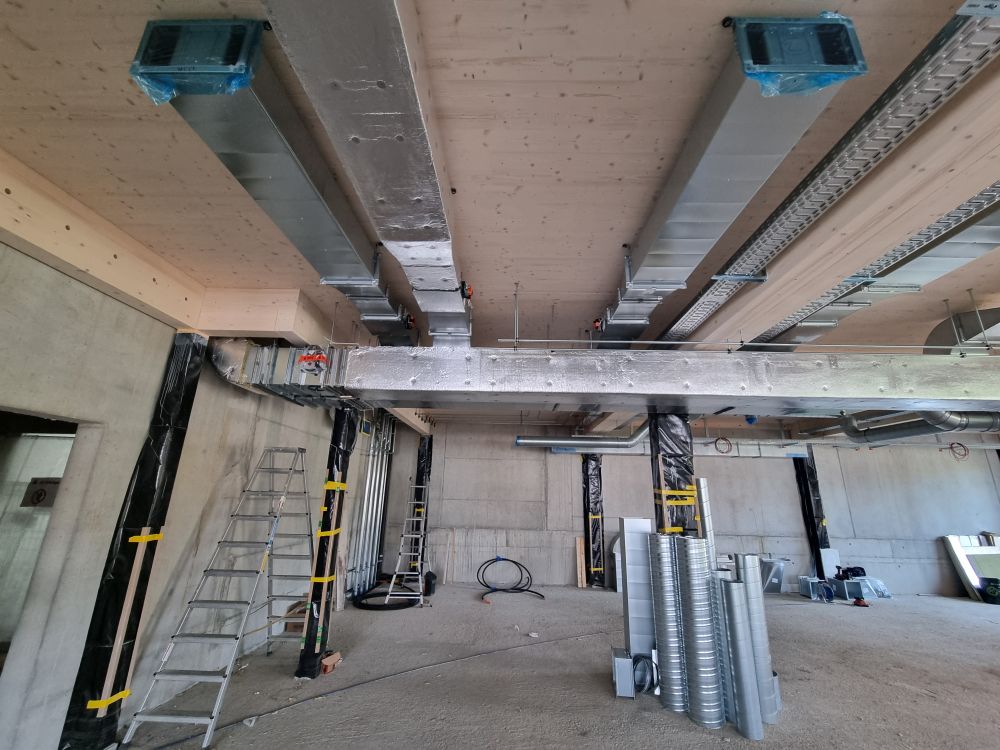

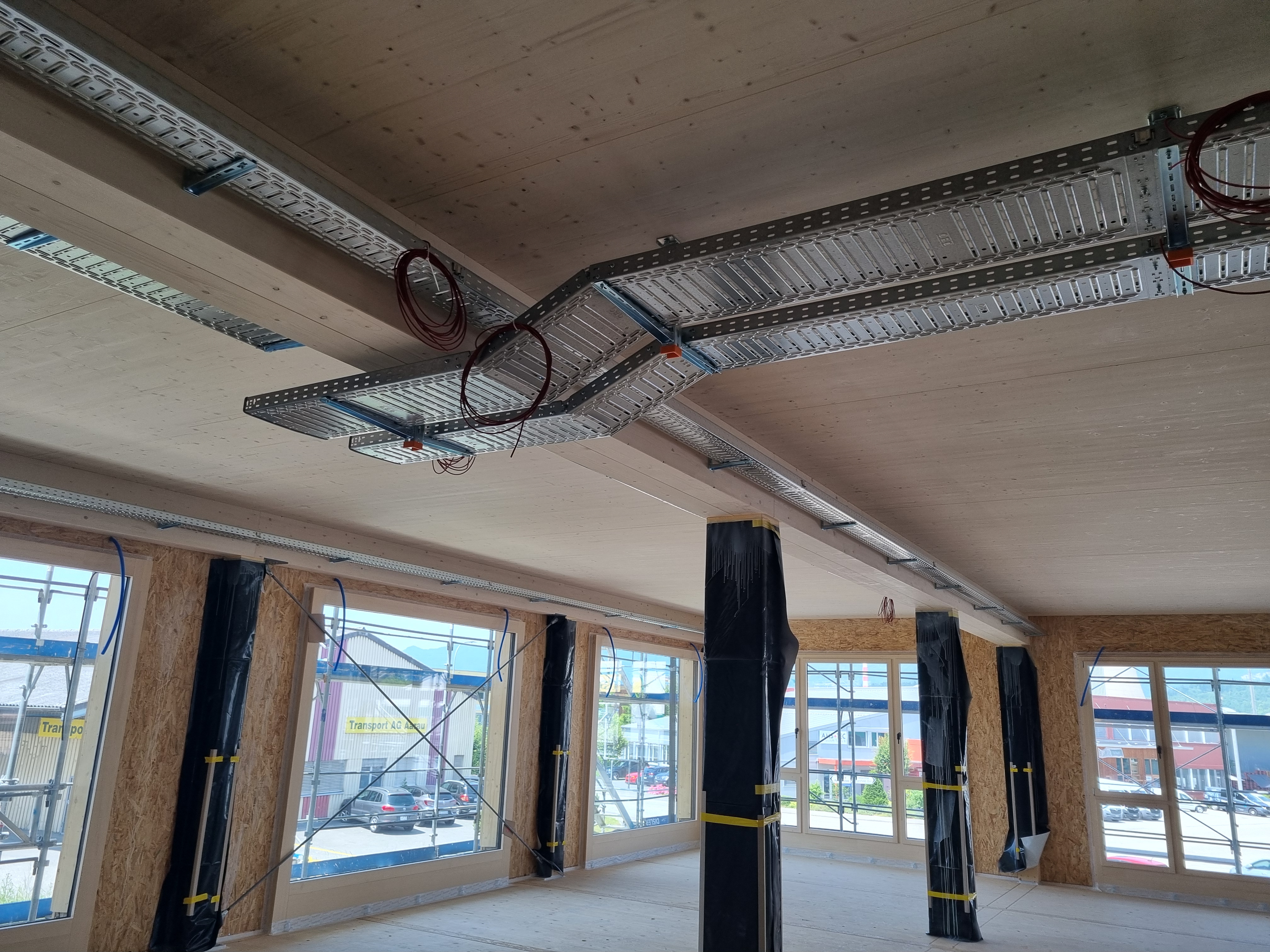

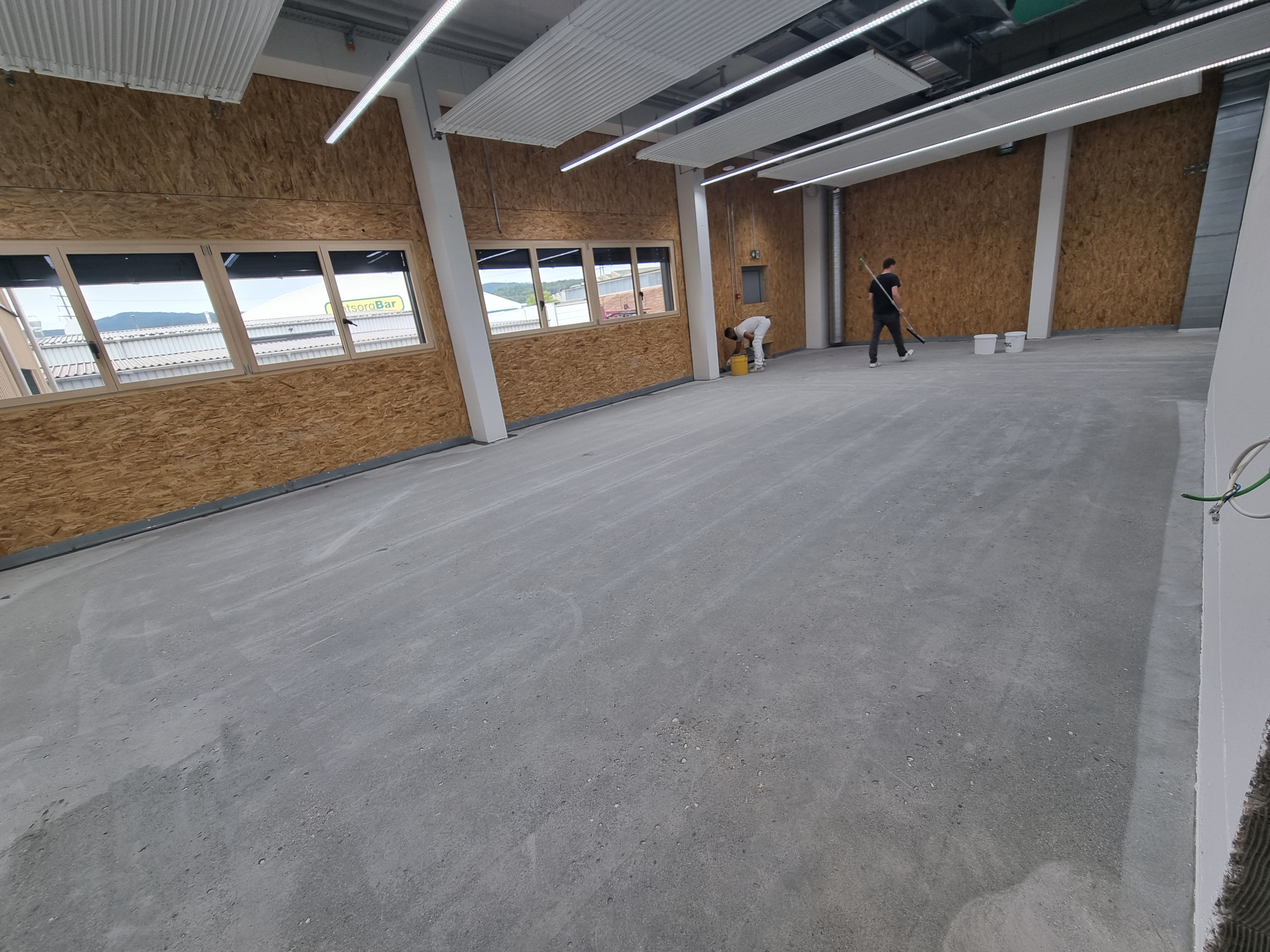

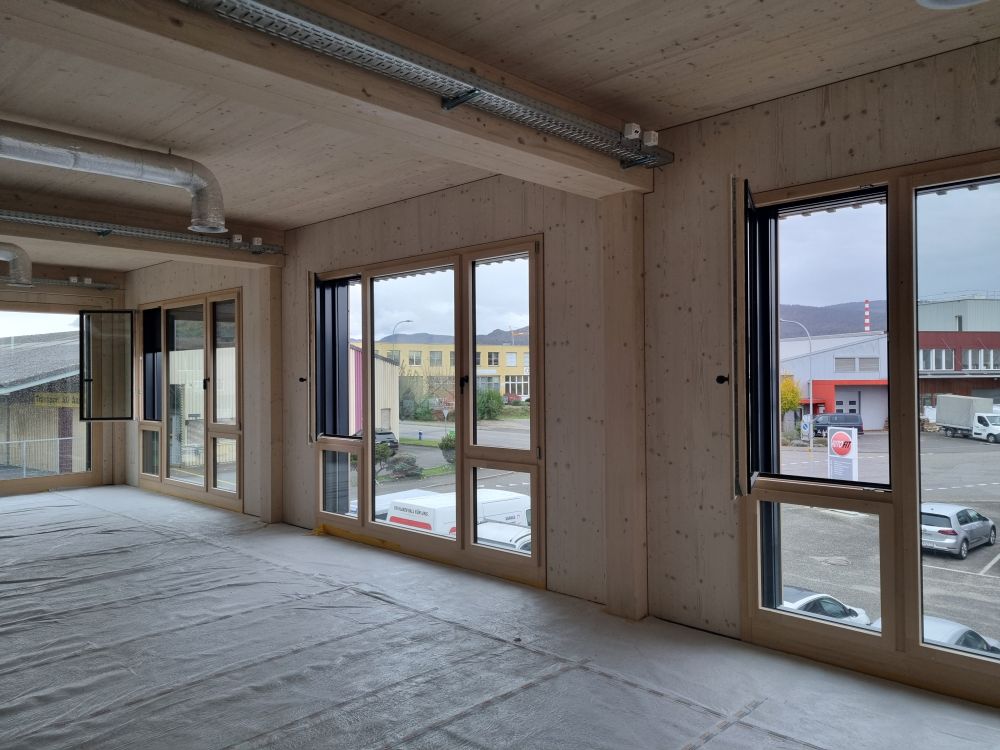

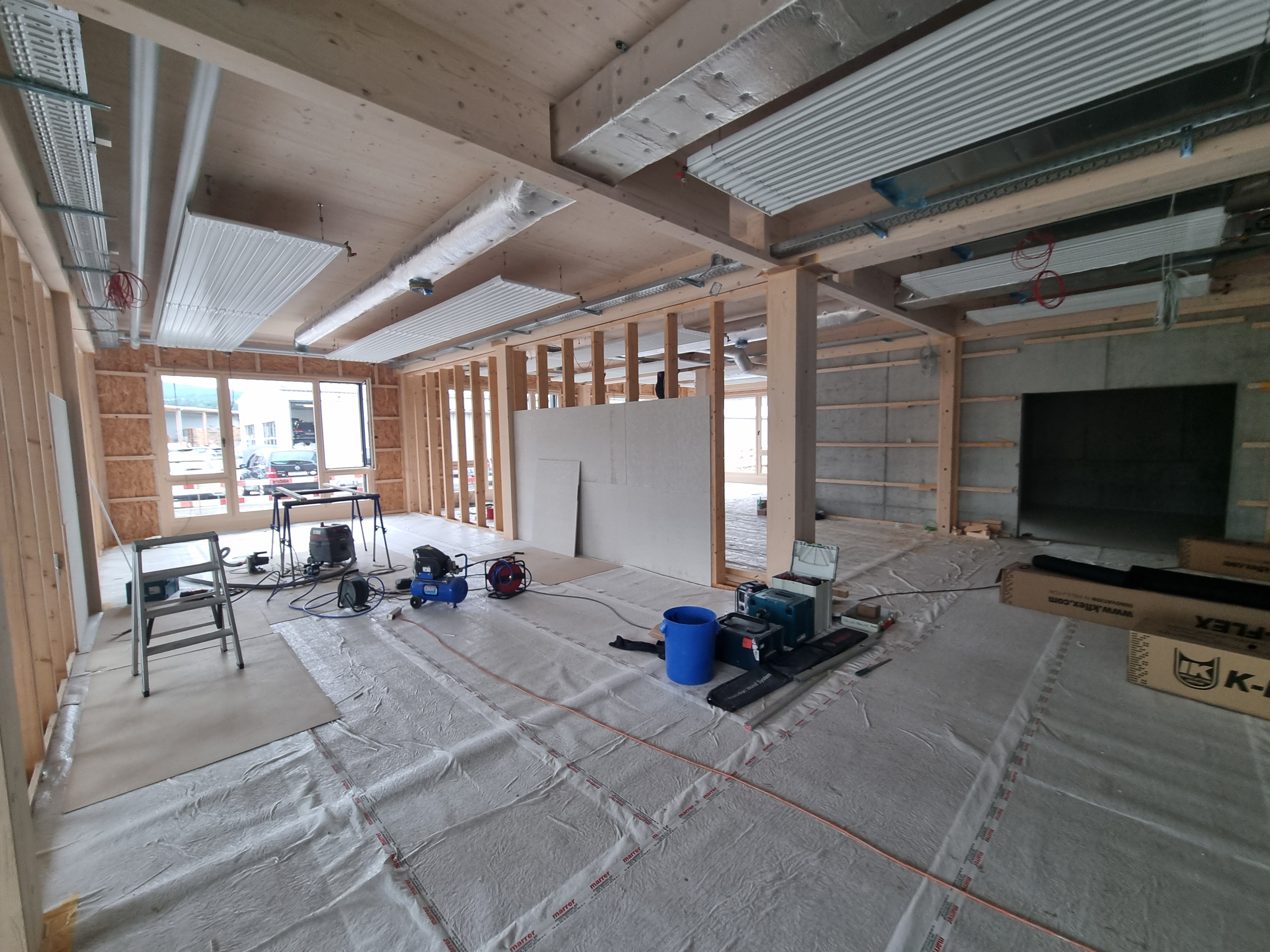

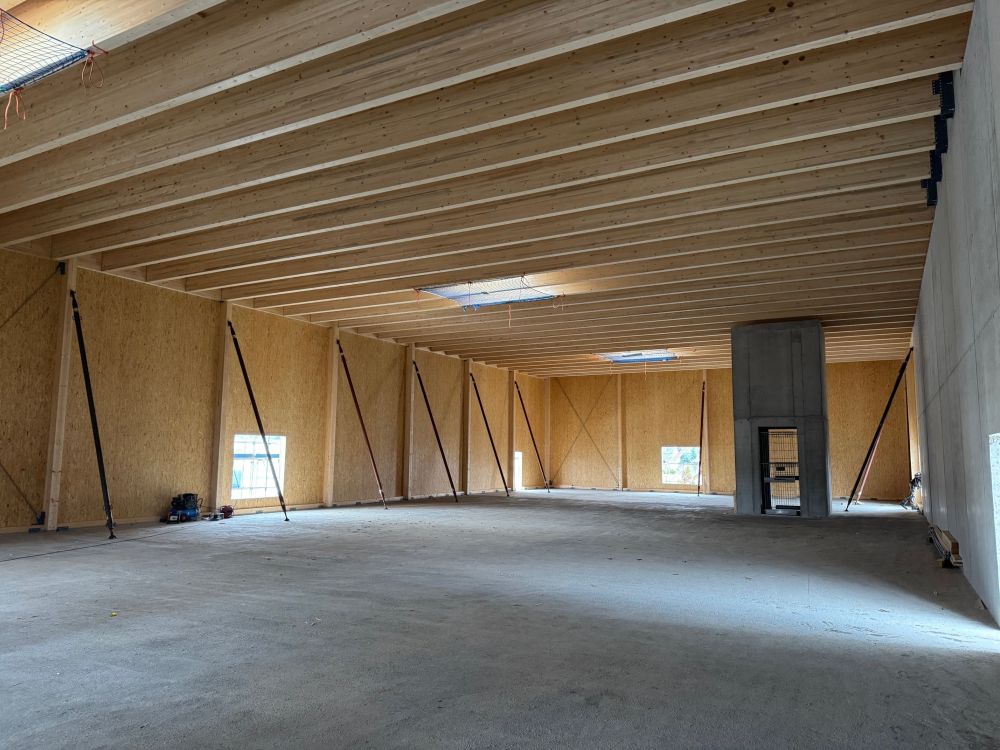

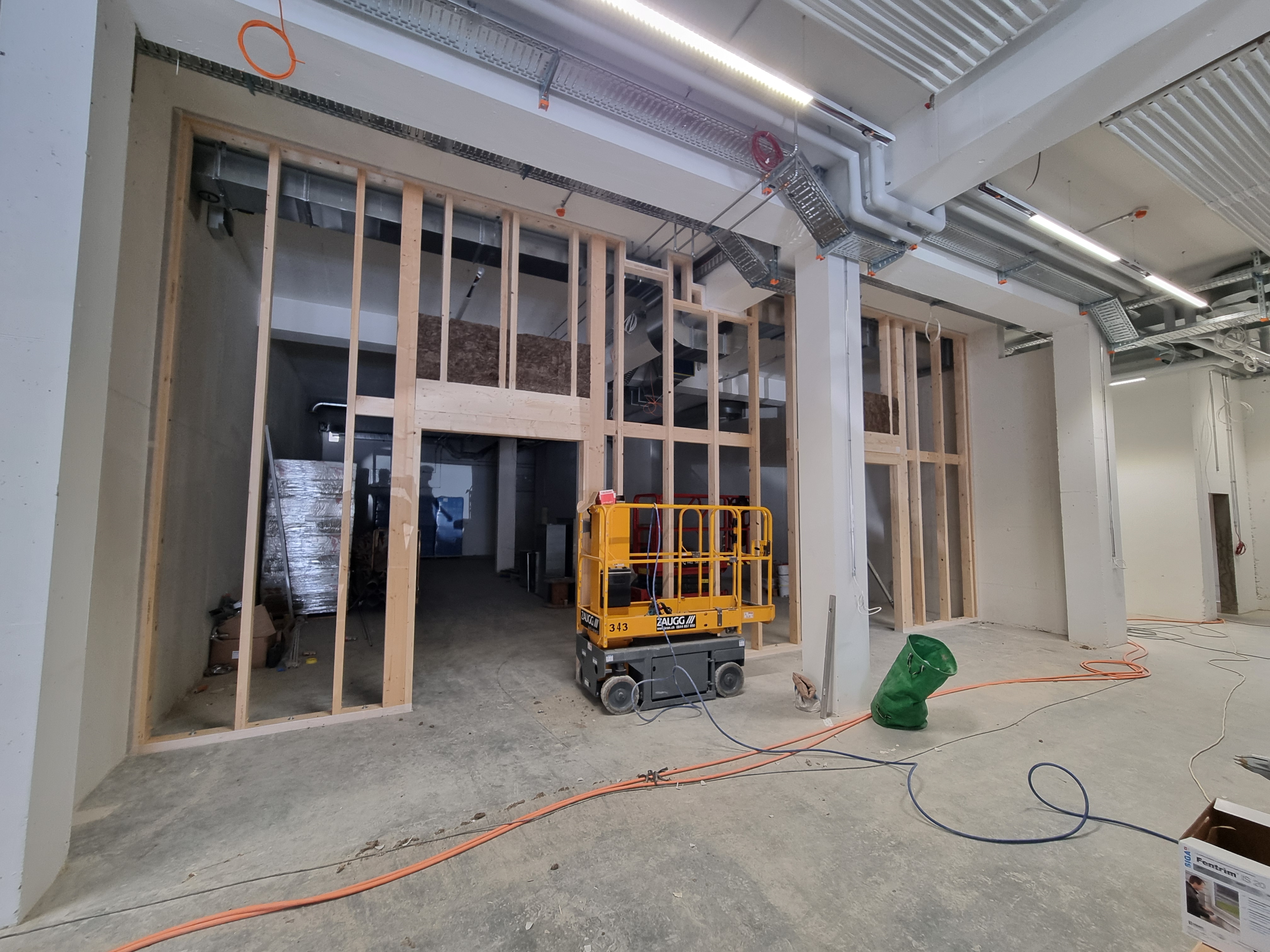

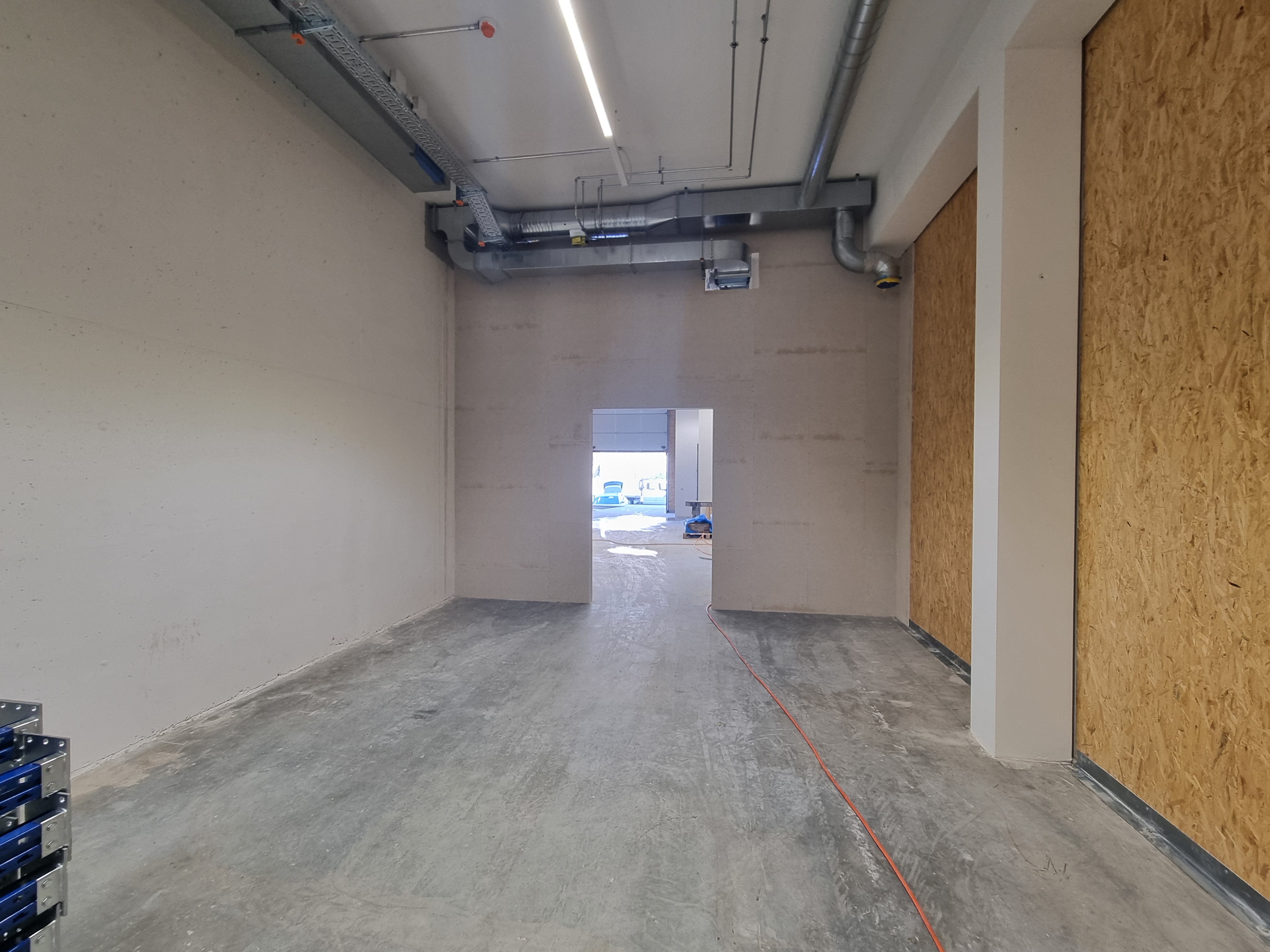

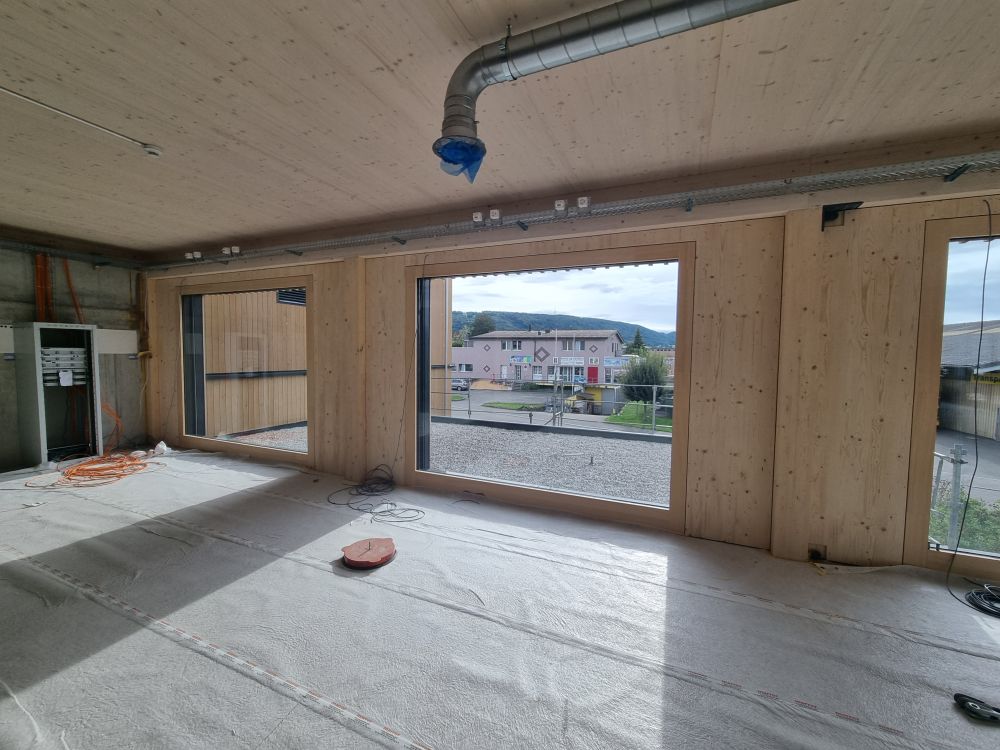

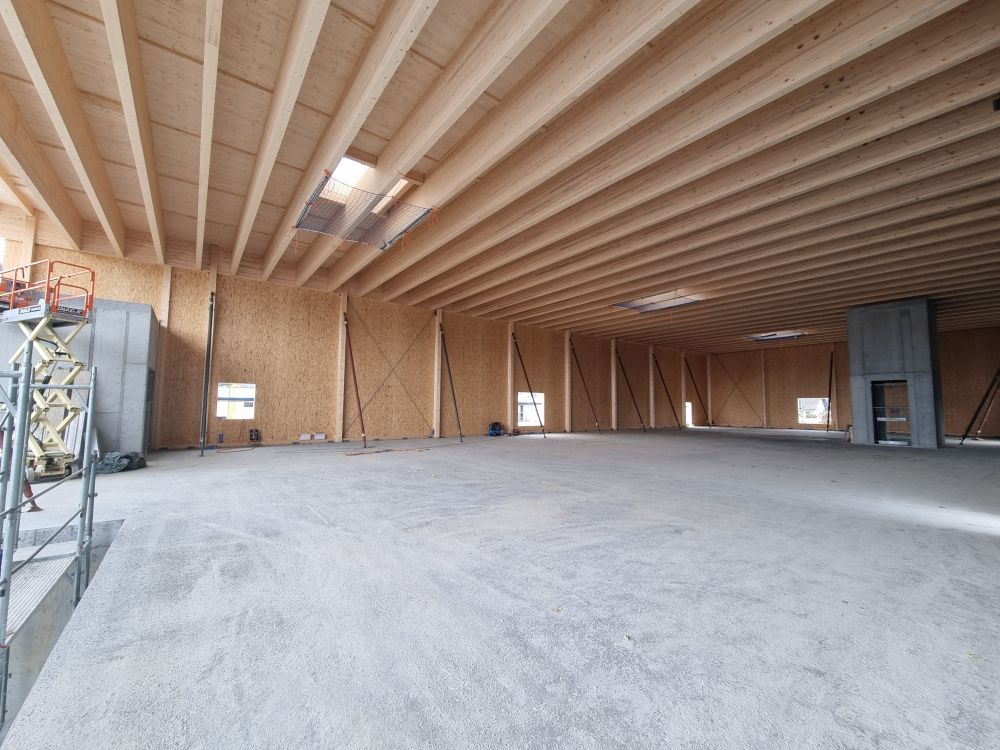

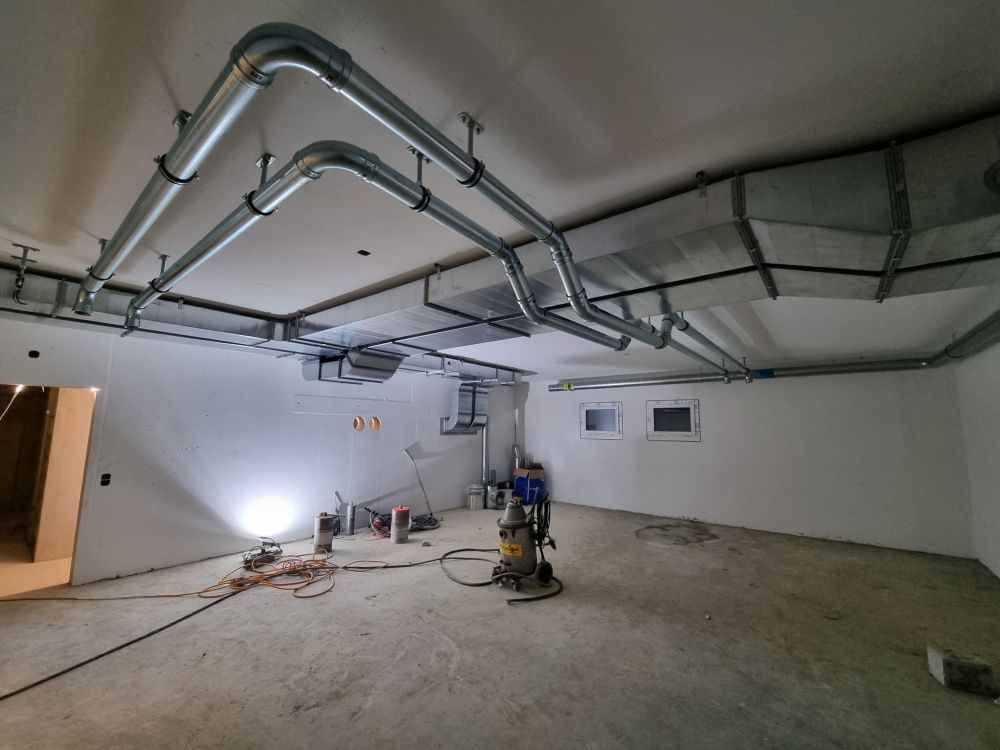

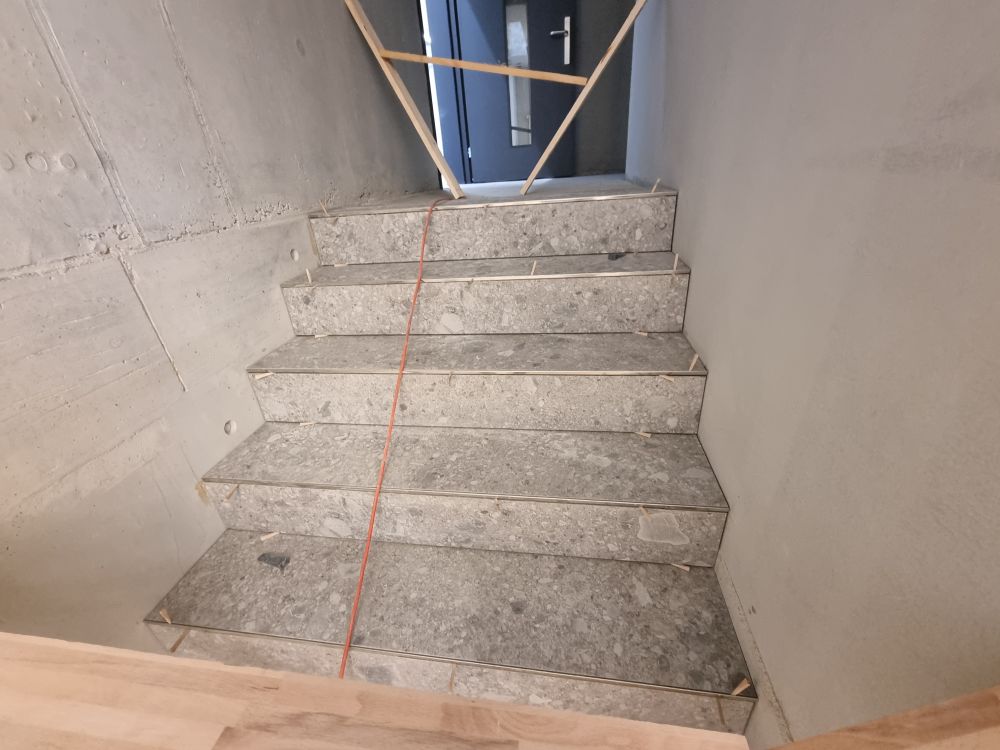

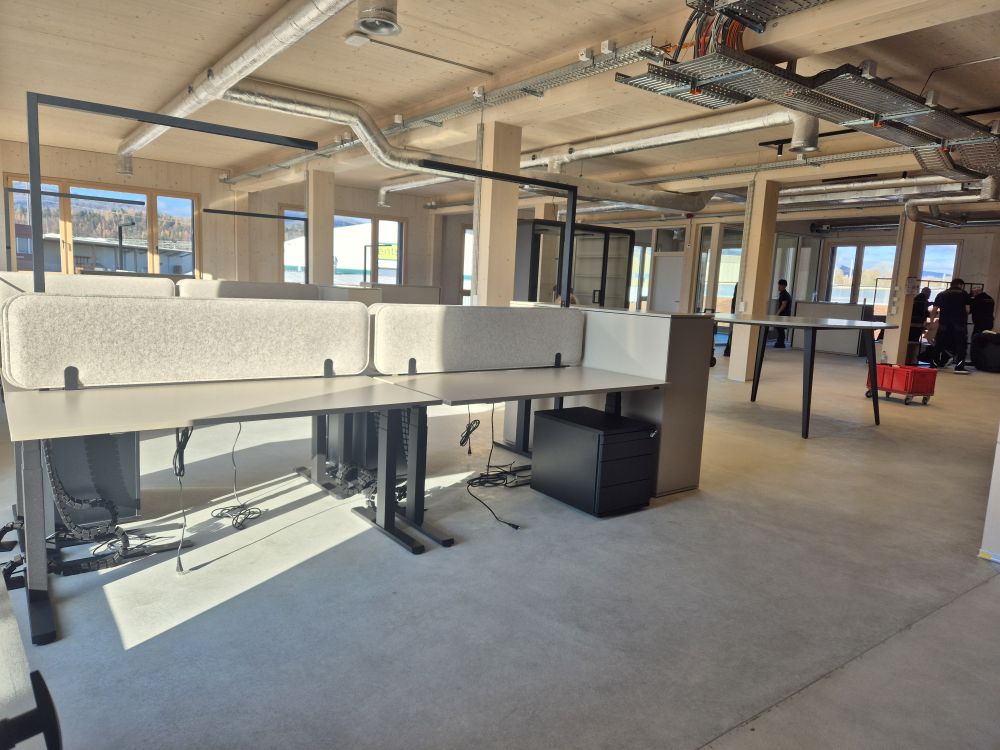

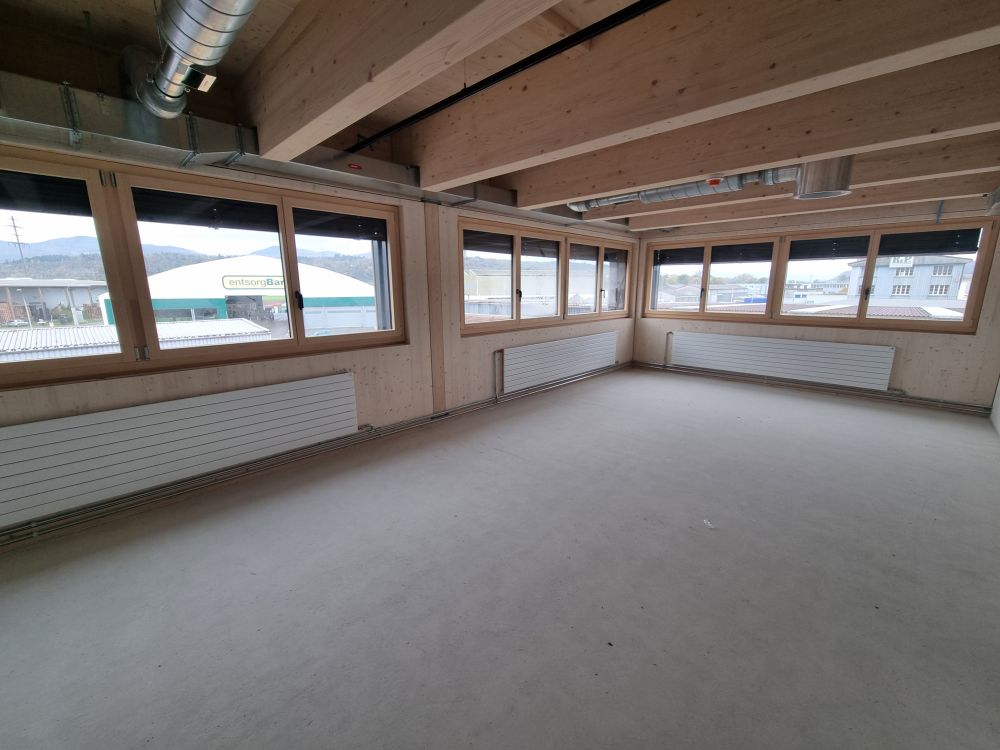

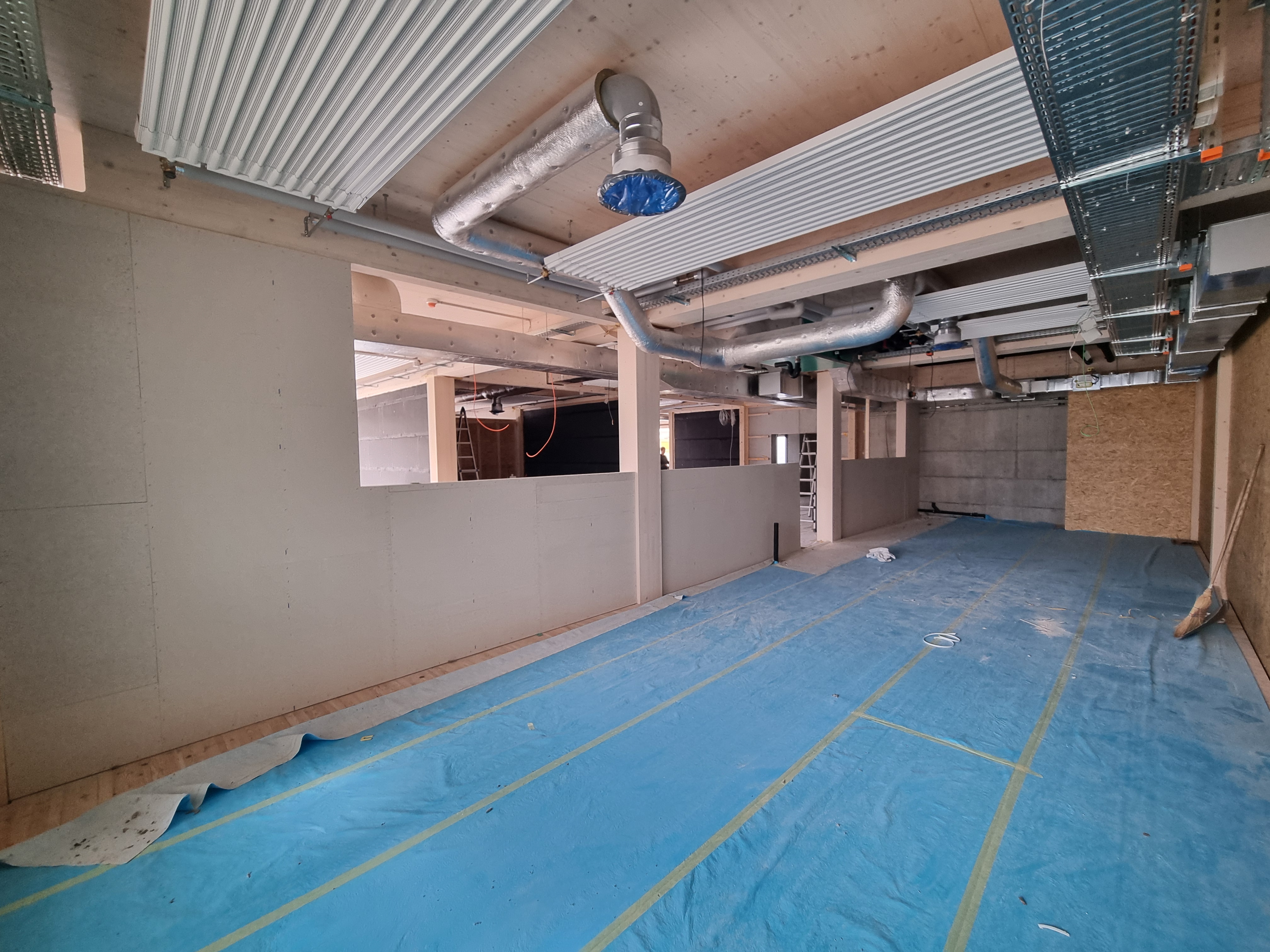

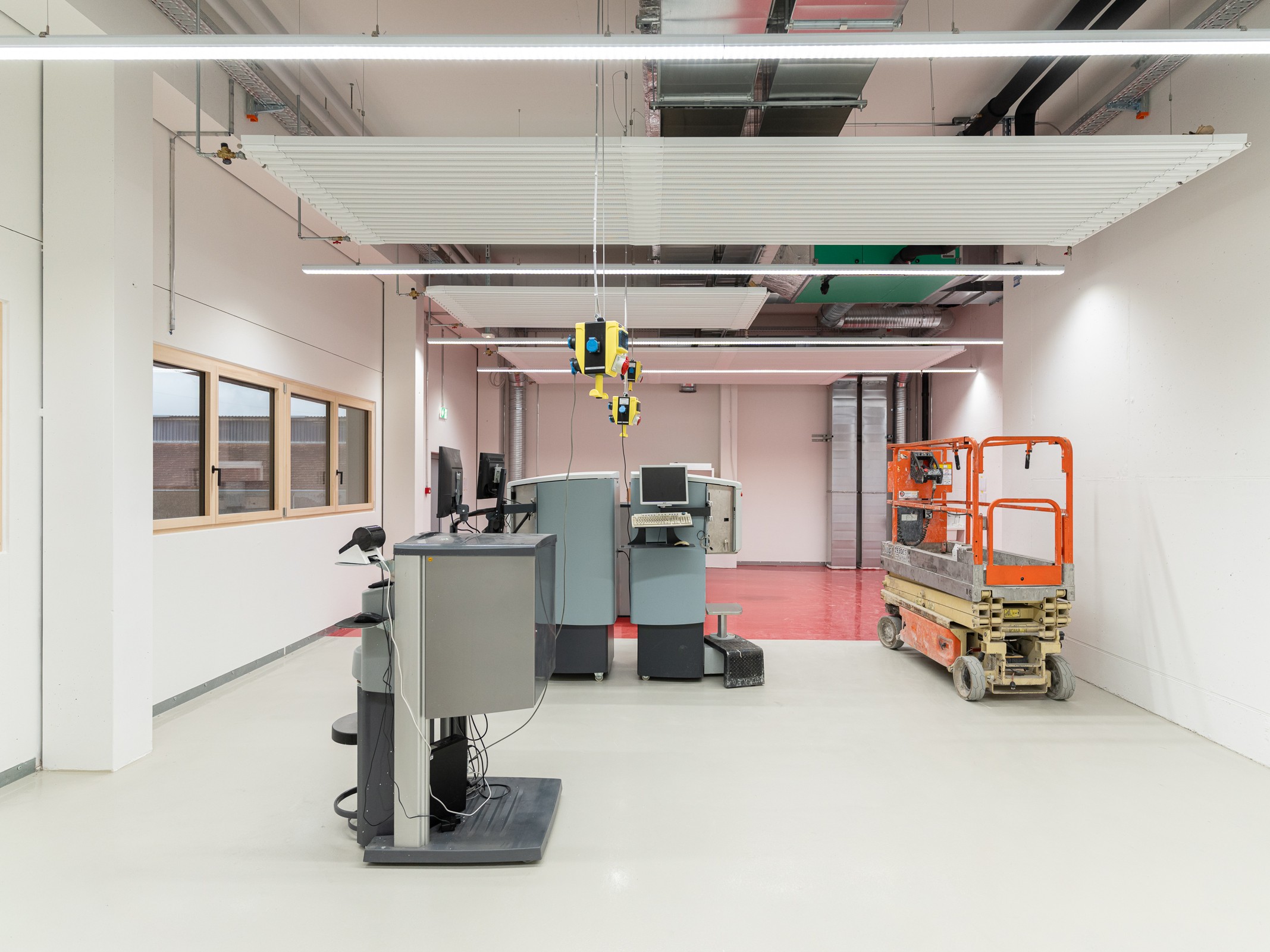

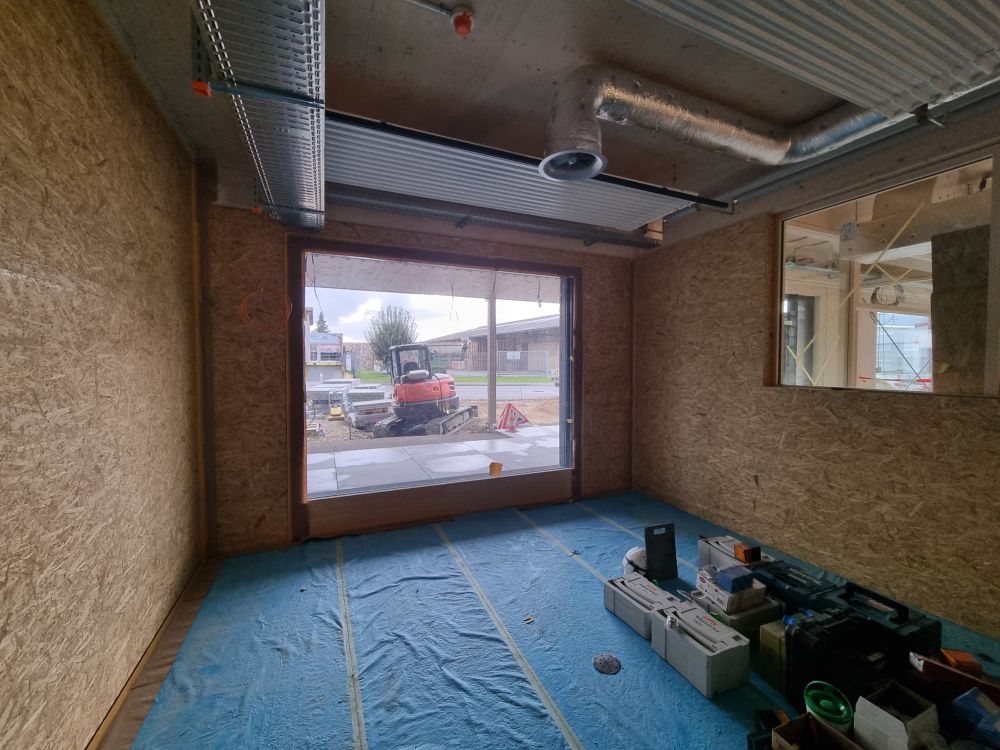

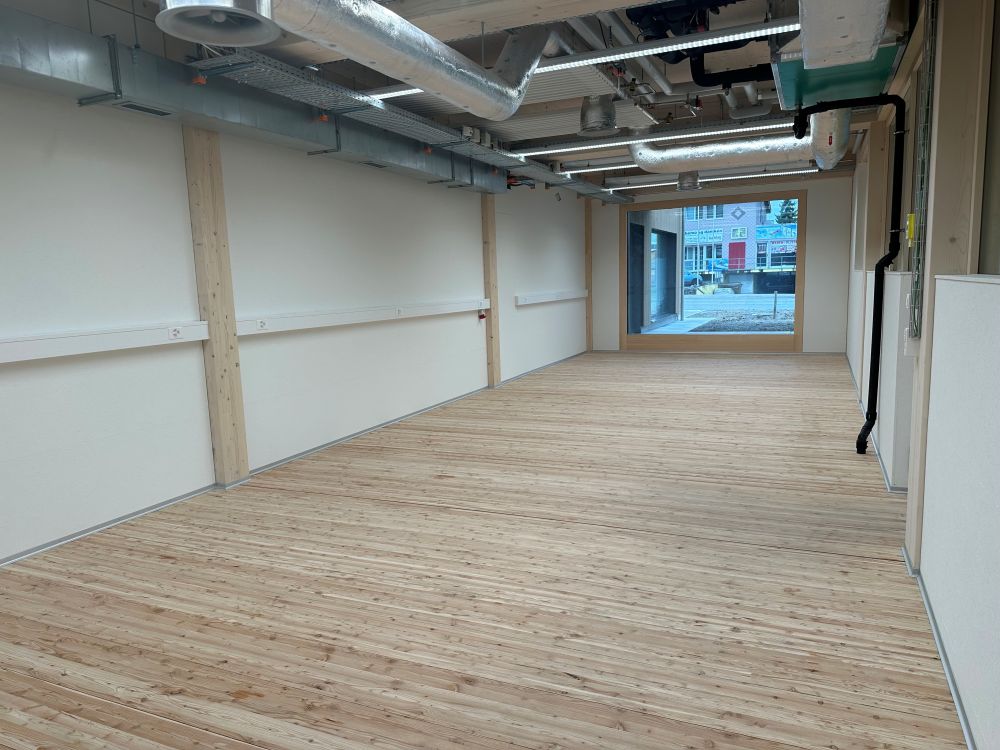

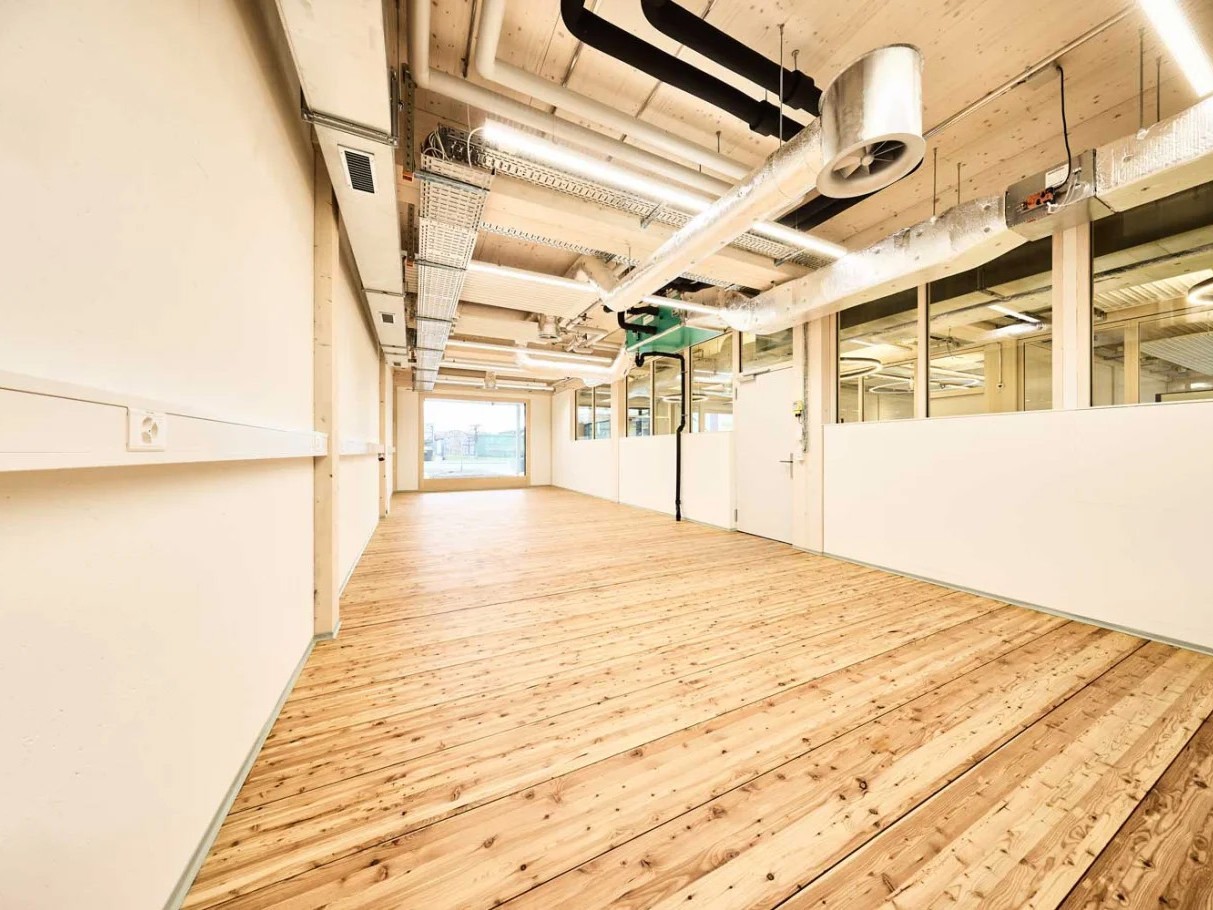

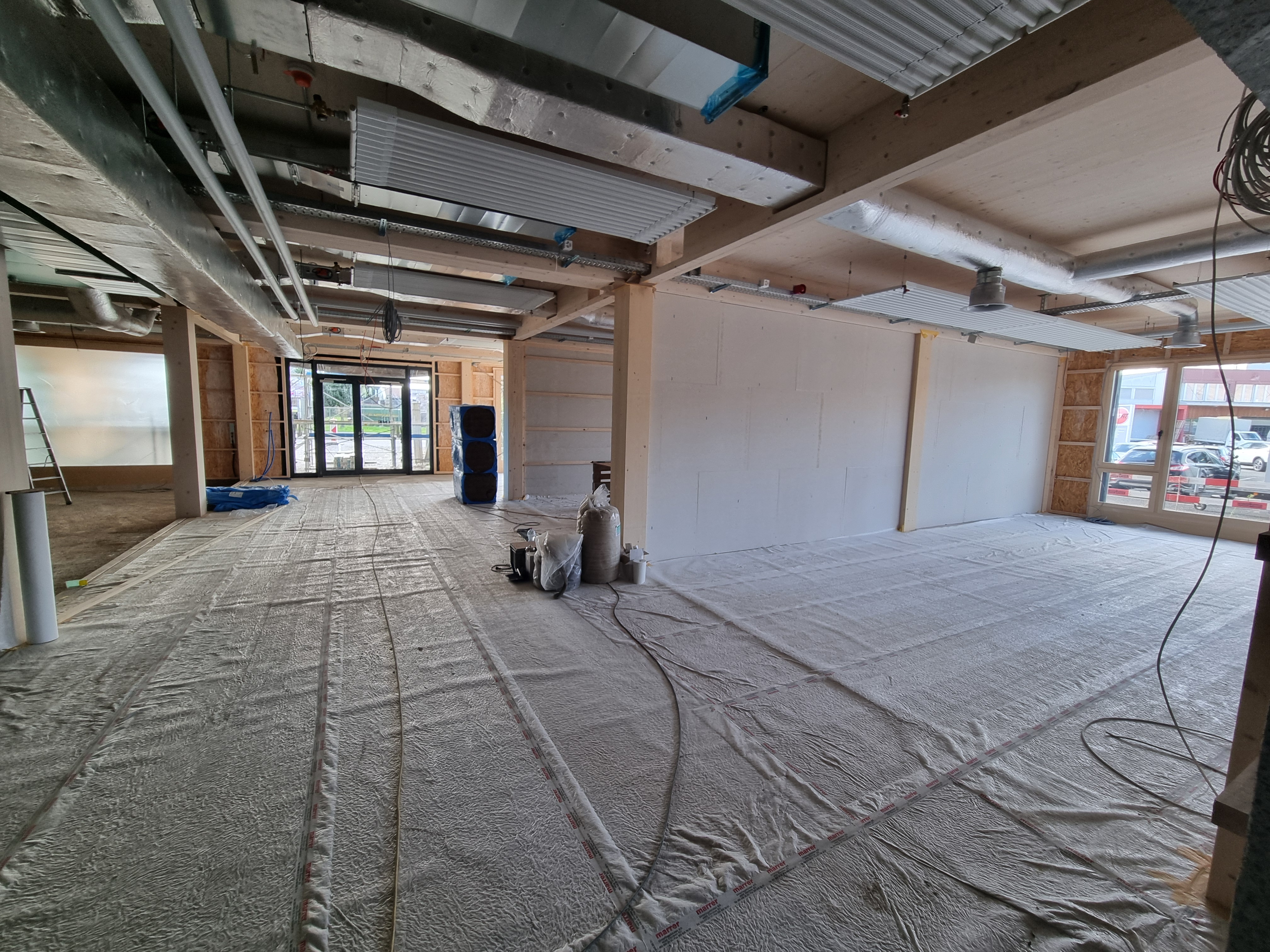

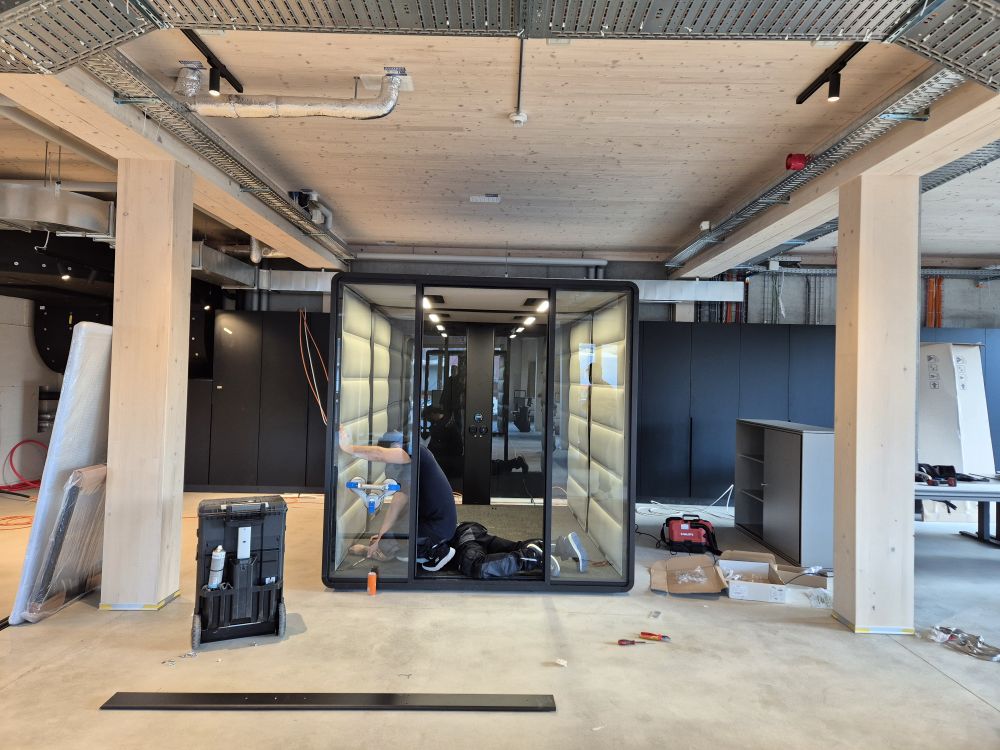

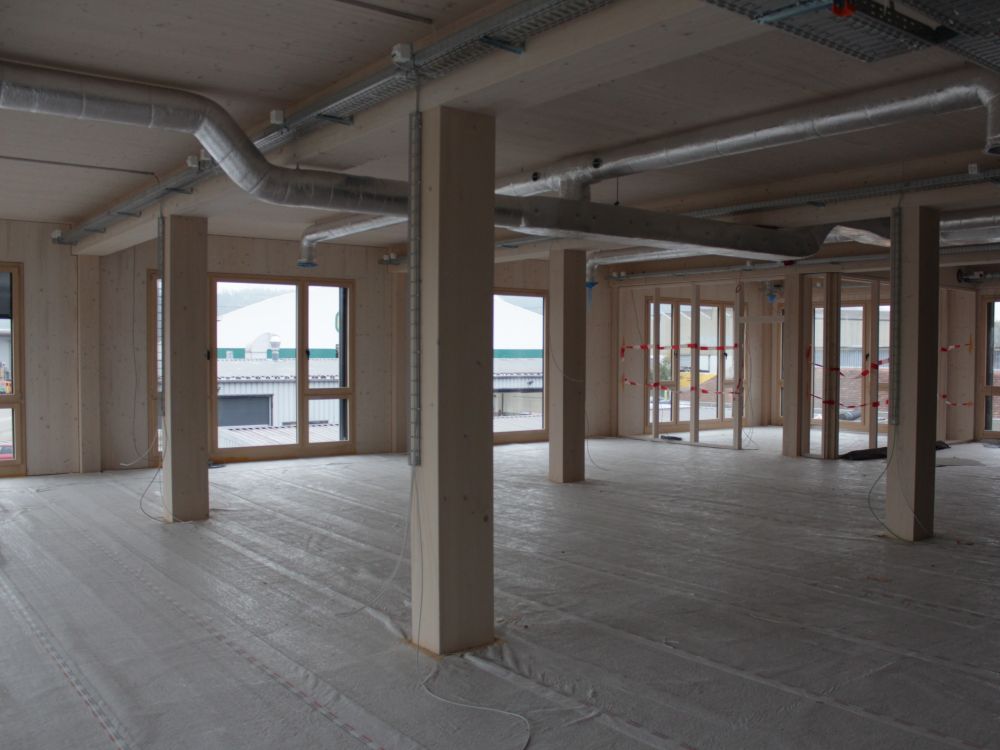

    Les travaux d’aménagement intérieur avancent

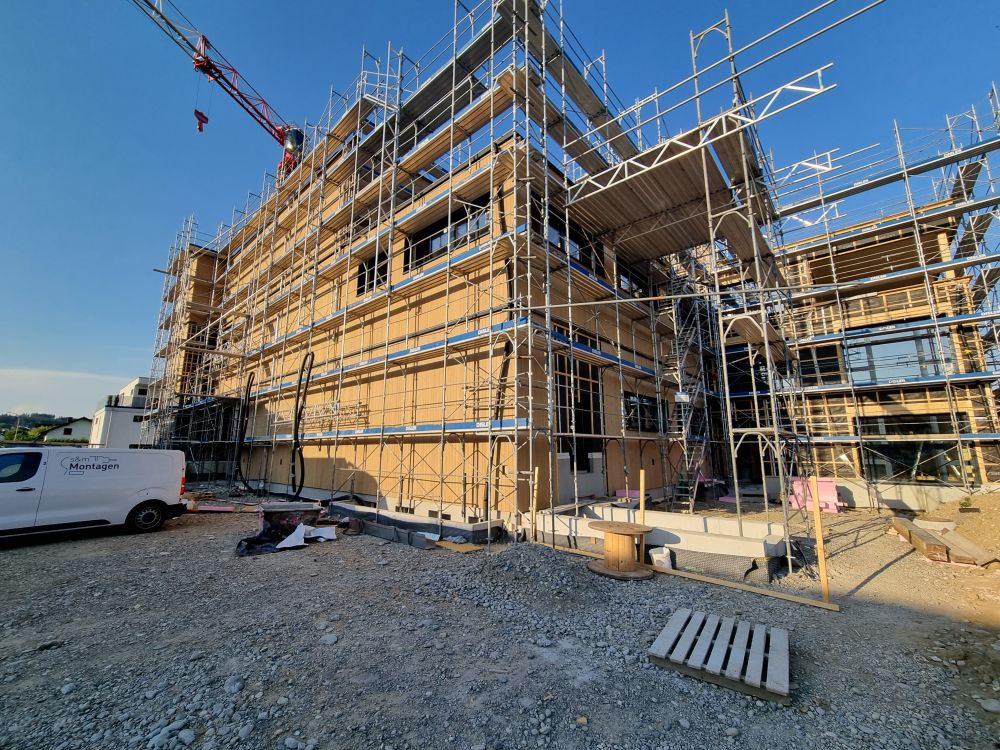

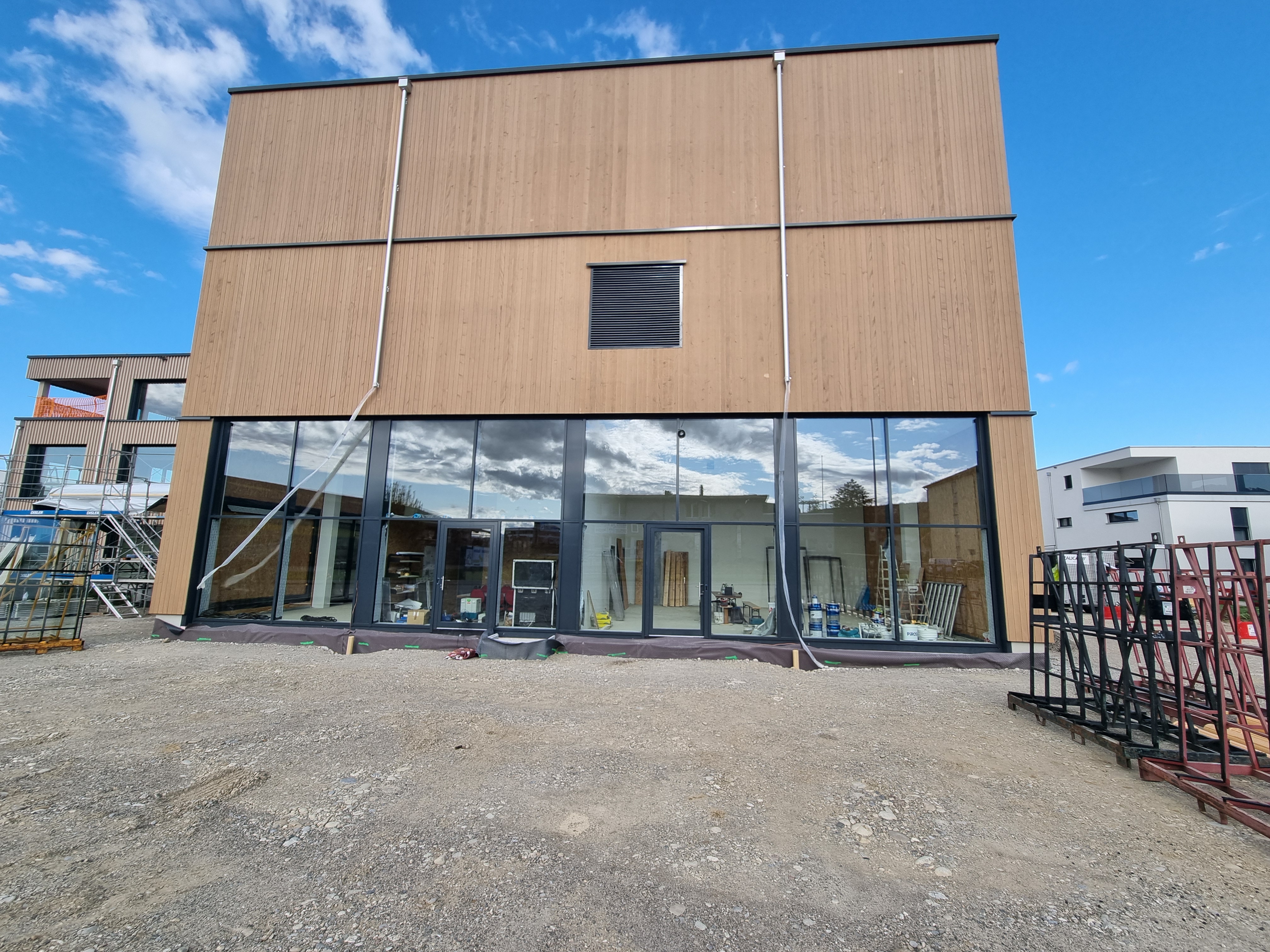

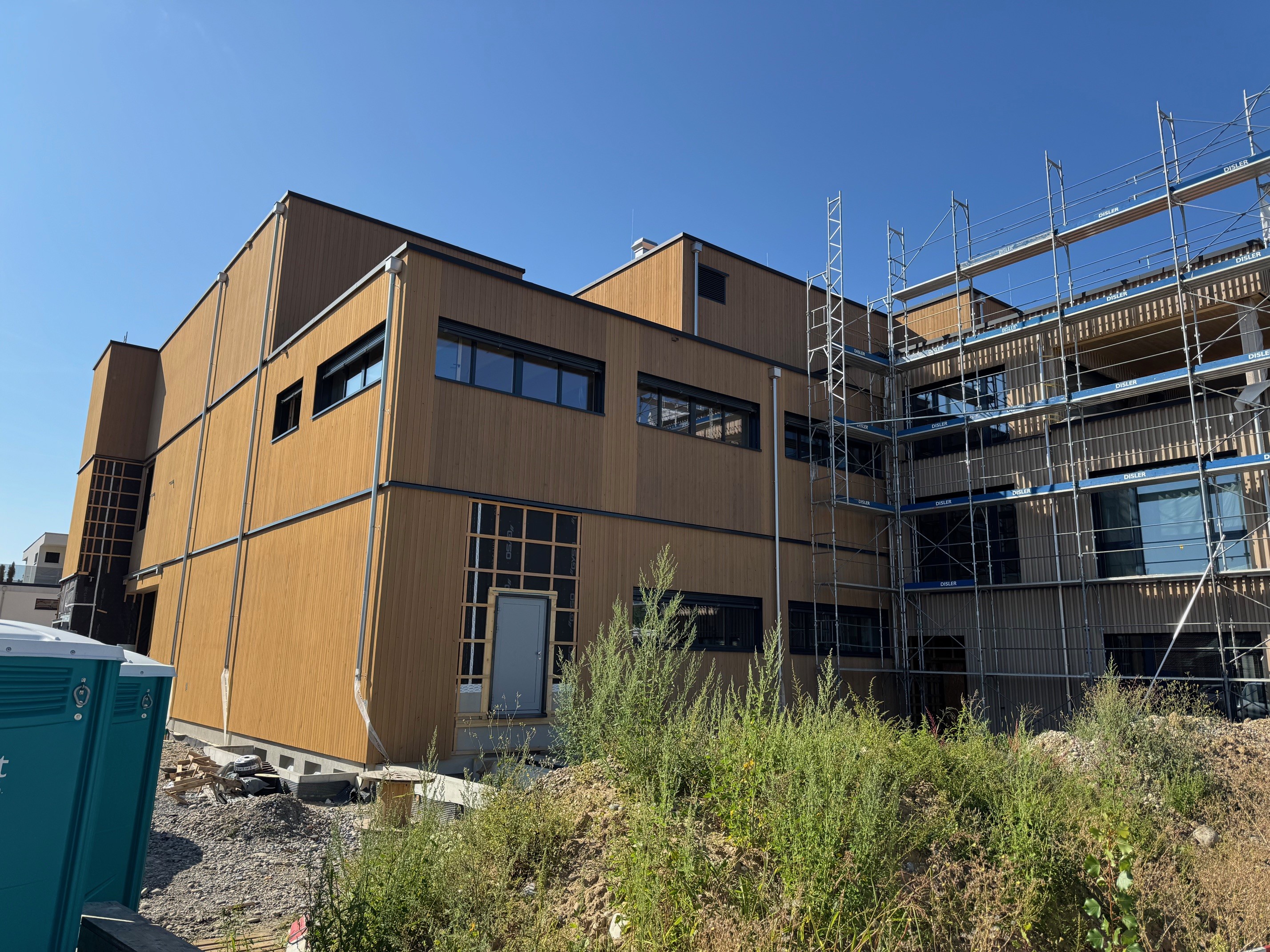

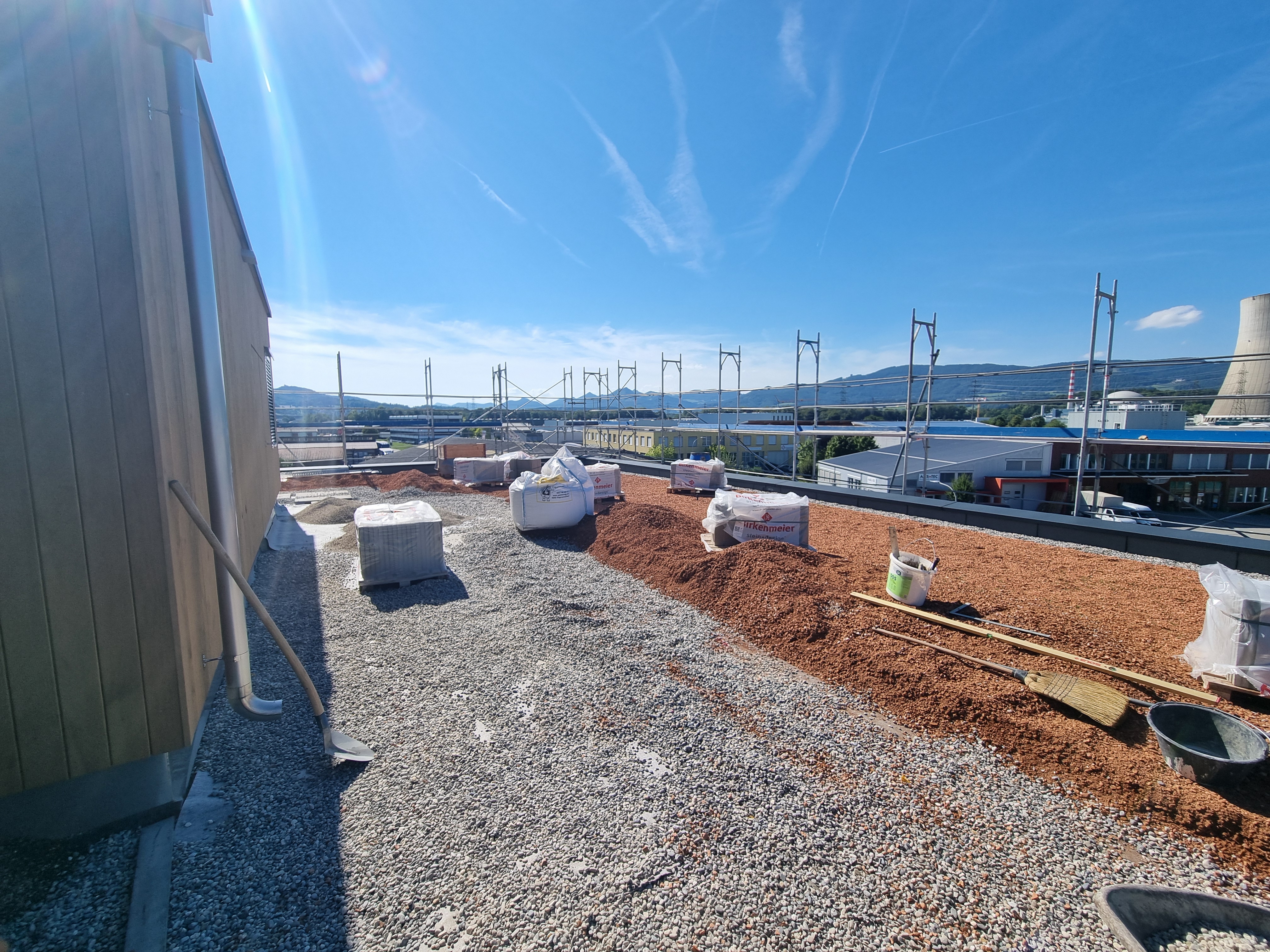

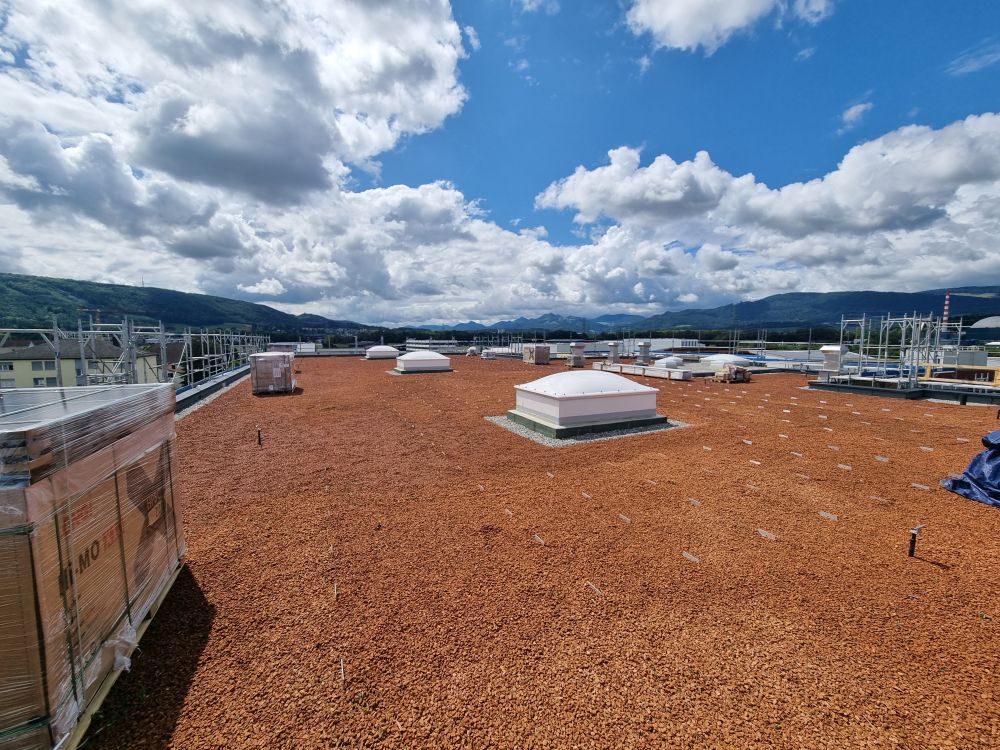

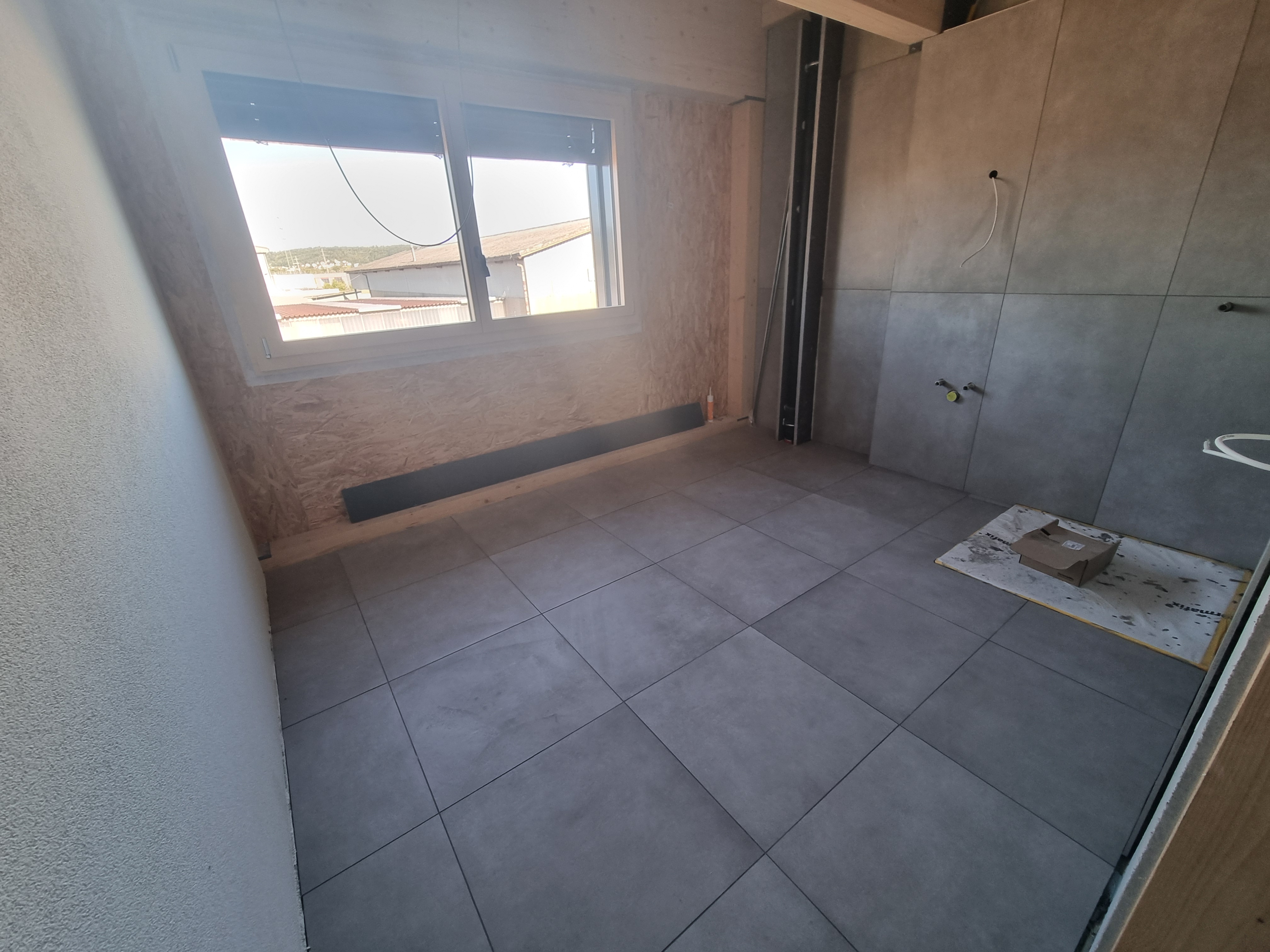

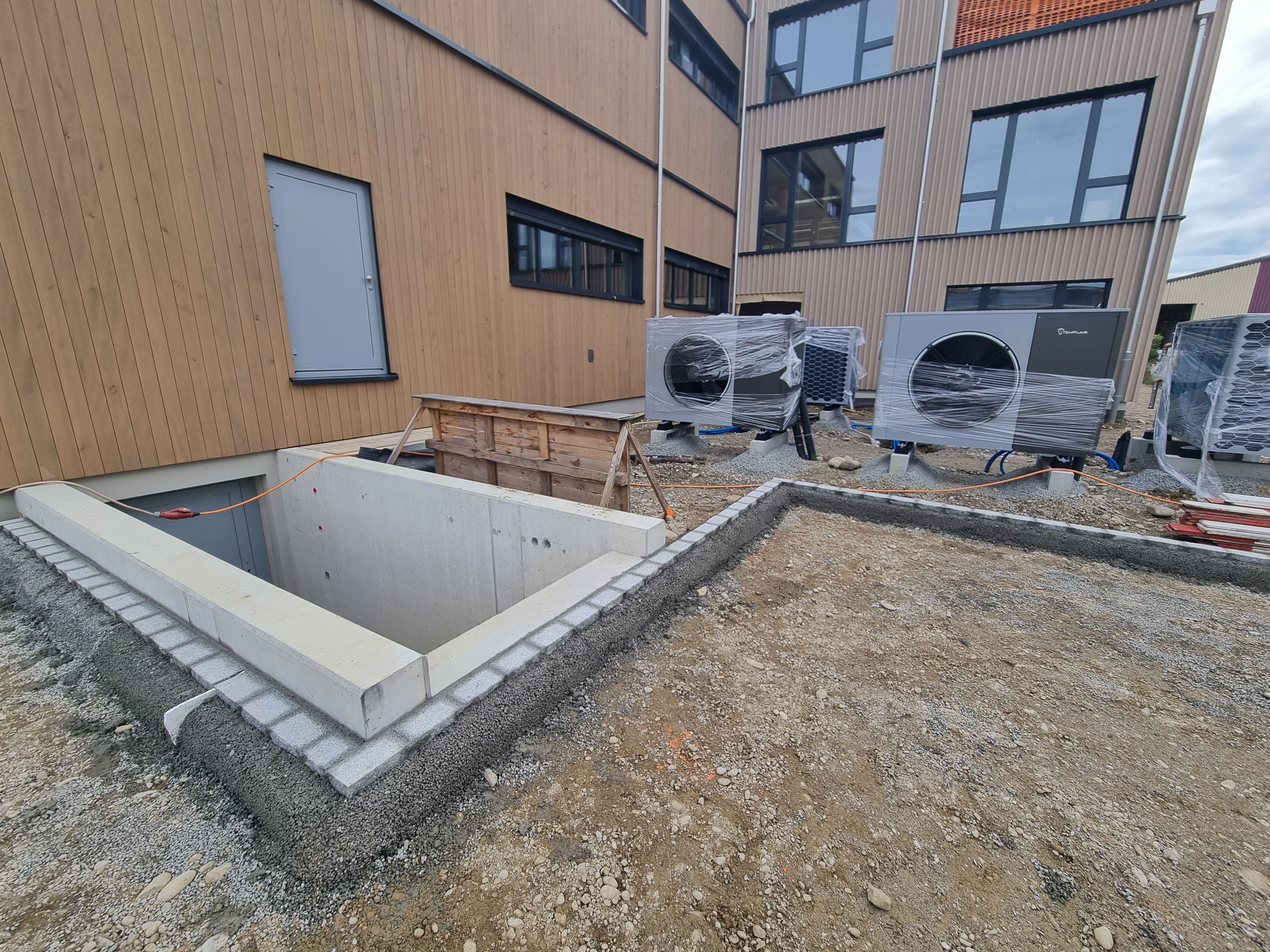

    Les travaux de façade sont en grande partie terminés. Le dernier revêtement de peinture sera appliqué sur le bois dans les prochains jours, pour autant que les températures restent modérées.

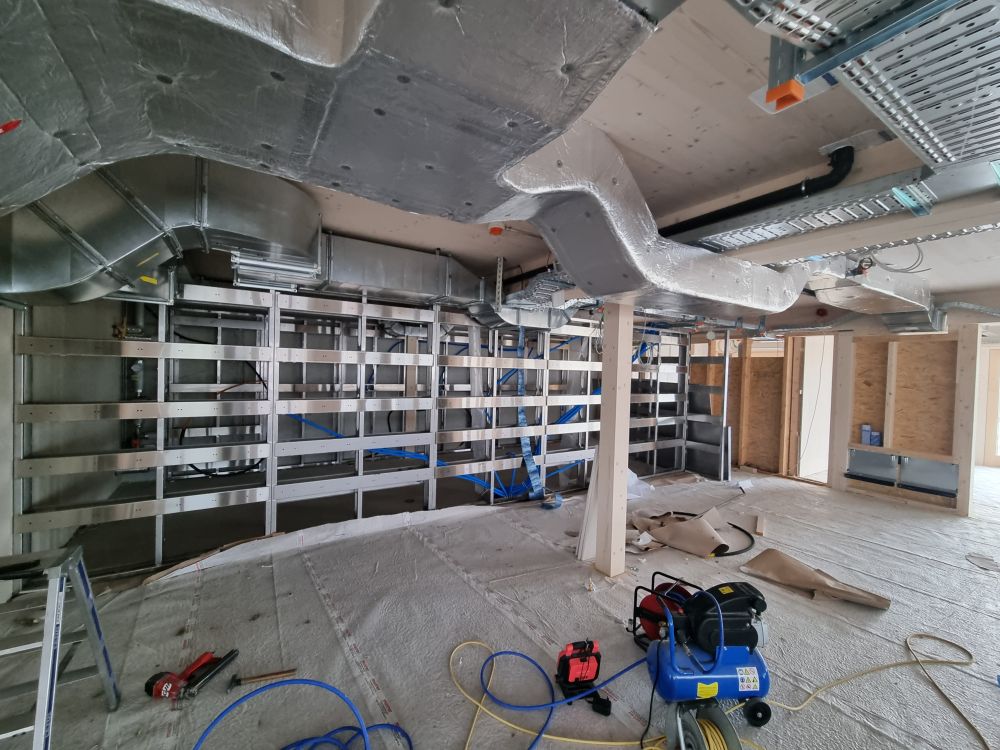

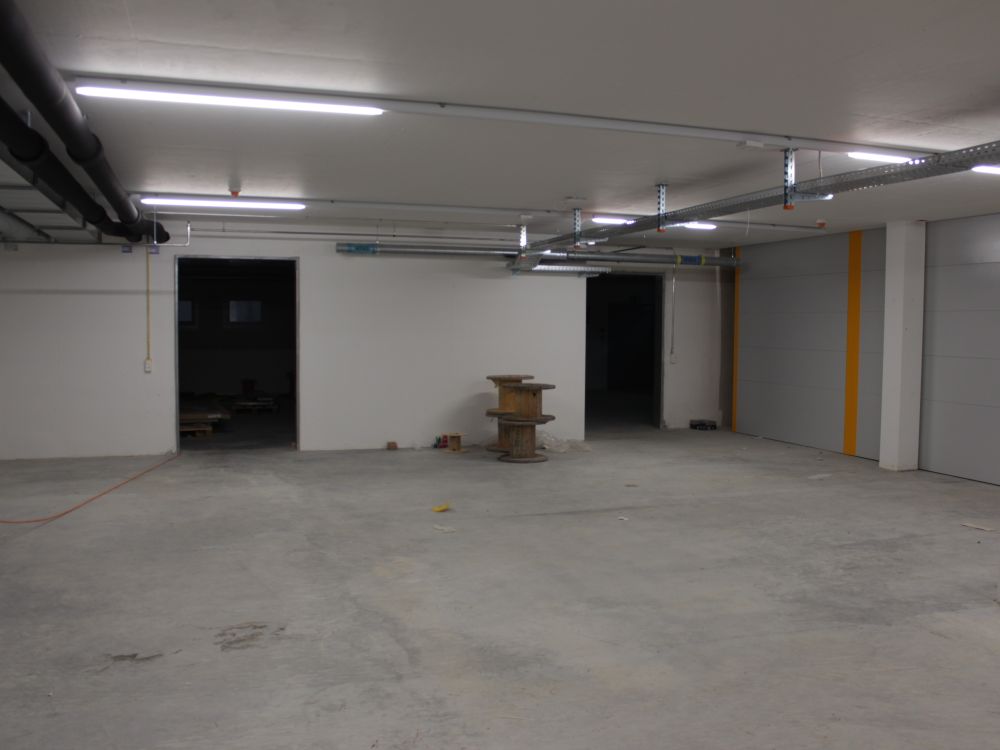

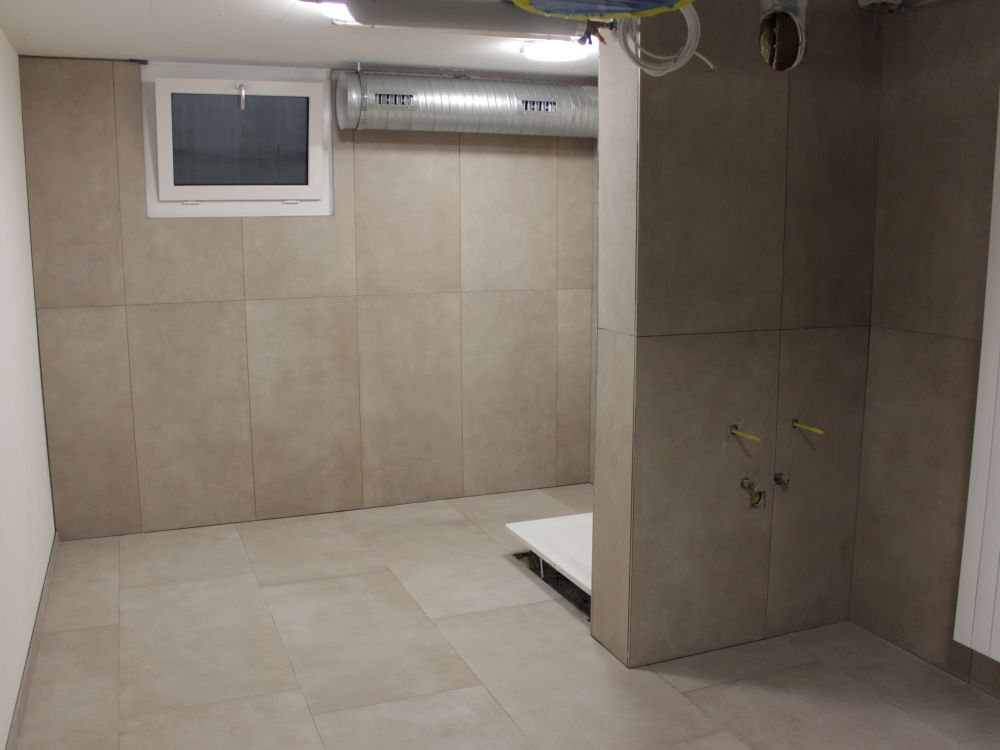

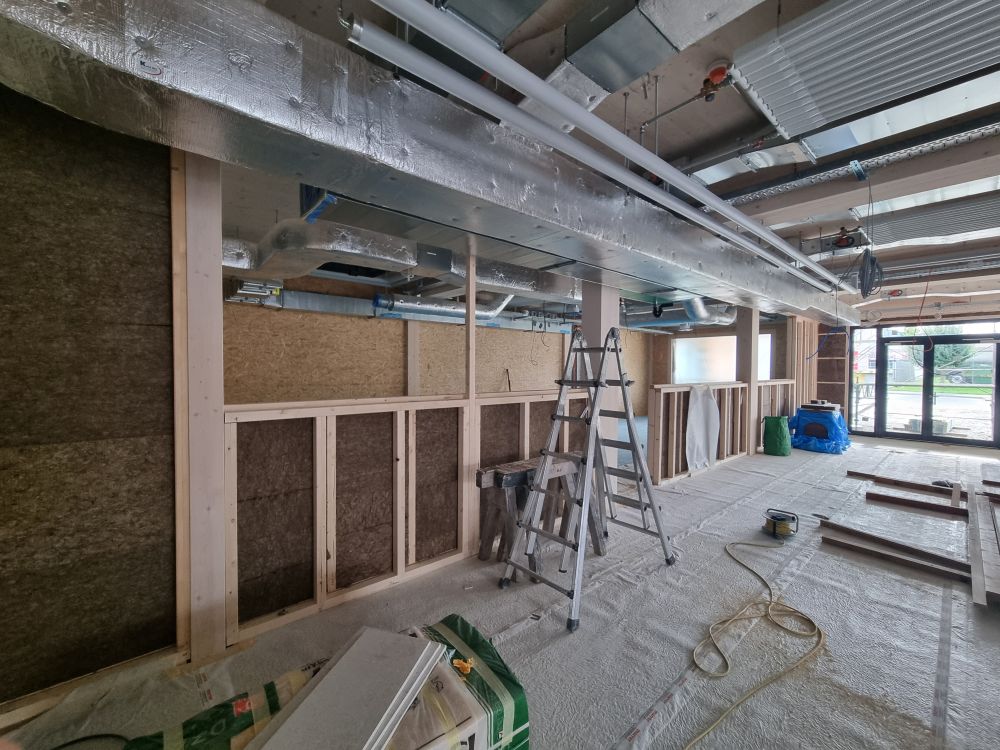

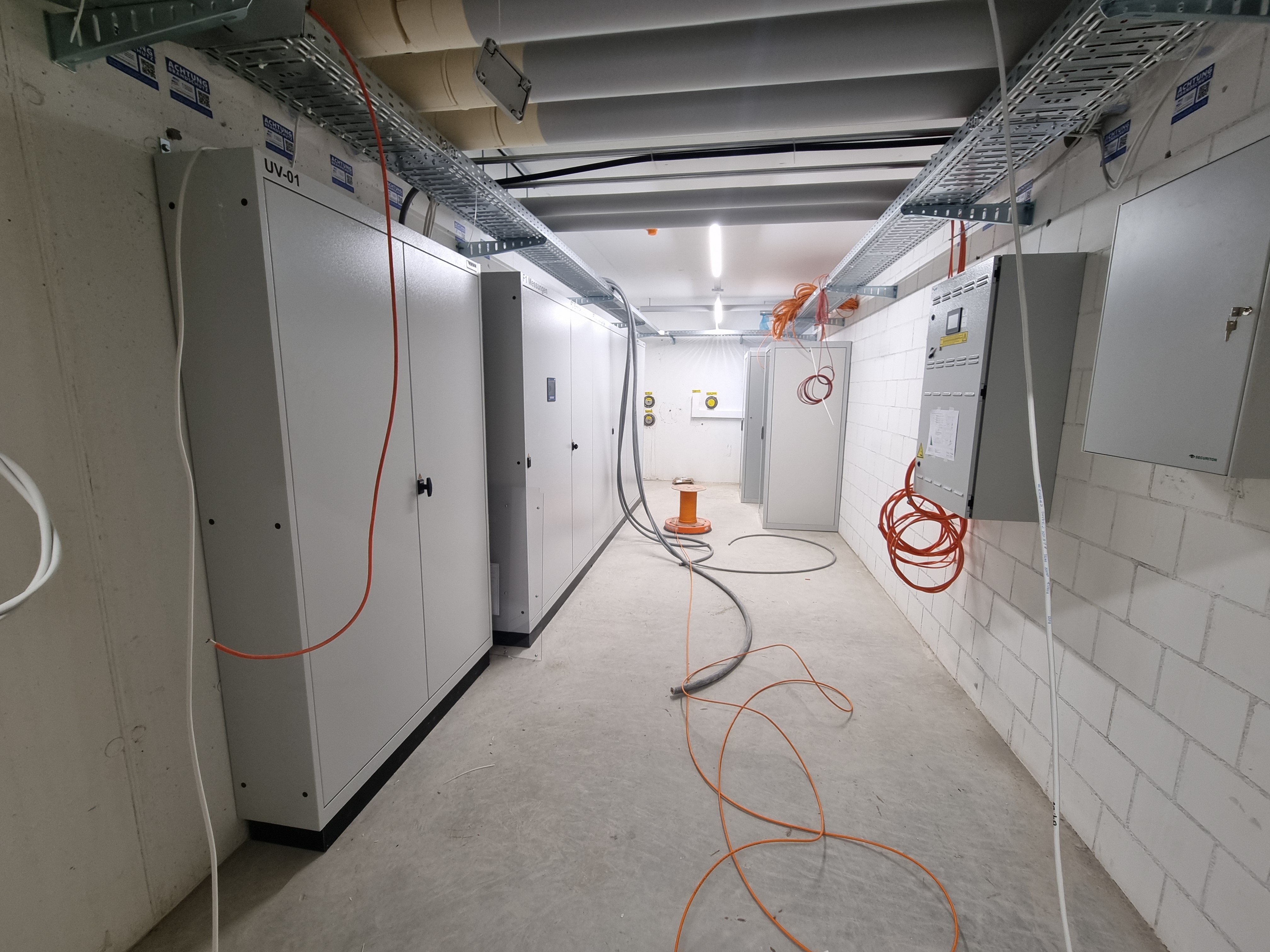

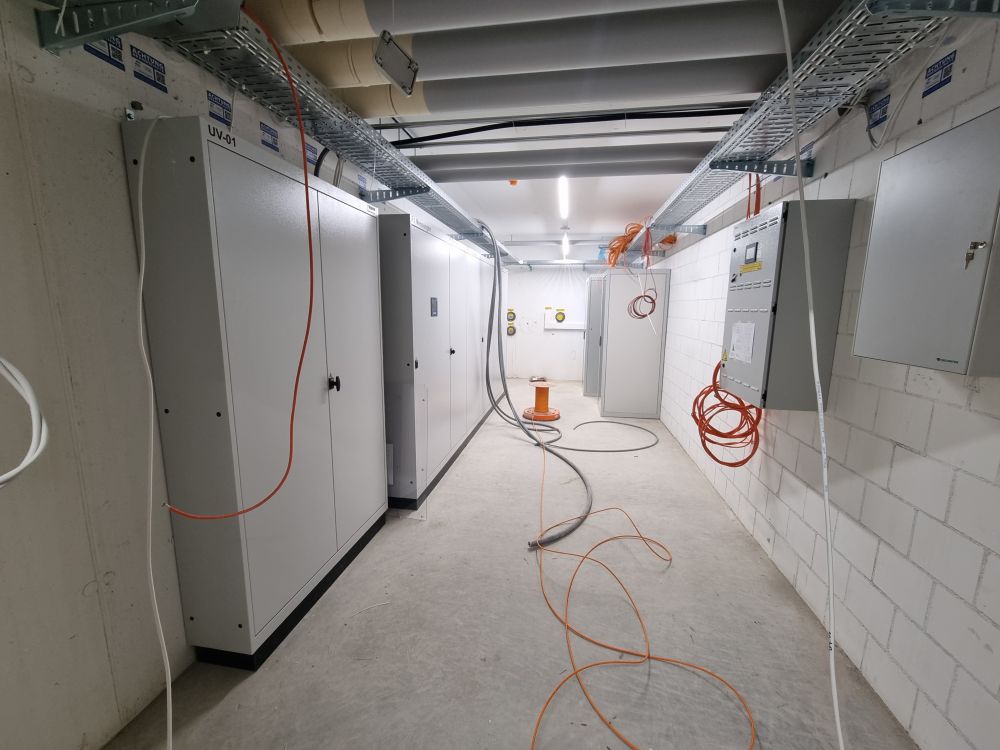

    Au sous-sol, les luminaires ont été installés. Les électriciens sont actuellement à pied d’œuvre pour poser plusieurs centaines de mètres de câbles destinés aux capteurs, aux connexions réseau et à d’autres systèmes. Étant donné que toutes les installations restent visibles dans le bâtiment, une exécution particulièrement soignée est requise, notamment pour des raisons esthétiques.

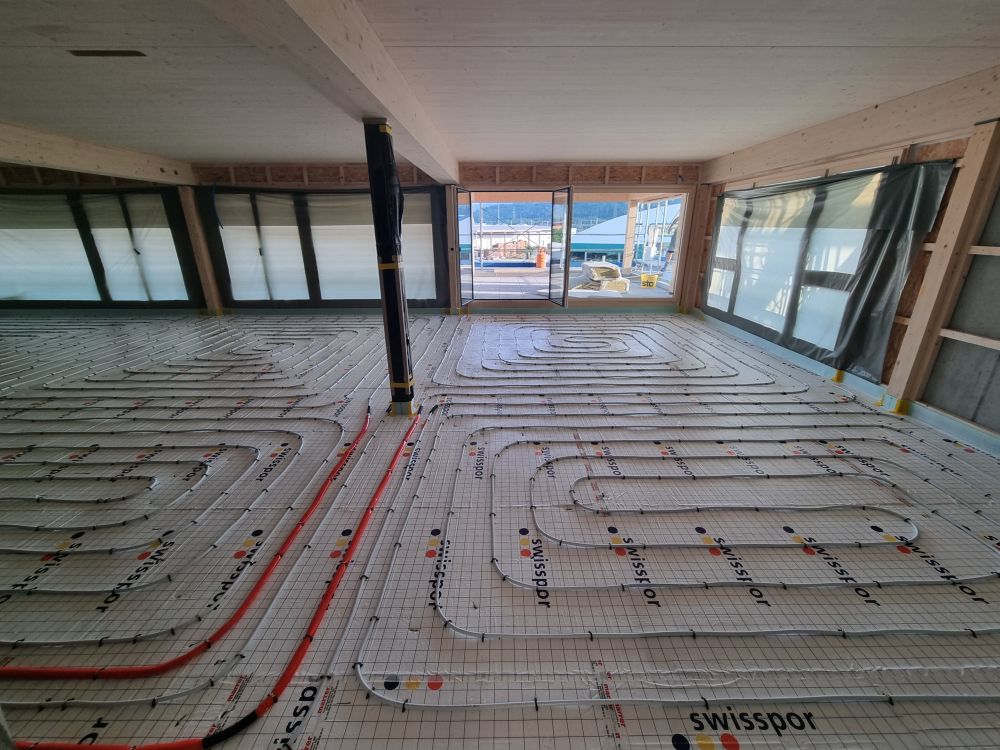

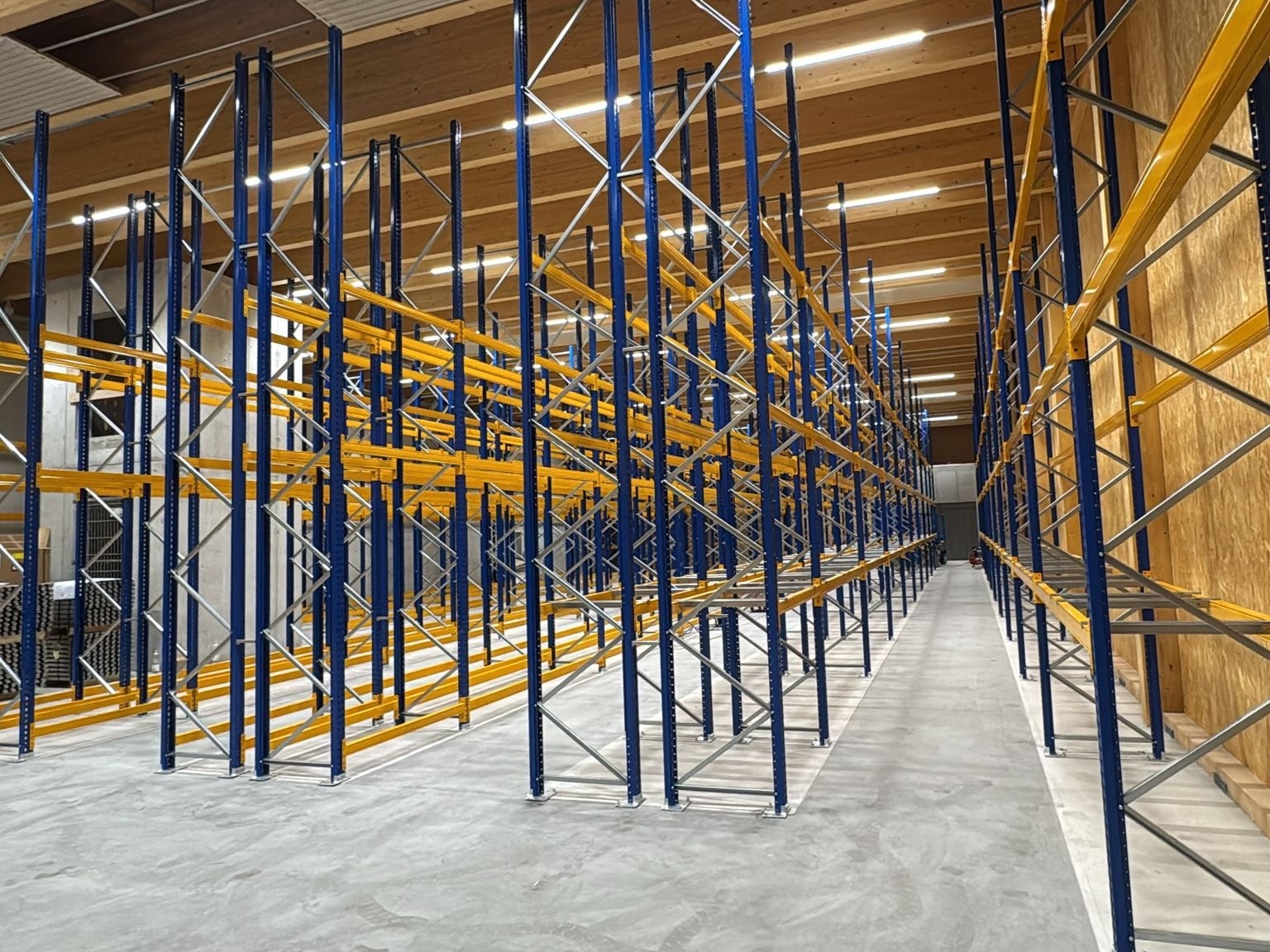

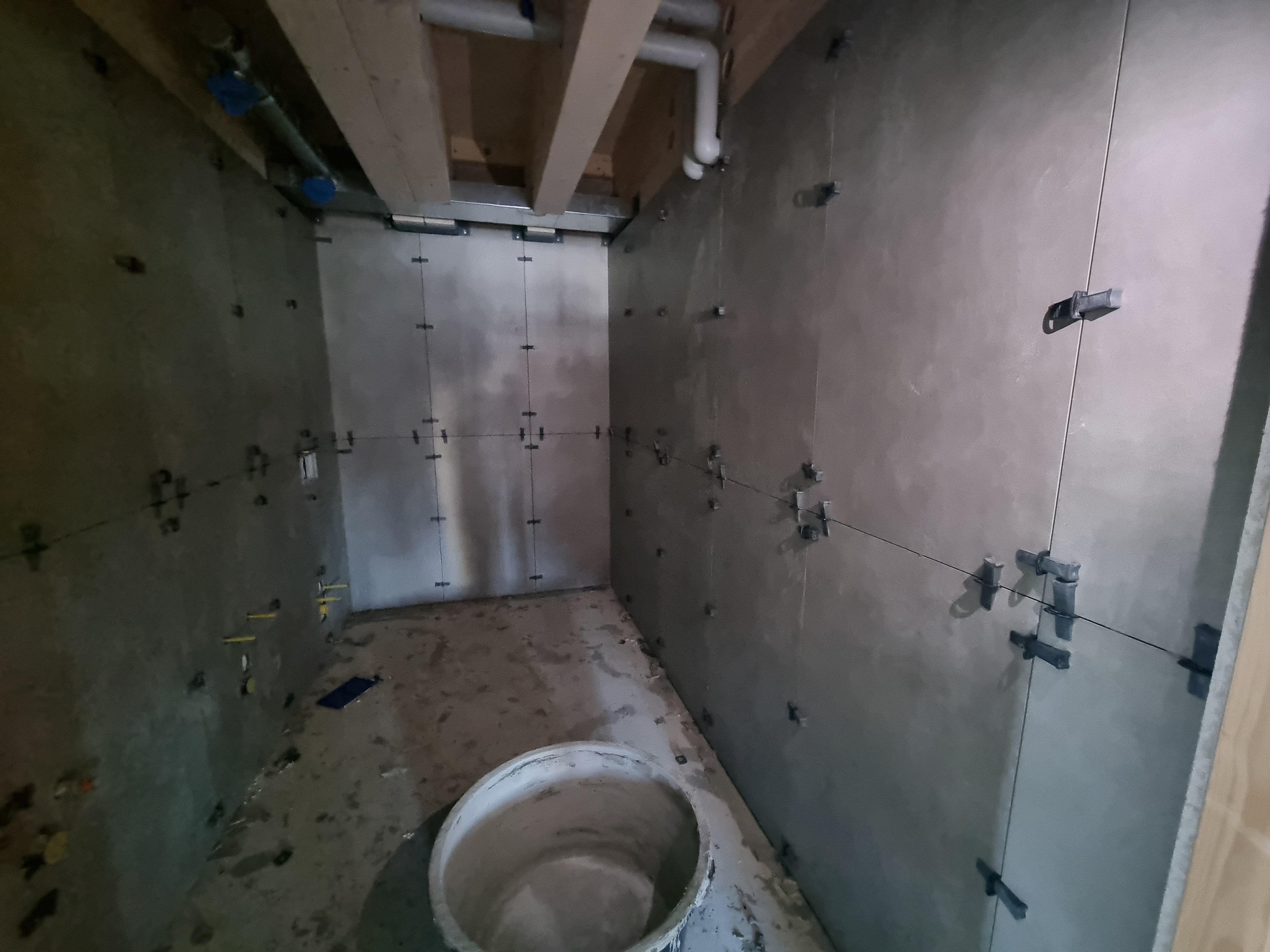

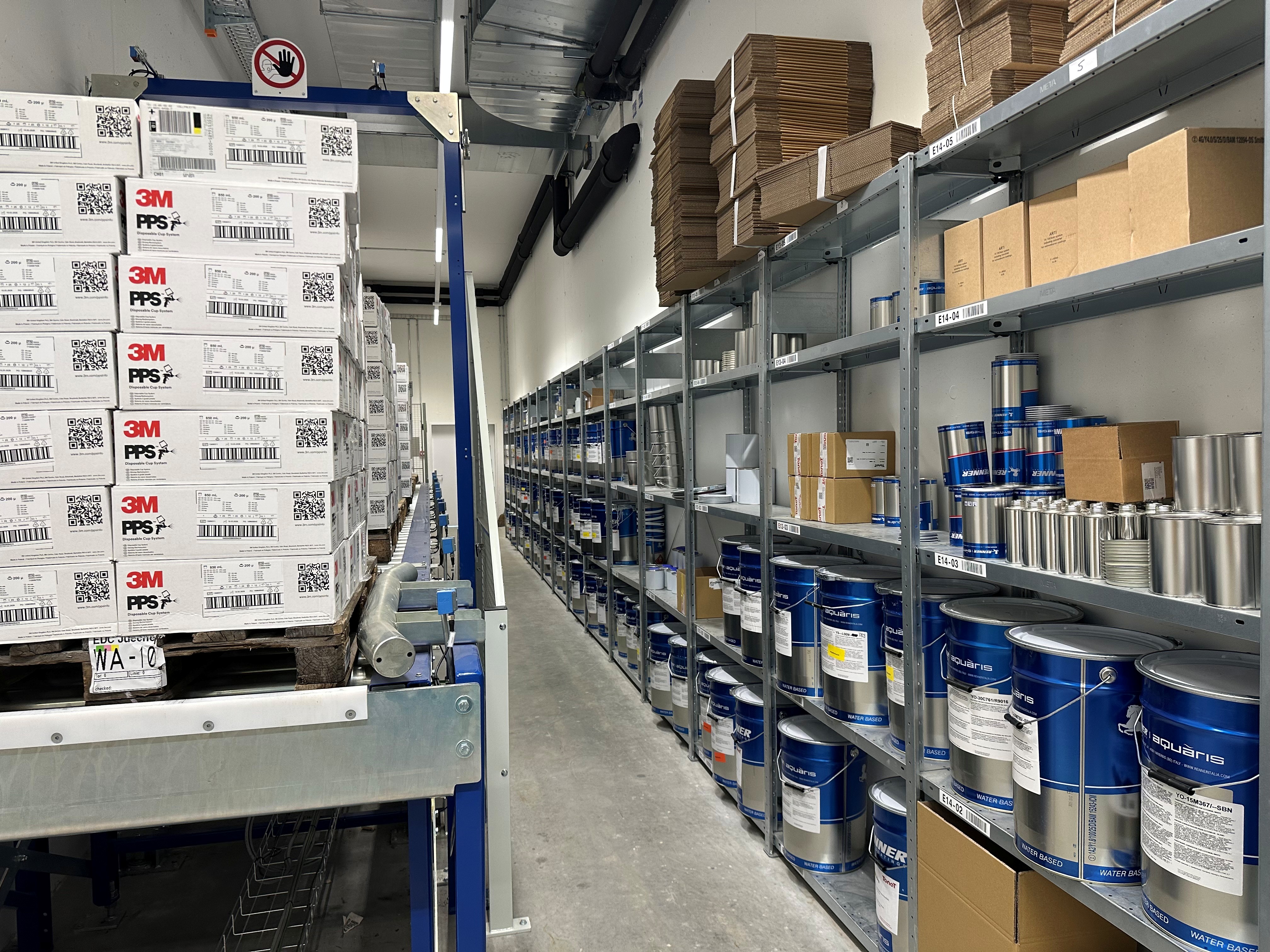

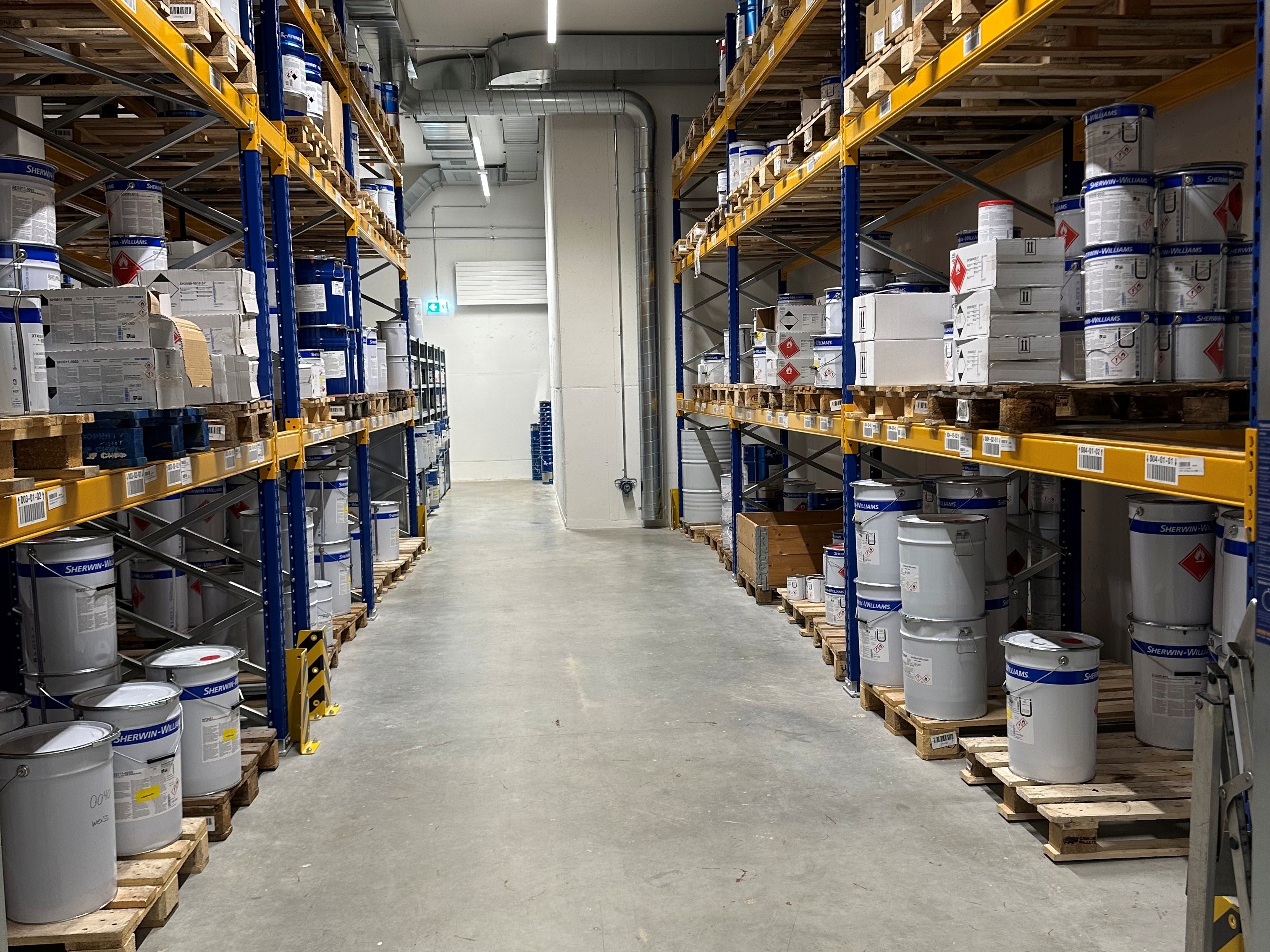

    Les chapes ont été entièrement posées. Dans certaines zones du bâtiment, elles resteront visibles comme revêtement de sol moderne, tandis qu’au sein de l’entrepôt à hauts rayonnages, elles servent de voie de circulation pour les chariots élévateurs – posées avec une grande précision.
    En raison du temps de séchage nécessaire du sol, l’activité sur le chantier sera réduite pendant la période des vacances.

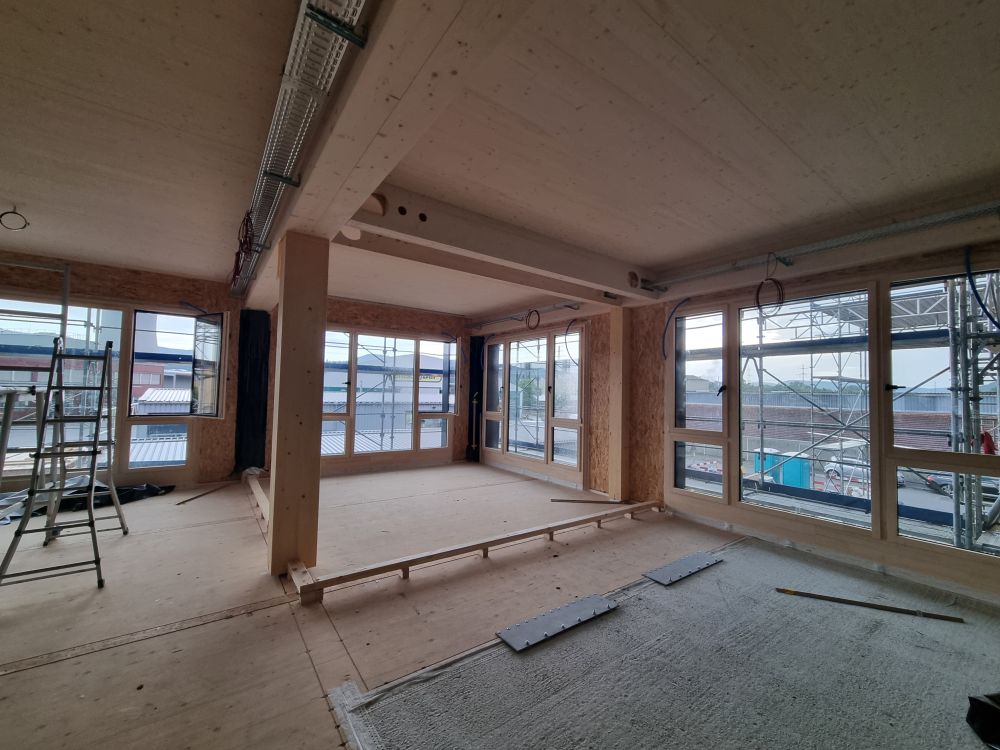

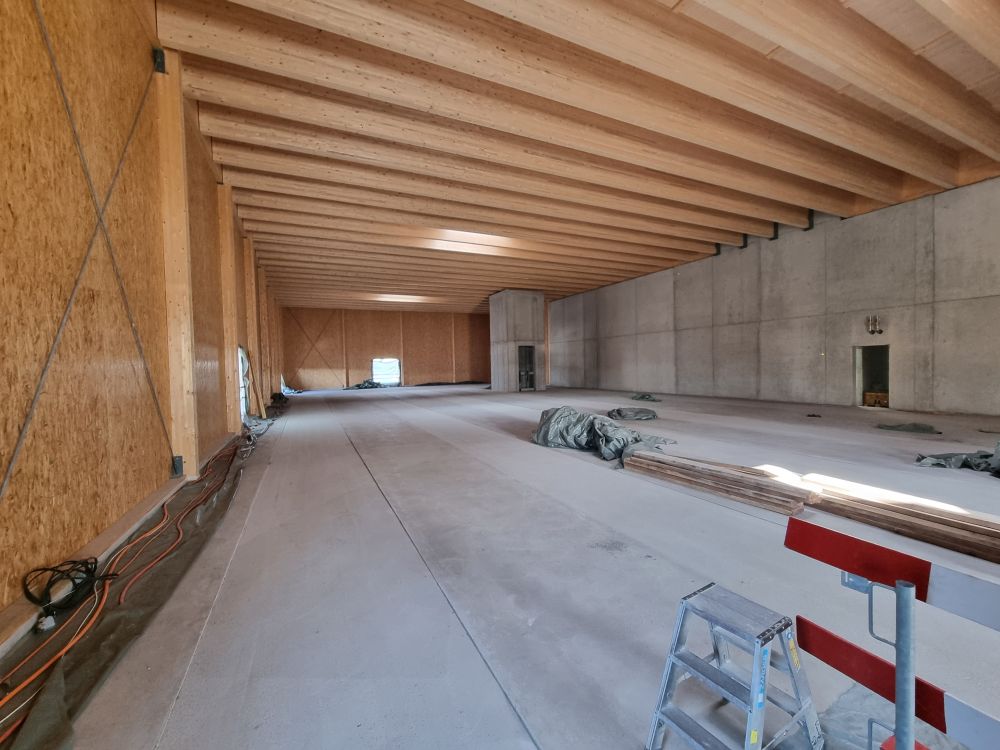

    Mise à jour juin - 24.06.2025

    Le chantier bat son plein

    De nombreux artisans sont à l’œuvre, et la direction des travaux coordonne avec beaucoup d’engagement les différentes interventions.

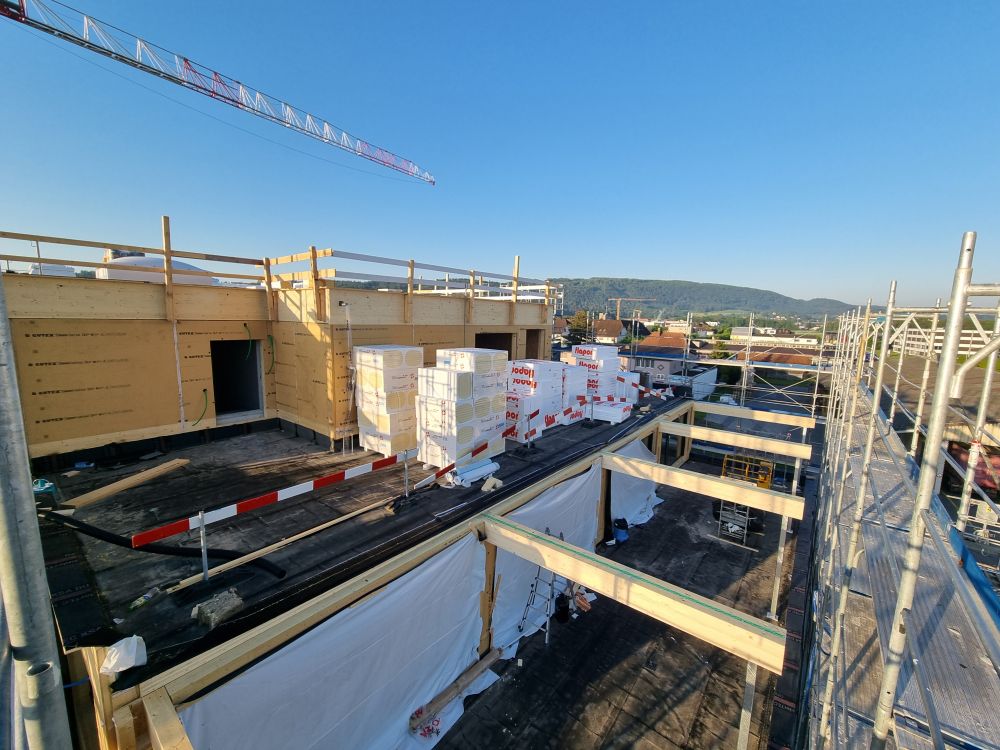

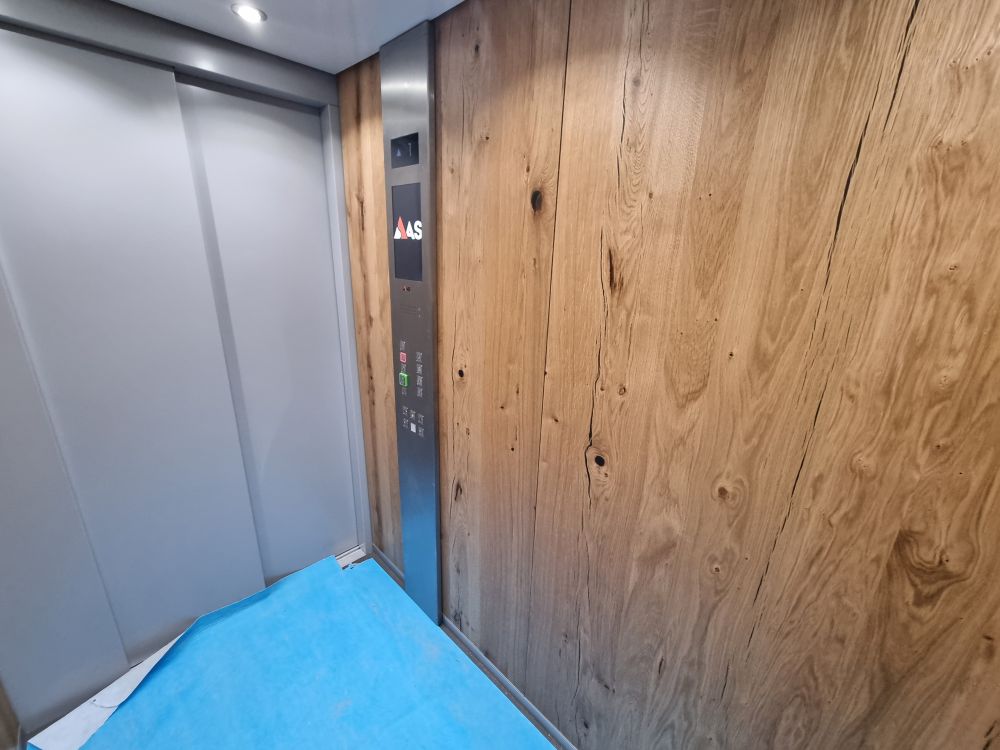

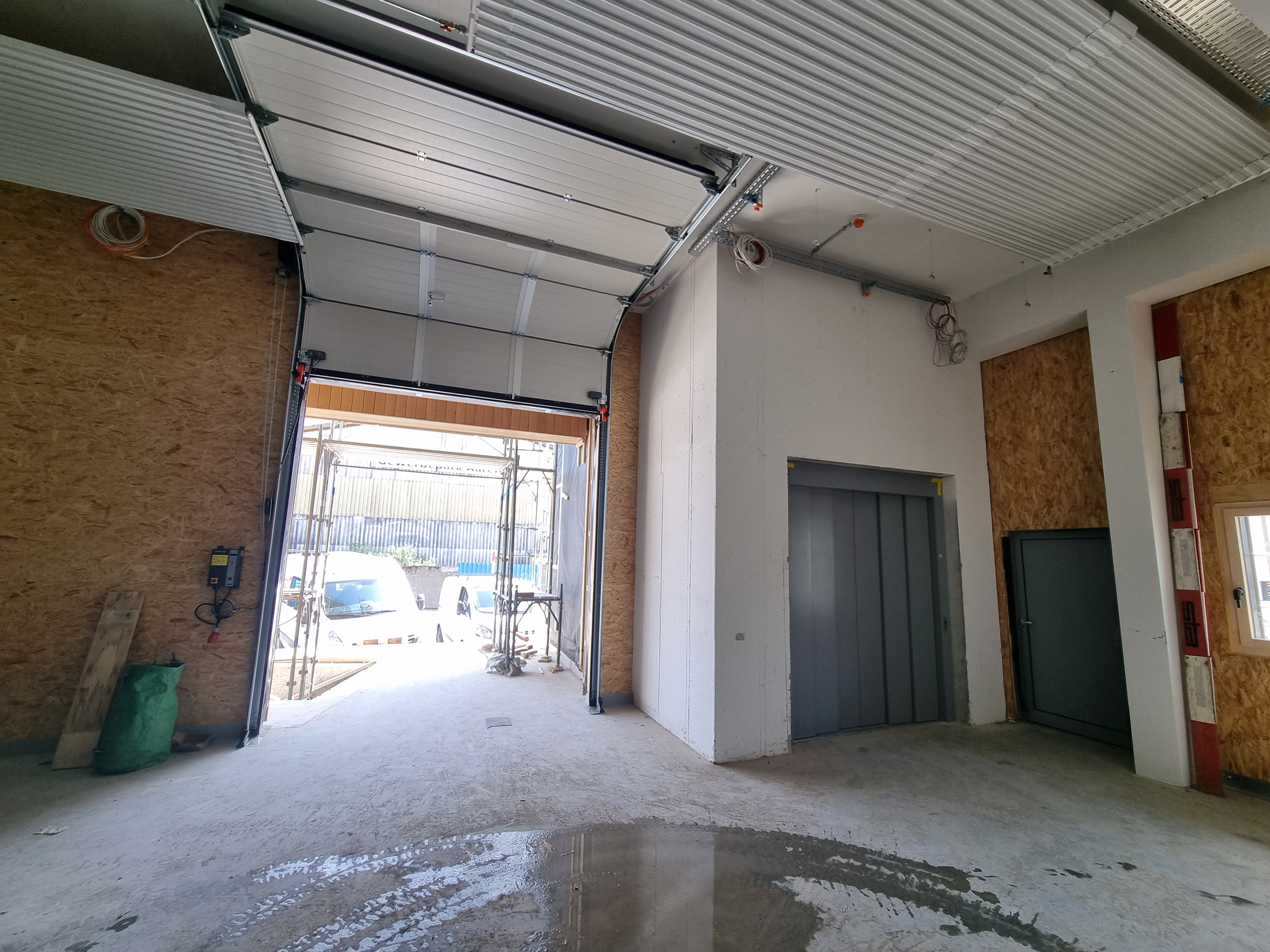

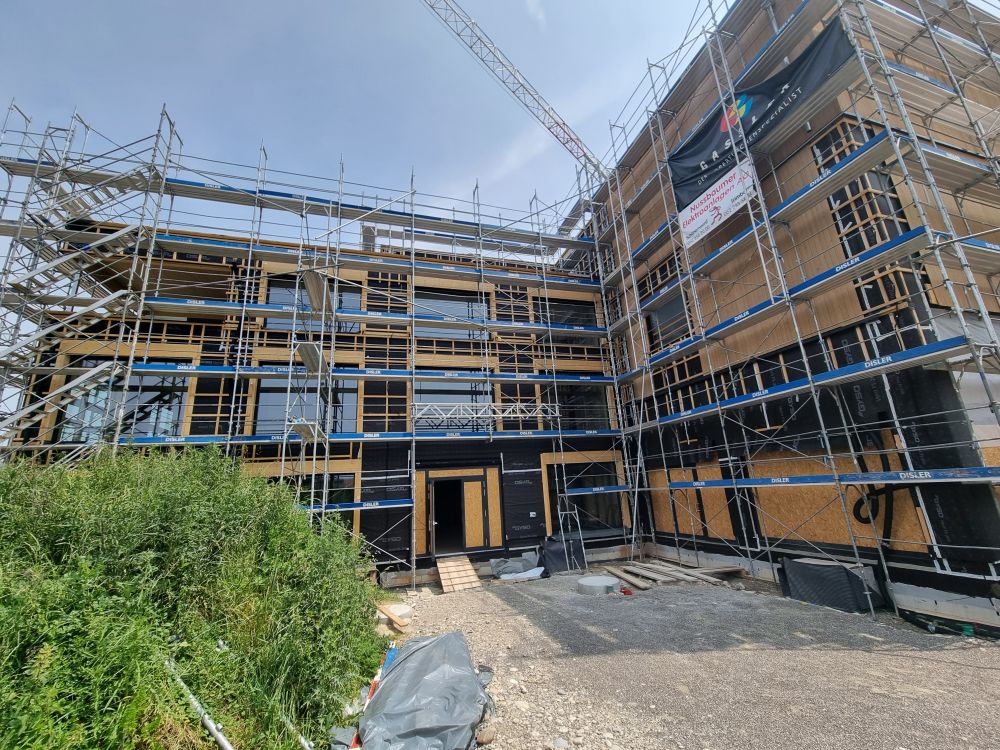

    La façade en bois du bâtiment de stockage est pratiquement terminée – elle recevra prochainement sa couche de finition avec notre huile de qualité Renner. Le monte-charge a déjà été installé par les monteurs d’ascenseurs. L’ascenseur pour personnes suivra dans un second temps.

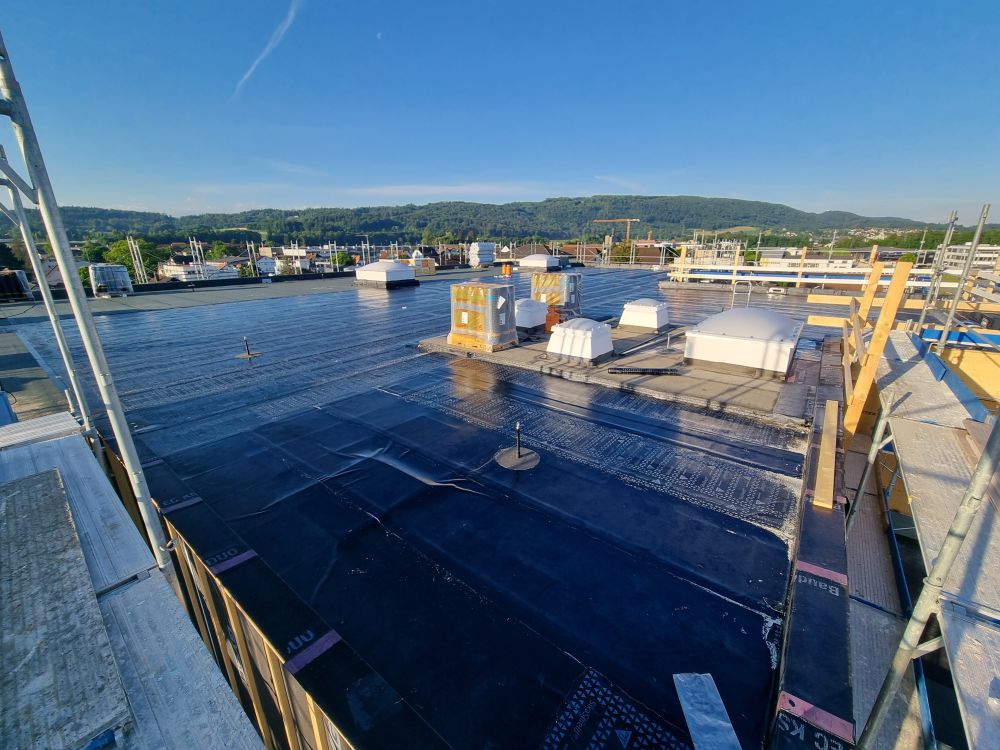

    Sur le toit aussi, les choses avancent : l’entreprise de ventilation a posé les lourds équipements techniques et procède actuellement au raccordement des conduits. Les travaux de sanitaire et les installations électriques progressent à bon rythme. Avant les vacances d’été, les chapes seront encore mises en place.

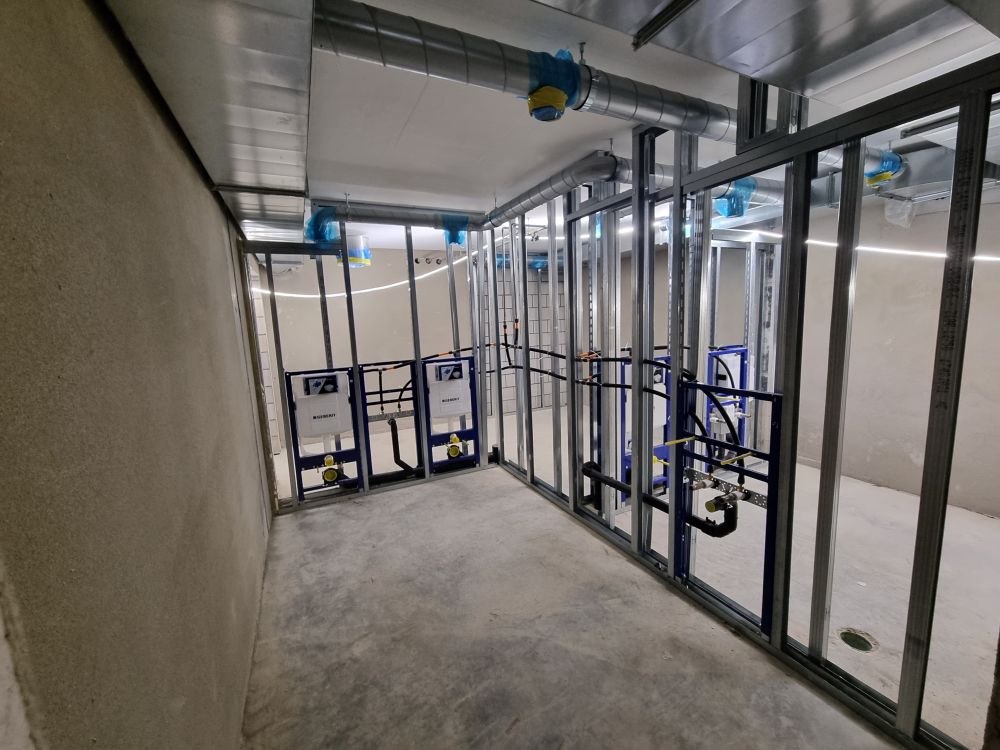

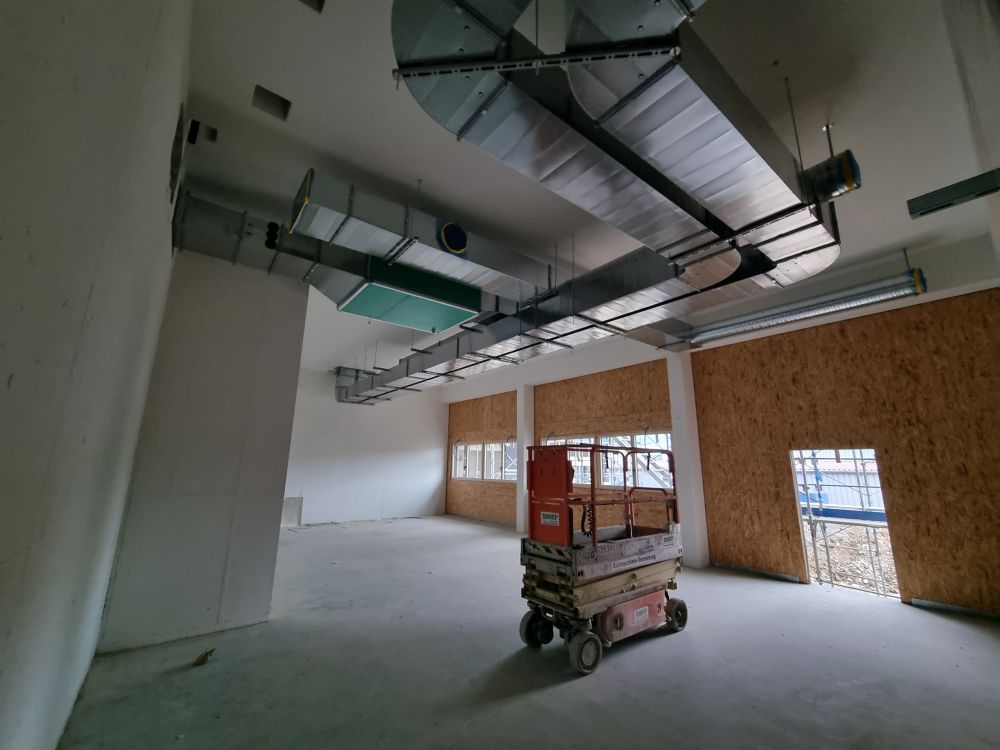

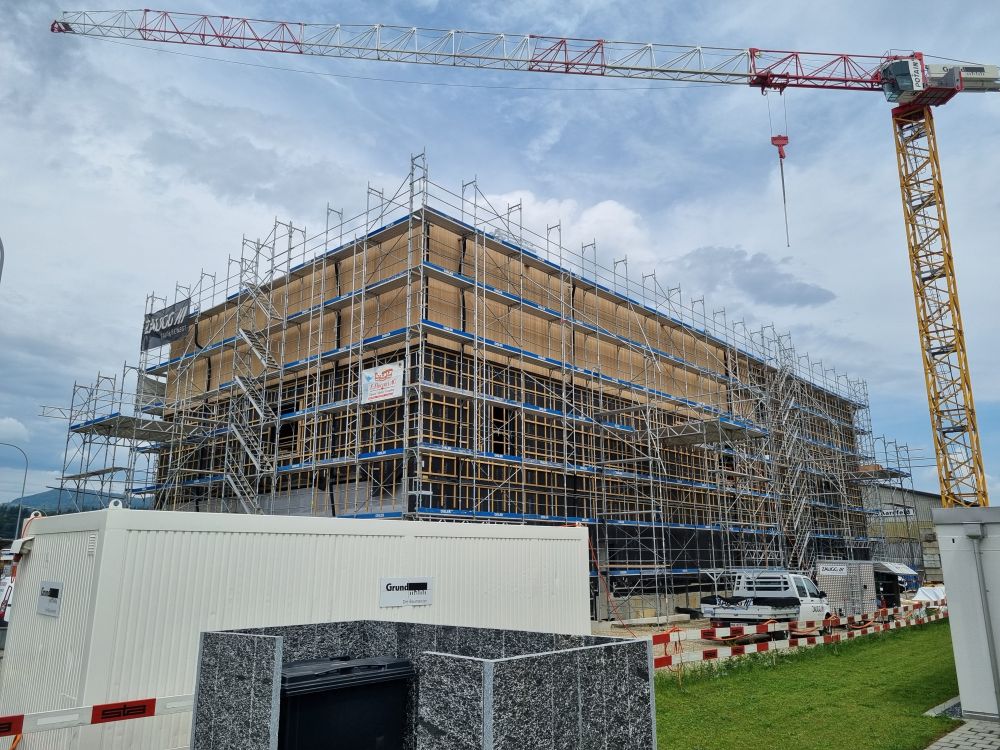

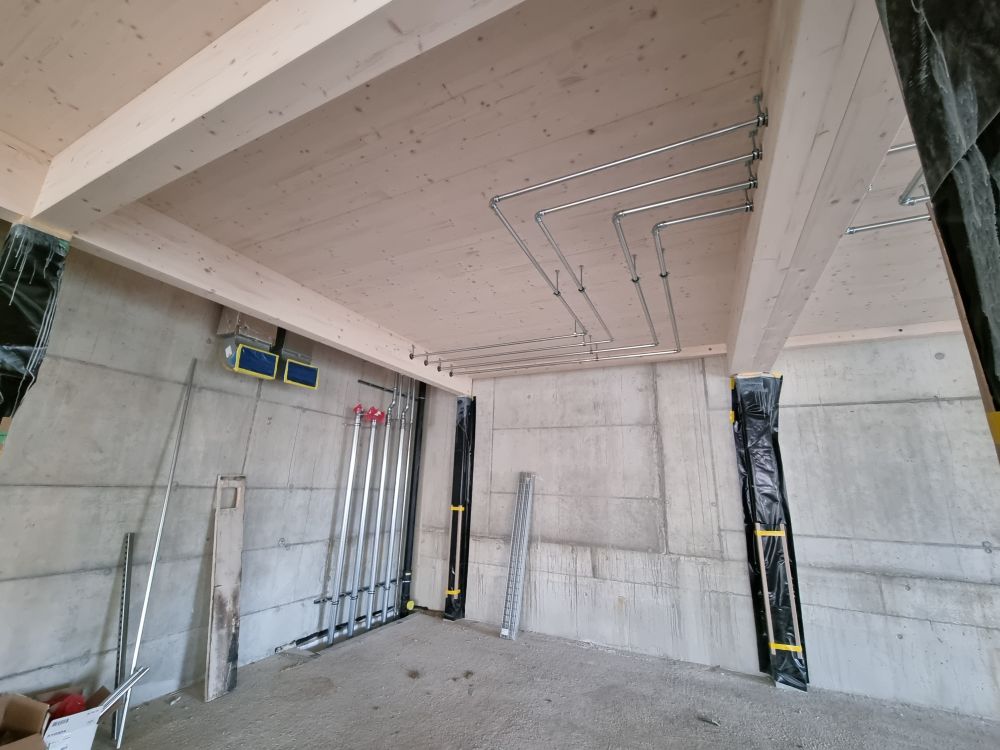

    Mise à jour mai - 15.05.2025

    Début de l’aménagement intérieur

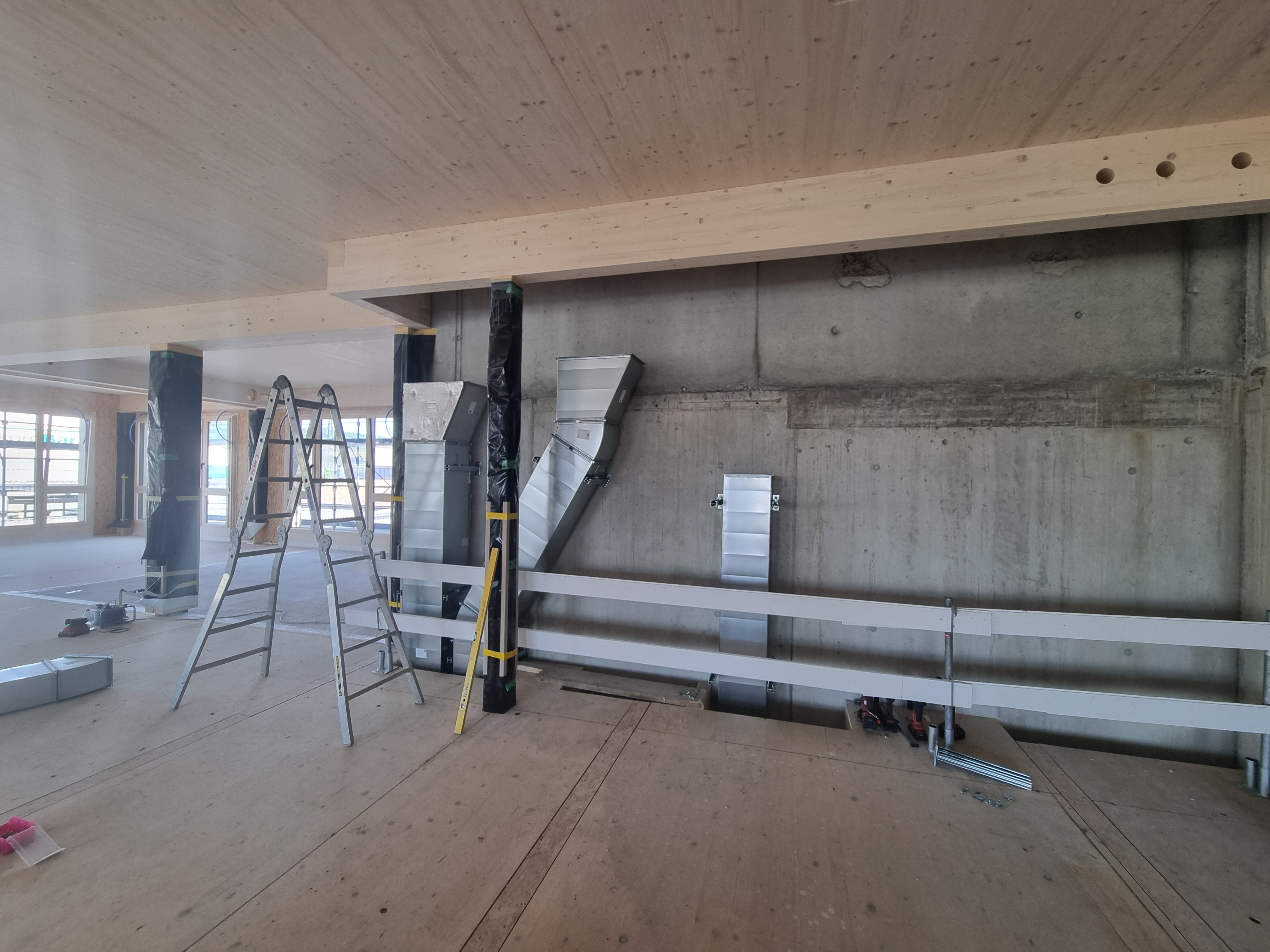

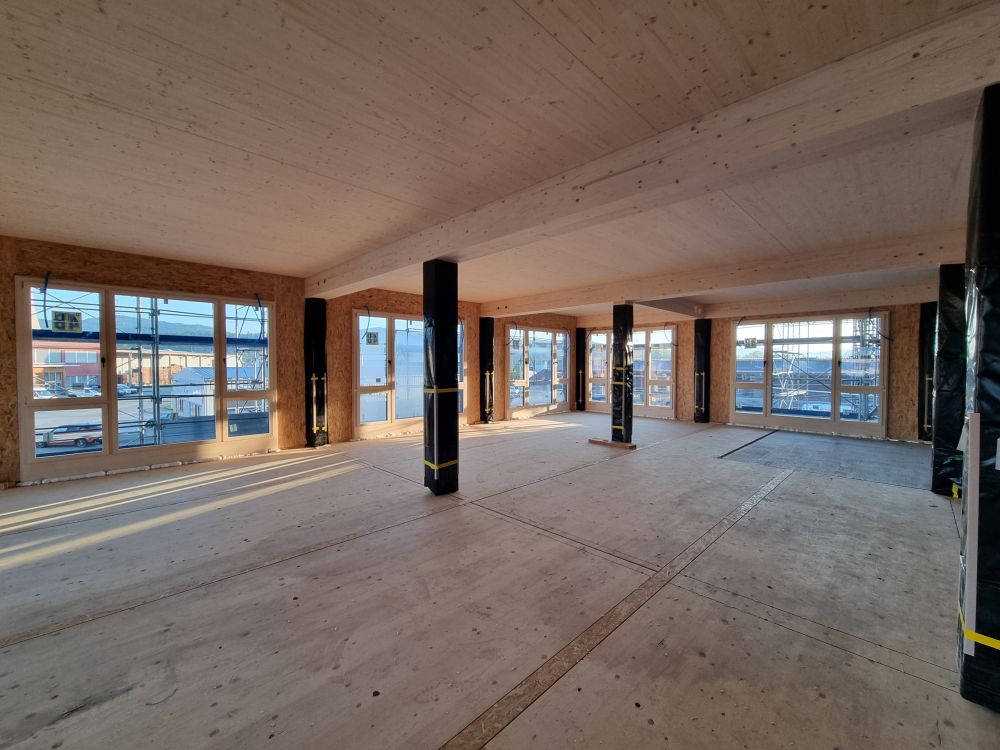

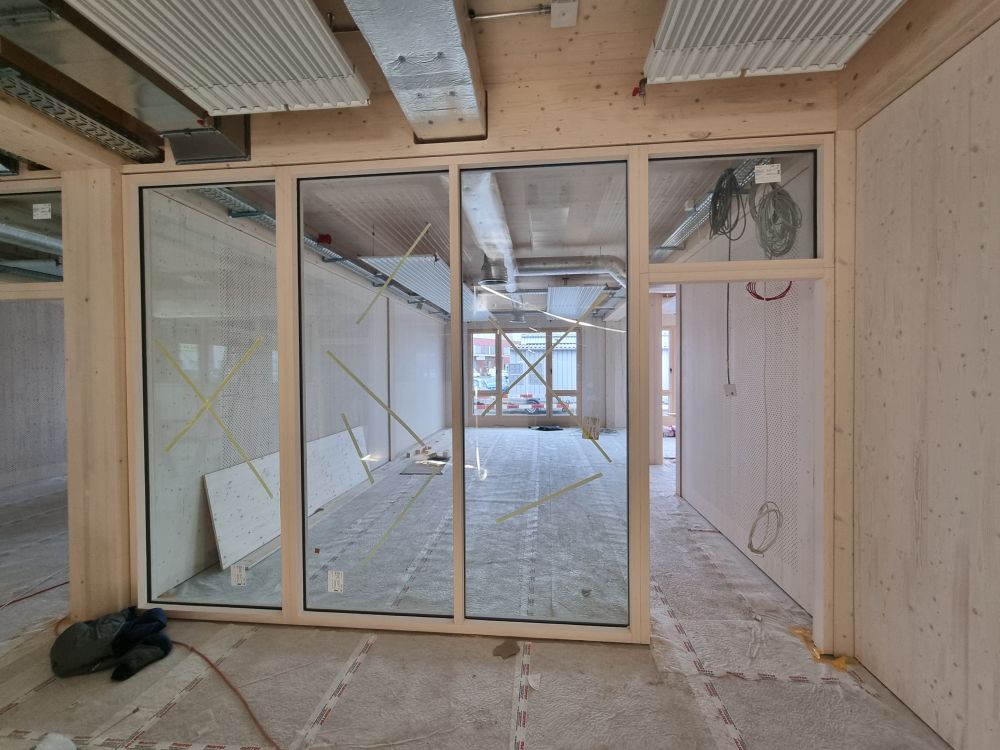

    Les travaux d’aménagement intérieur avancent à grands pas. Toutes les fenêtres ont été posées et la direction des travaux intérieurs a désormais pris les commandes. Les différents corps de métier sont coordonnés et travaillent de manière étroite.

    L’intervention de nombreux artisans, issus de divers corps de métier, demande une grande organisation et beaucoup de savoir-faire – chacun doit savoir exactement quand et où il peut intervenir.

    Actuellement, la priorité est donnée à l’entreprise de ventilation, en raison de ses besoins importants en espace. Parallèlement, le plâtrier monte les cloisons préfabriquées dans certaines zones, tandis que l’installateur sanitaire commence à mettre en place les premiers éléments.

    Perspectives

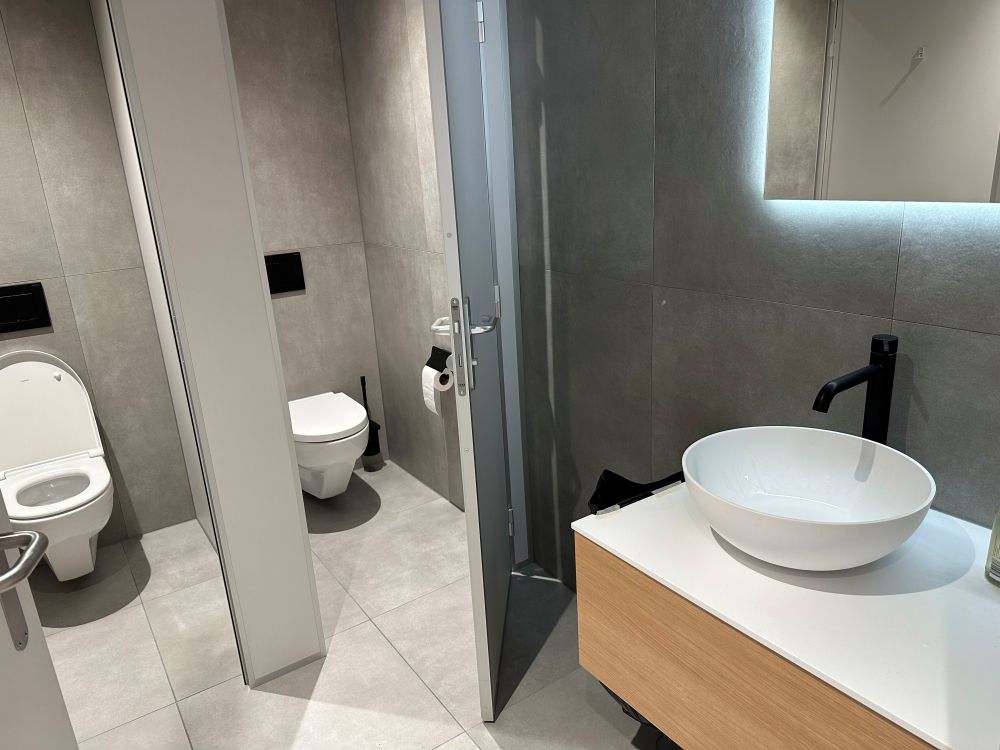

    Dans les prochaines étapes, le sanitaire installera les premières toilettes, l’électricien commencera les installations de base, et le peintre interviendra à plusieurs reprises.

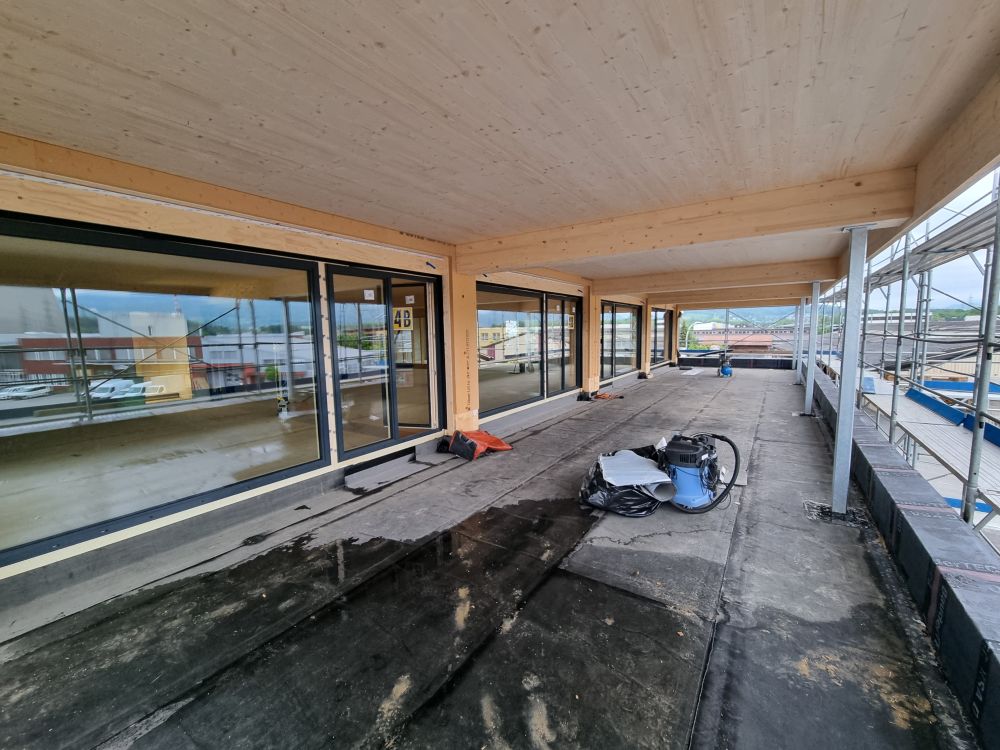

    Fête du bouquet - 09.05.2025

    Fête du bouquet

    Notre gros œuvre à Däniken est terminé - il est temps de dire merci. Nous avons célébré cette étape importante par une fête du bouquet.

    Parallèlement, le chantier avance rapidement :

    • les fenêtres sont montées
    • la direction des travaux pour l'intérieur a pris le relais
    • Les installations électriques de base, les travaux sanitaires et de peinture vont bientôt commencer

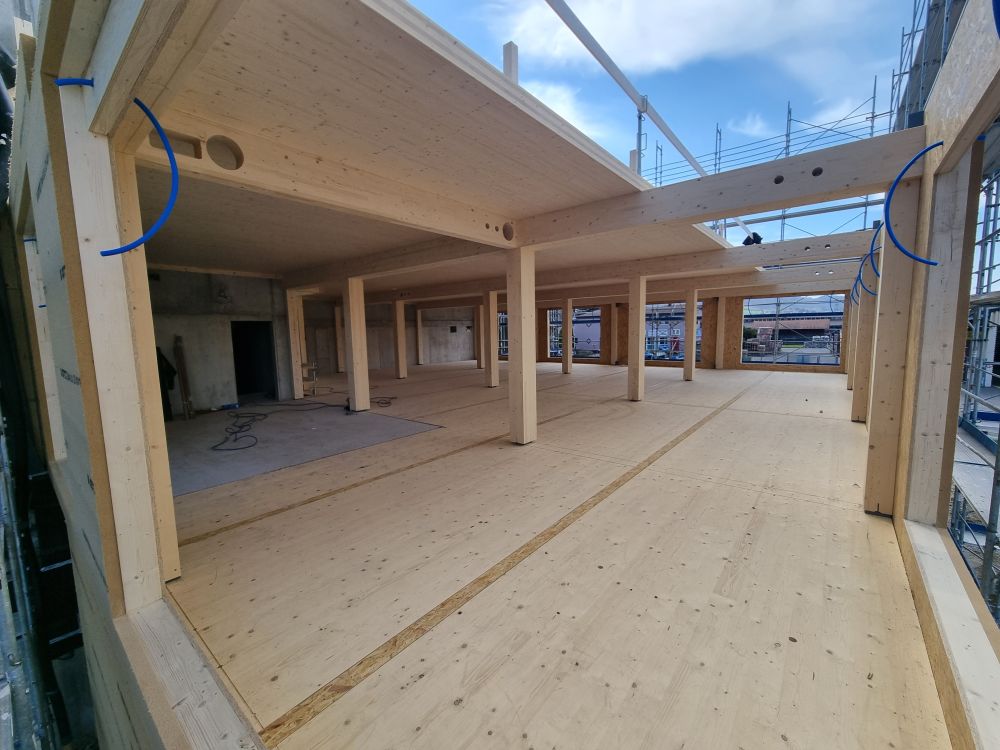

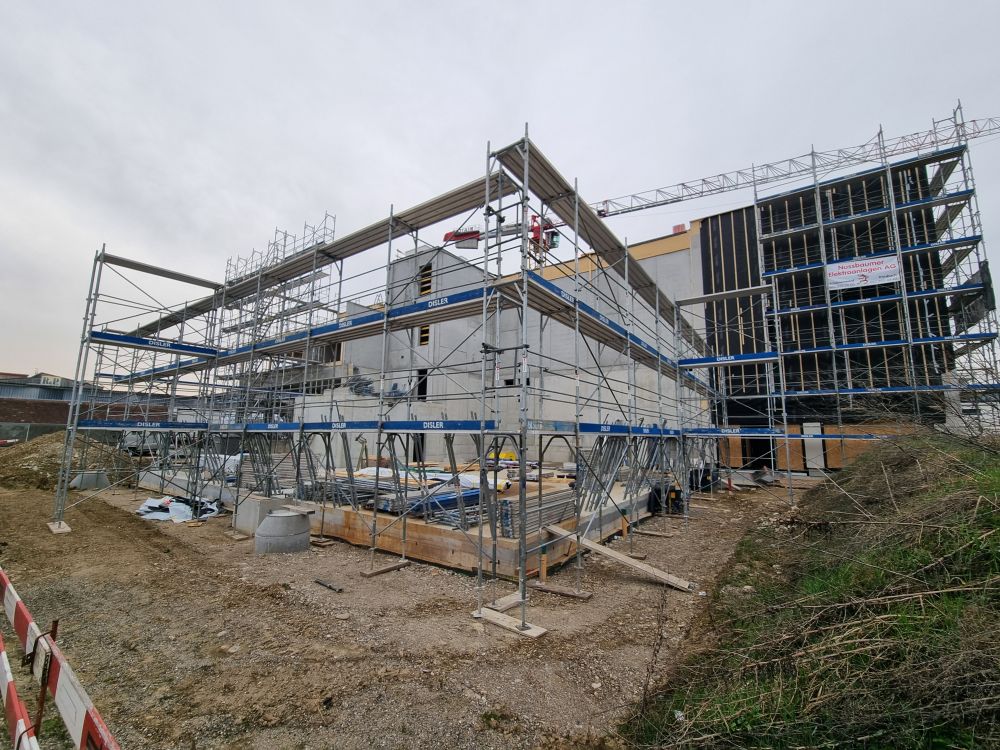

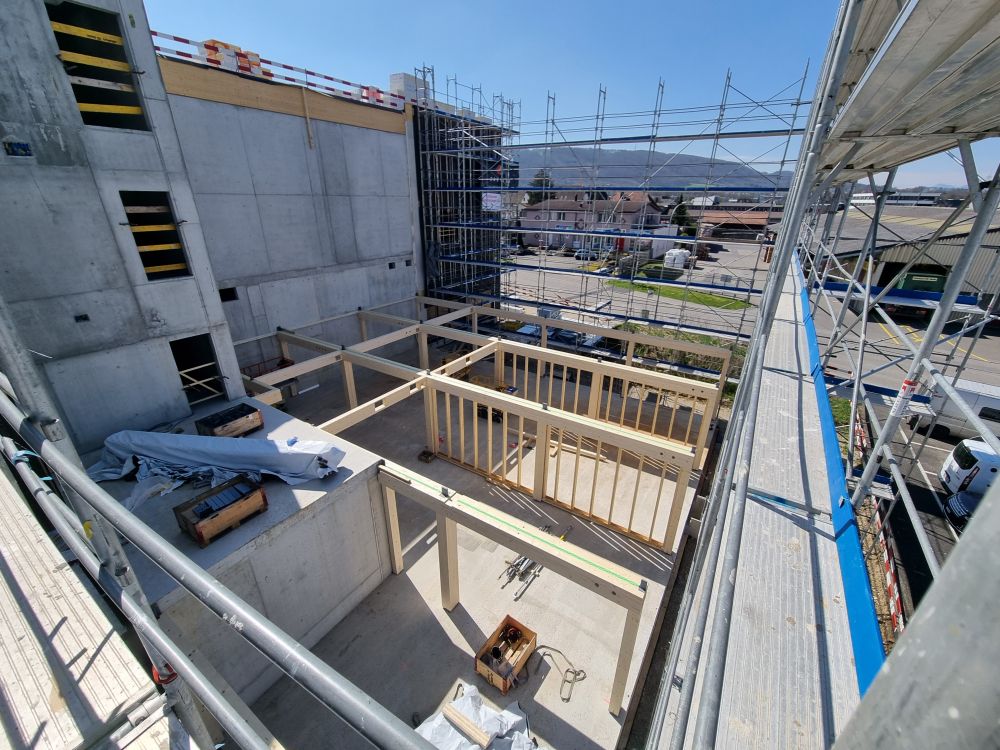

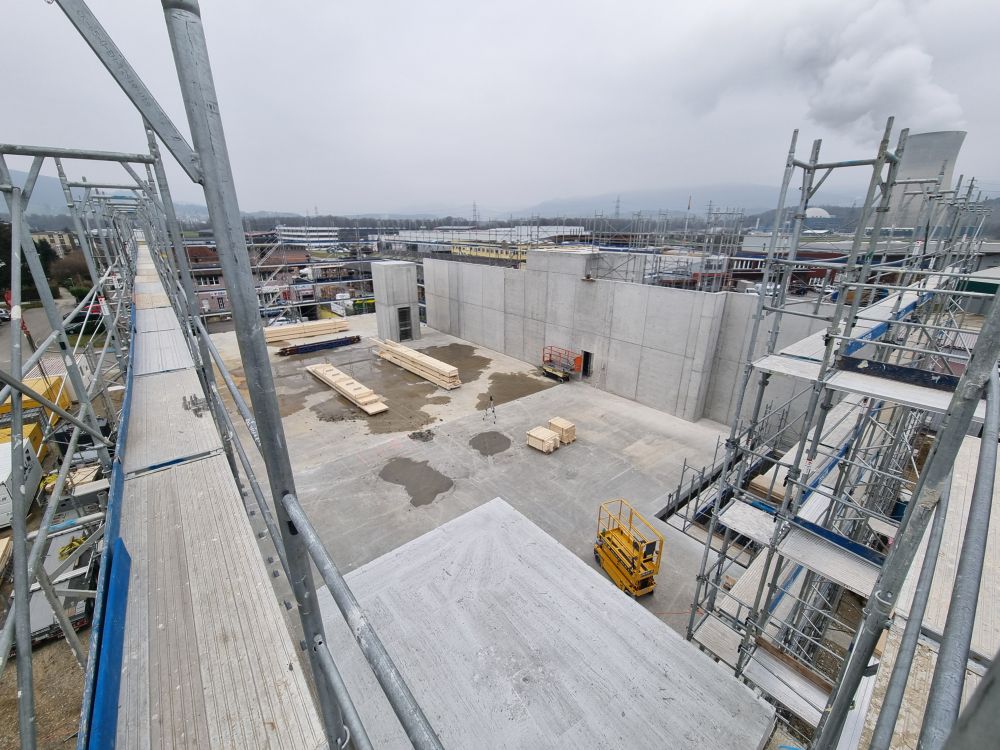

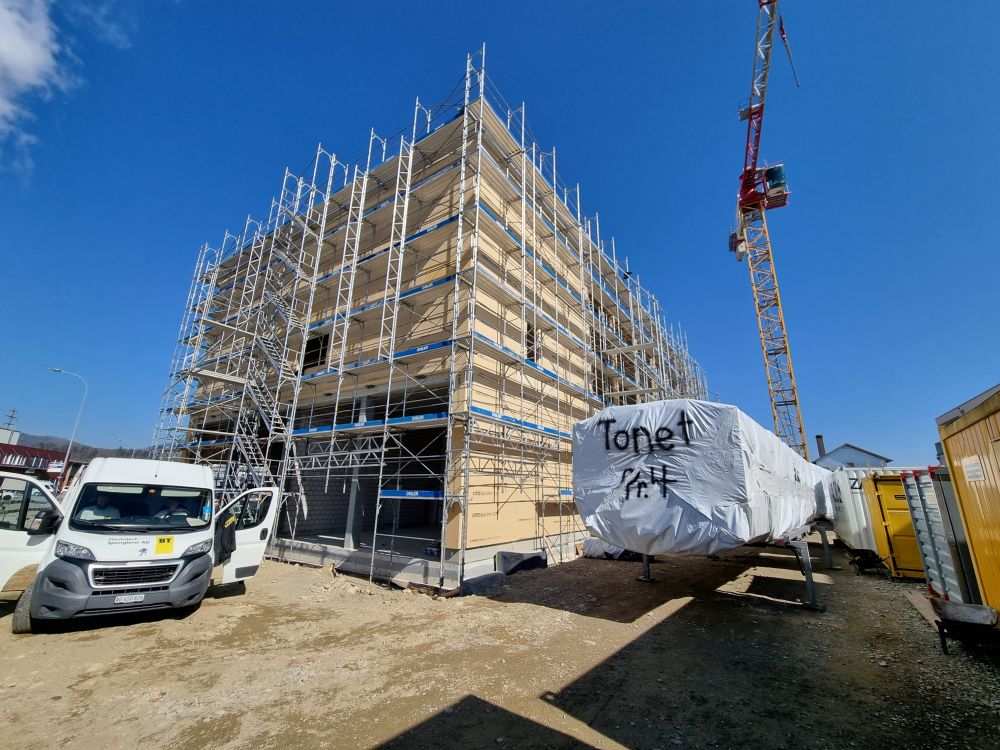

    Mise à jour avril - 17.04.2025

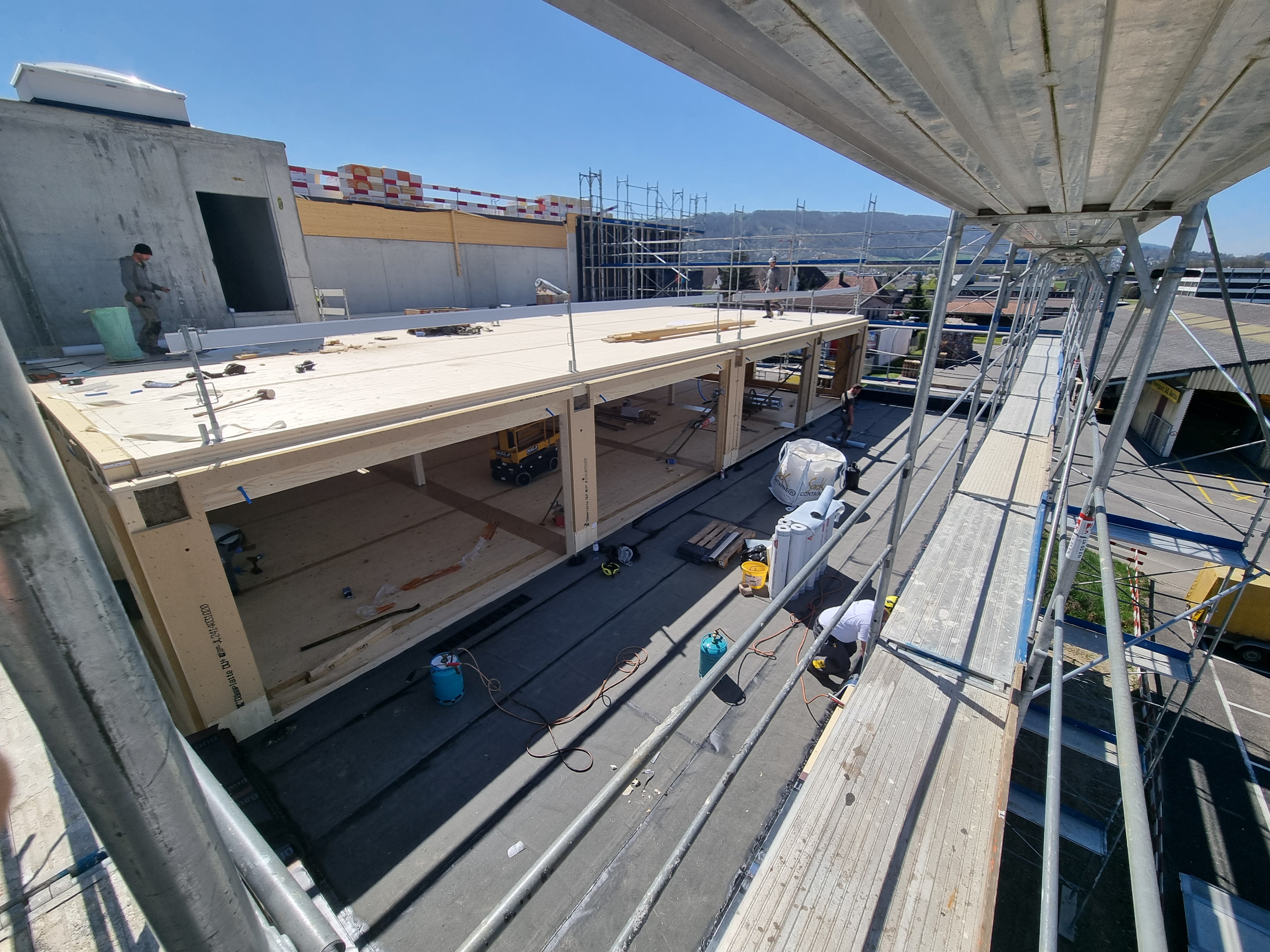

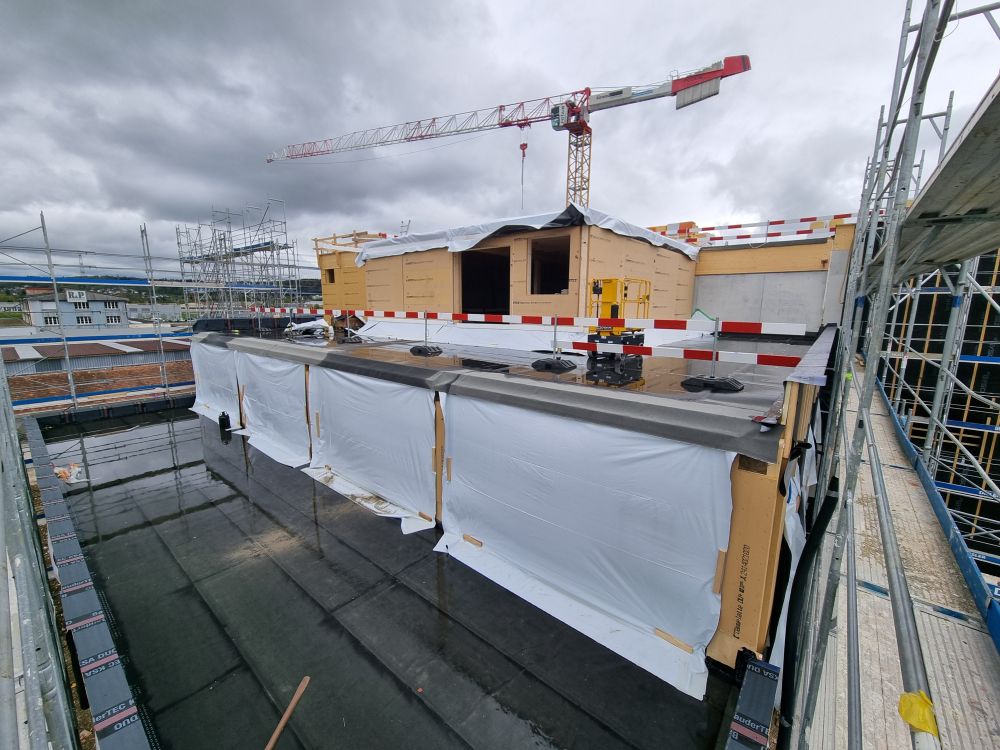

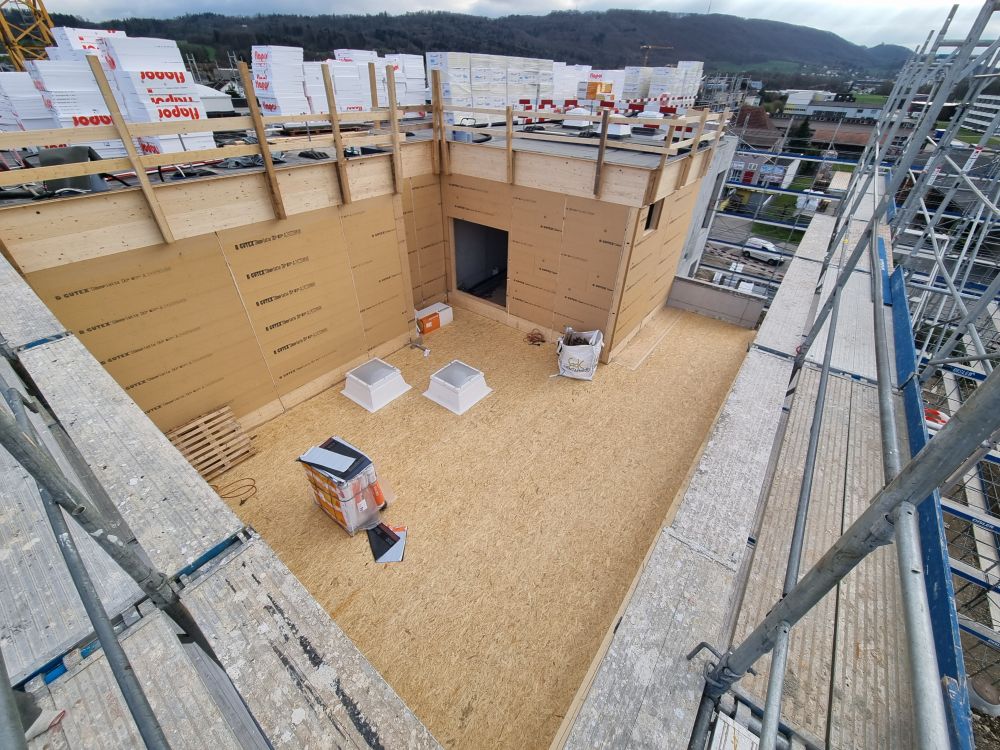

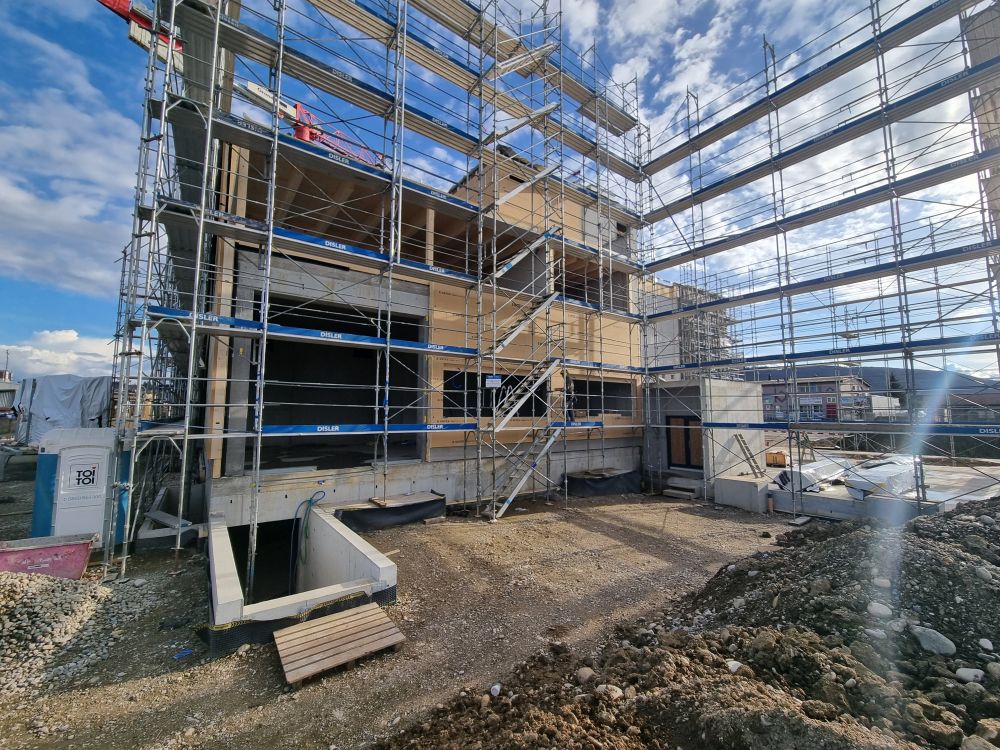

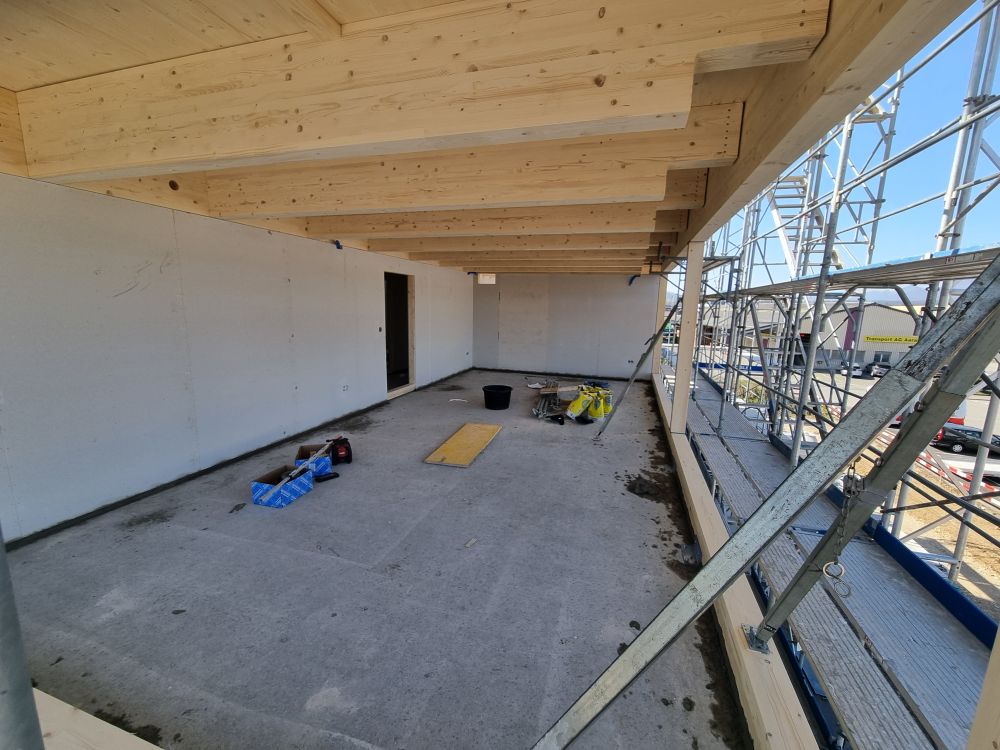

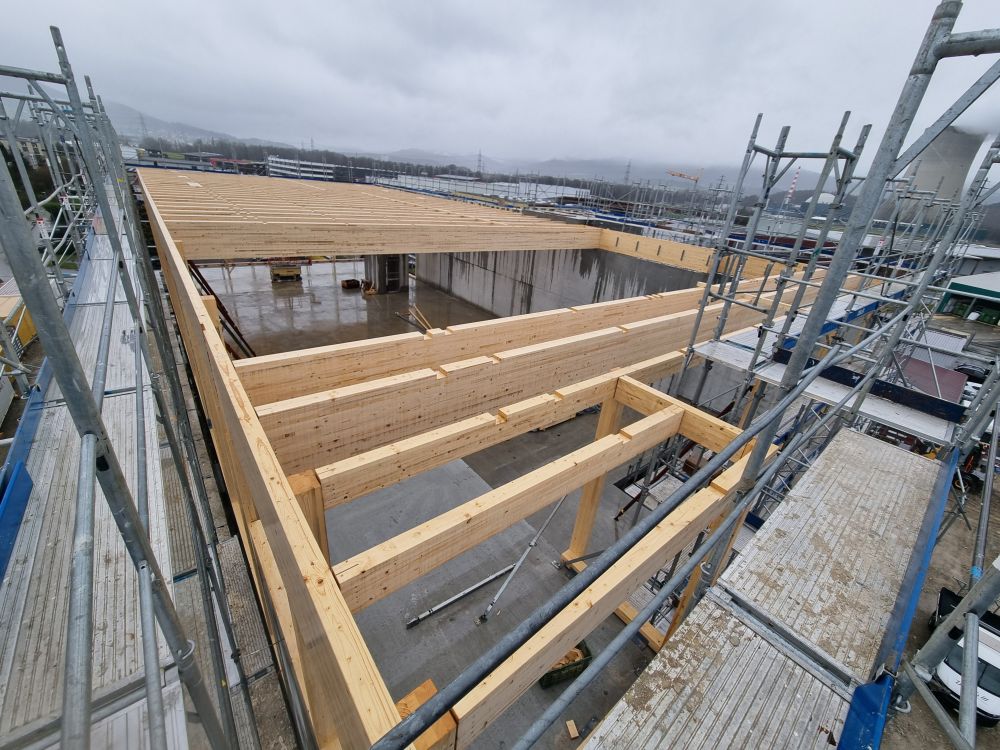

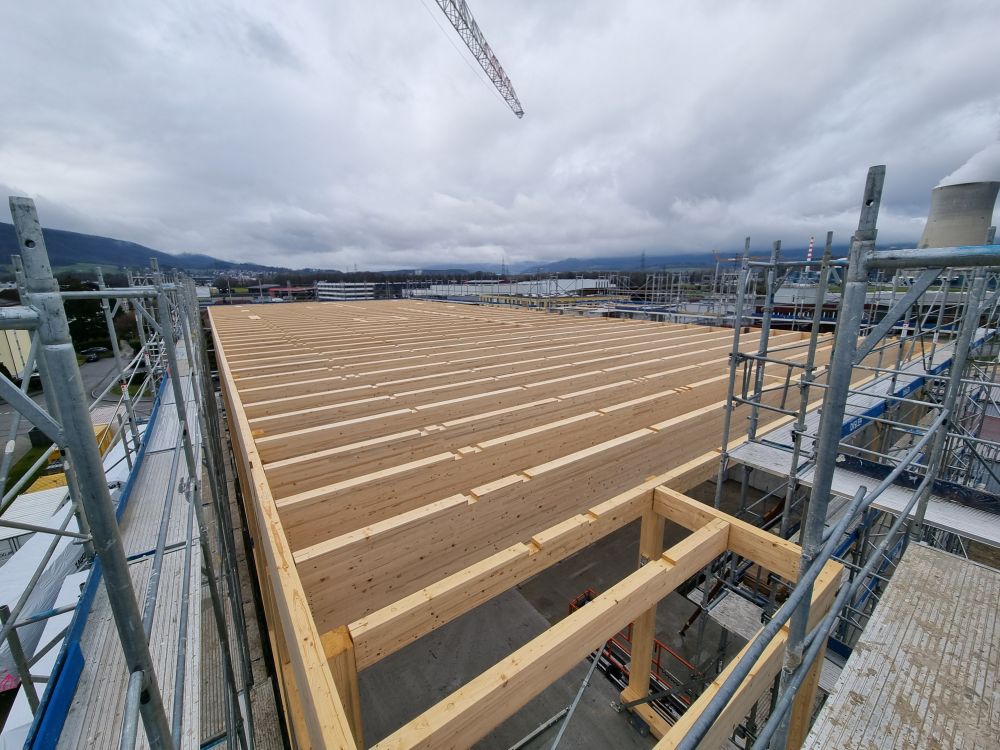

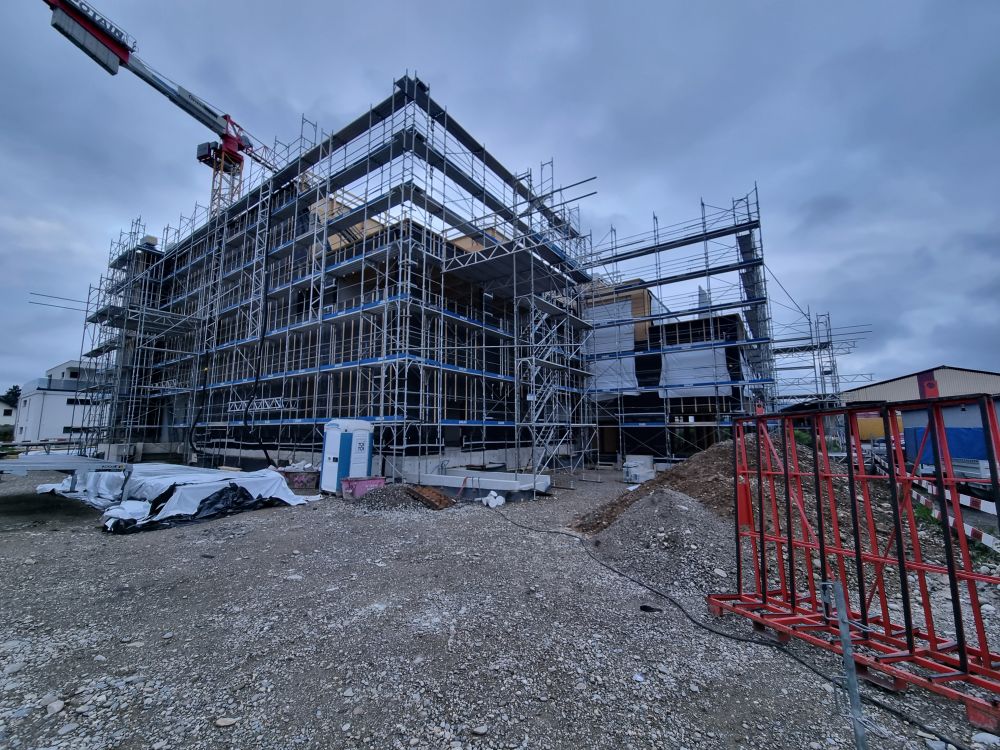

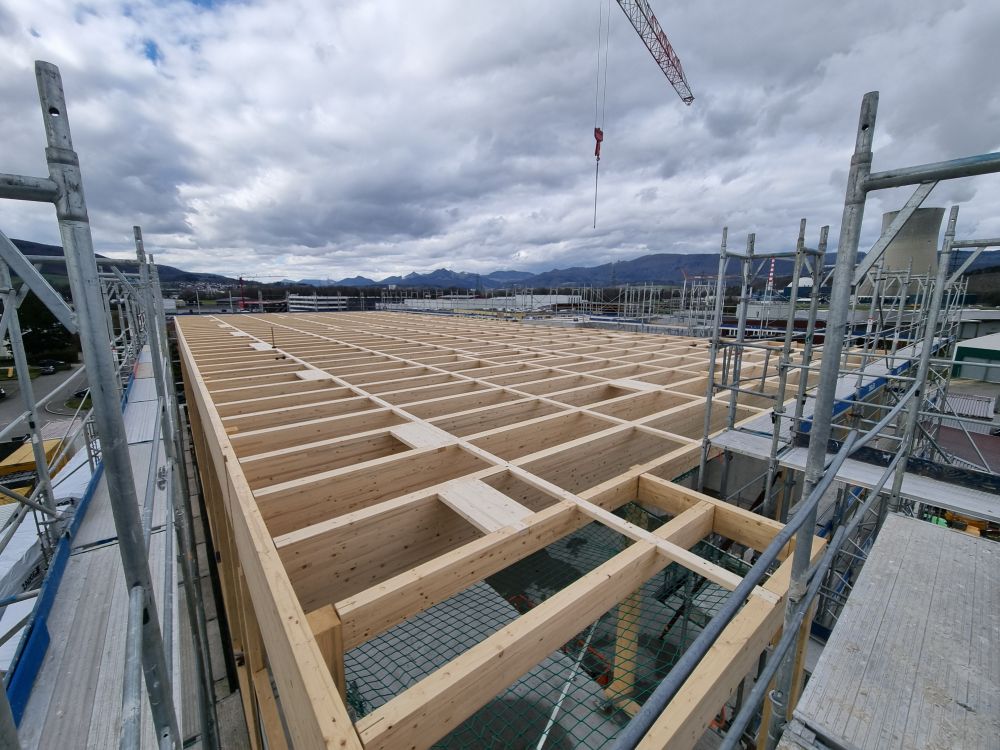

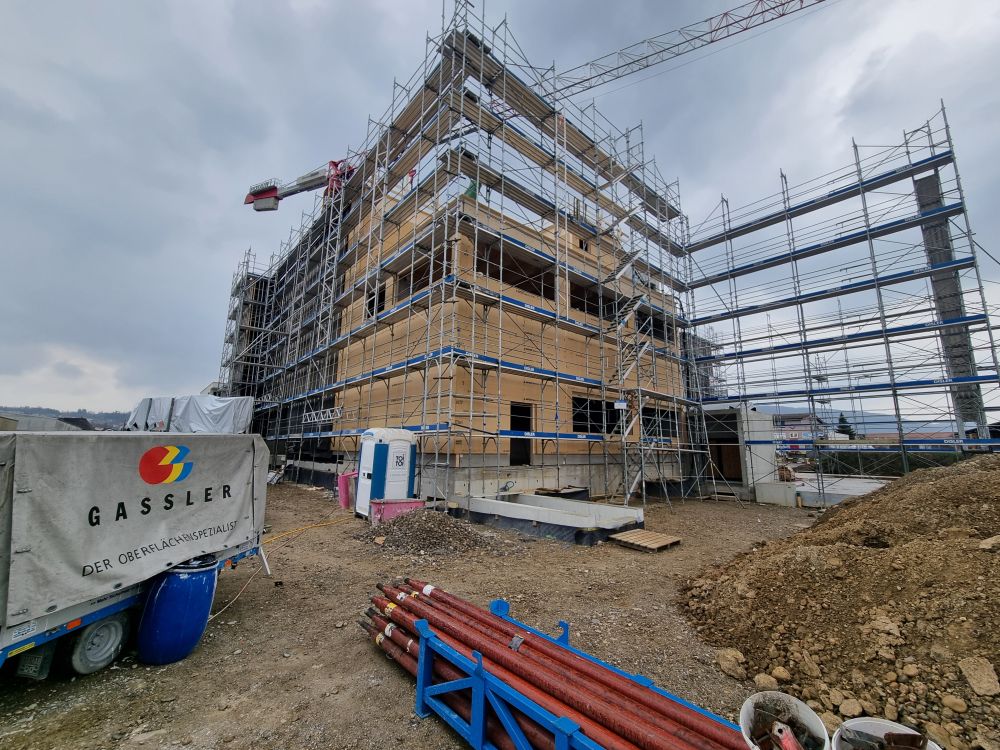

    La construction en bois est en grande partie terminée

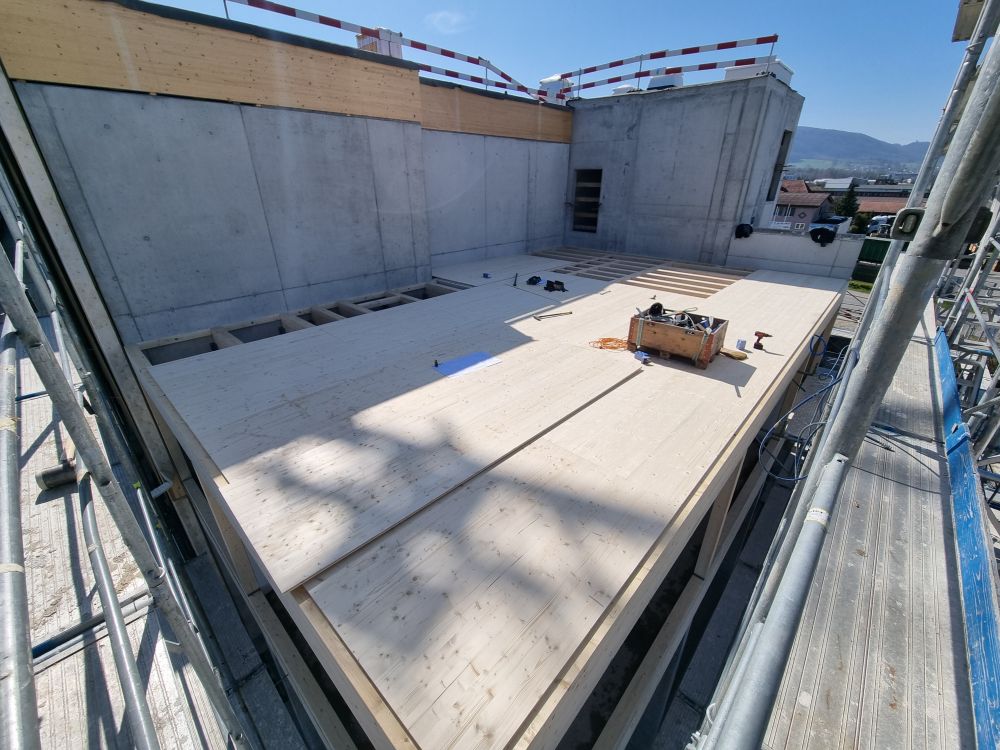

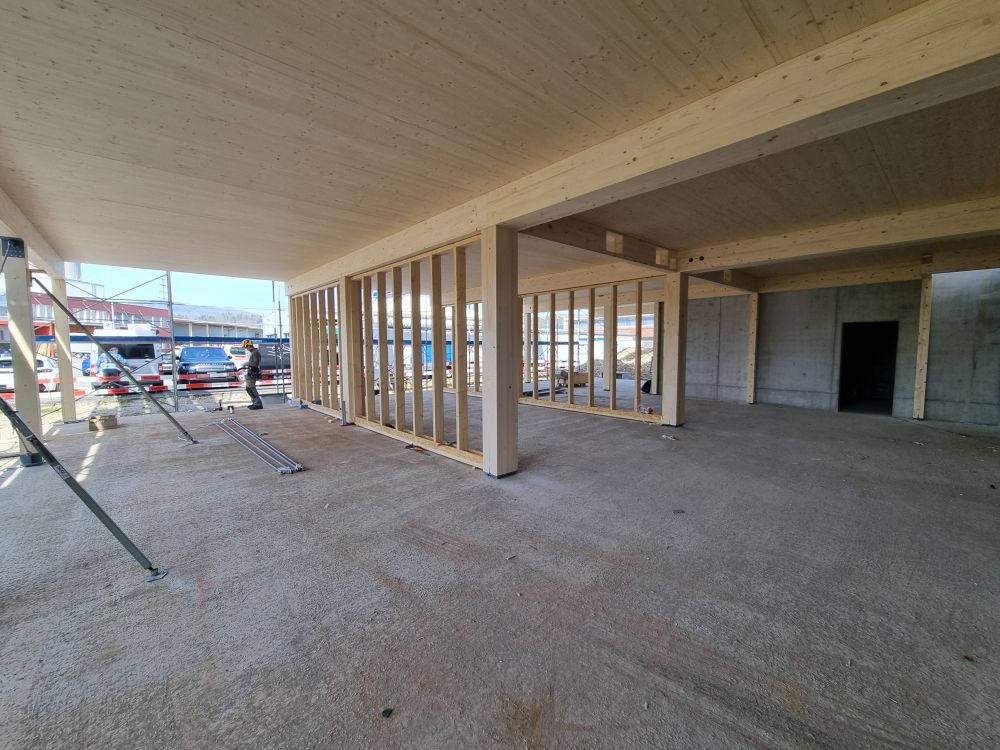

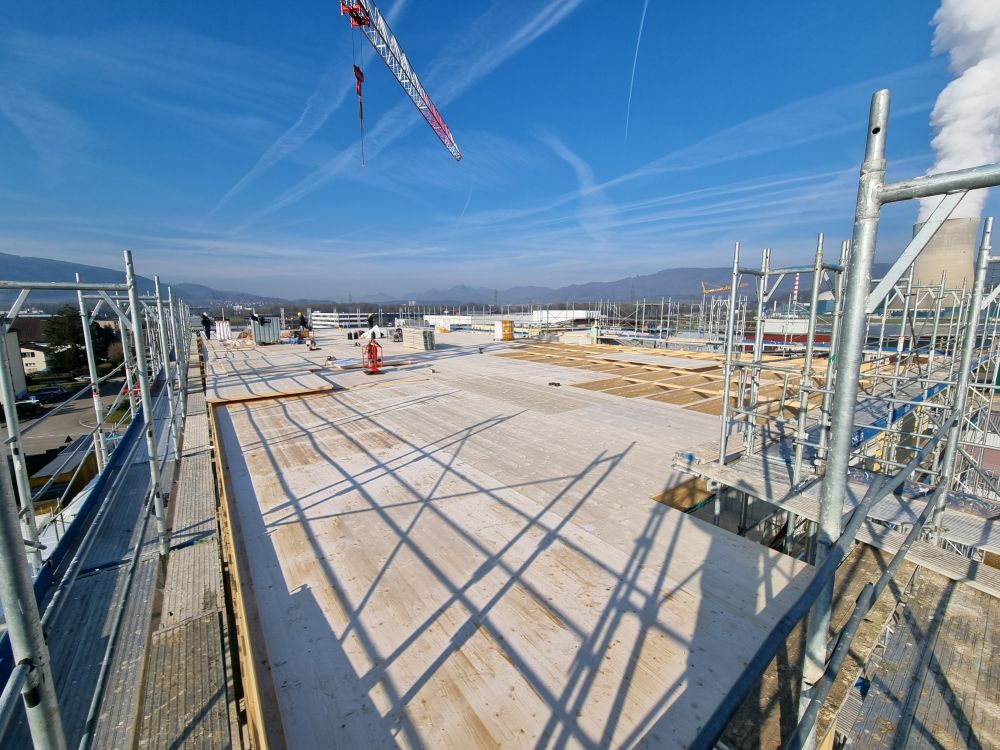

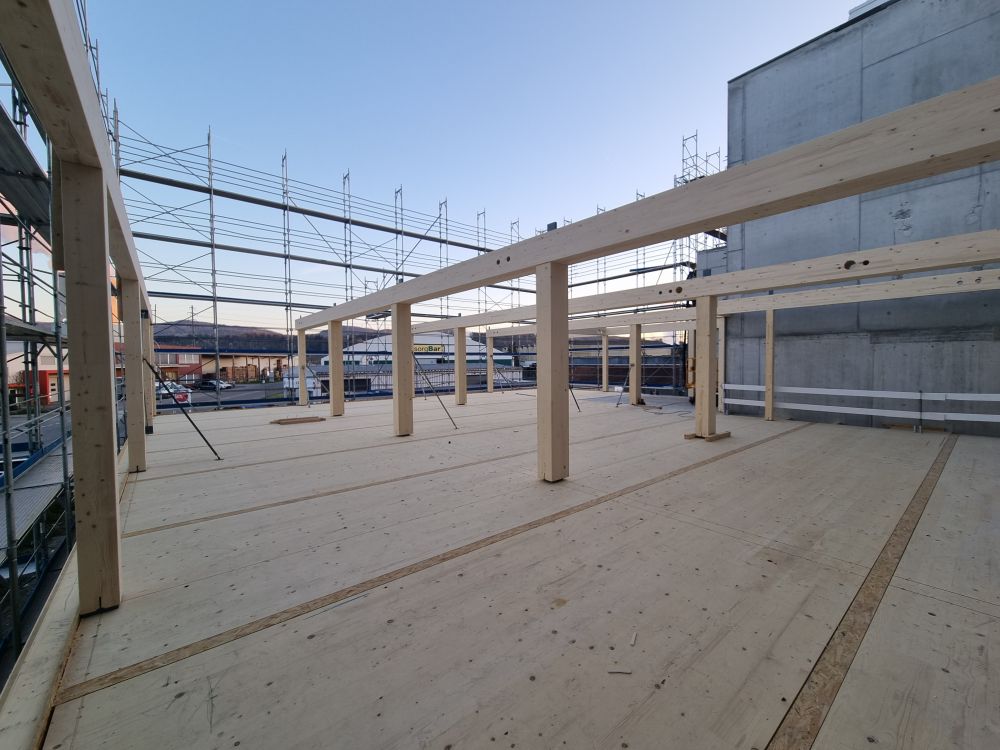

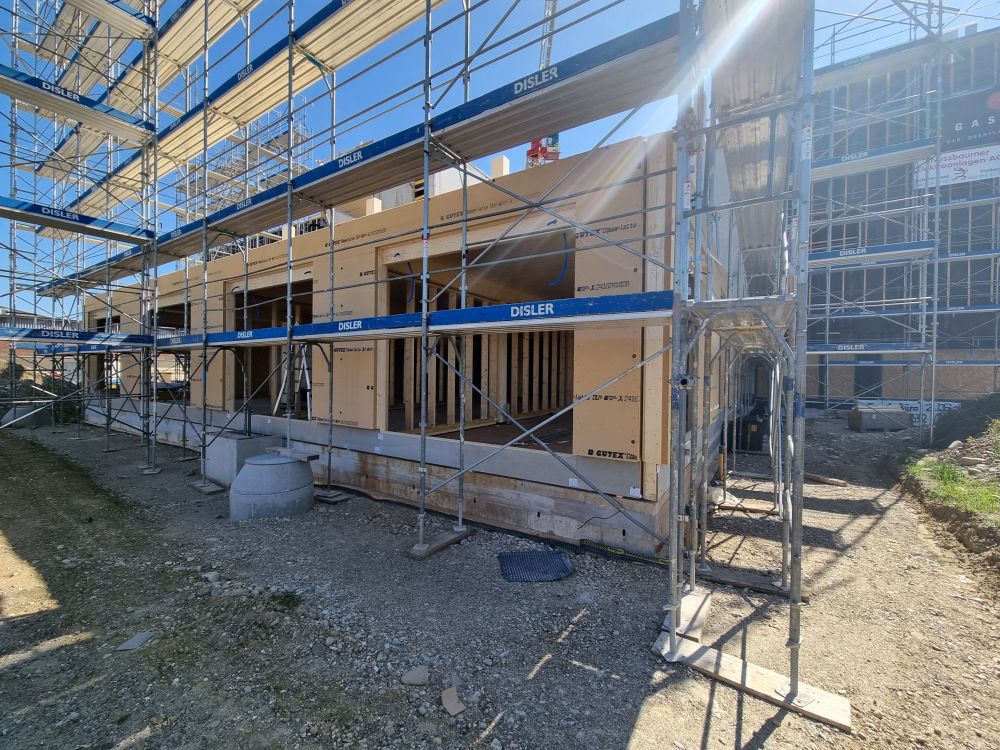

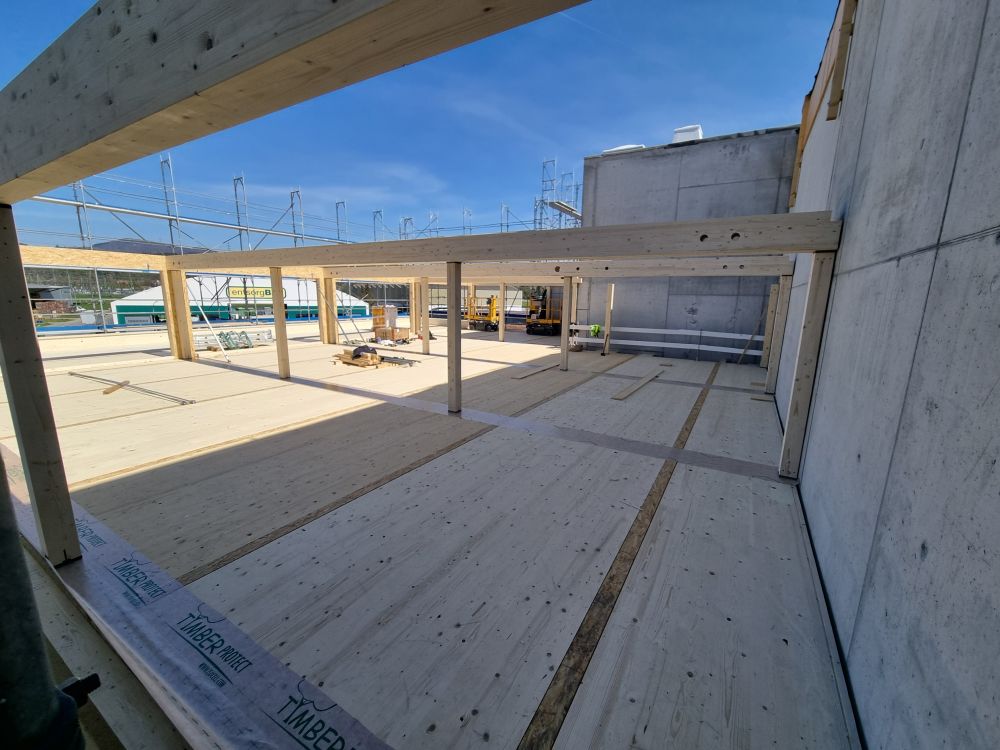

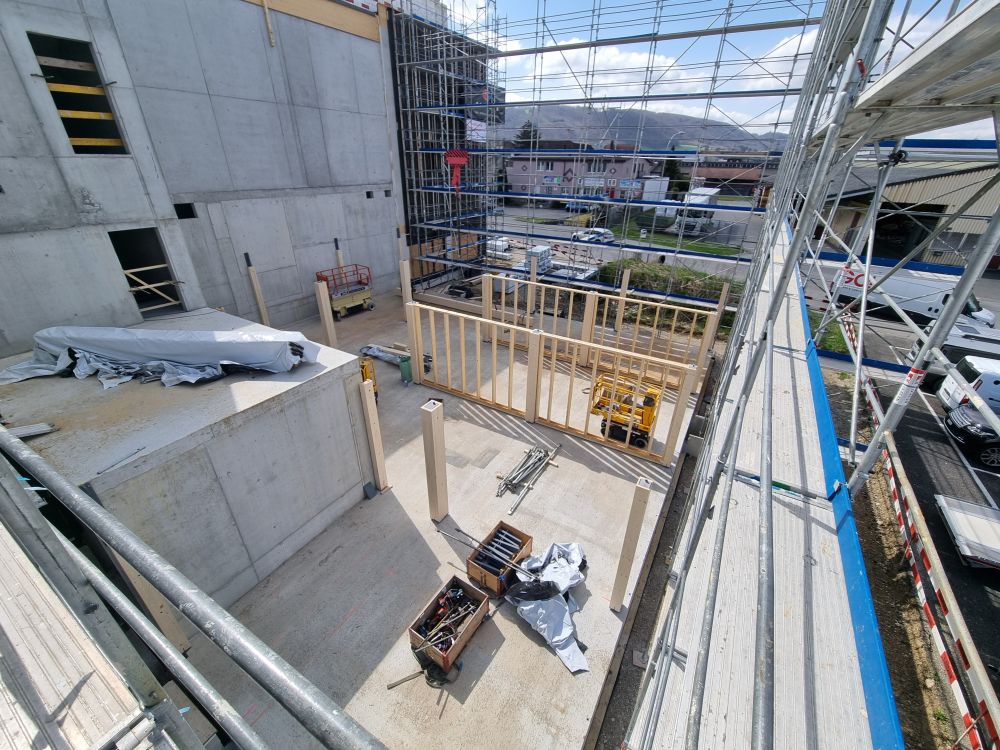

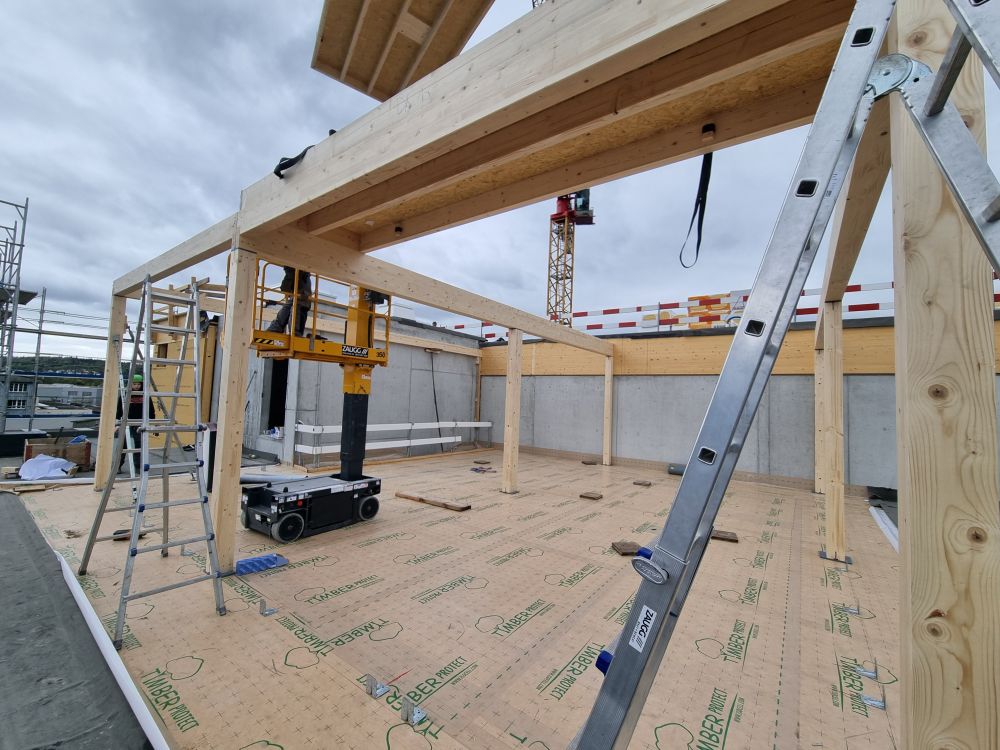

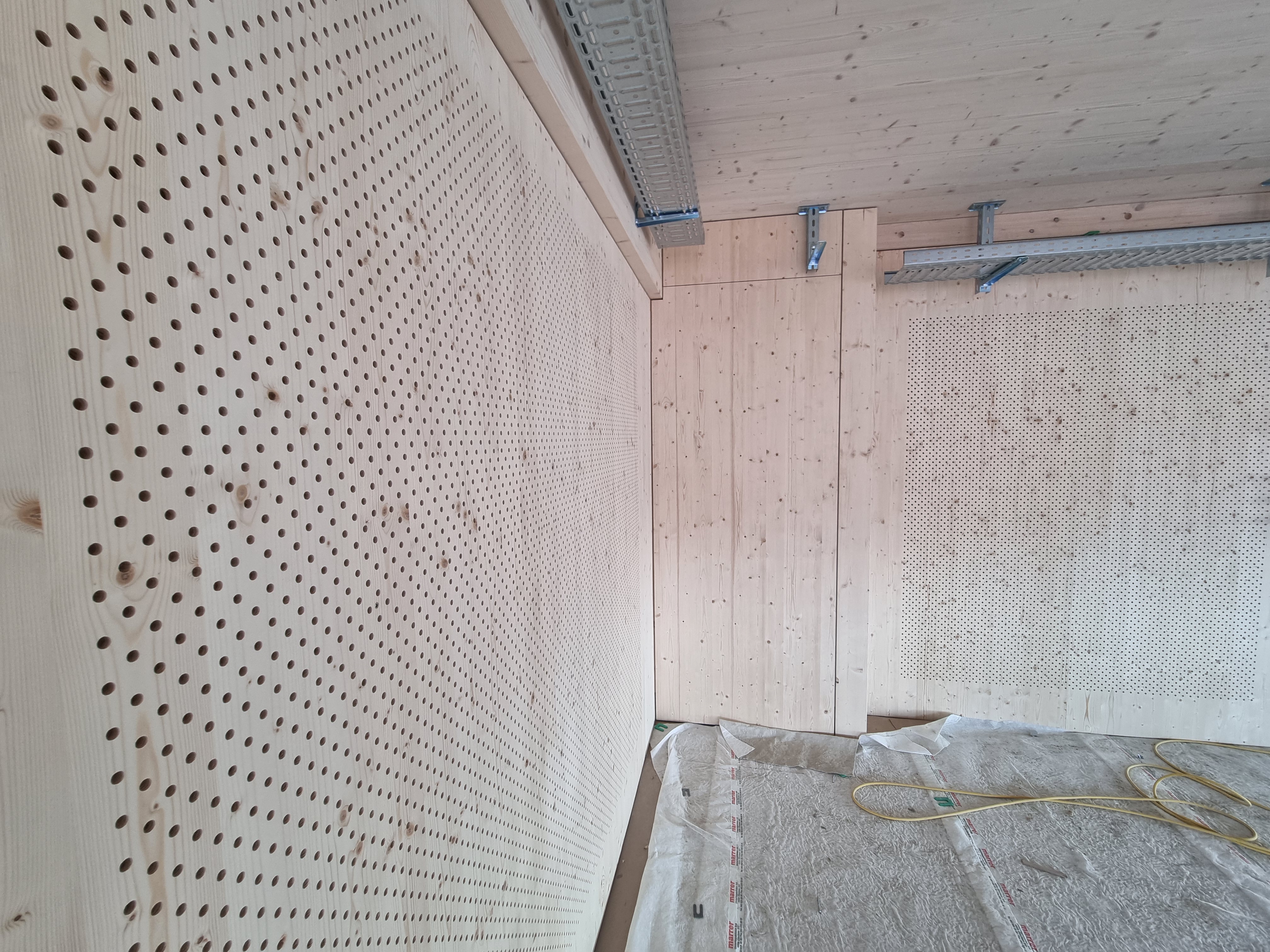

    Les travaux sur l'immeuble des bureaux avancent rapidement. La construction en bois est en grande partie terminée, tout comme le toit plat.

    Actuellement, les locaux techniques sont construits en bois et, parallèlement, les installations des systèmes de ventilation sont en cours dans tout le bâtiment.

    Les corps de métier intérieurs ont également déjà commencé leurs travaux.

    Grâce à la météo favorable, les travaux de construction en bois ont même pu être achevés avant la date prévue.

    Perspectives
    Le montage des fenêtres débutera après Pâques - une autre étape importante dans le déroulement des travaux.

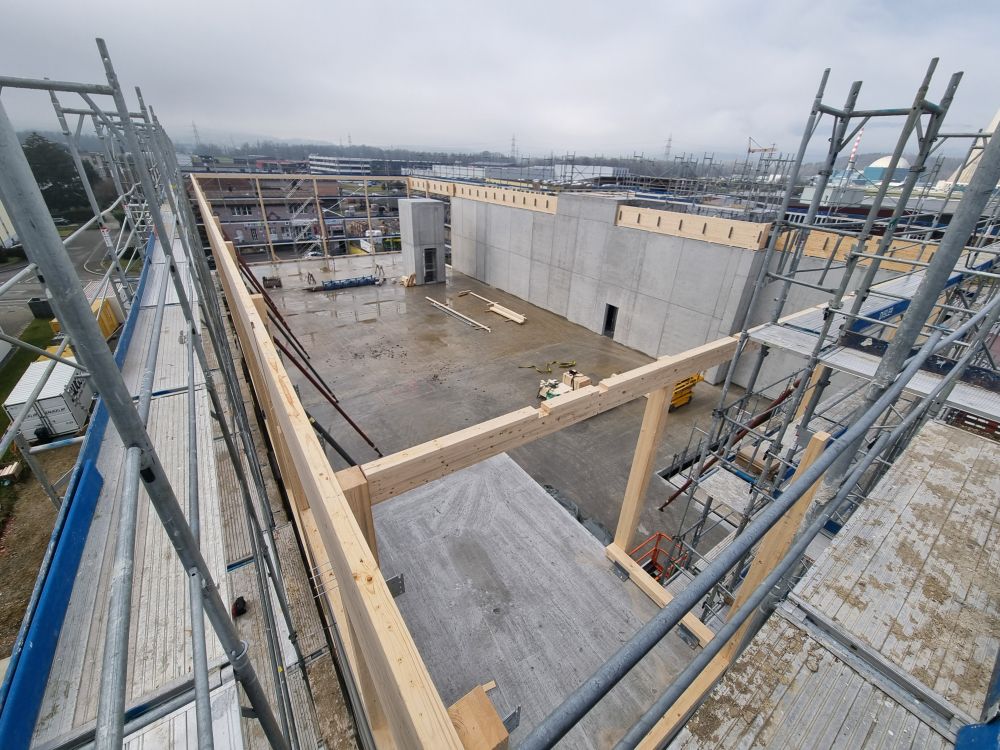

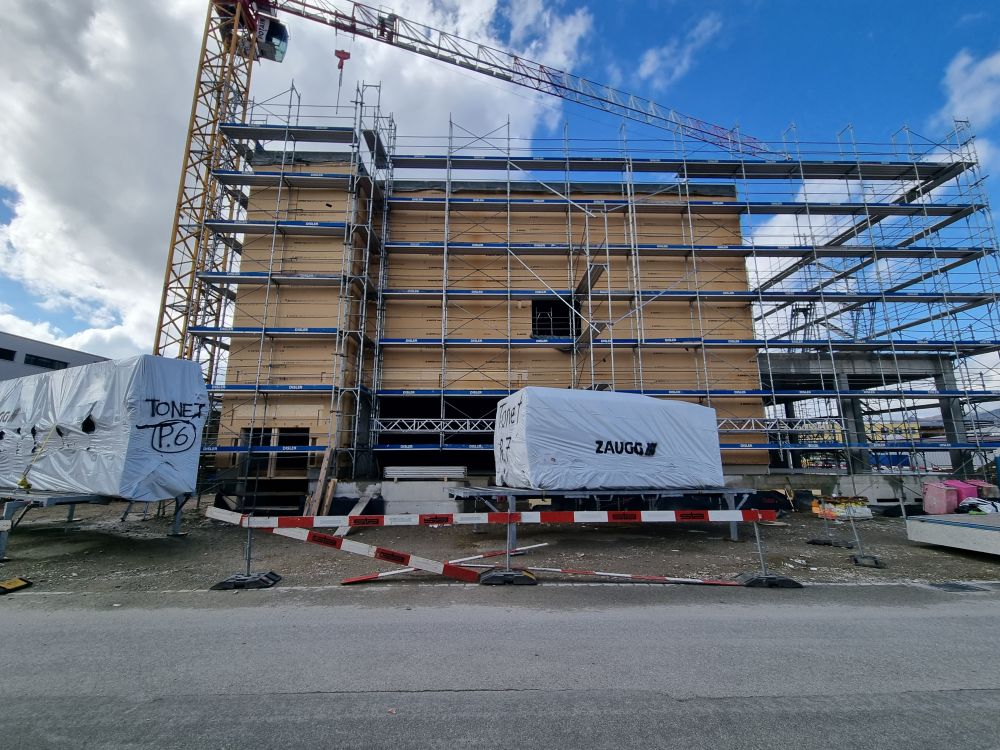

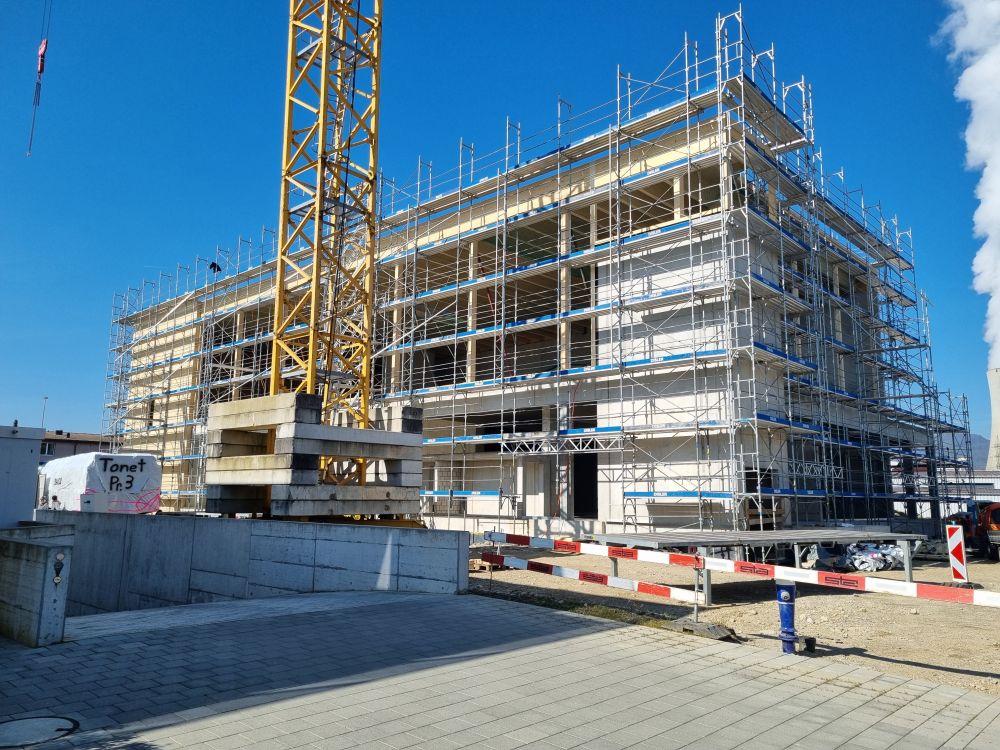

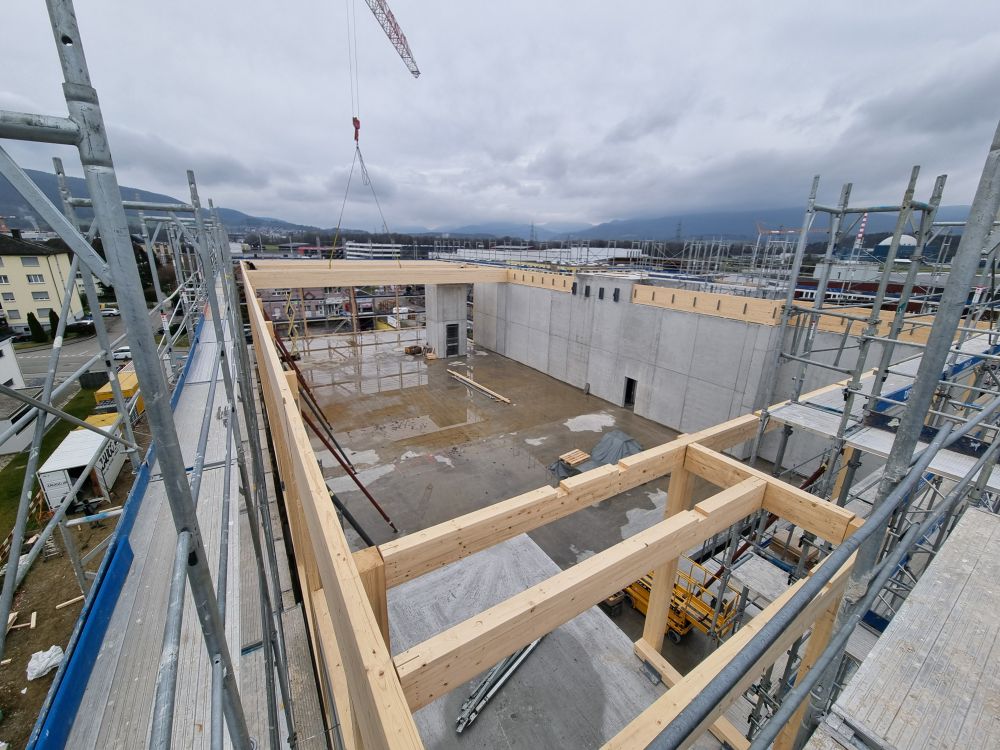

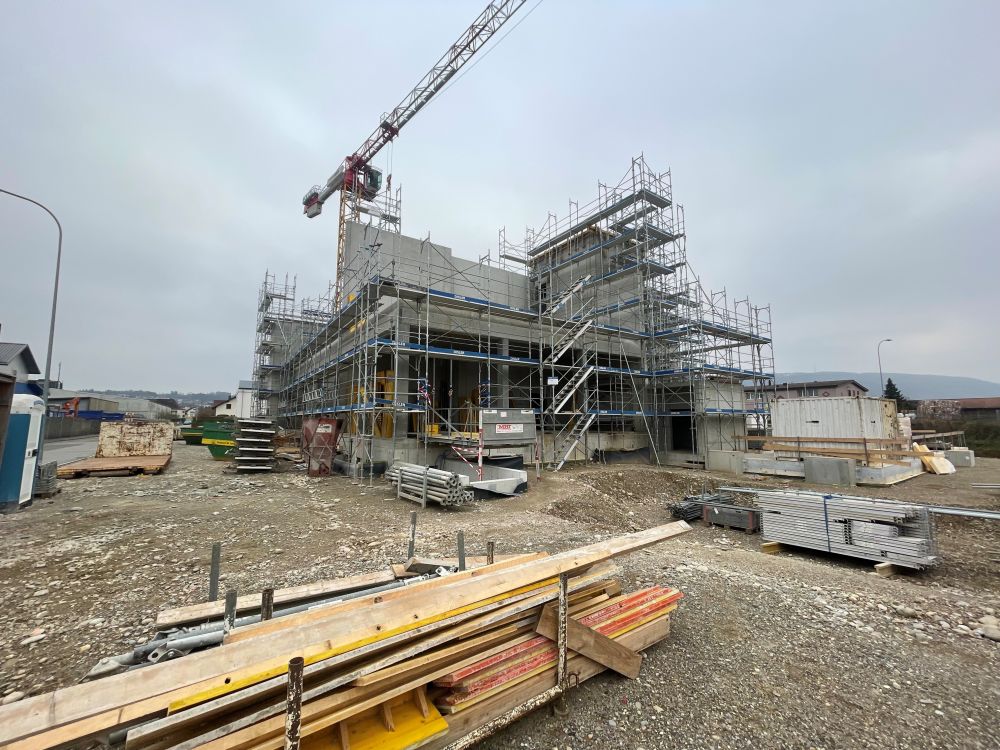

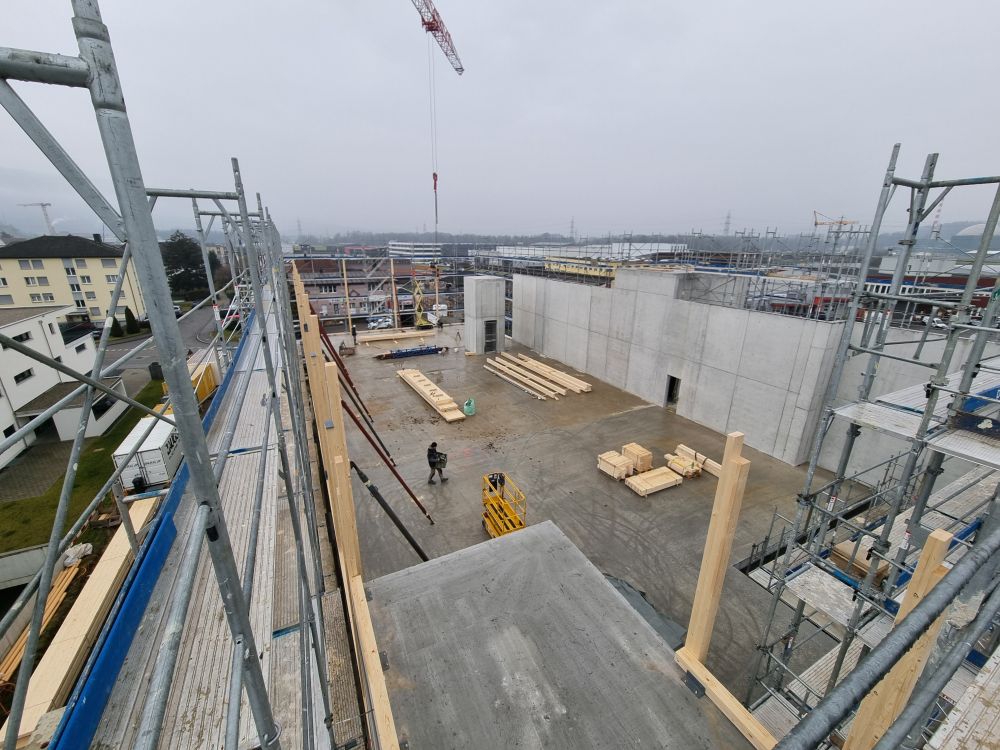

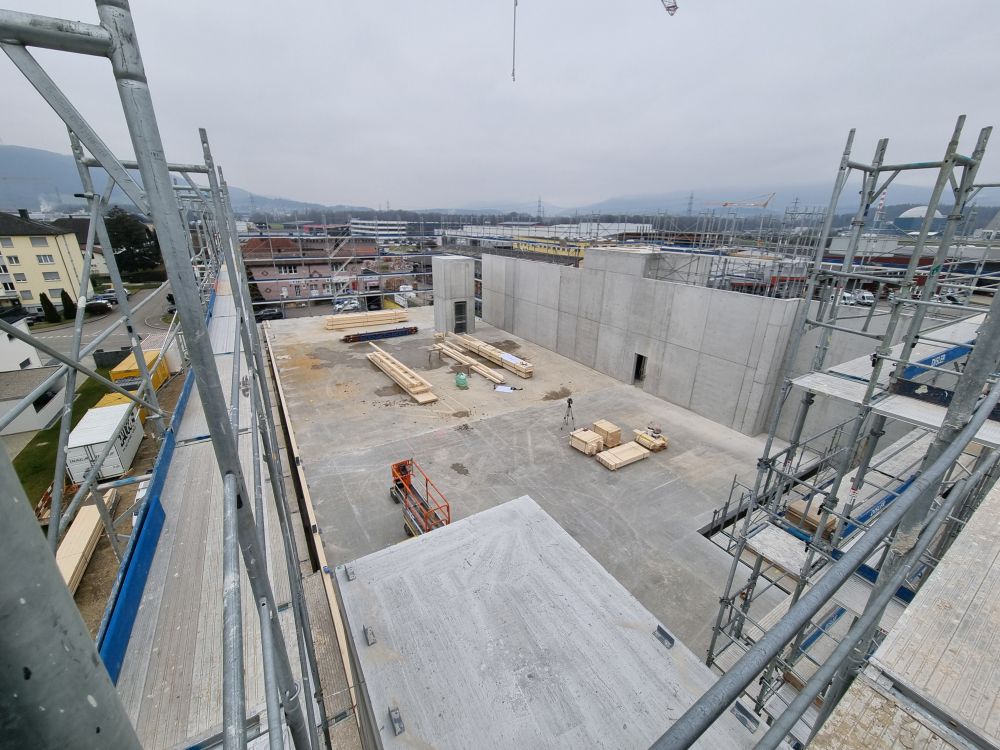

    Mise à jour janvier - 20.01.2025

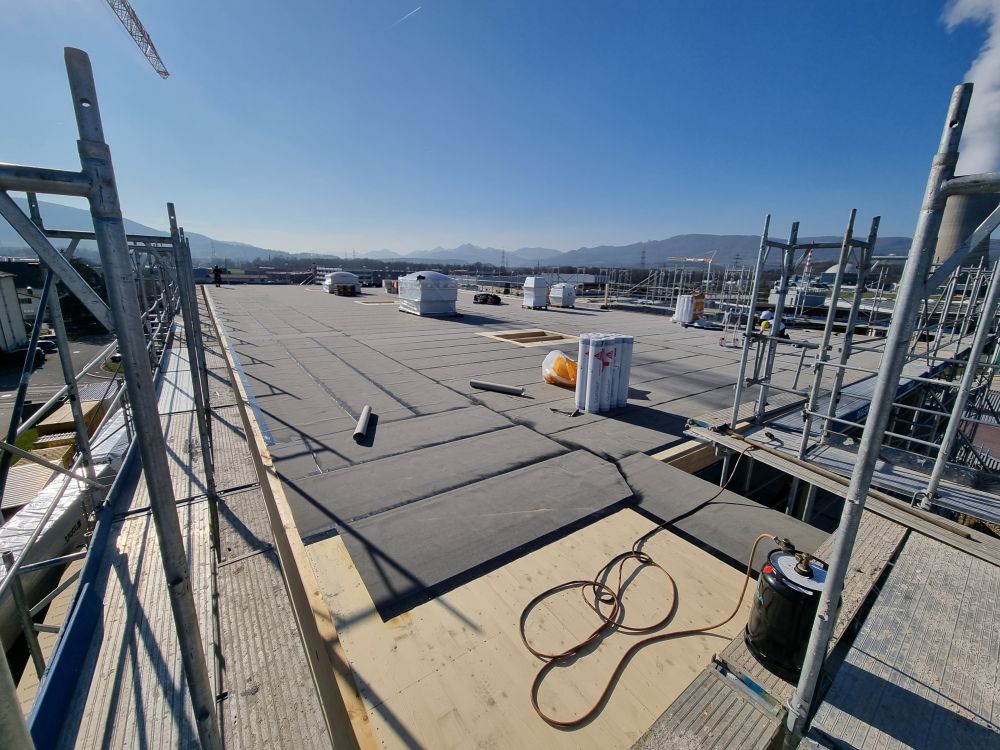

    Progrès en matière d'assainissement

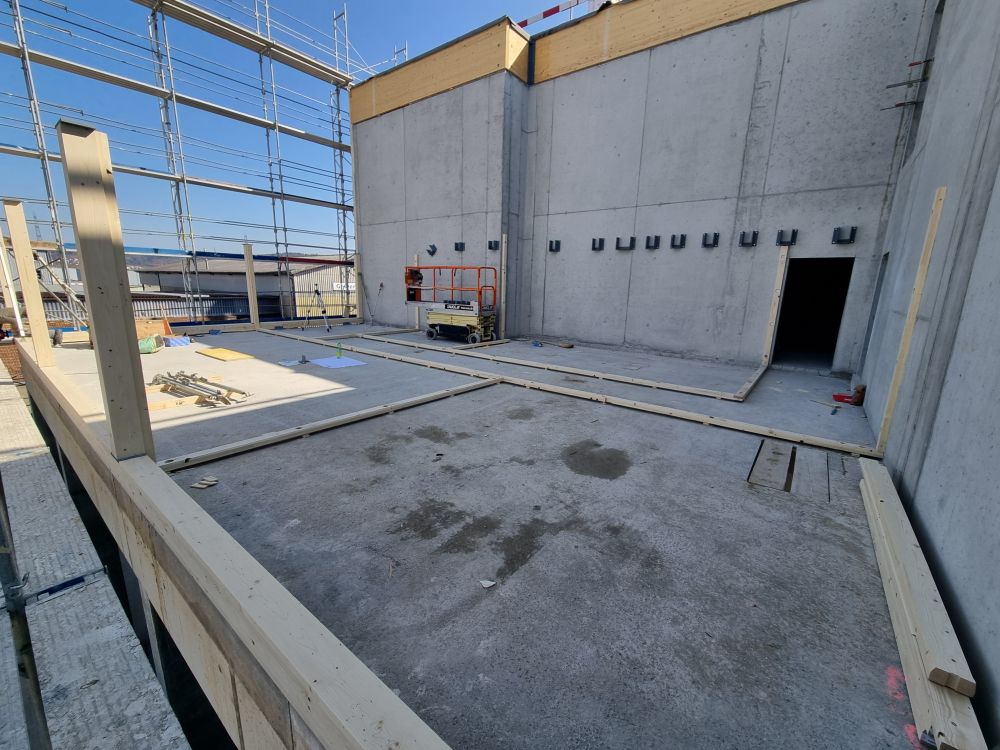

    Le chantier est encore en hibernation jusqu'à la mi-janvier 2025. Les travaux de bétonnage ont pu être achevés dans les délais fin 2024.

    Les travaux de canalisation à l'extérieur du bâtiment commenceront dès la semaine prochaine. En outre, l'installation d'infiltration pour l'eau du toit sera réalisée. Une fois les travaux de canalisation terminés, le constructeur bois procédera aux premières mesures de préparation.

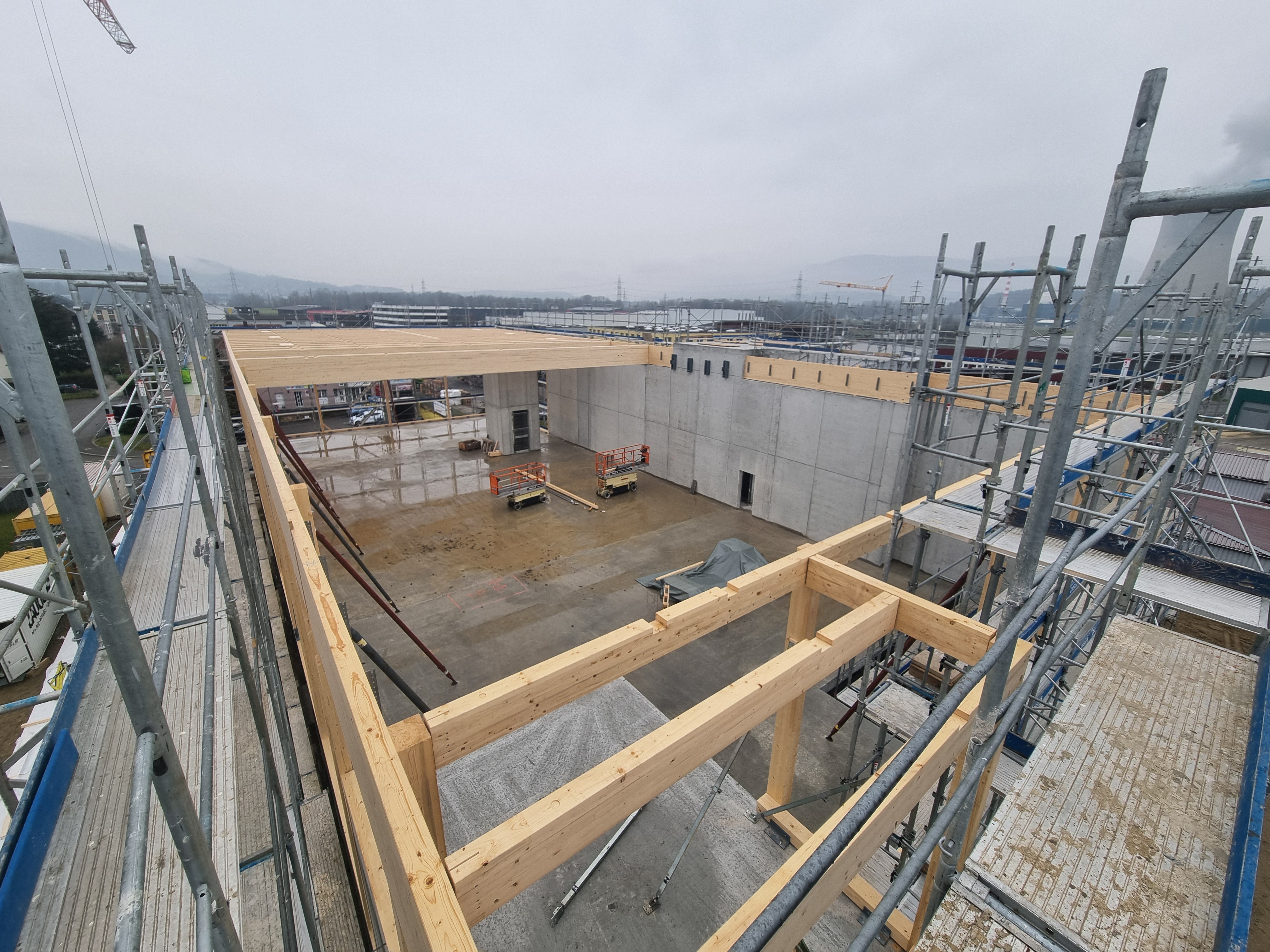

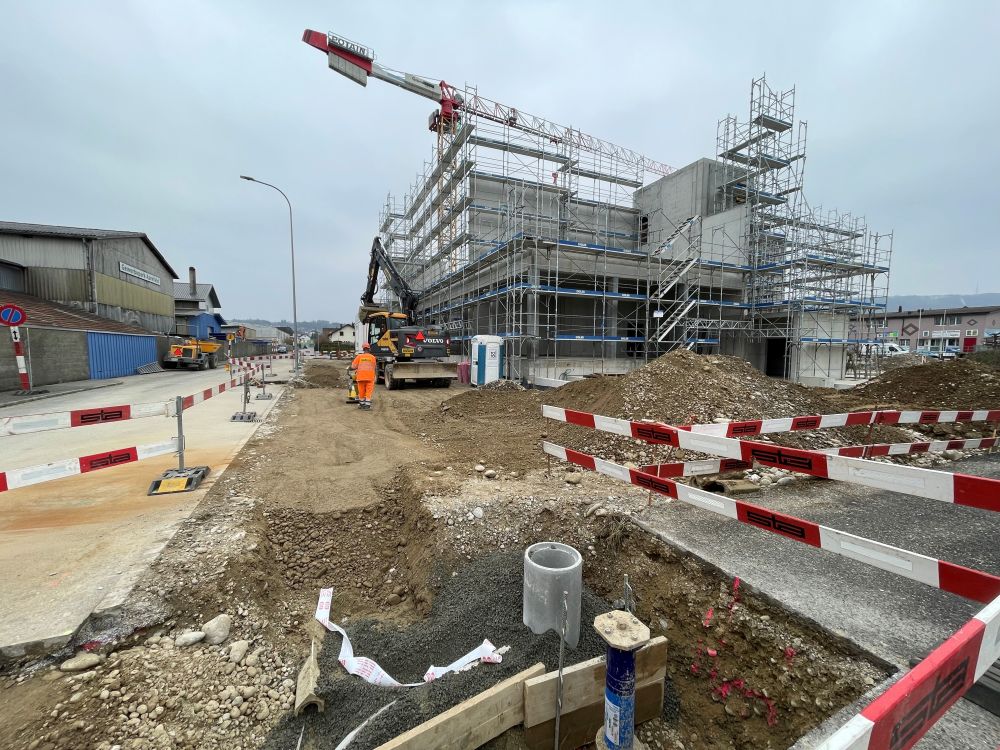

    Le début de la construction en bois est prévu pour fin février, en fonction des conditions météorologiques.

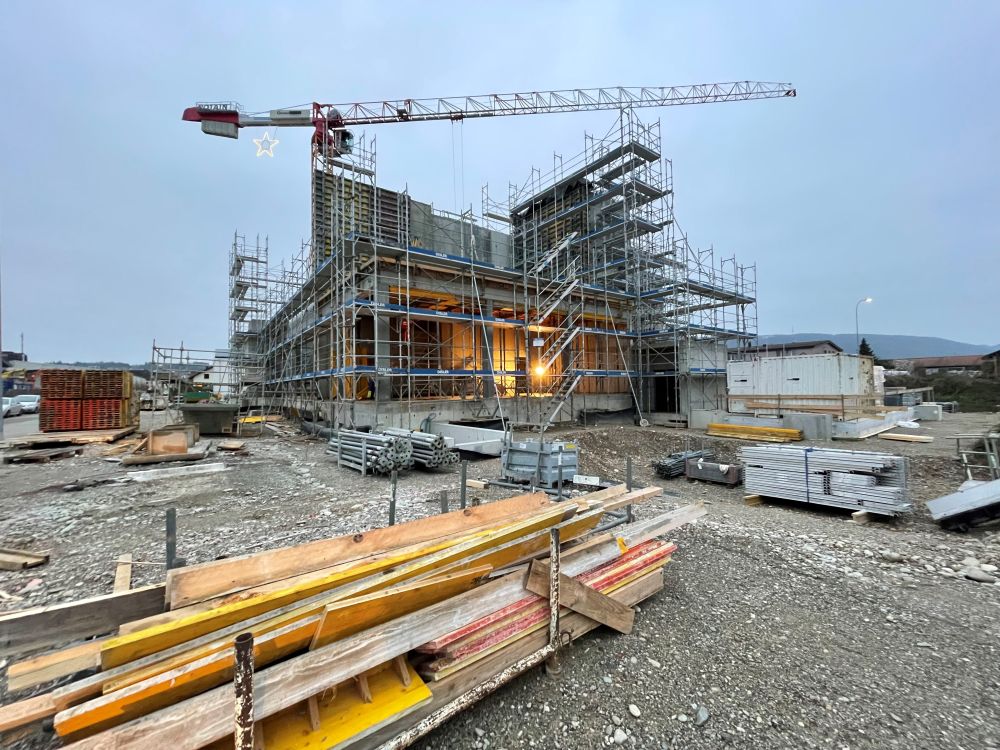

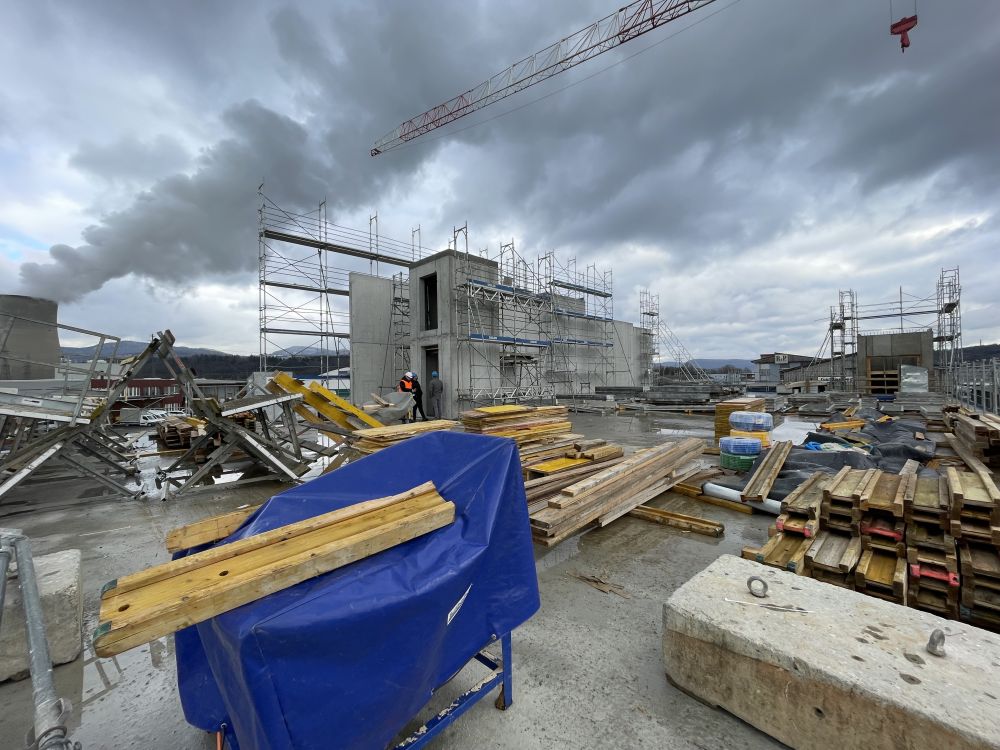

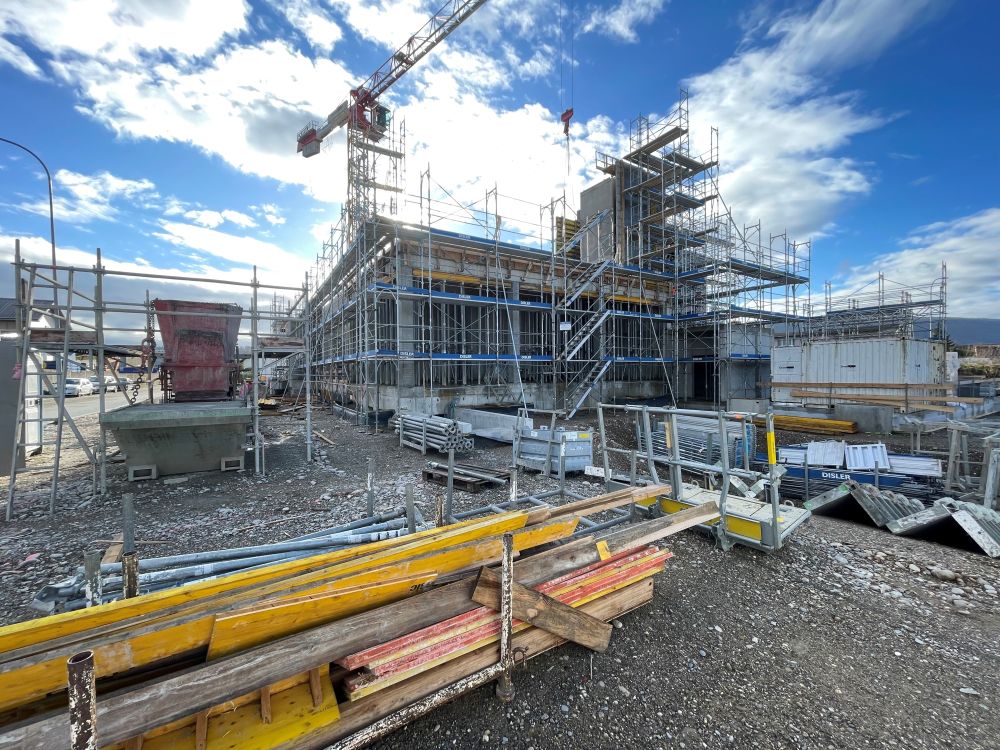

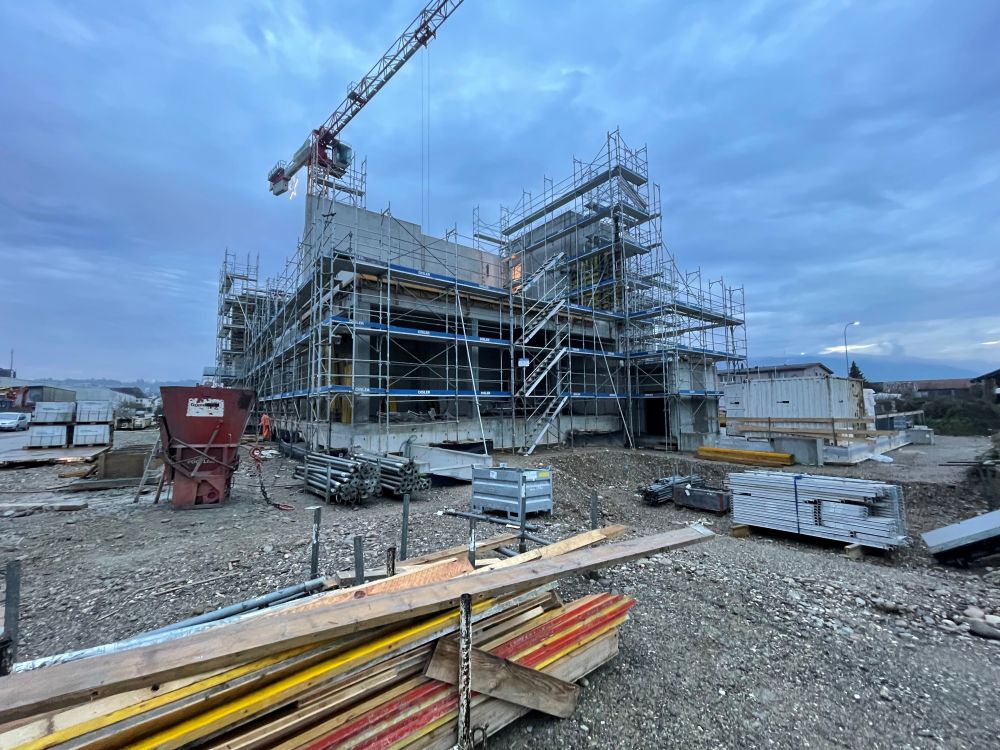

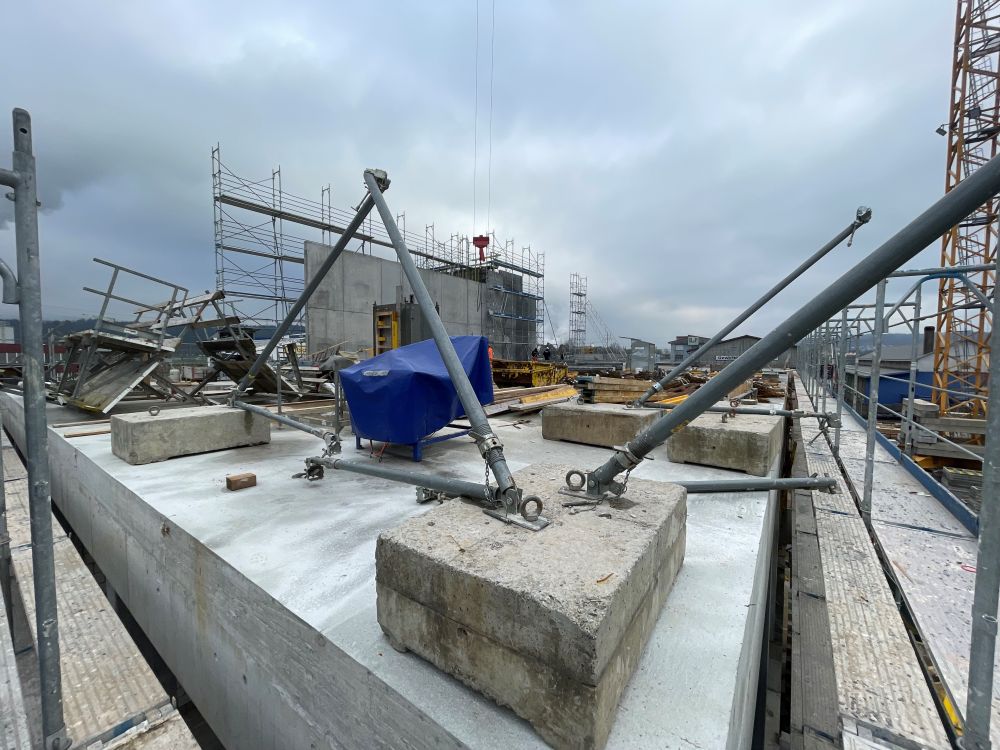

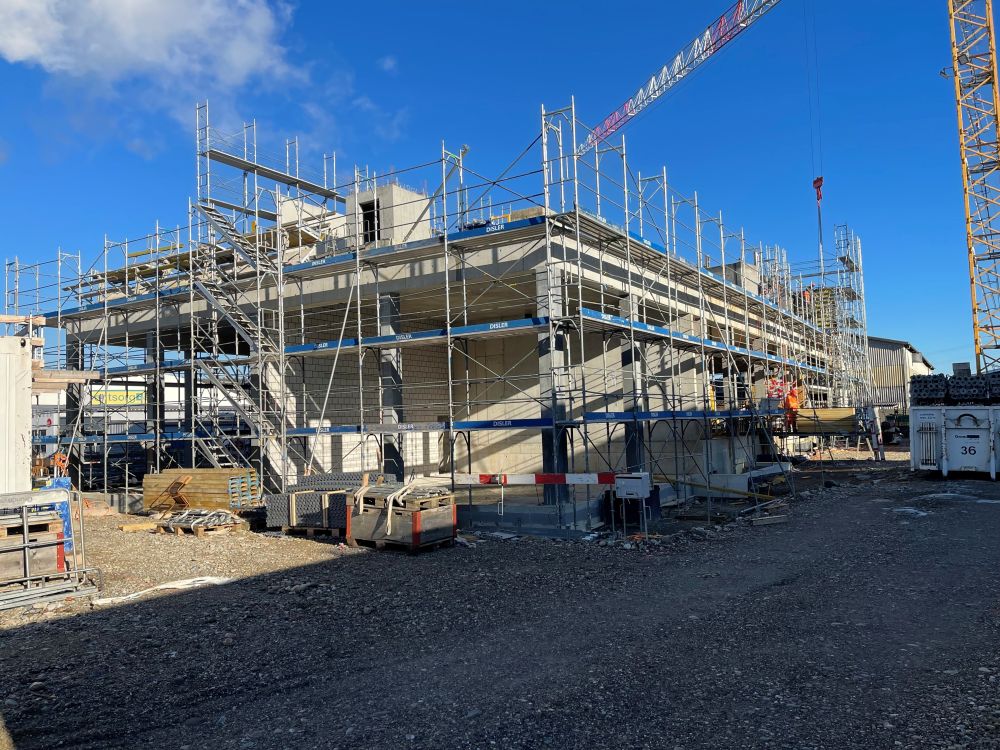

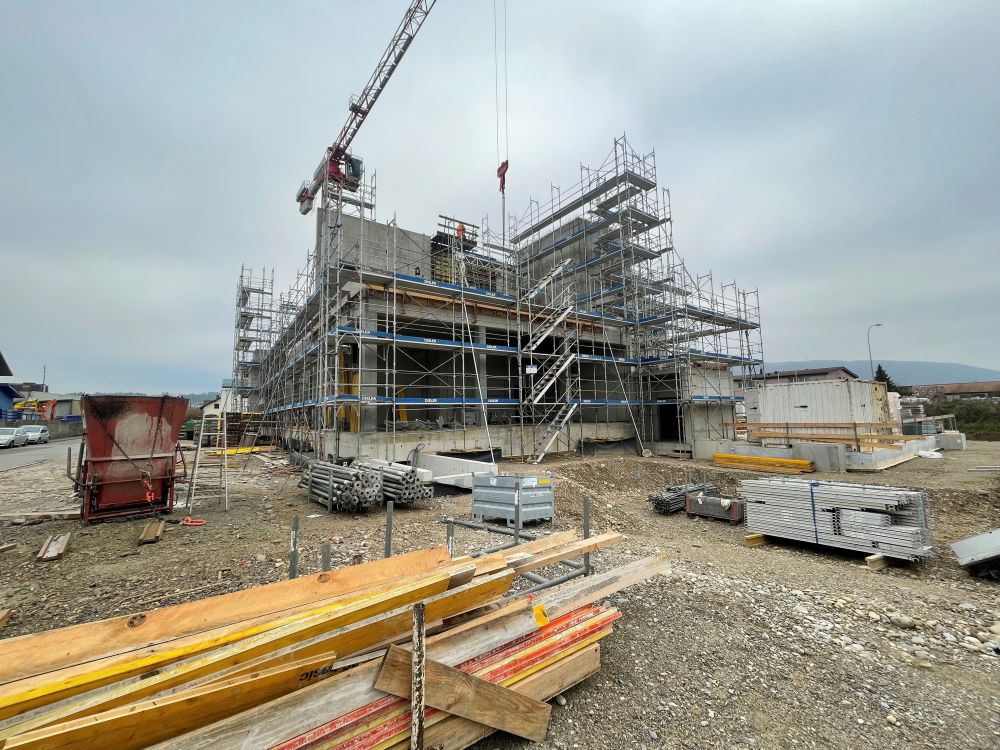

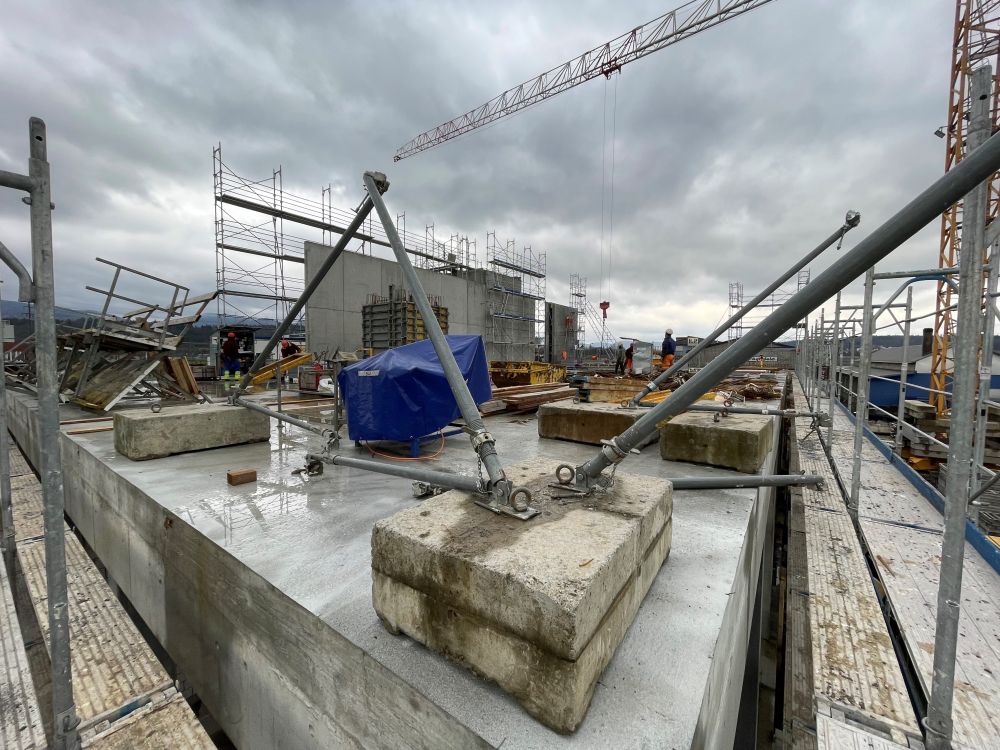

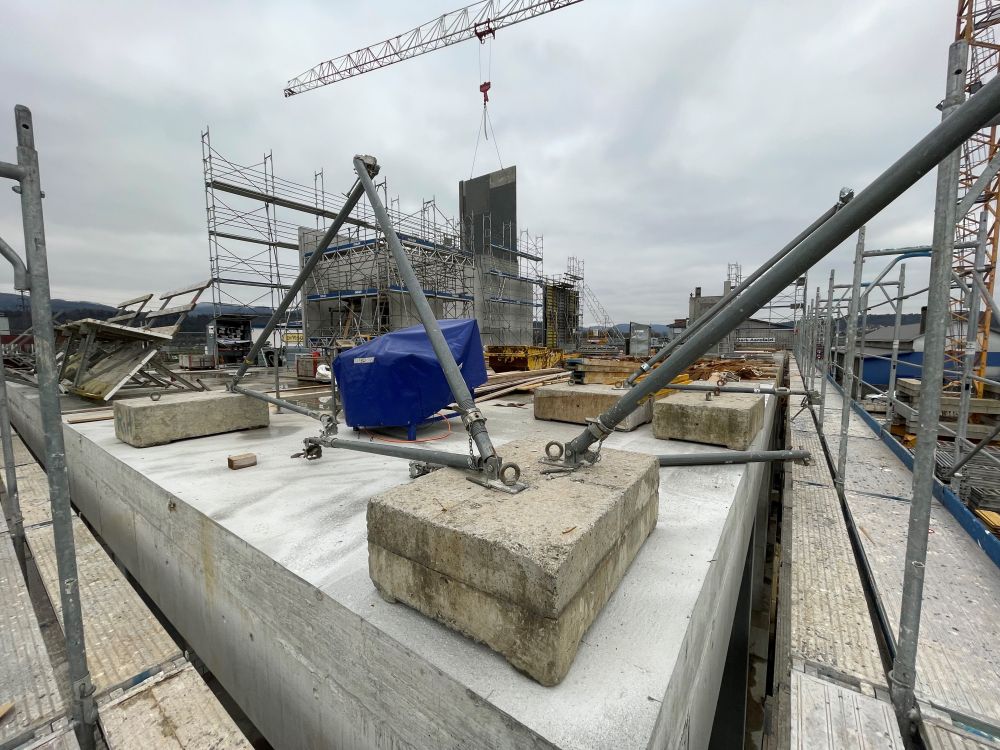

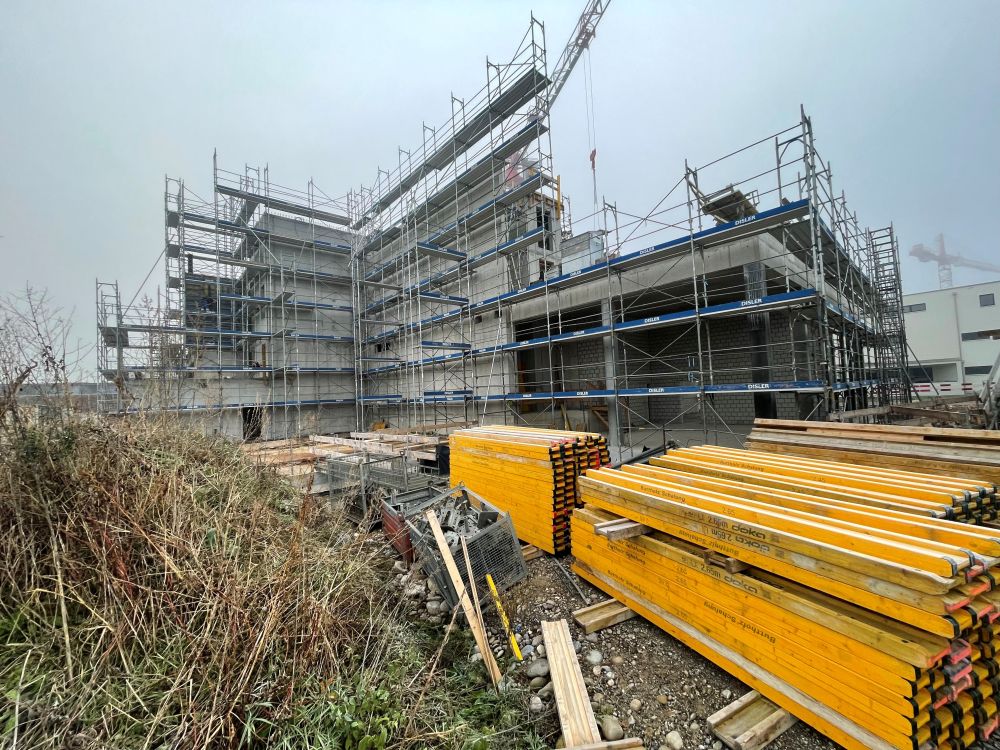

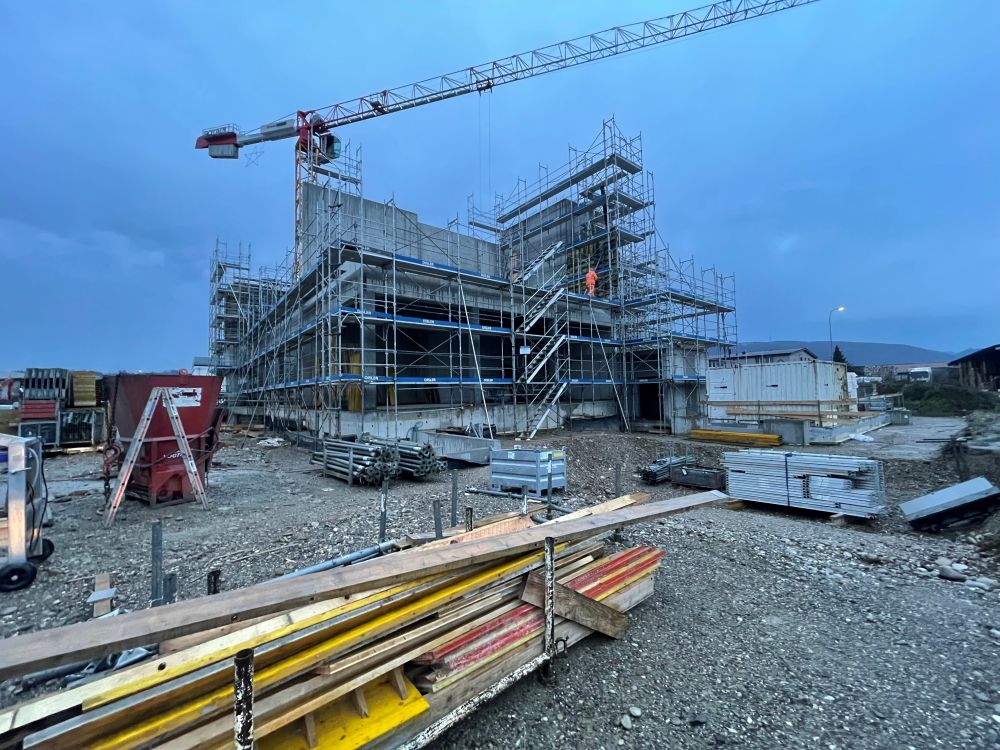

    Mise à jour décembre - 03.12.2024

    Préparation pour la construction en bois

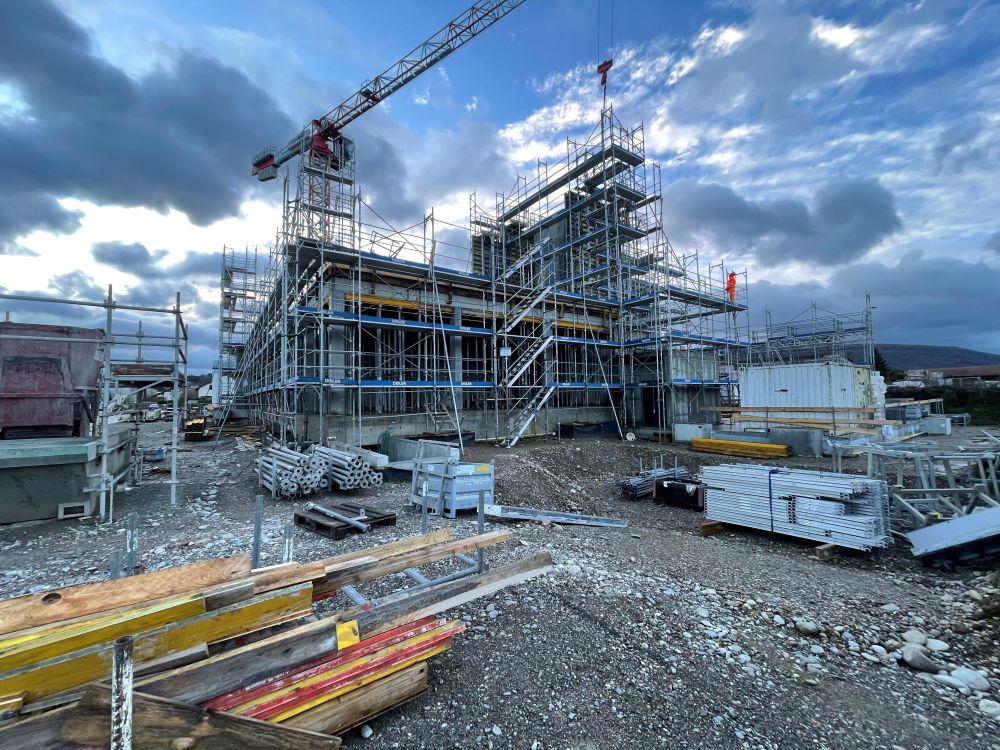

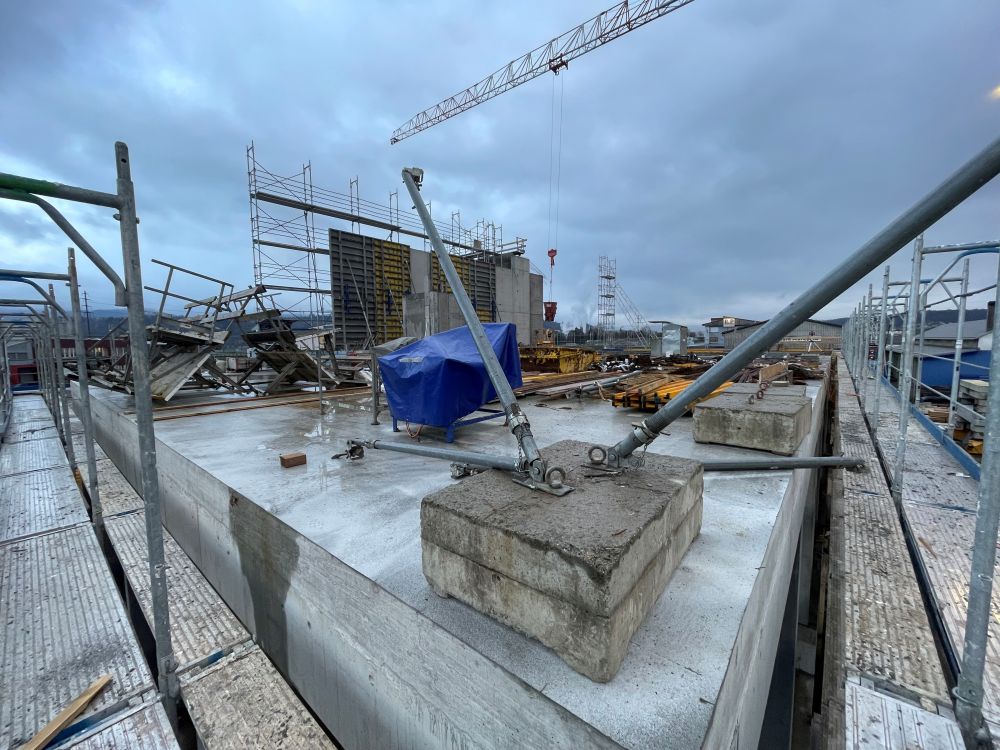

    Nous approchons d'une étape importante : la dernière partie de la dalle au-dessus du rez-de-chaussée est bétonnée ! Ensuite, les premiers travaux de finition, comme le décoffrage et le nettoyage, commenceront.

    Parallèlement, les préparatifs pour les travaux de génie civil sont déjà en cours : Les travaux sur les canalisations, qui commenceront en janvier, sont préparés.

    En outre, nous prenons toutes les mesures nécessaires pour préparer le chantier à temps pour la pause des fêtes qui approche.

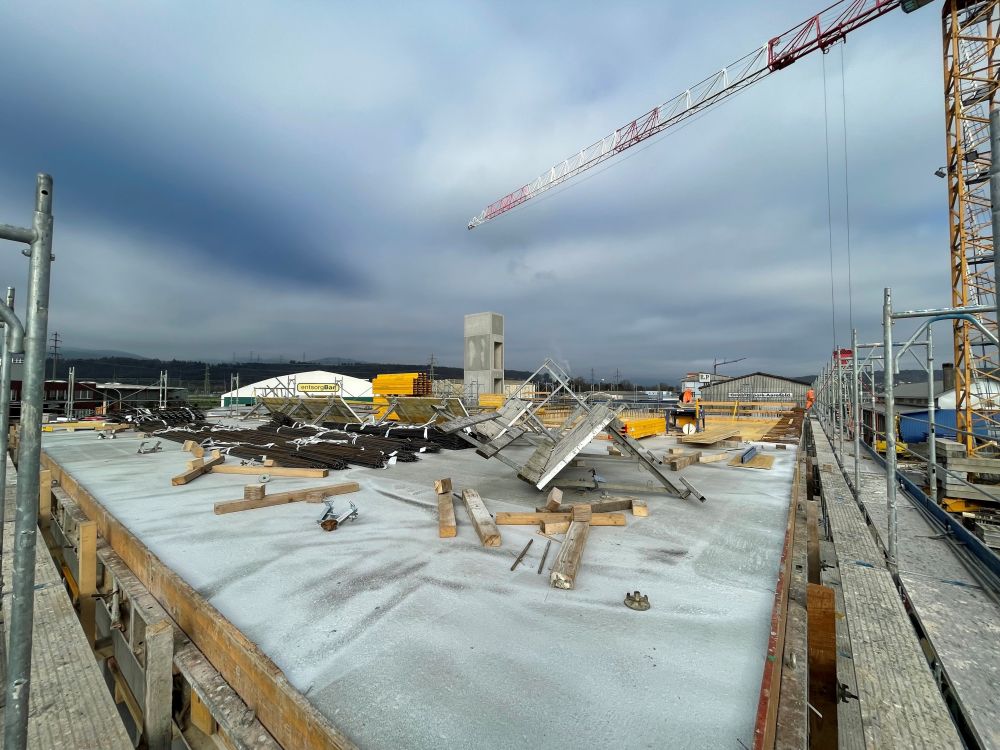

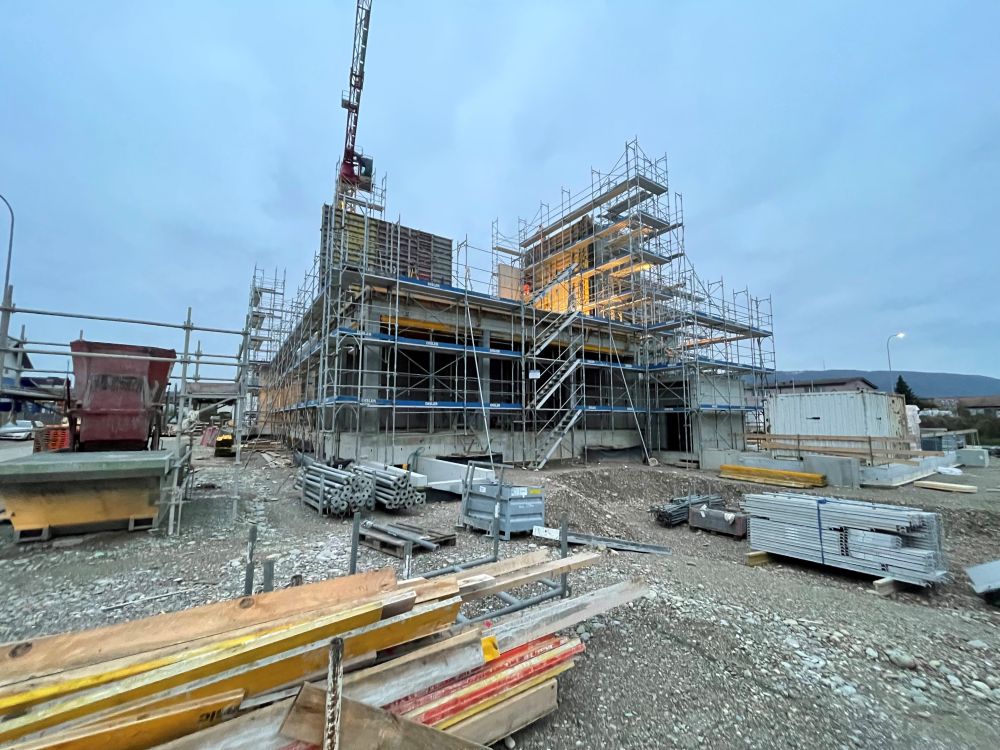

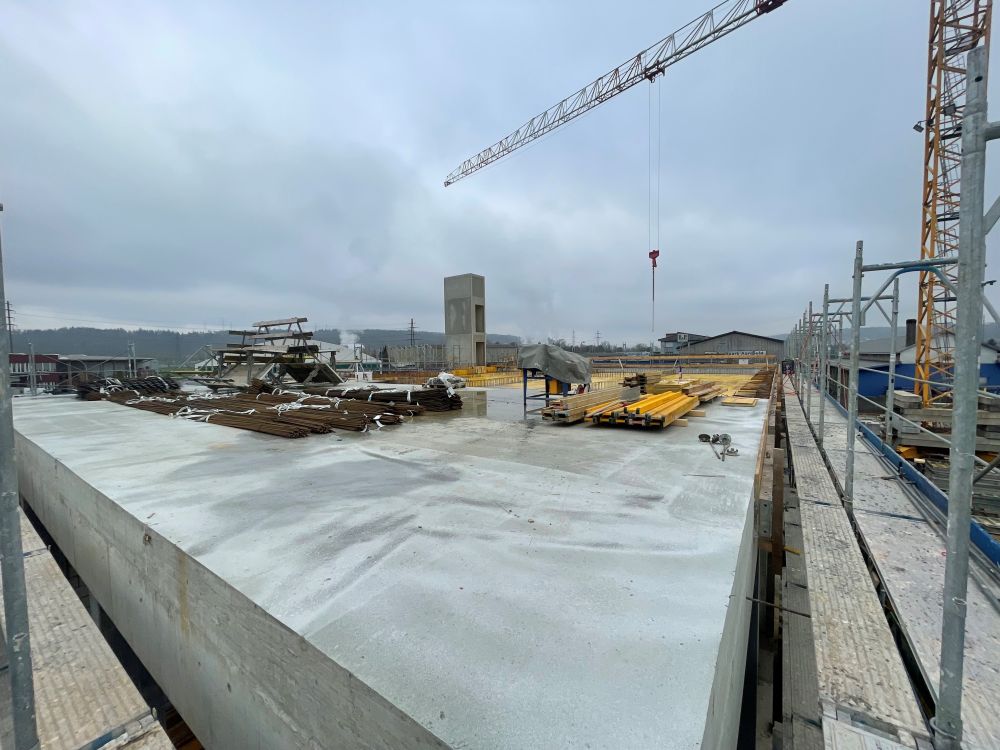

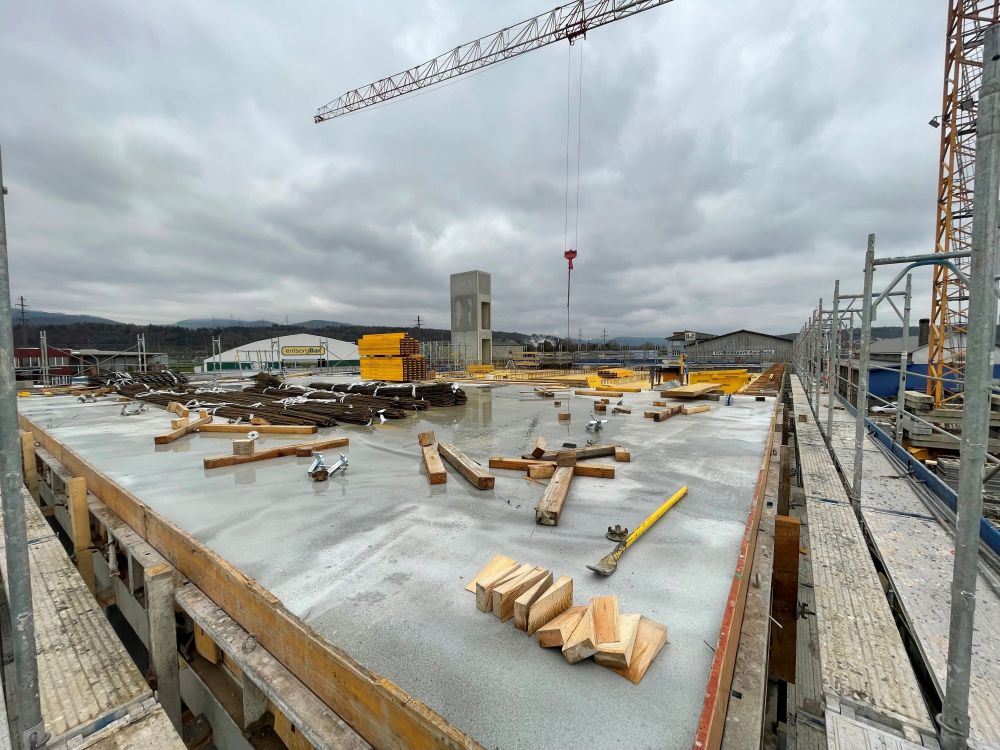

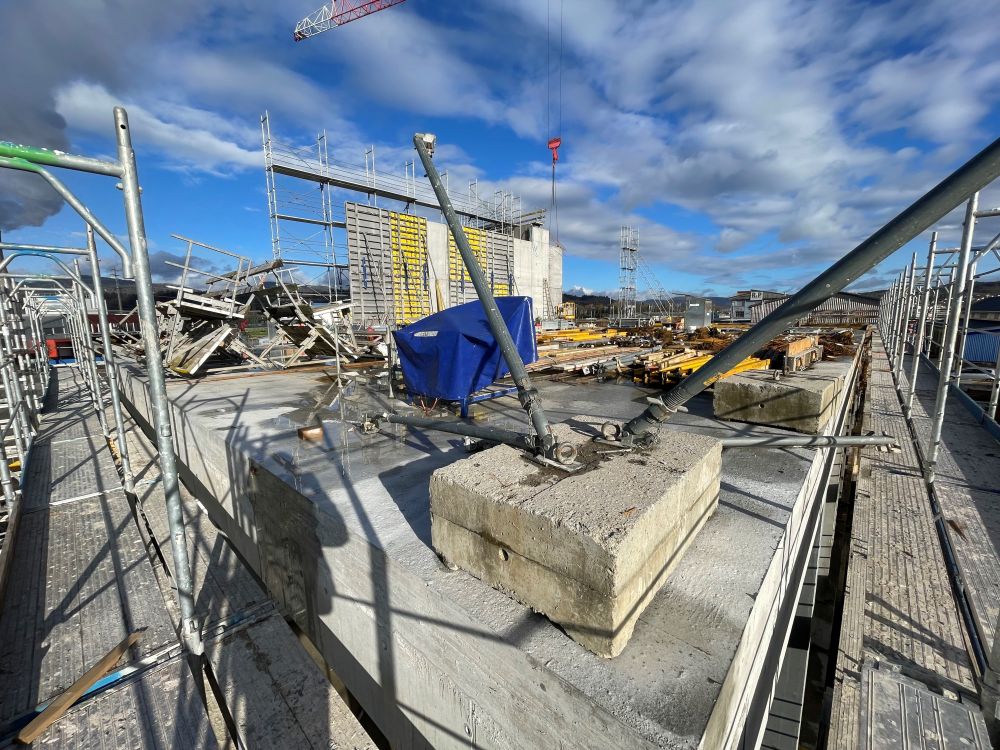

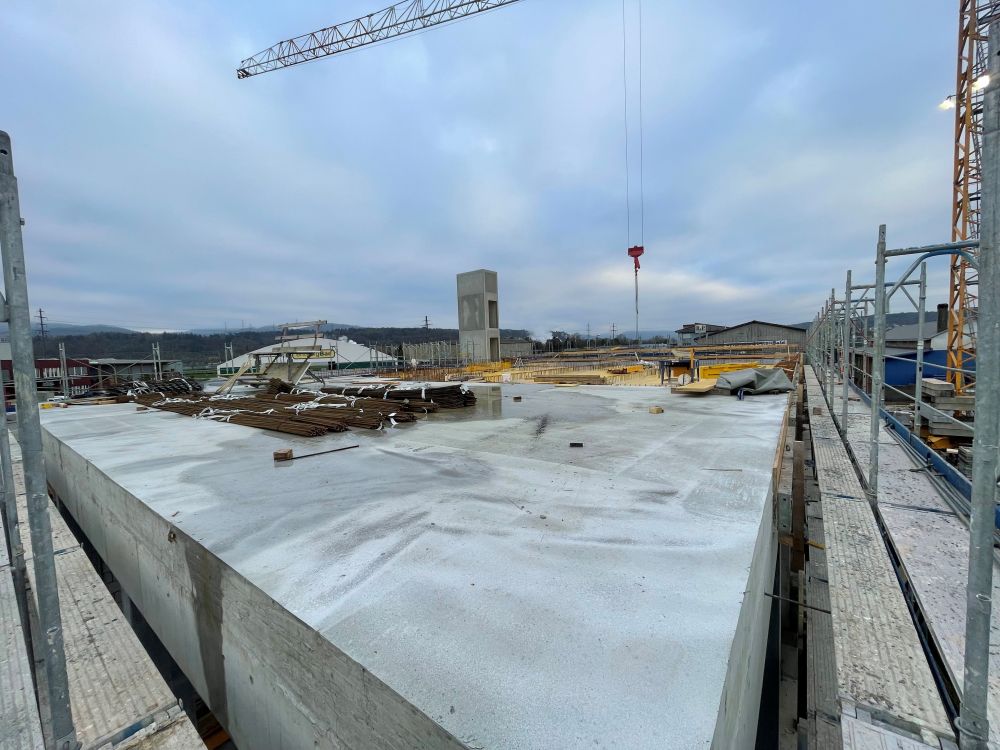

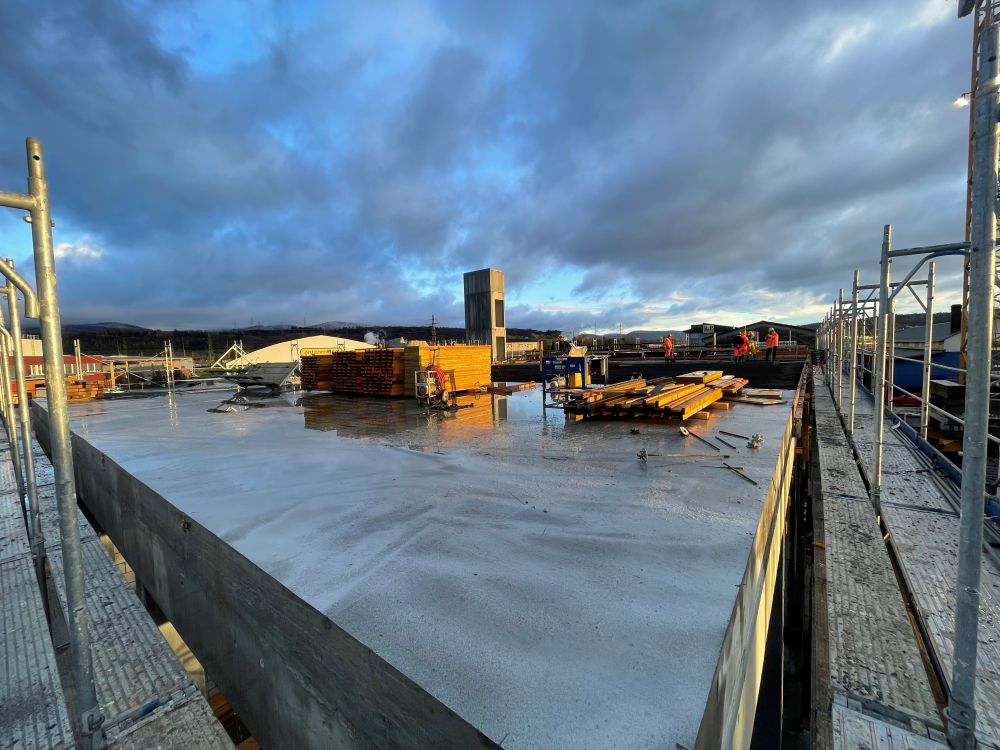

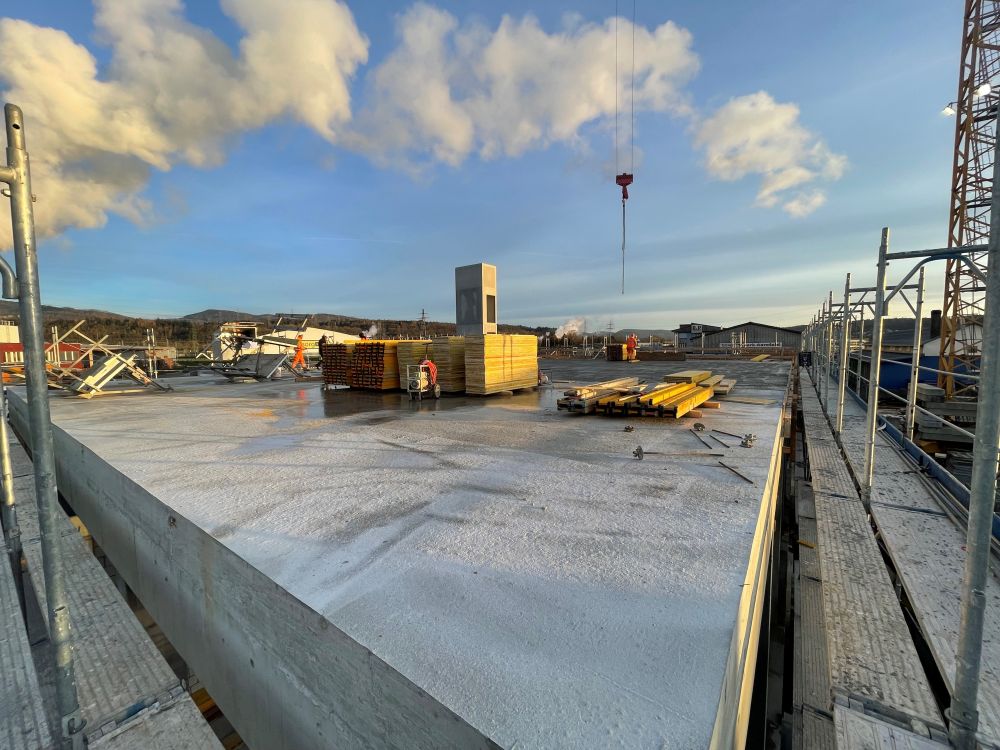

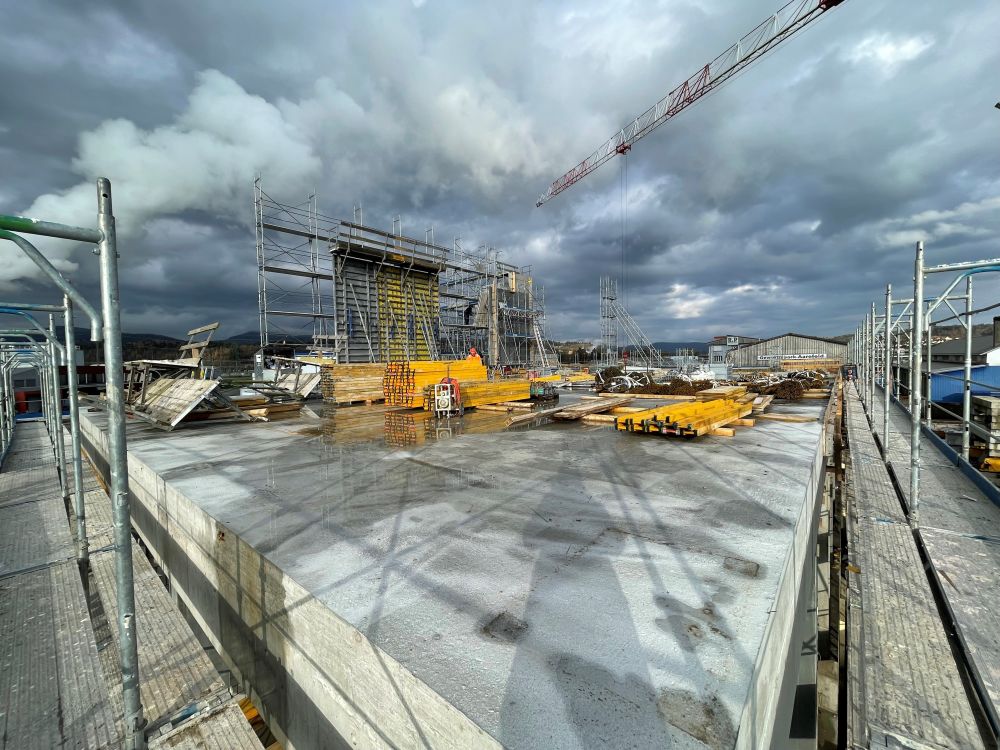

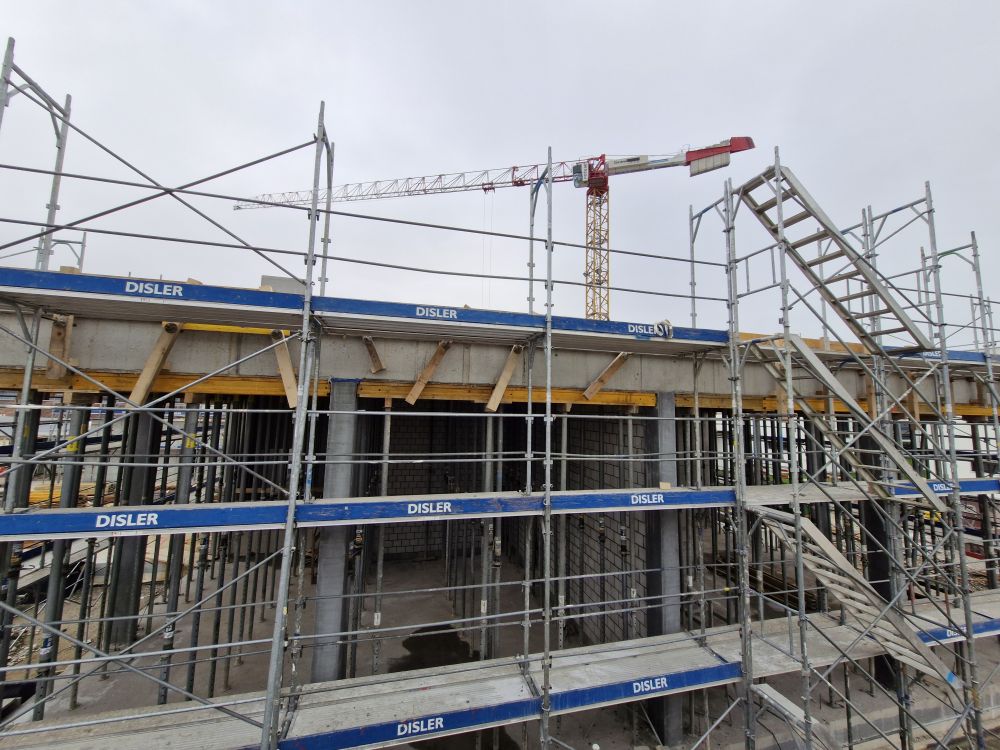

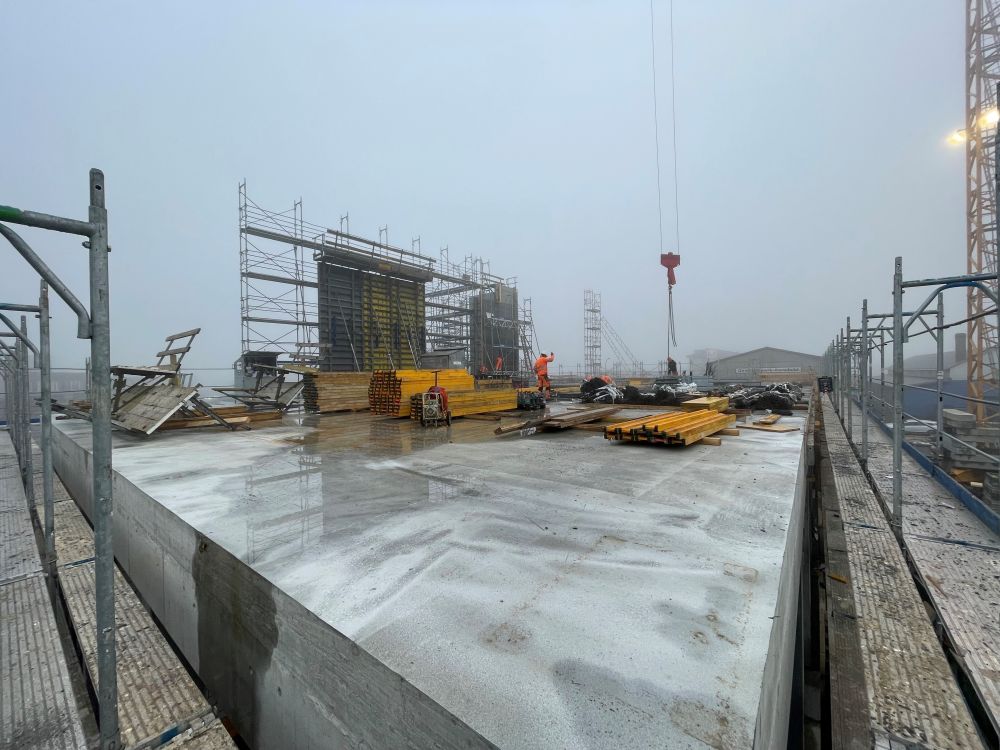

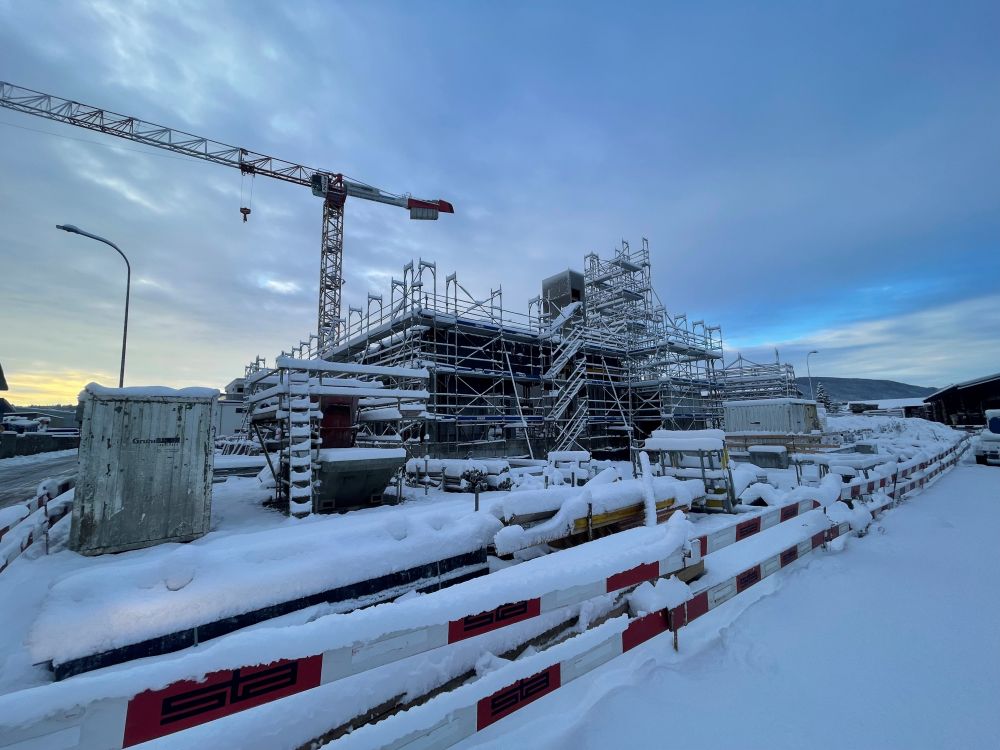

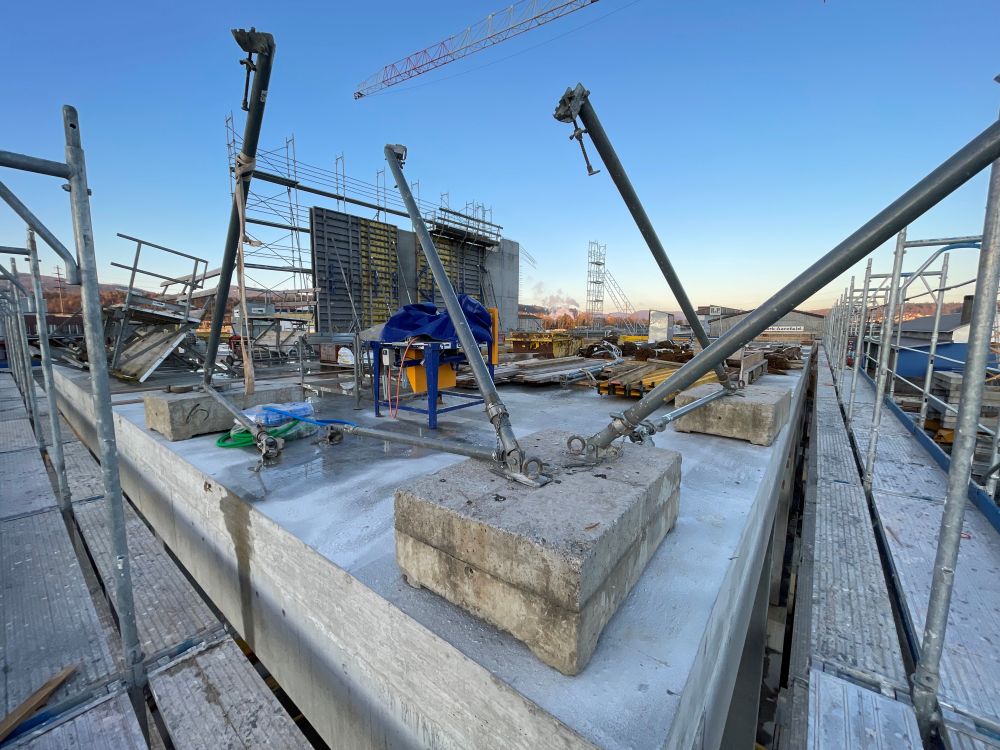

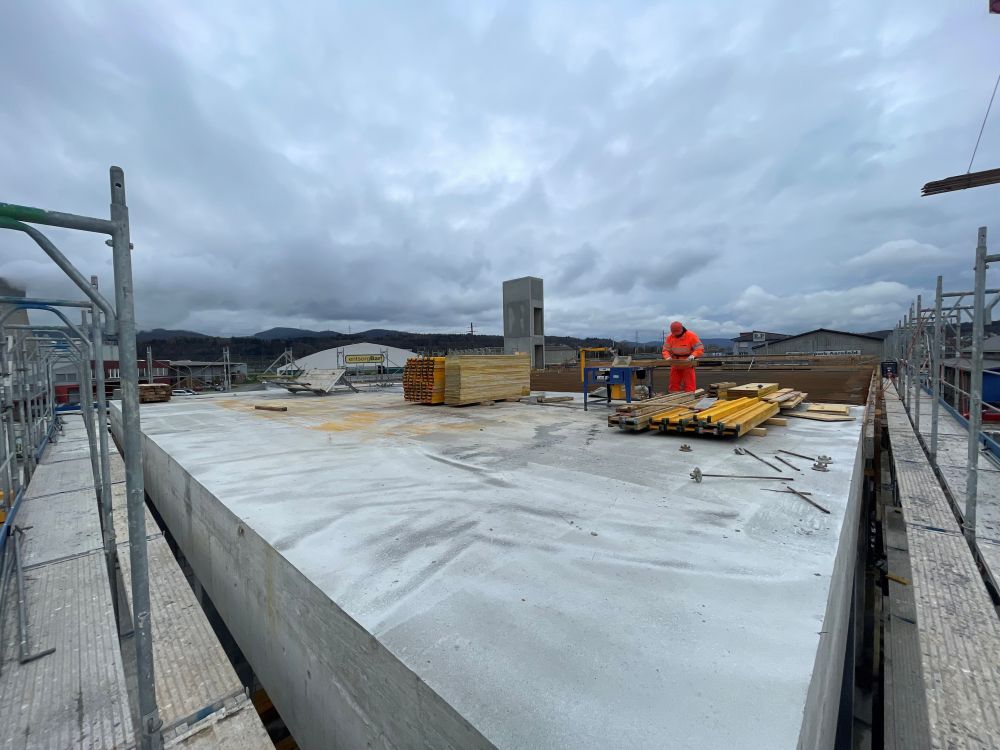

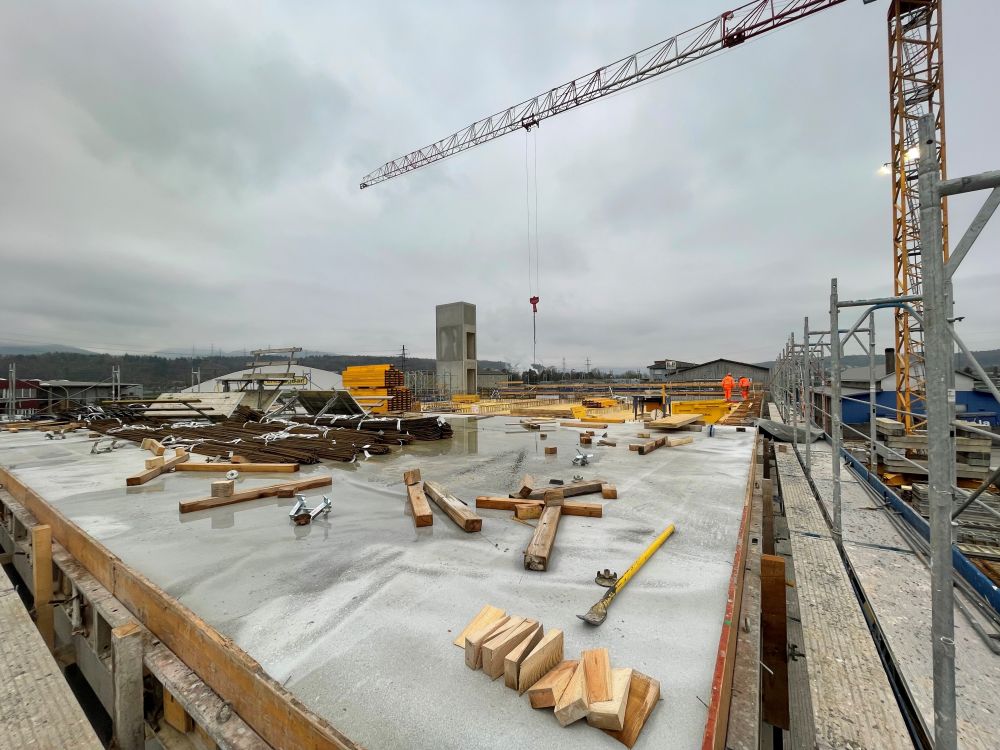

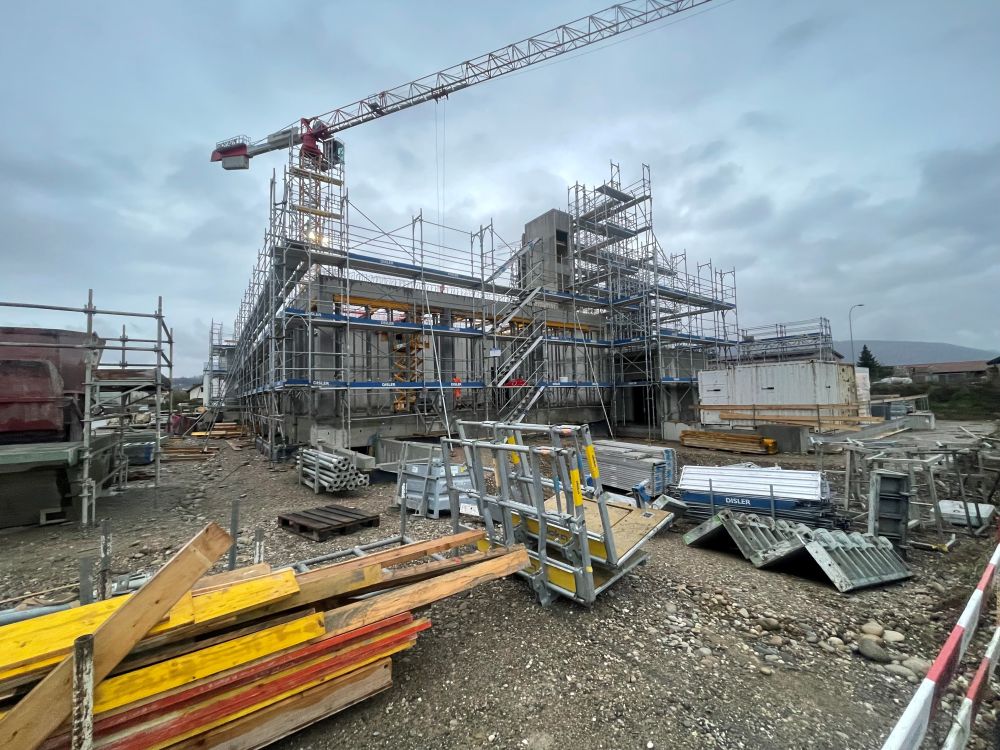

    Mise à jour novembre - 22.11.2024

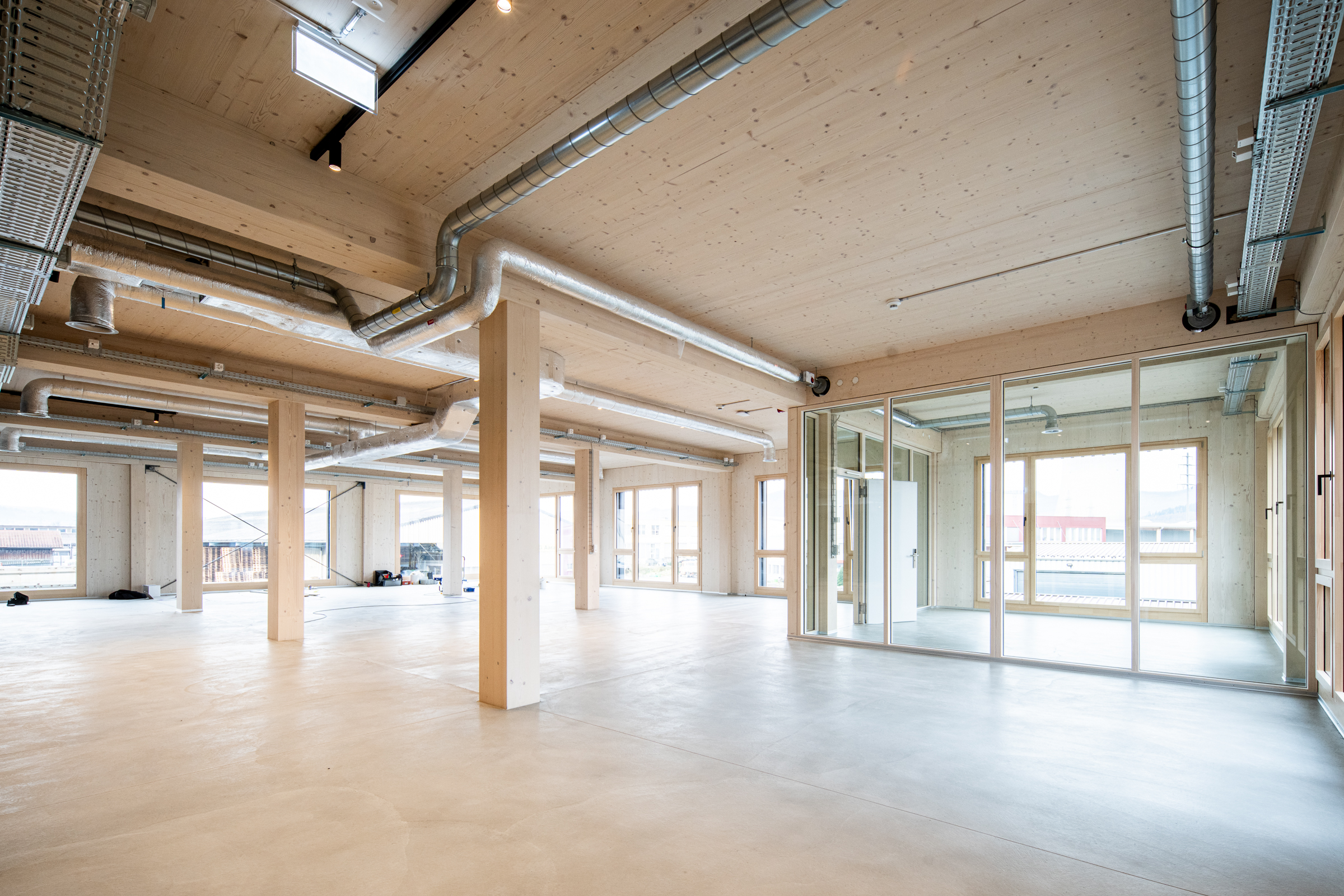

    Mise à jour du nouveau bâtiment : ça avance !

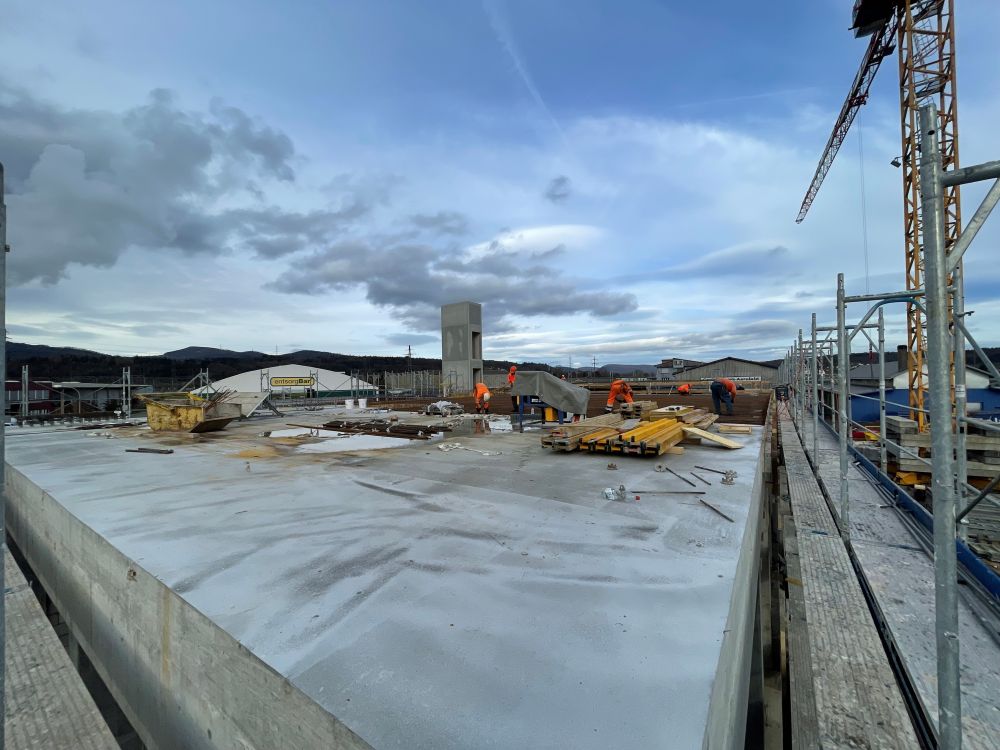

    En novembre, nous avons continué à réaliser des progrès importants sur le chantier. Les travaux de béton et de maçonnerie se poursuivent à un rythme soutenu et nous sommes dans les temps pour passer aux étapes suivantes.

    En raison des chutes de neige étonnamment abondantes, nous avons dû mettre notre chantier en «hibernation» pendant quelques jours - même les véhicules de construction ont besoin d'une pause ! Mais ne vous inquiétez pas, les travaux reprendront dès que le temps sera de nouveau au rendez-vous.

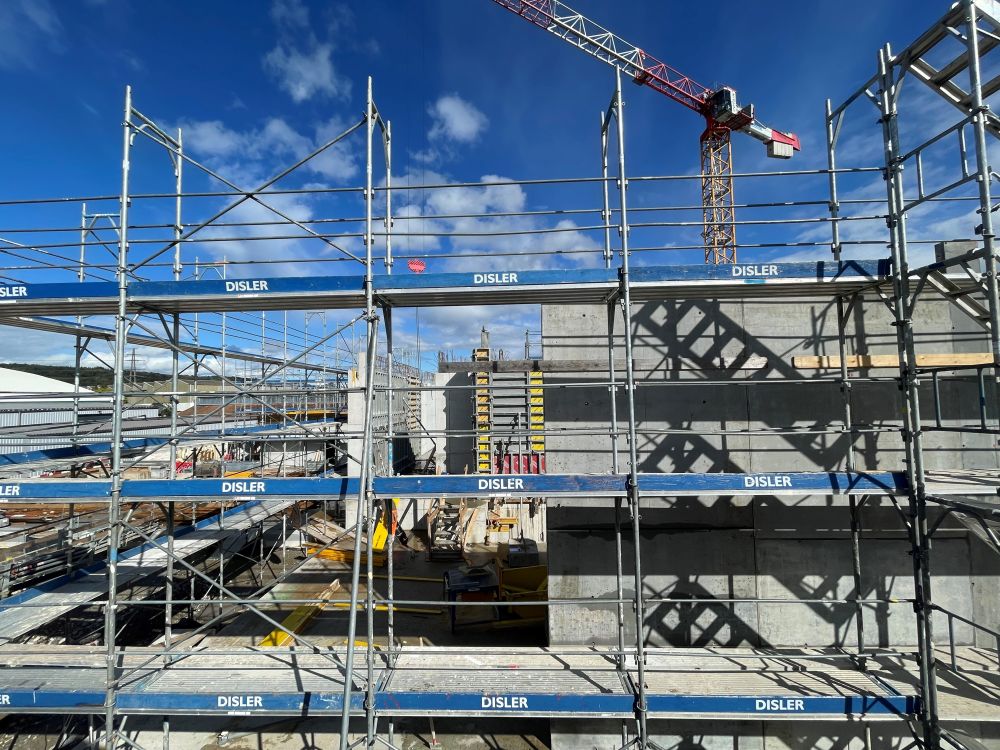

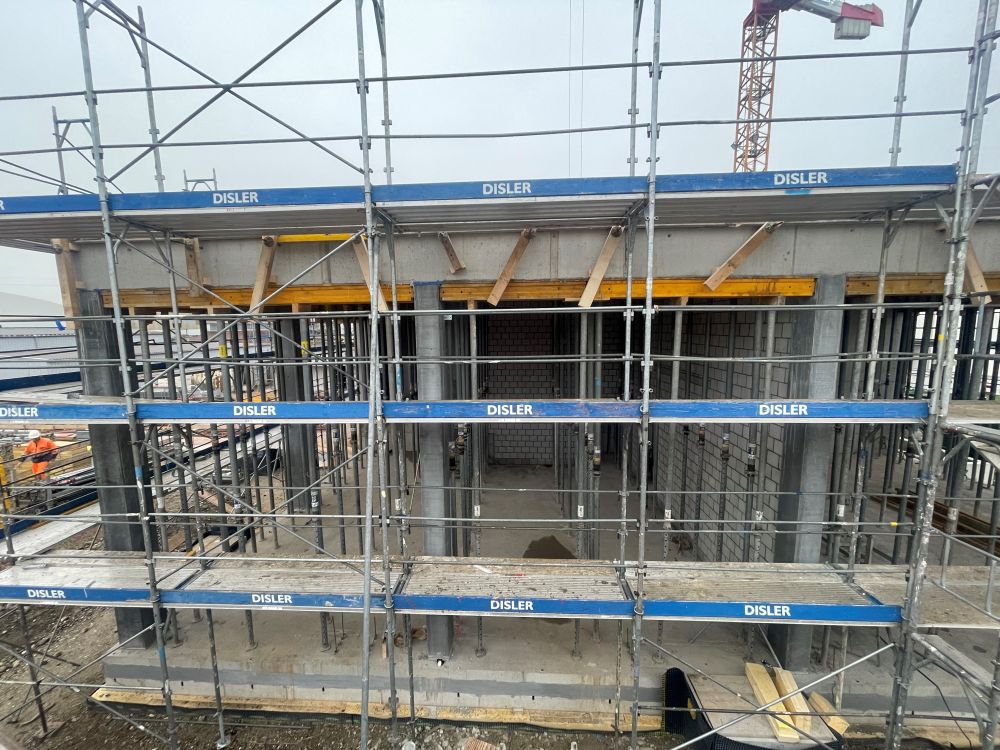

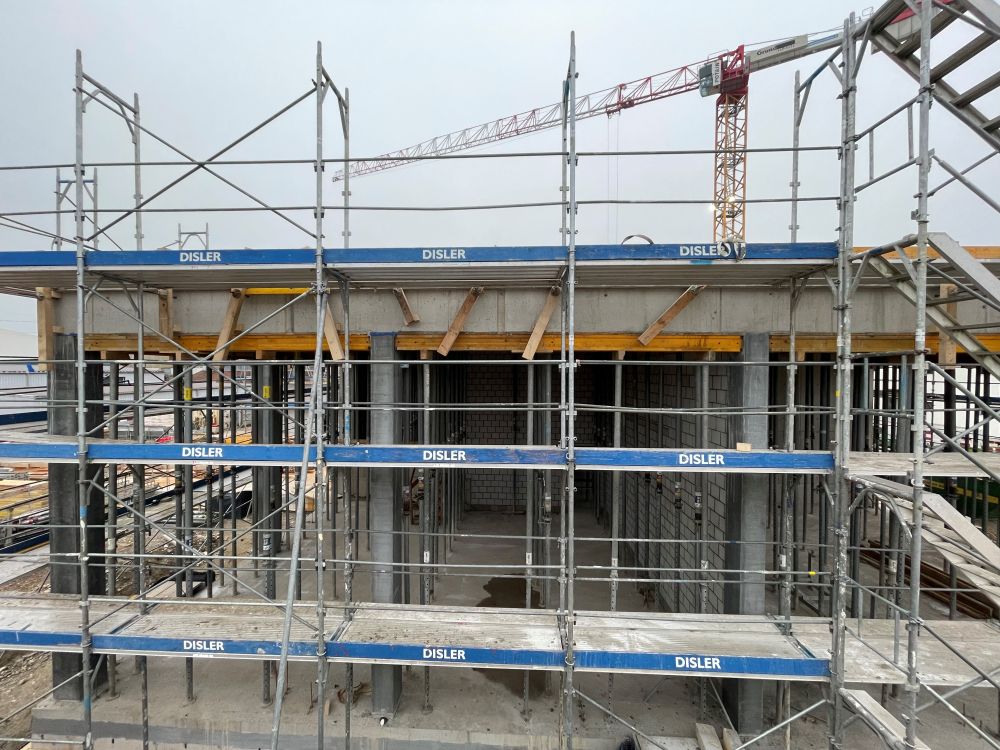

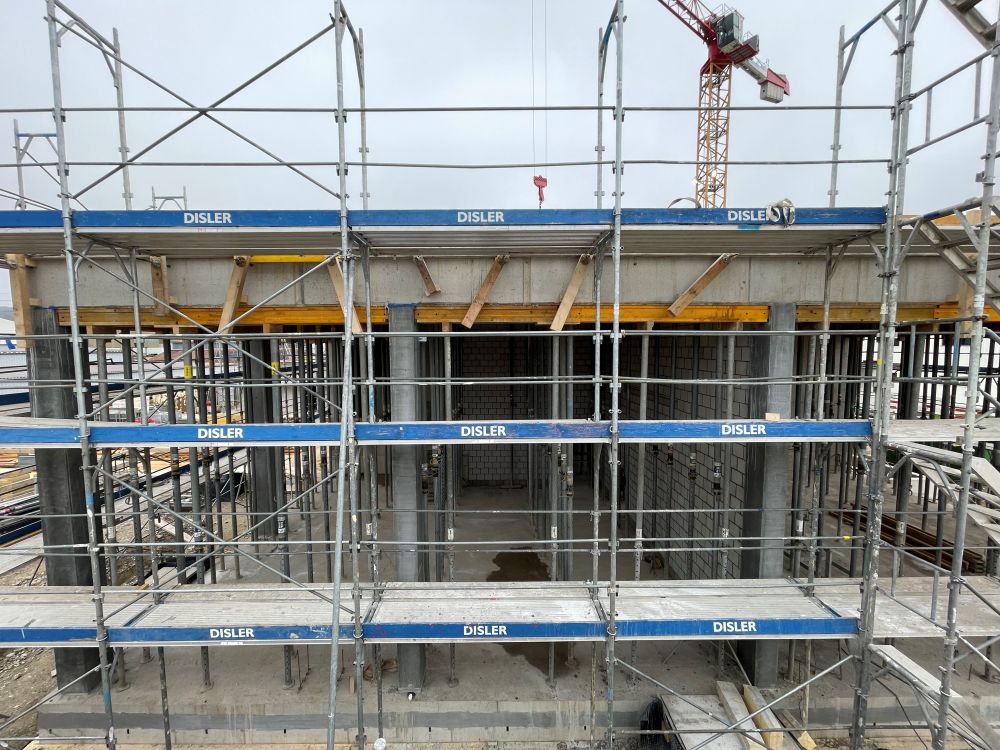

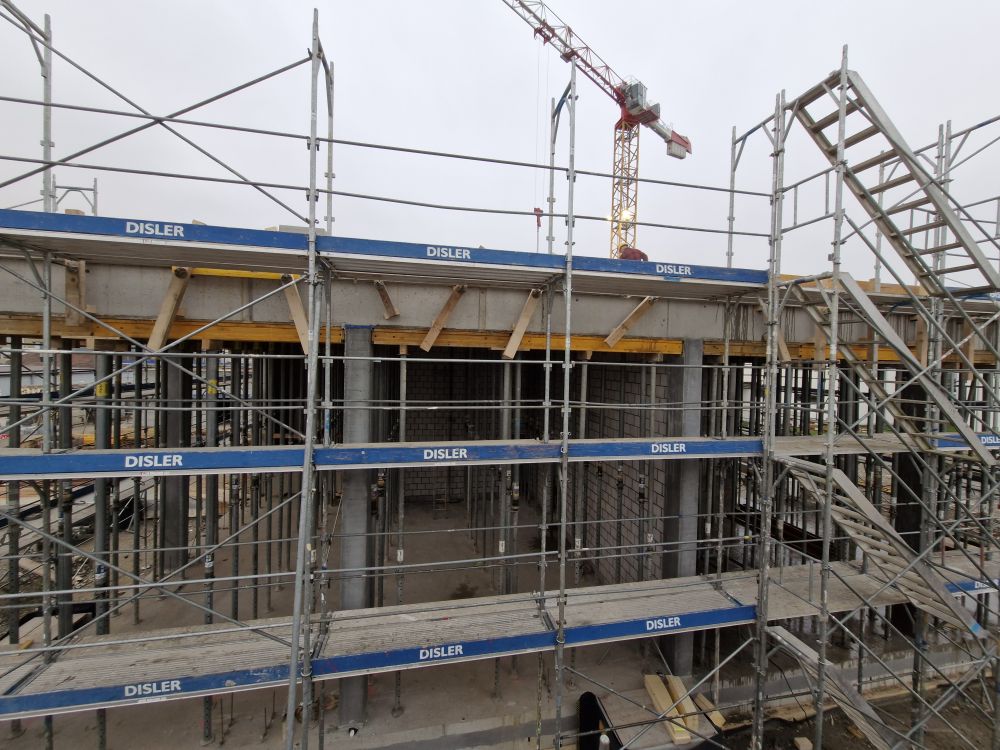

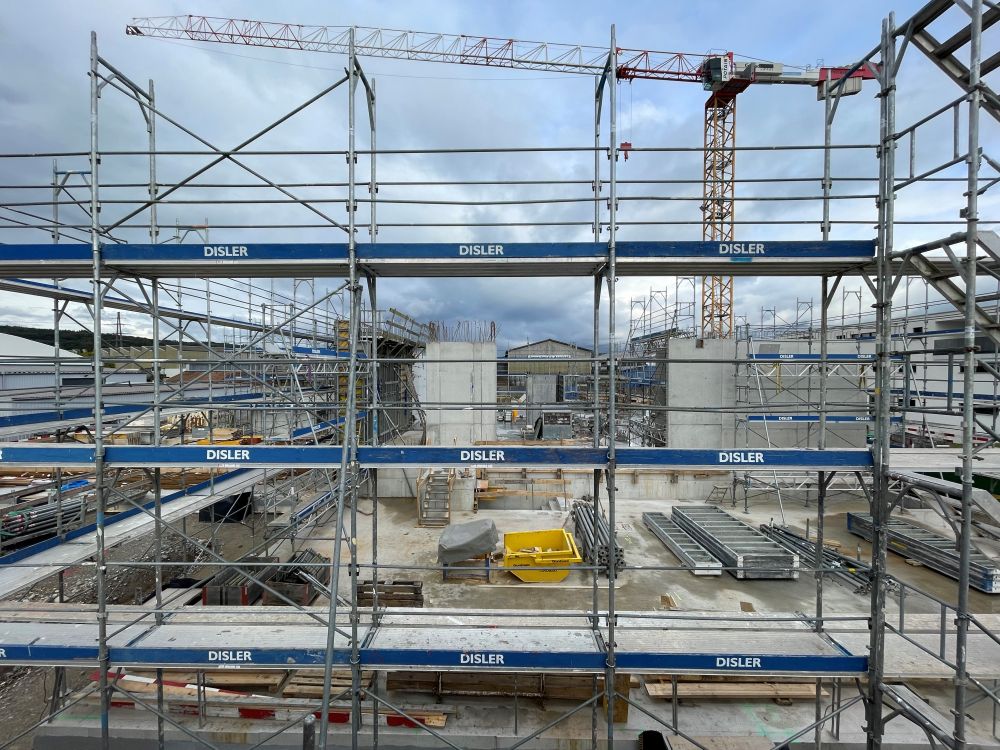

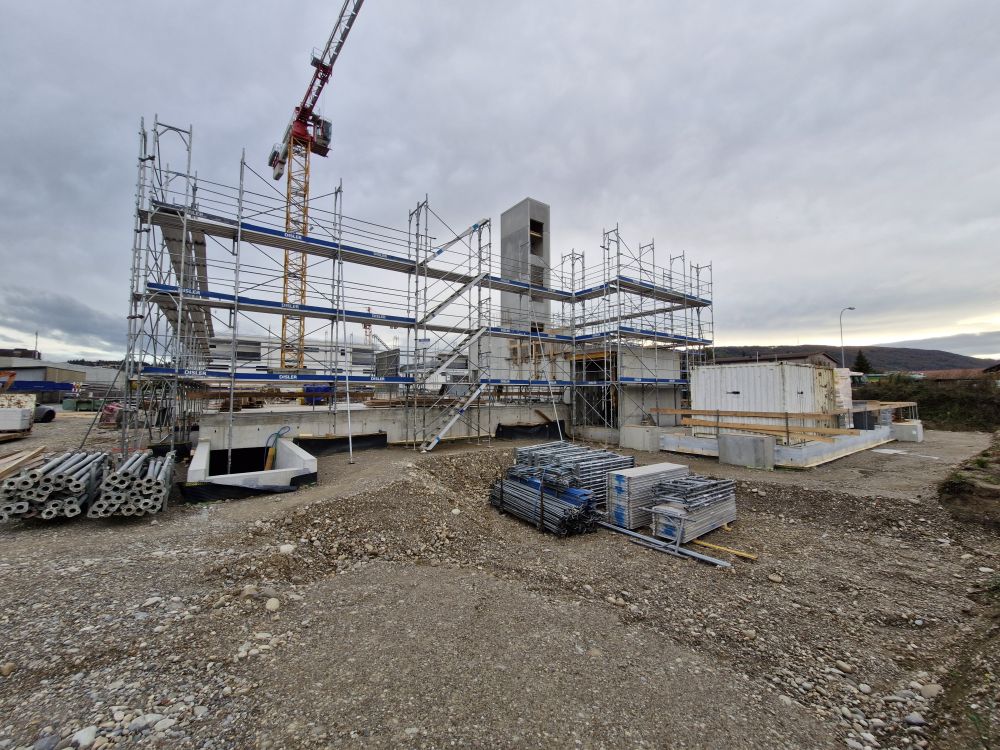

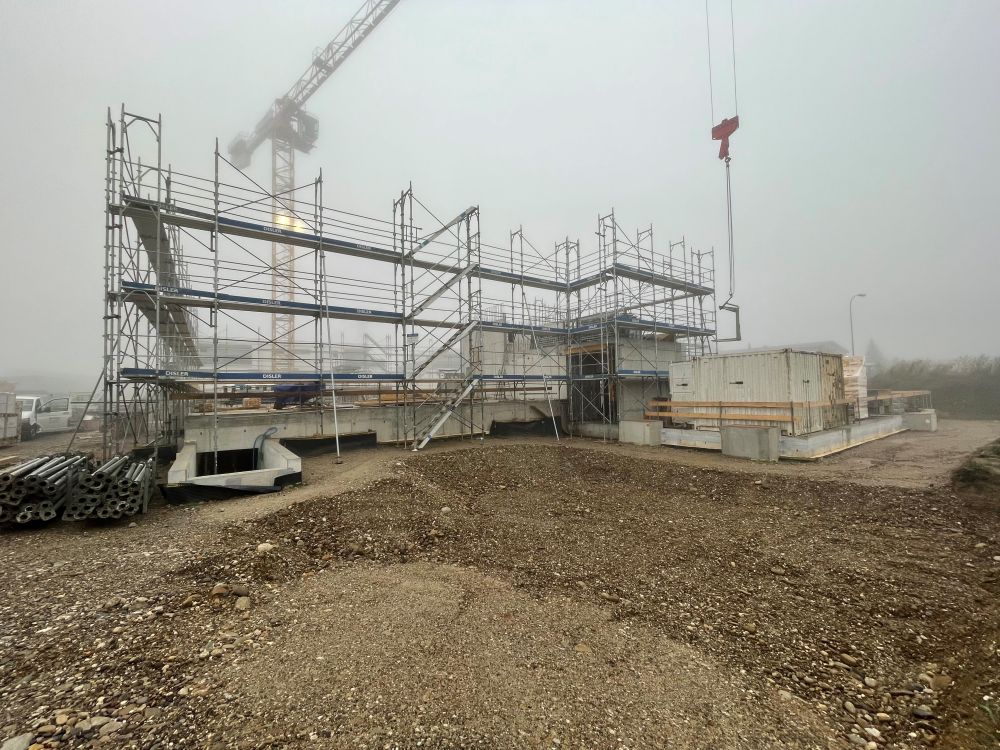

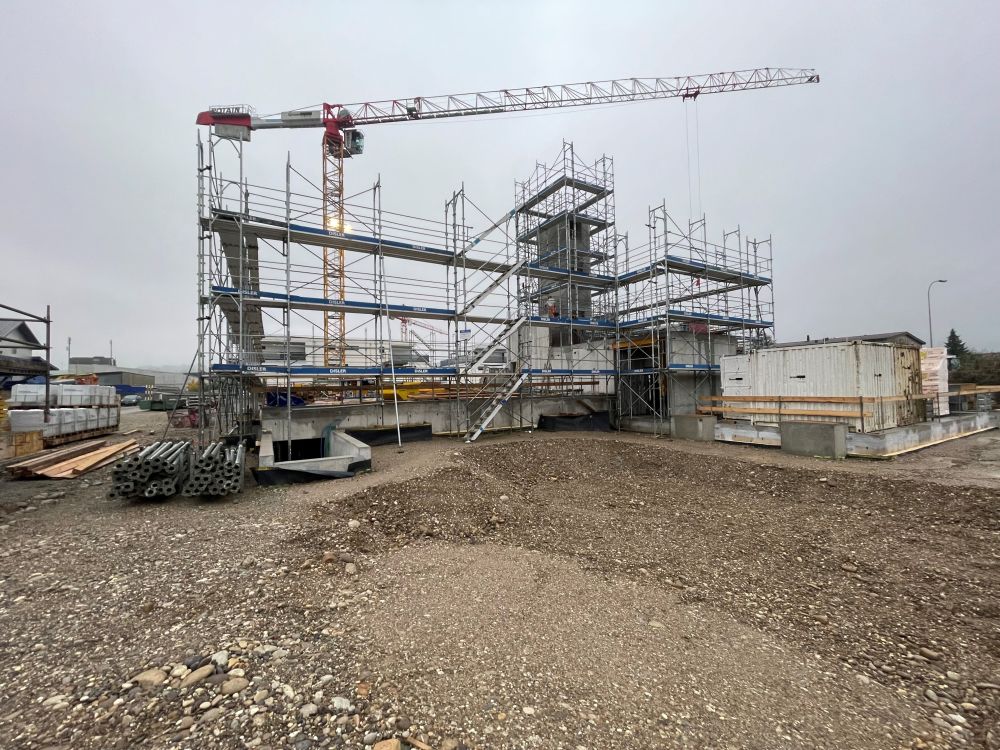

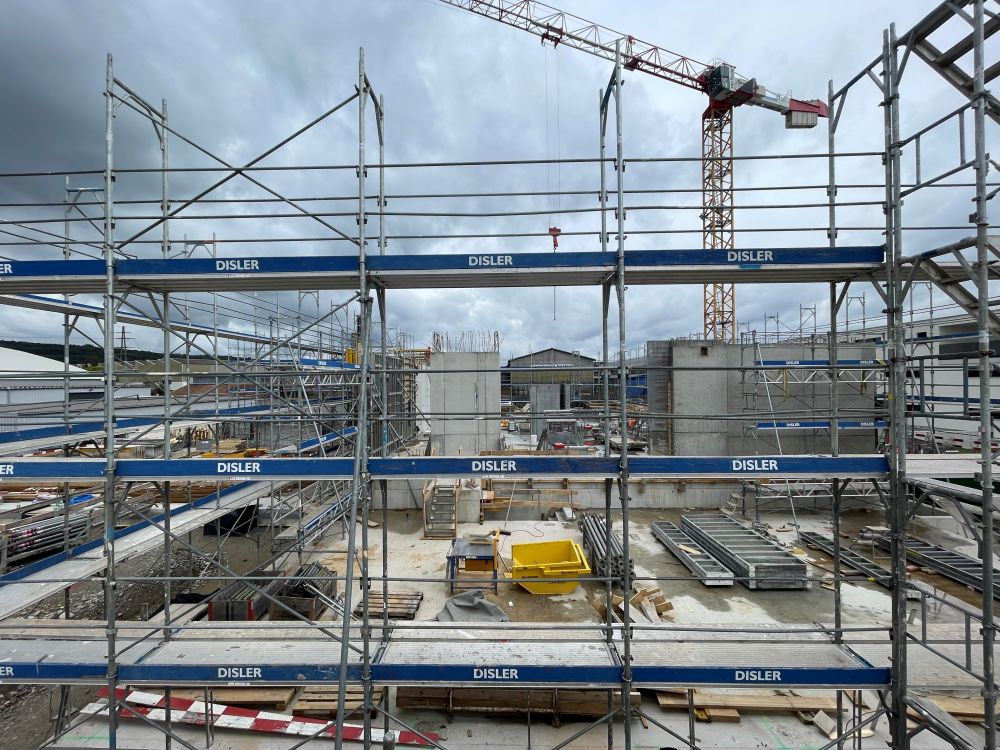

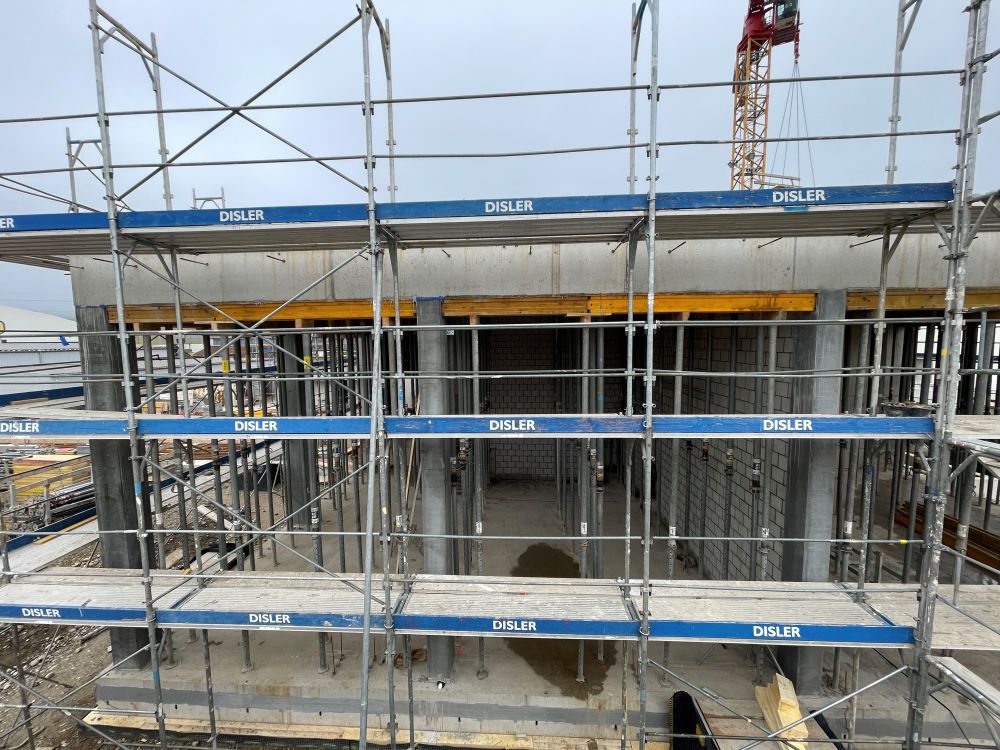

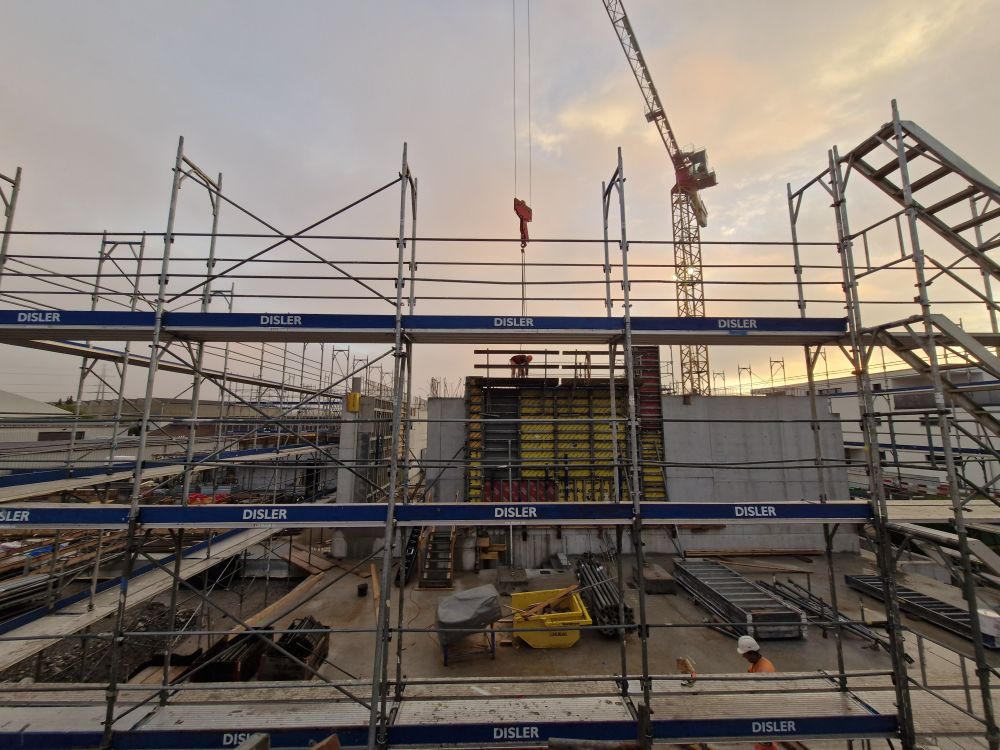

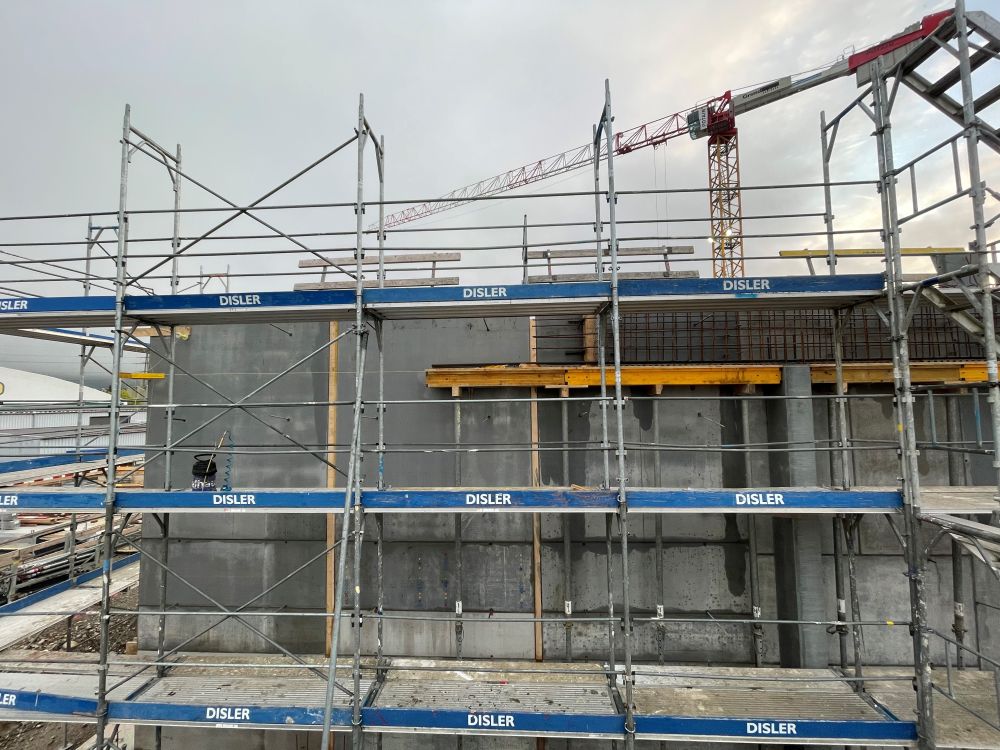

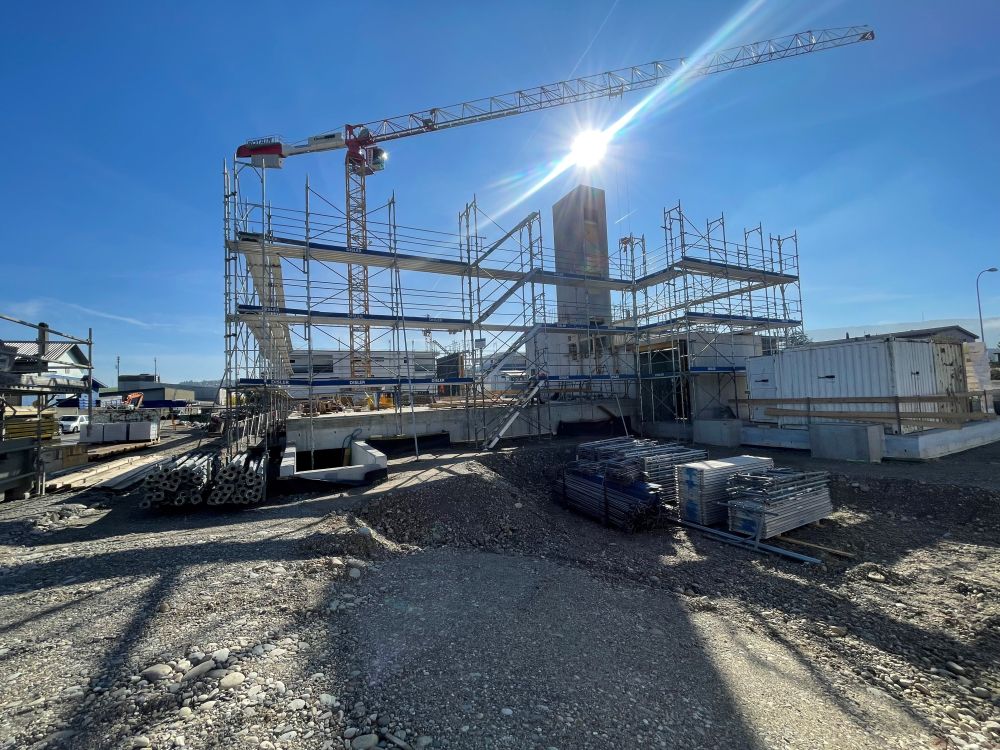

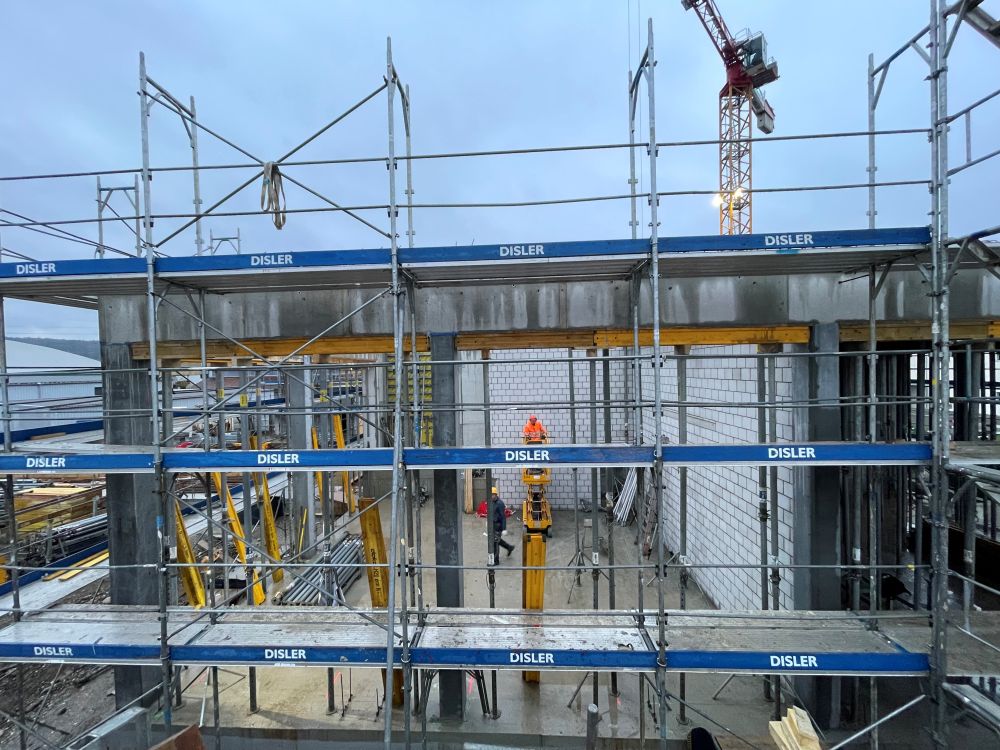

    Mise à jour octobre - 21.10.2024

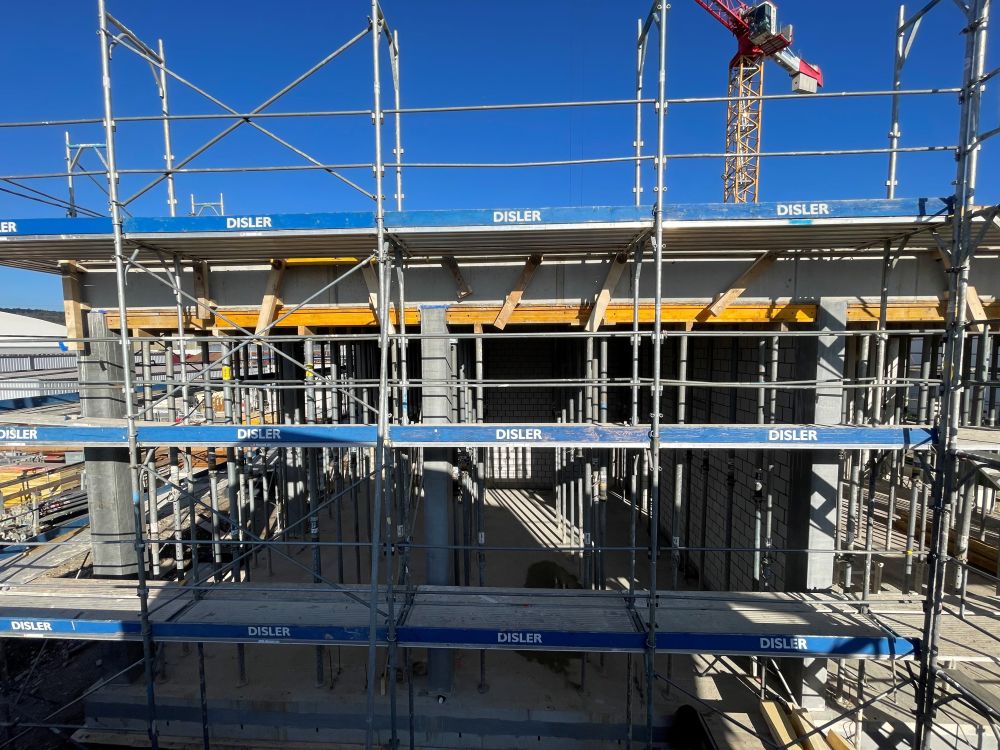

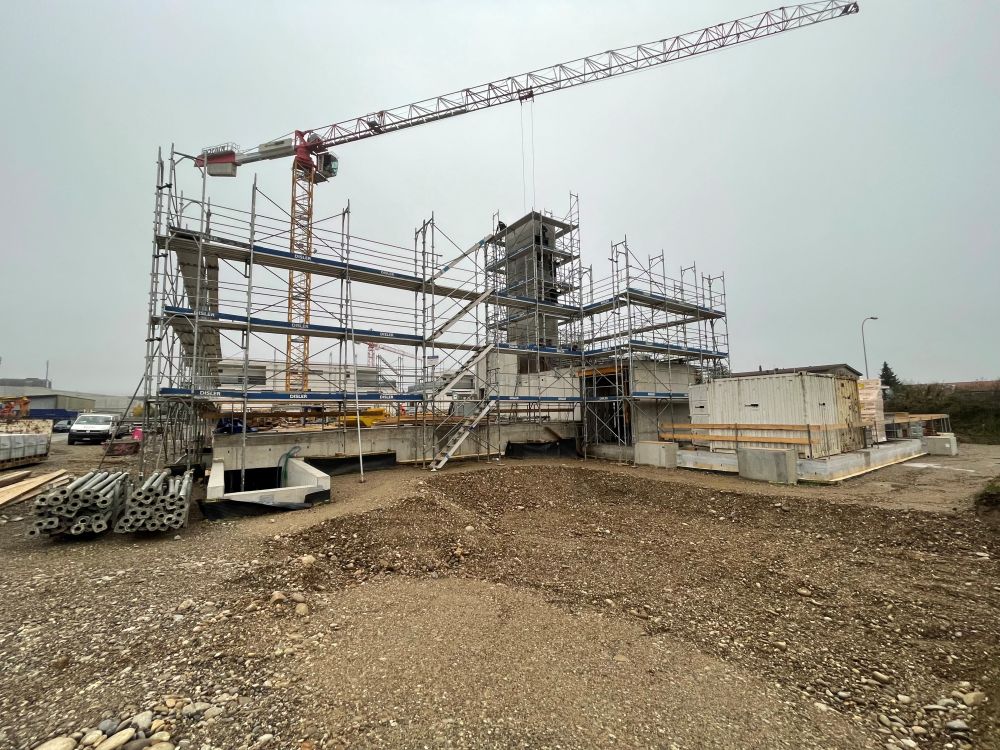

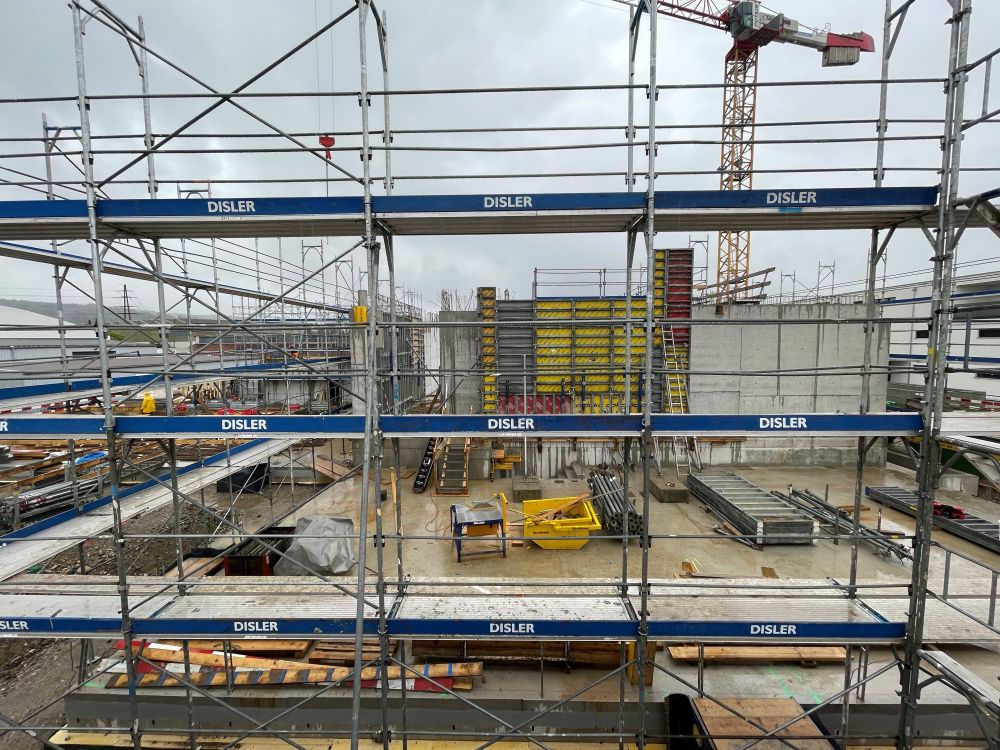

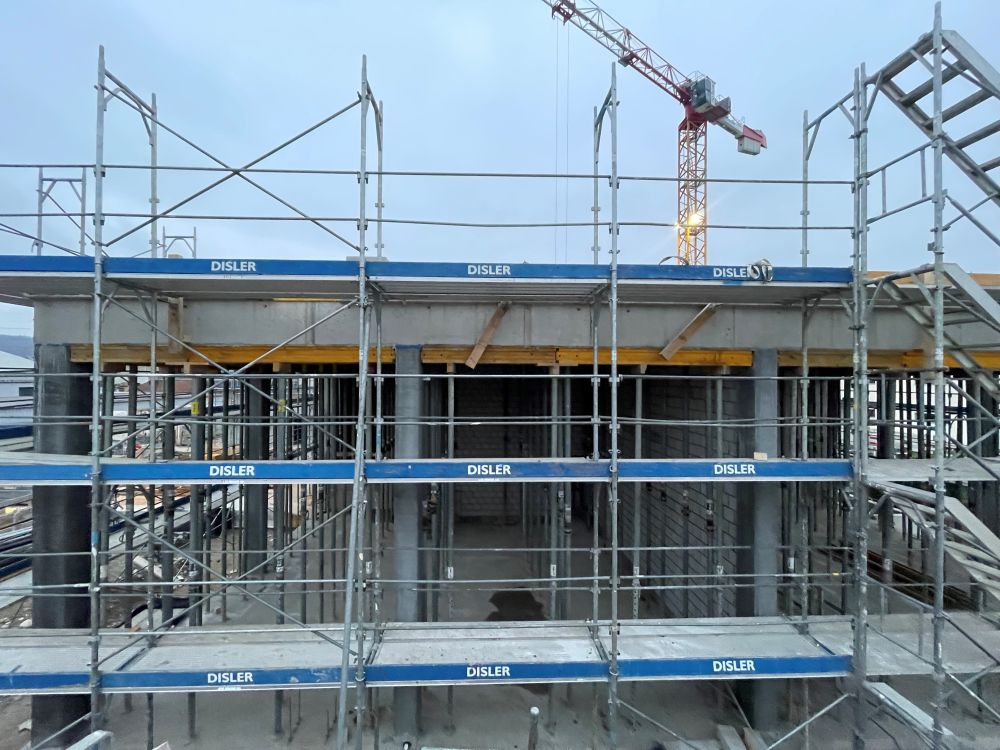

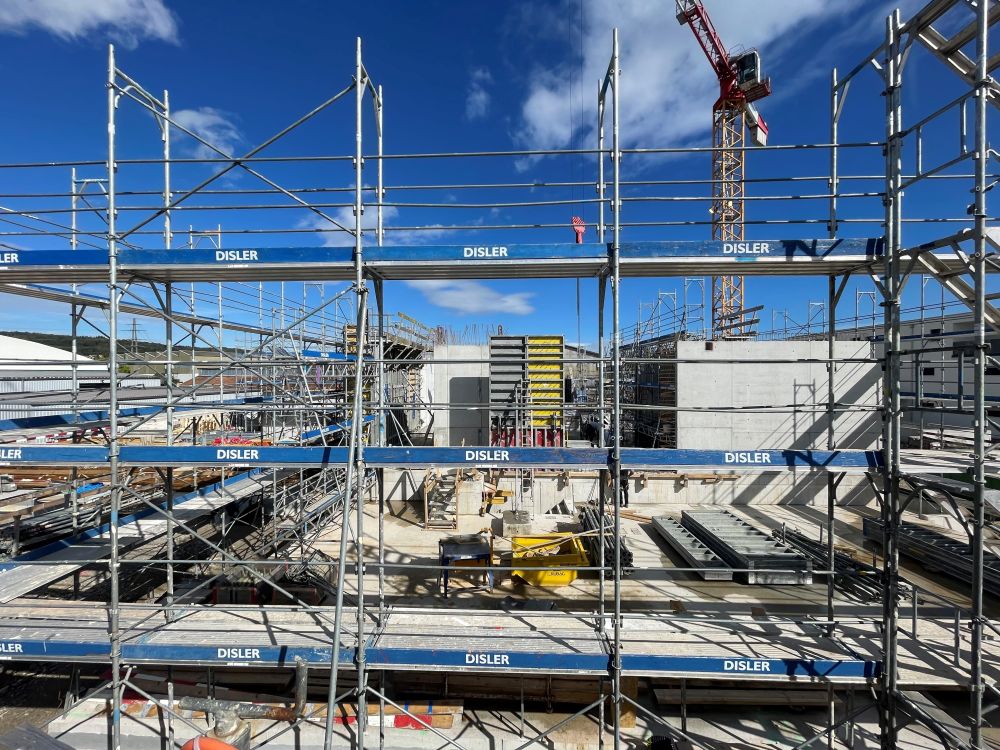

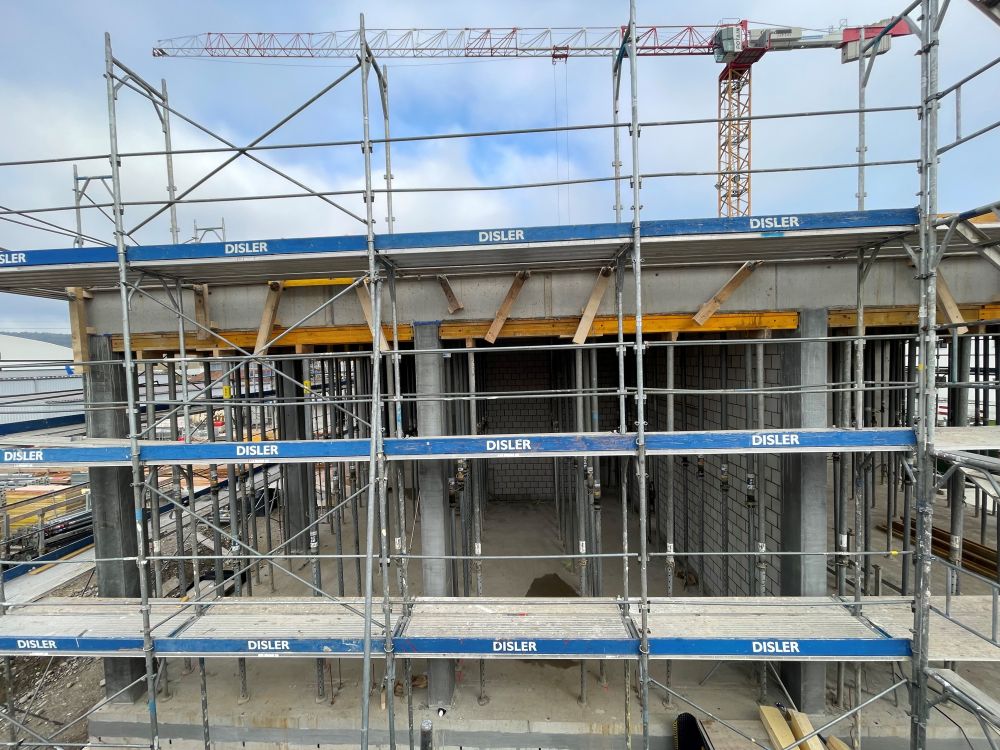

    Notre nouveau bâtiment avance à grands pas

    En octobre, nous avons pu entamer les importants travaux suivants :

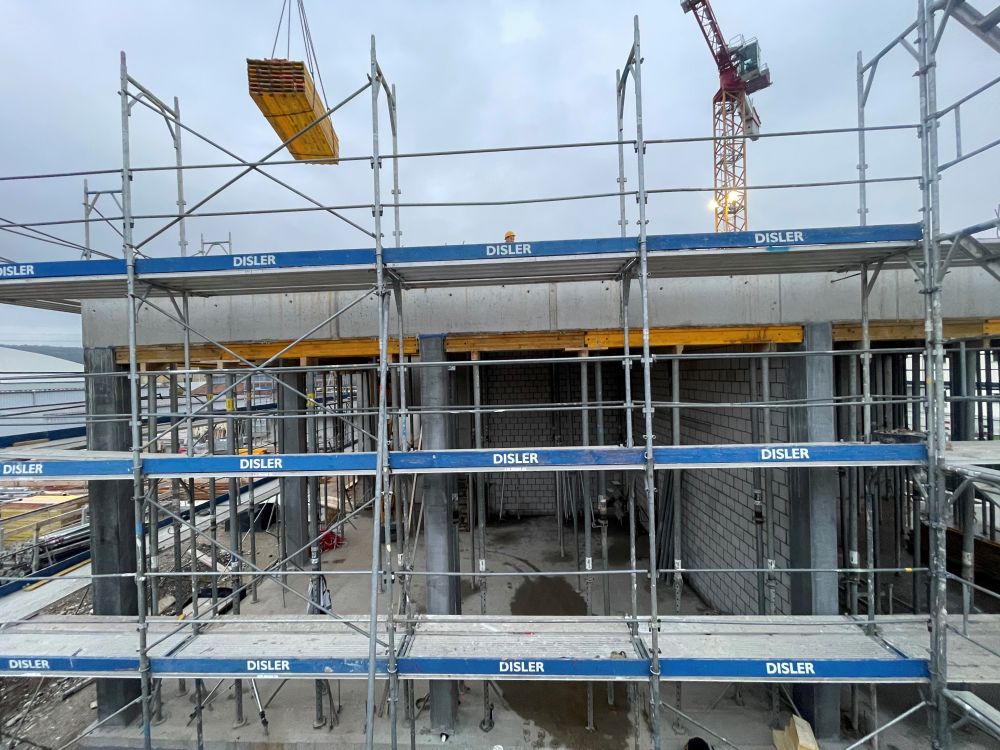

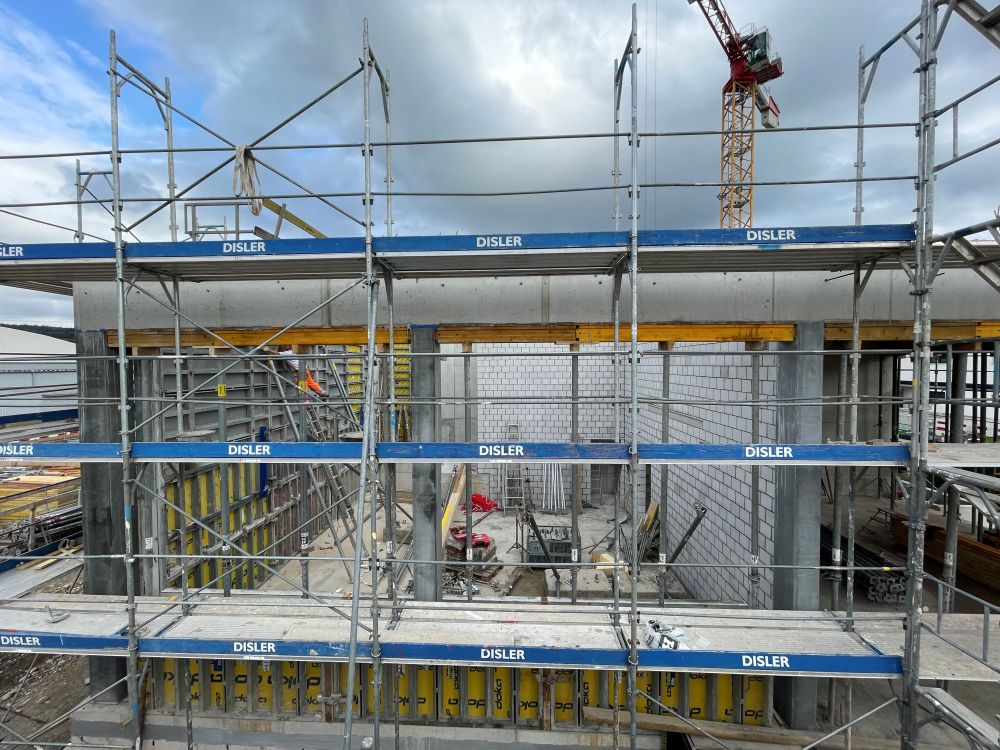

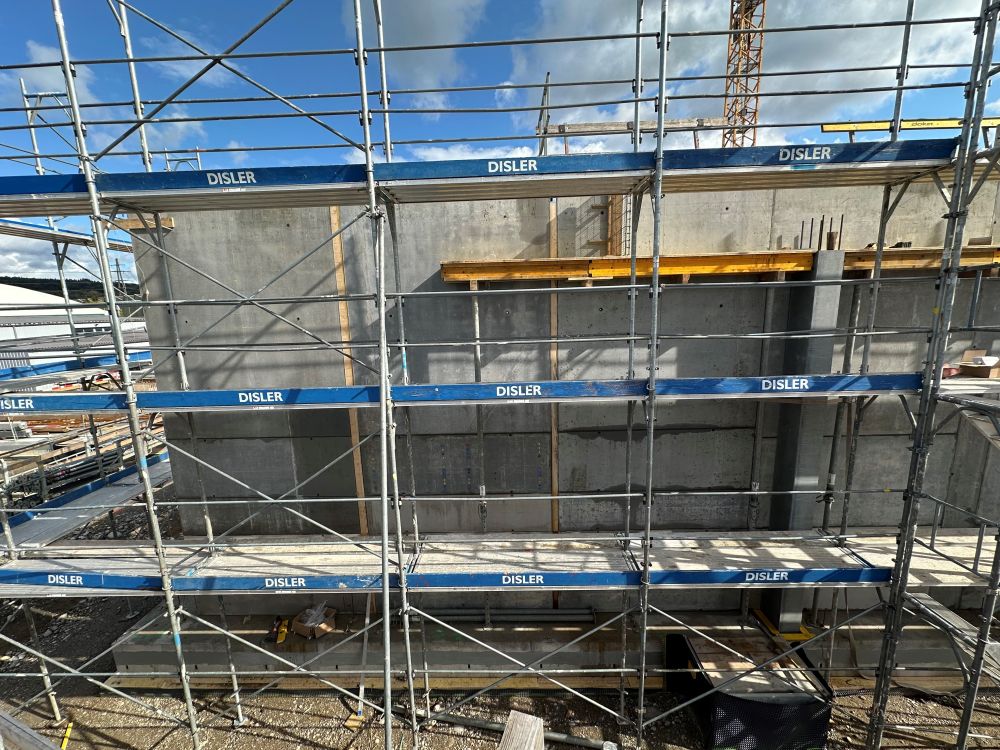

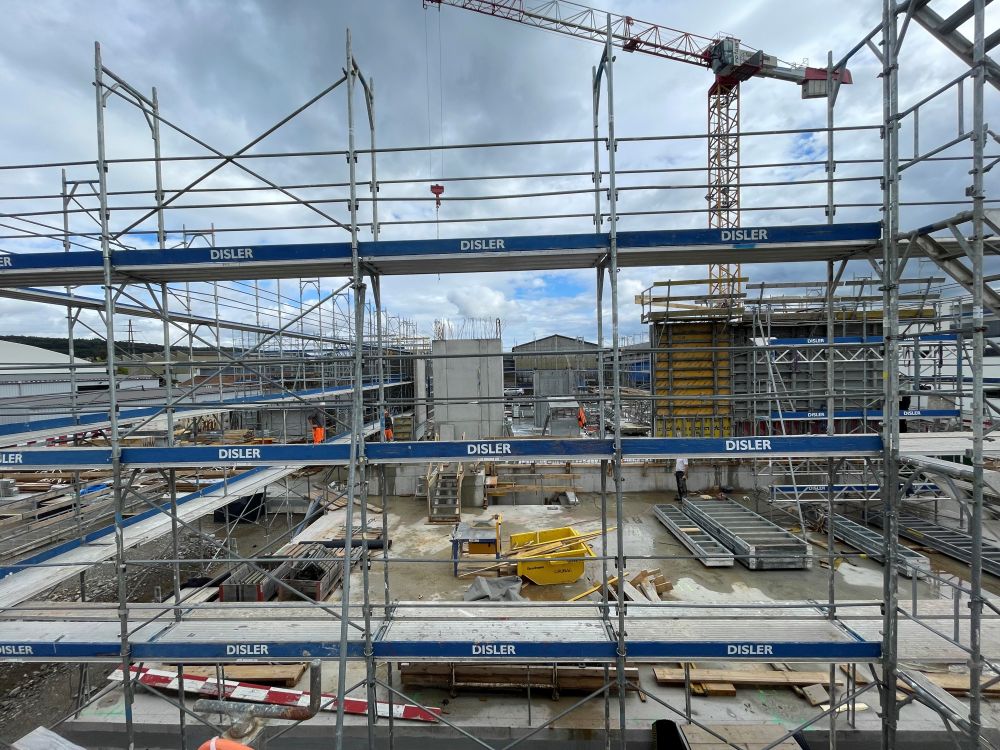

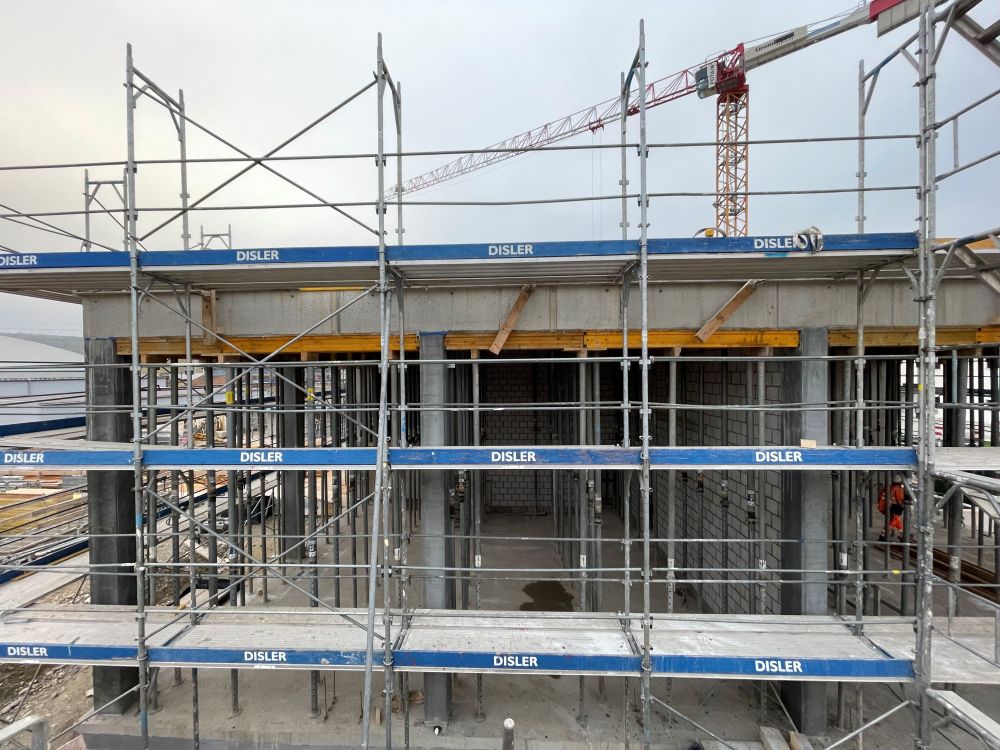

    • Travaux de bétonnage au 1er étage
    • Bétonnage du plafond au-dessus du rez-de-chaussée
    • Construction des murs et cage d'ascenseur

    Lors de la construction, nous accordons une attention particulière à l'insonorisation et à l'isolation thermique afin de répondre aux exigences énergétiques.

    Tous les travaux de béton et de maçonnerie devraient être terminés d'ici décembre 2024, afin que nous puissions lancer la construction en bois en janvier 2025. Nous sommes impatients !

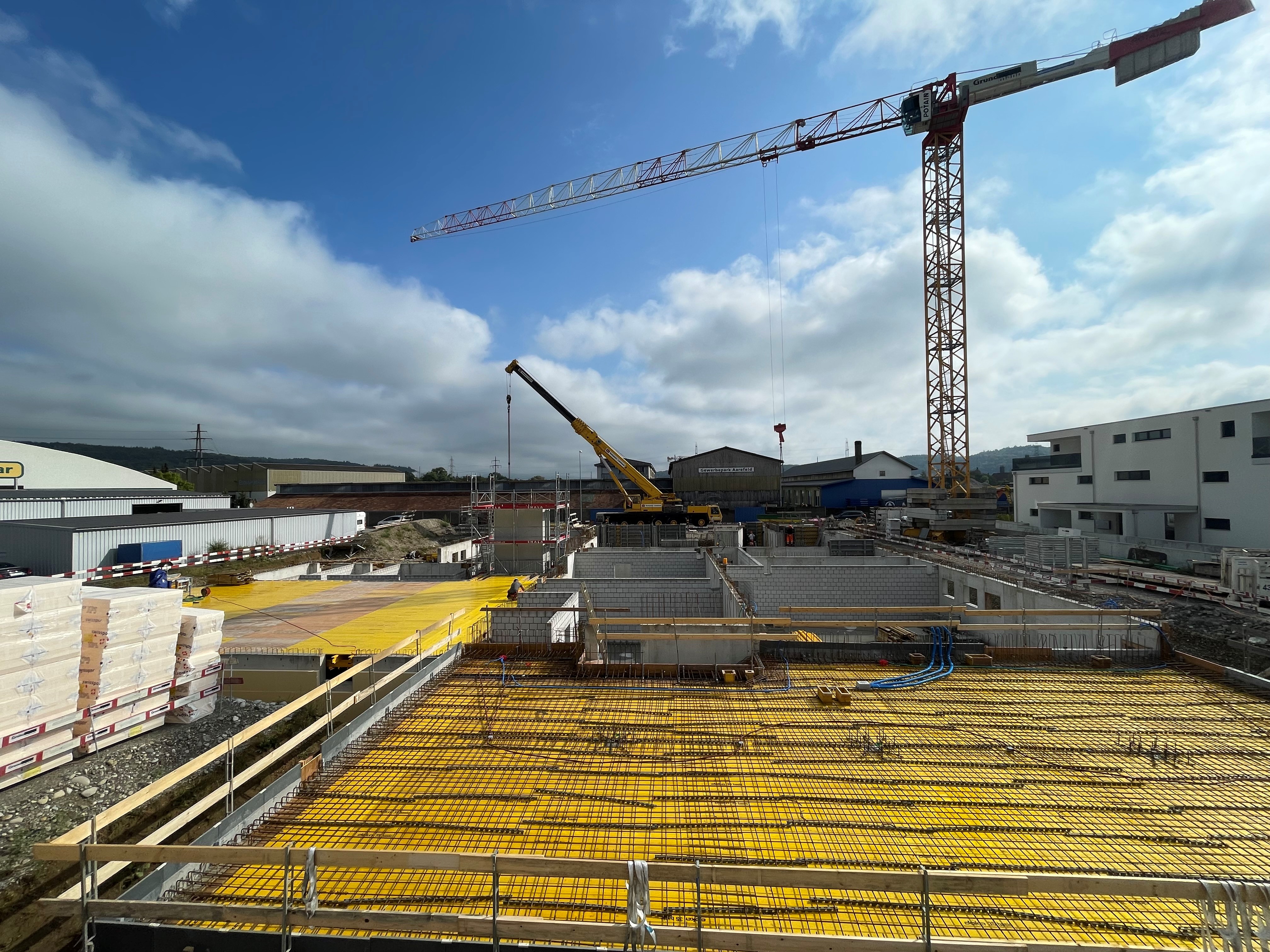

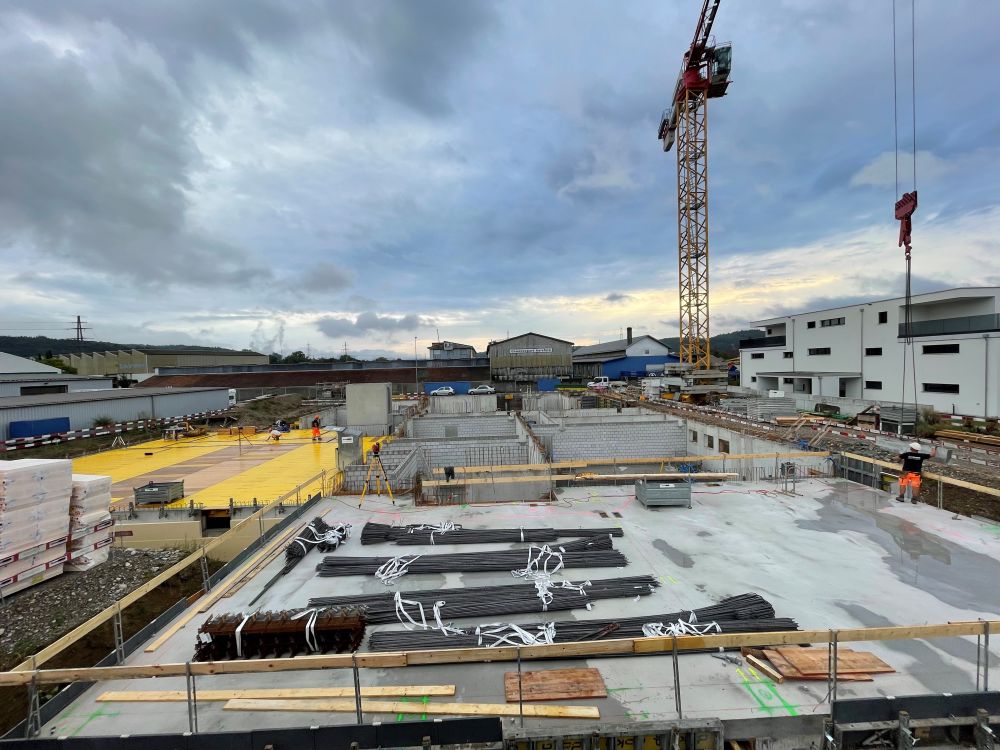

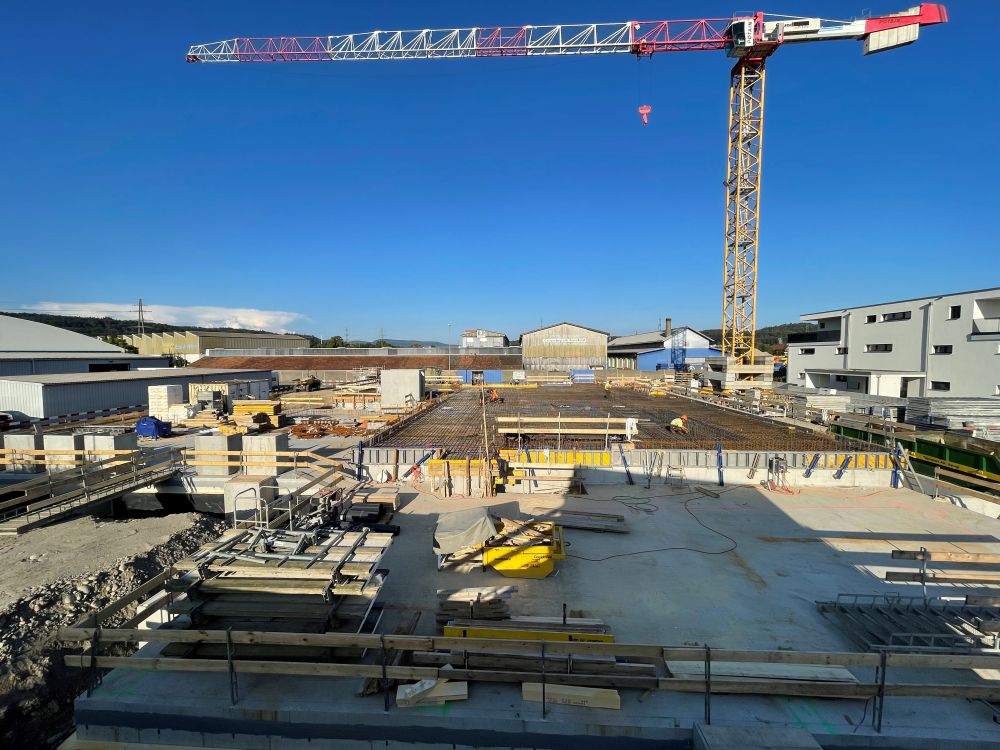

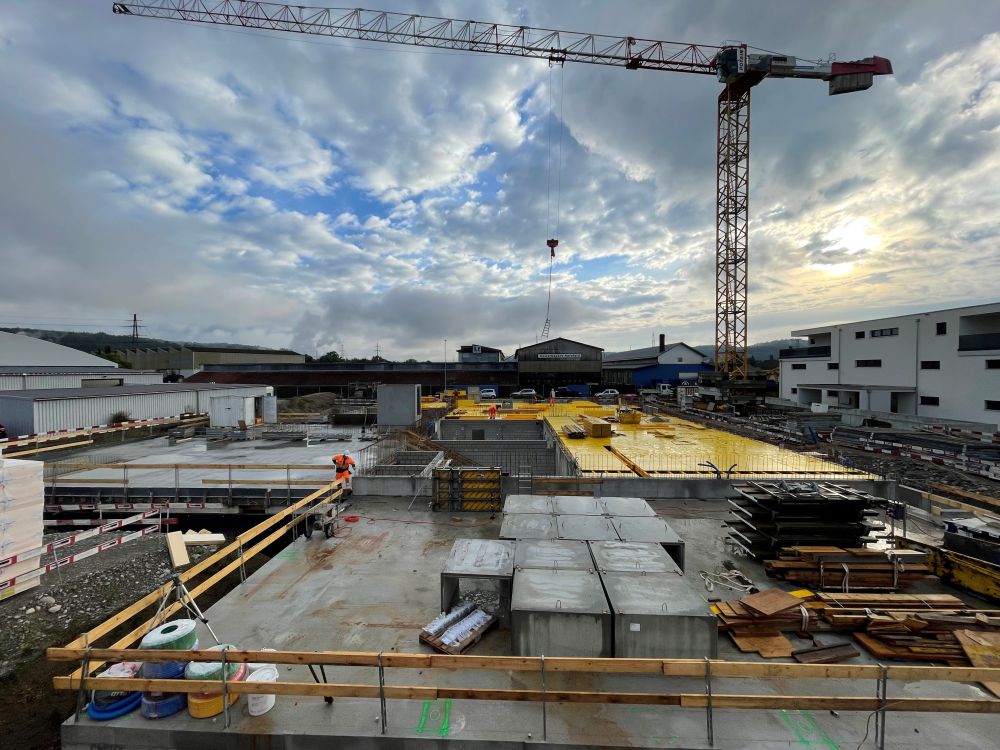

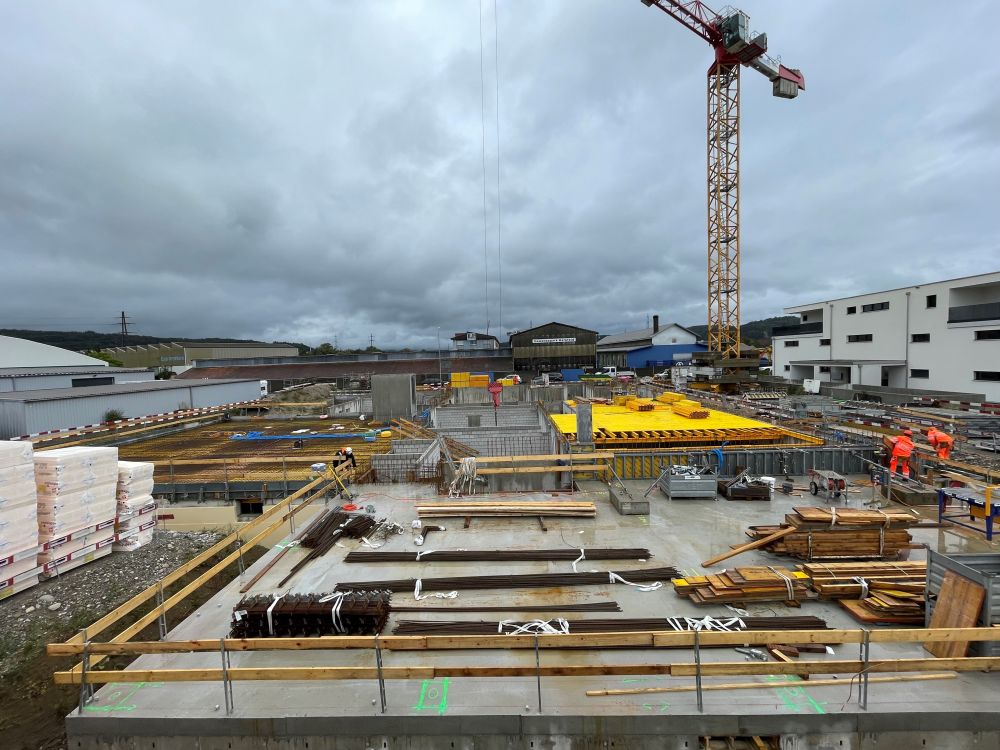

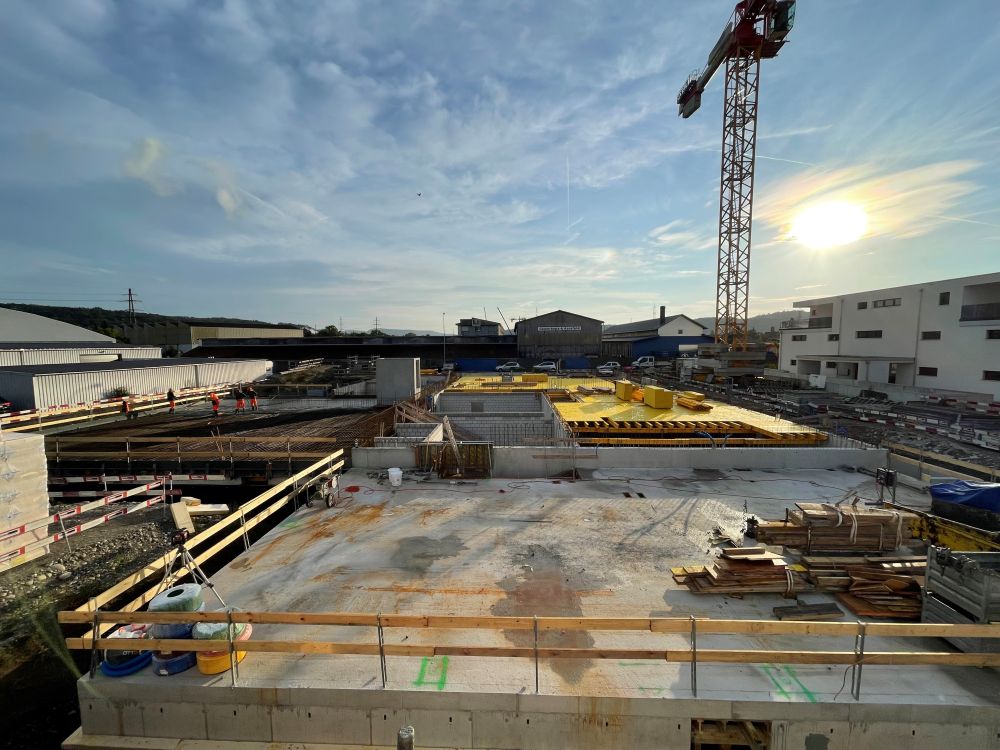

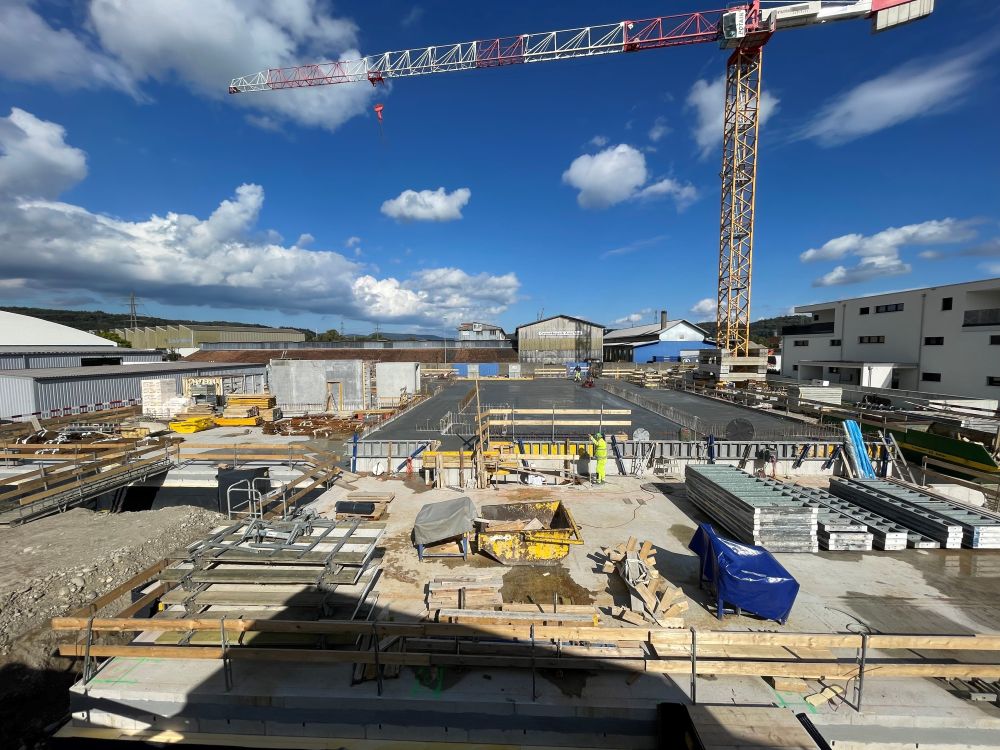

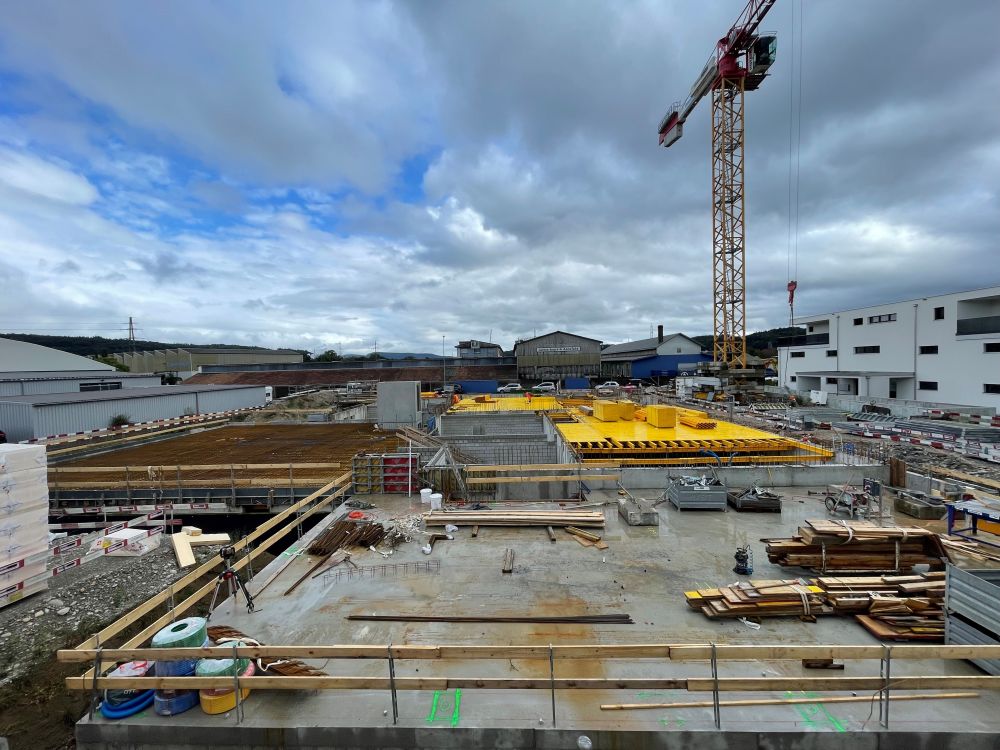

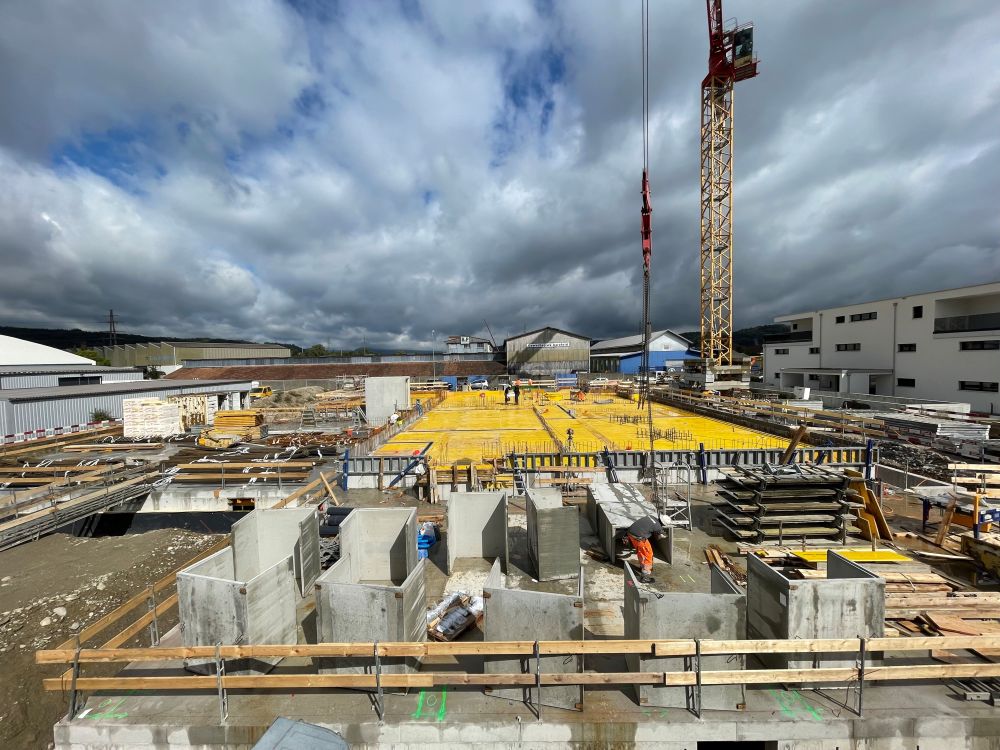

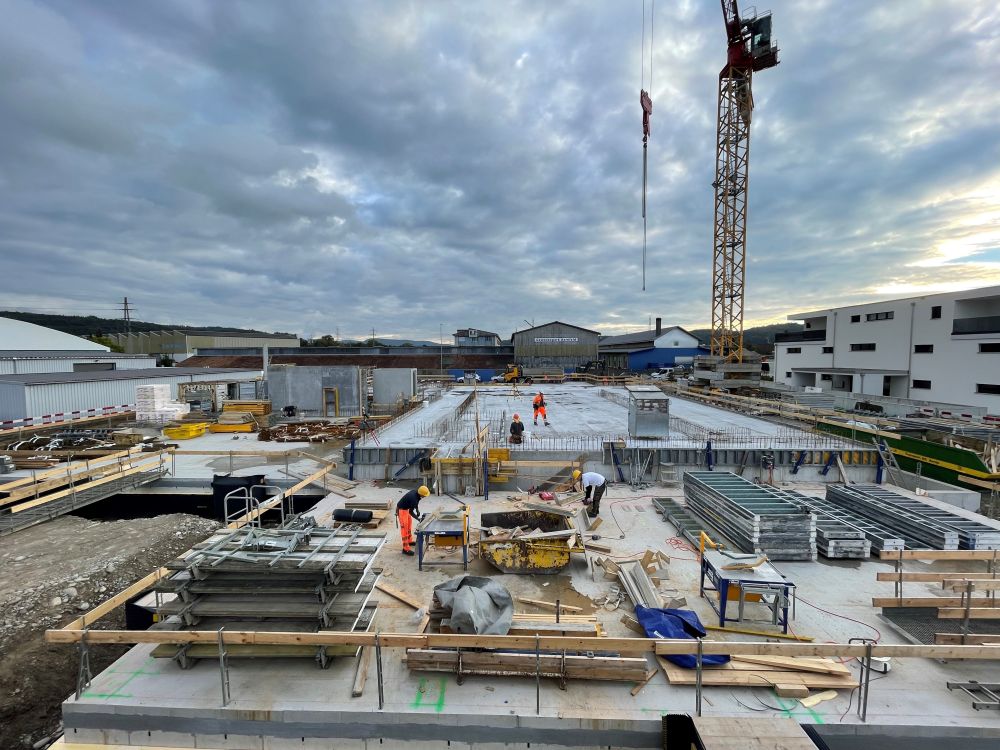

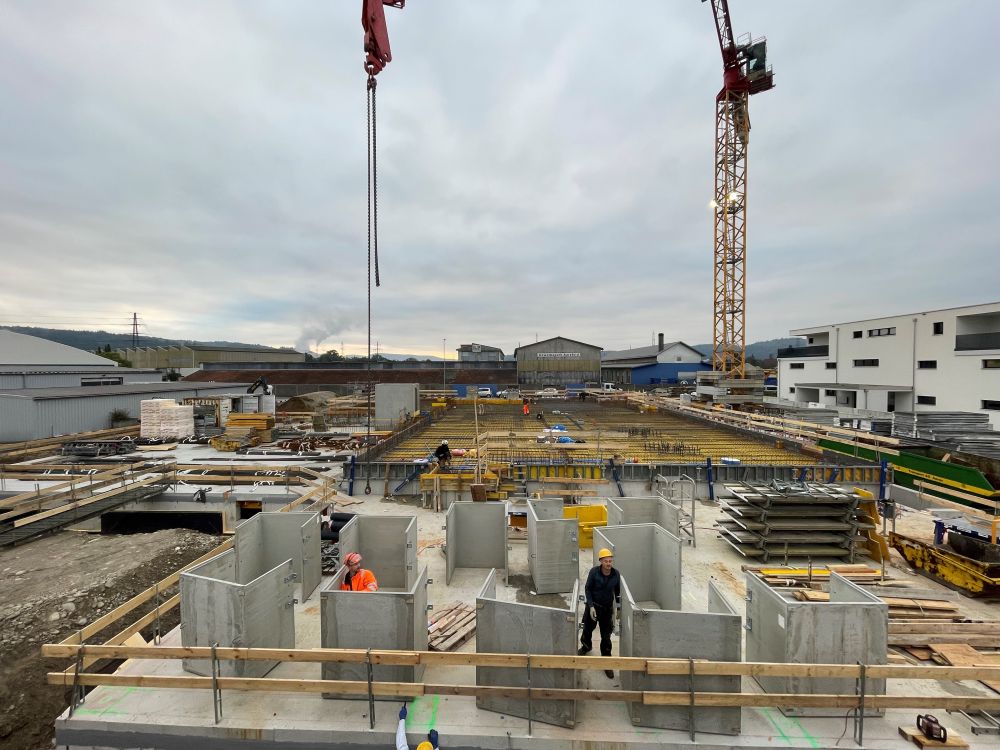

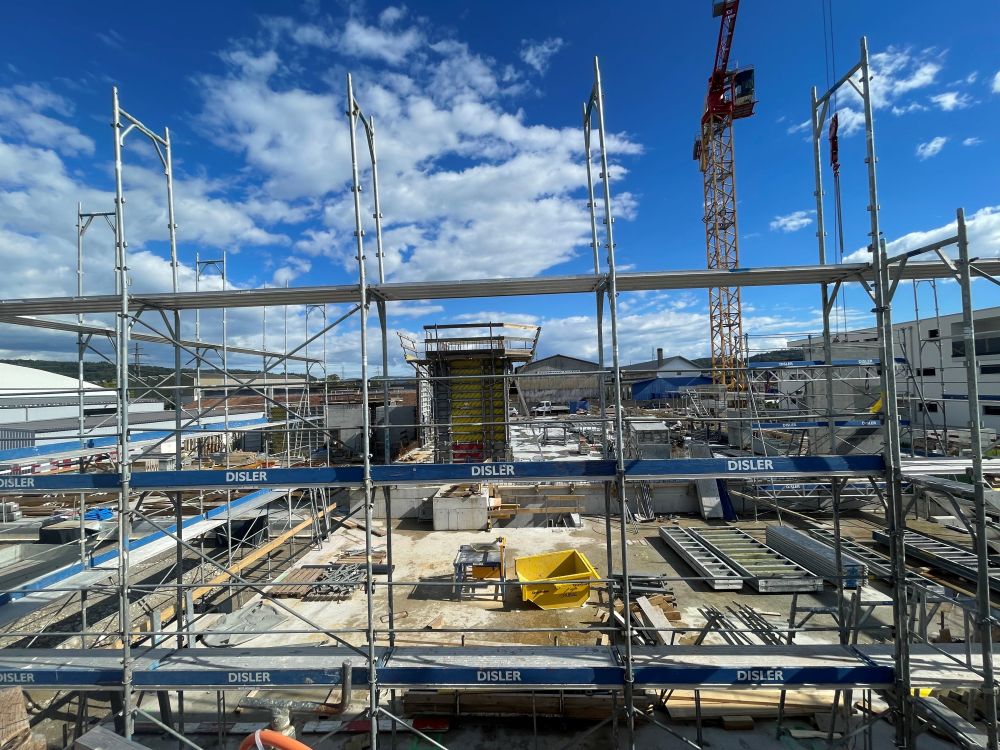

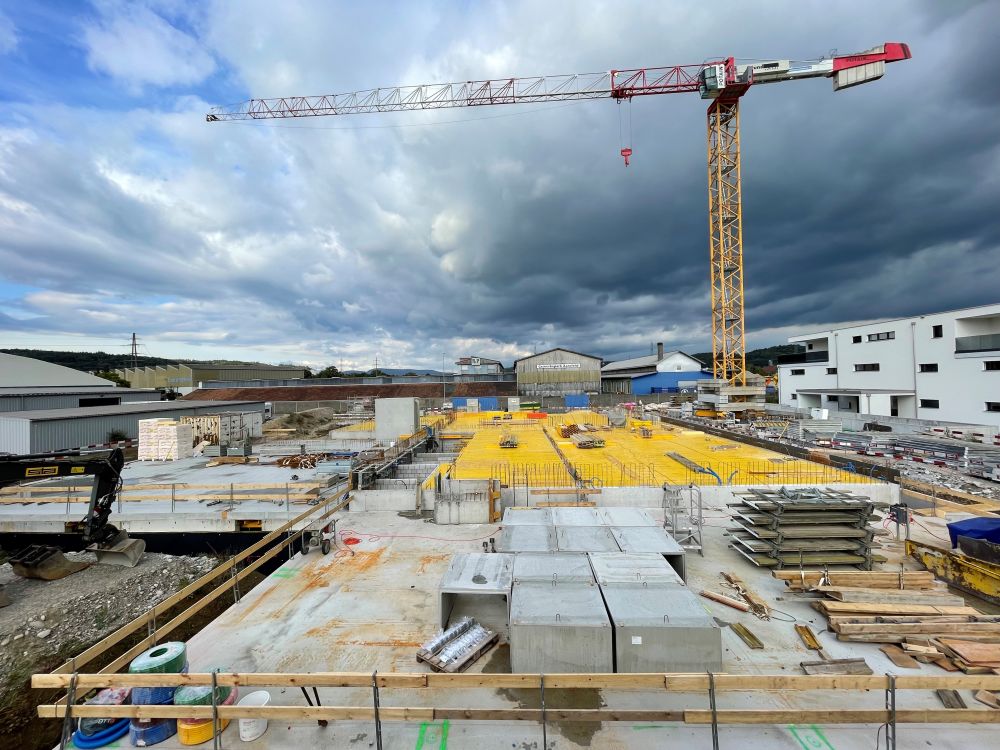

    Mise à jour septembre - 11.09.2024

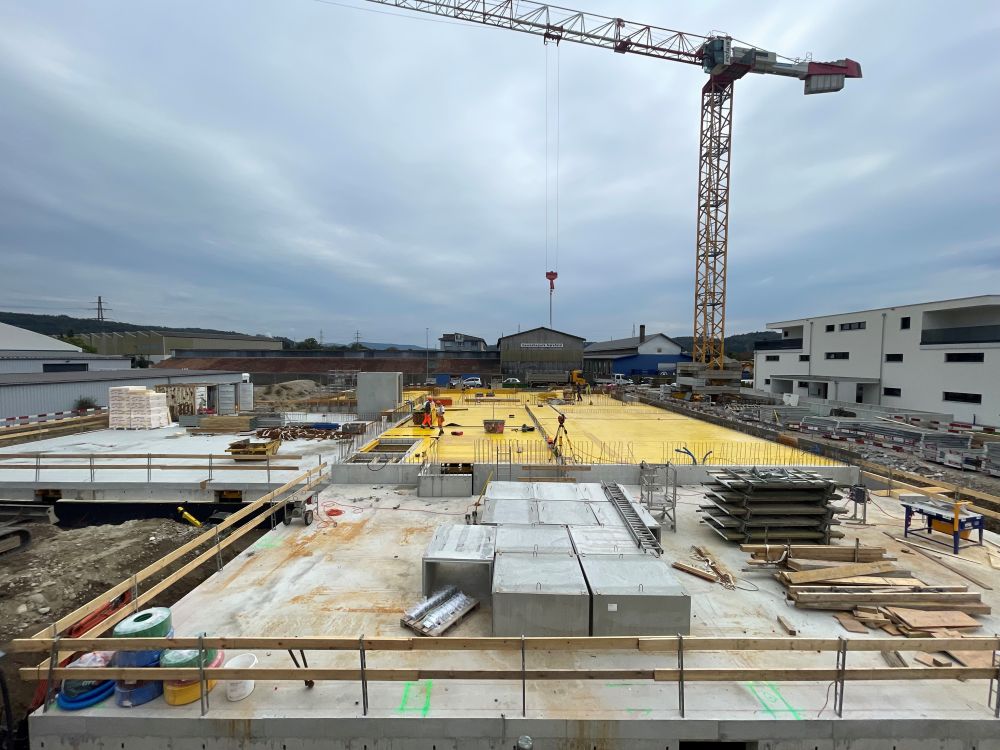

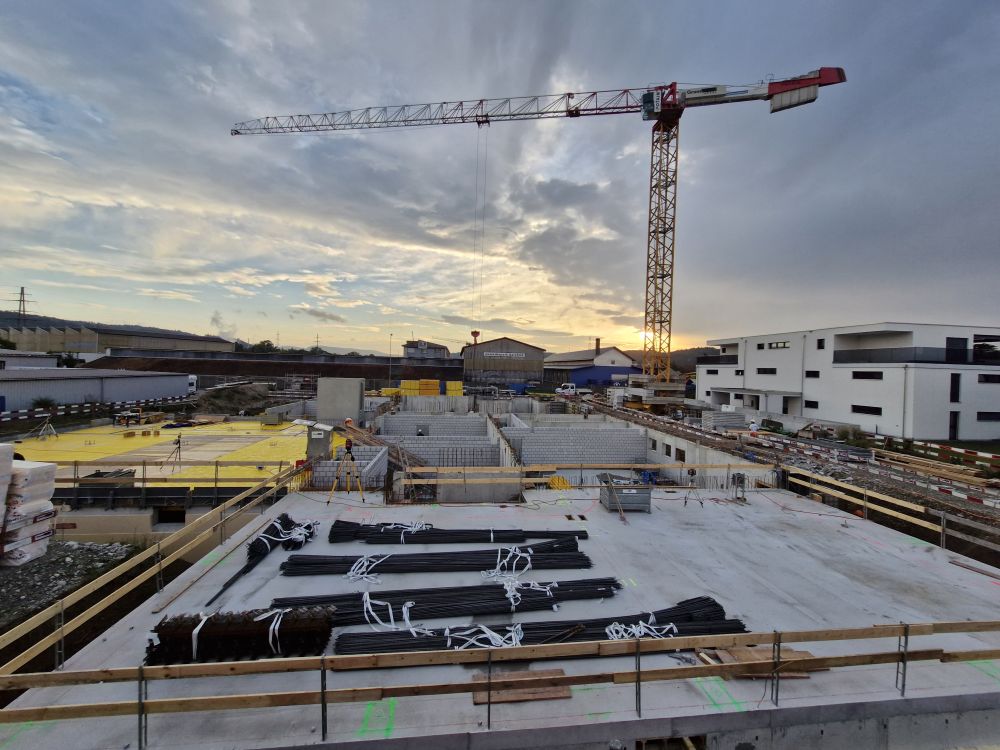

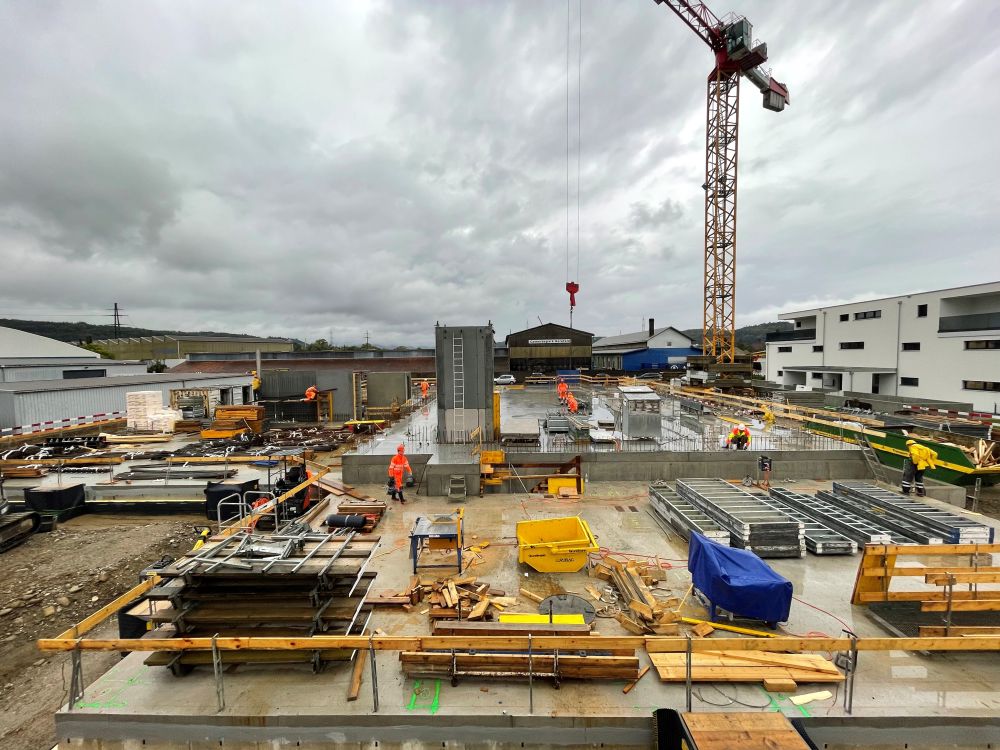

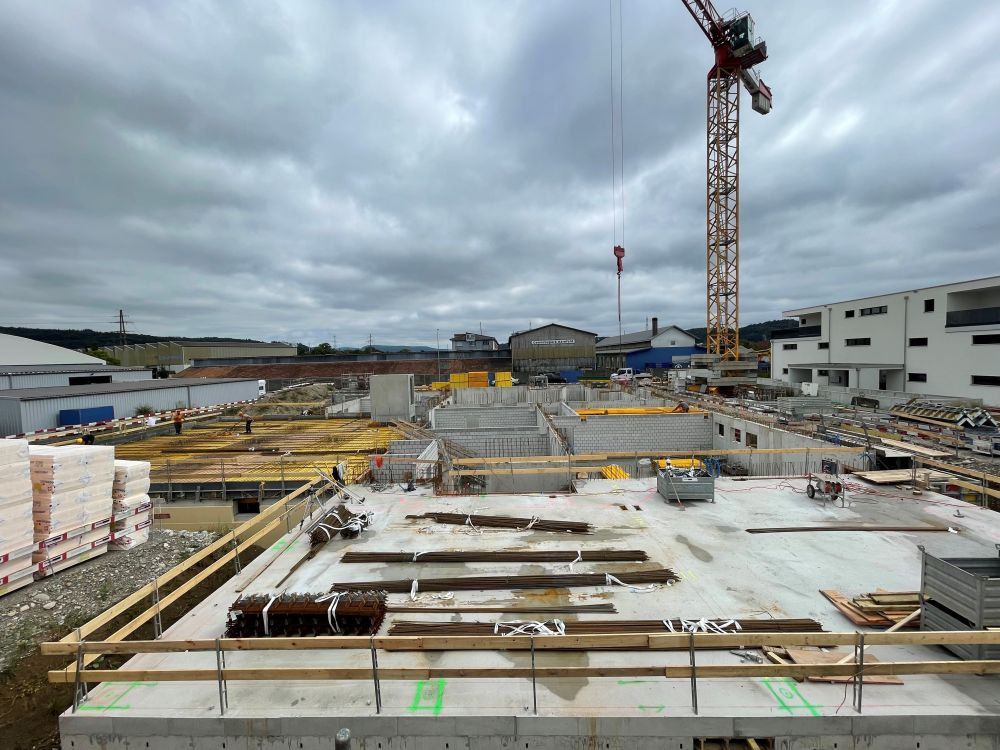

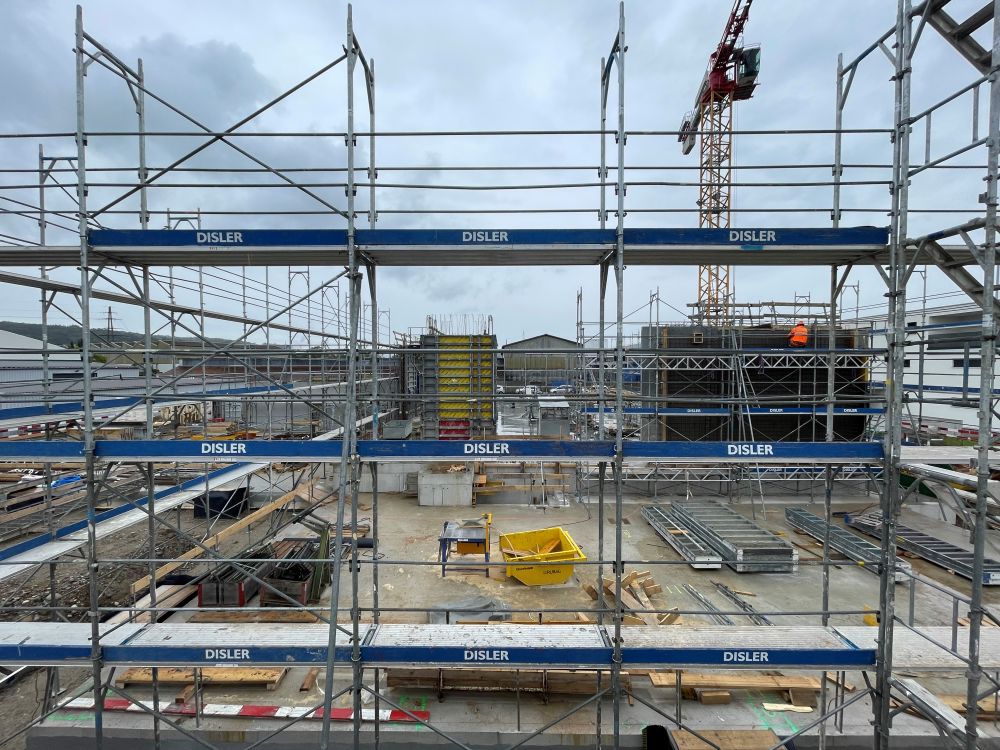

    Début de la couverture du toit

    Actuellement, nous bétonnons les plafonds au-dessus du sous-sol et les escaliers préfabriqués sont installés. Dans le même temps, les premiers travaux ont commencé sur les murs du rez-de-chaussée de l'entrepôt.

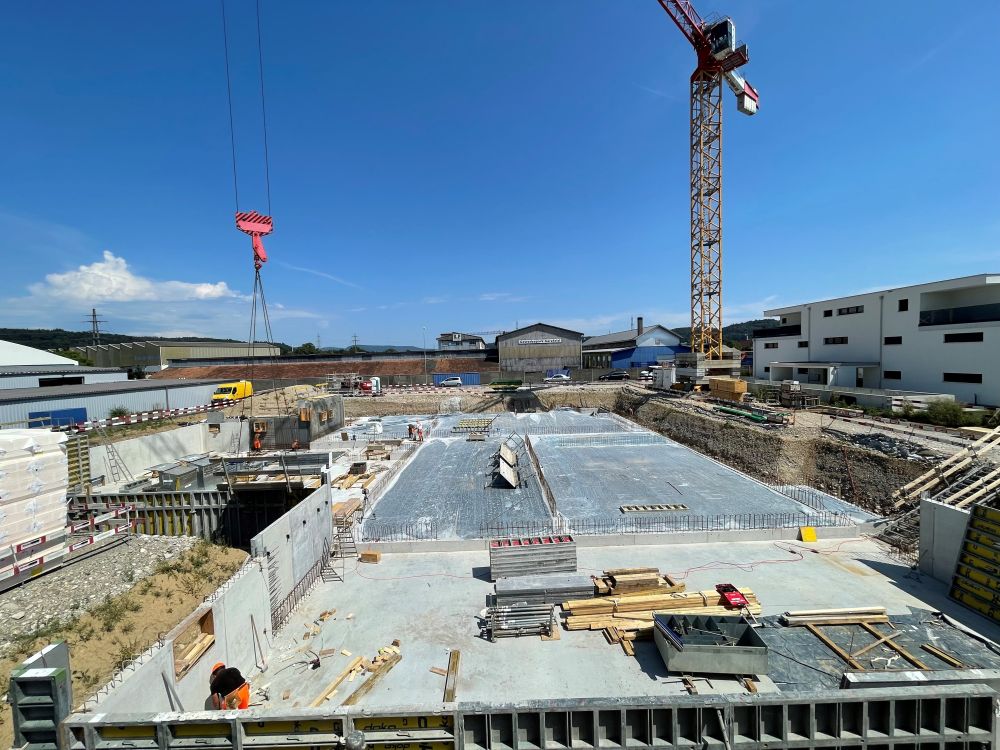

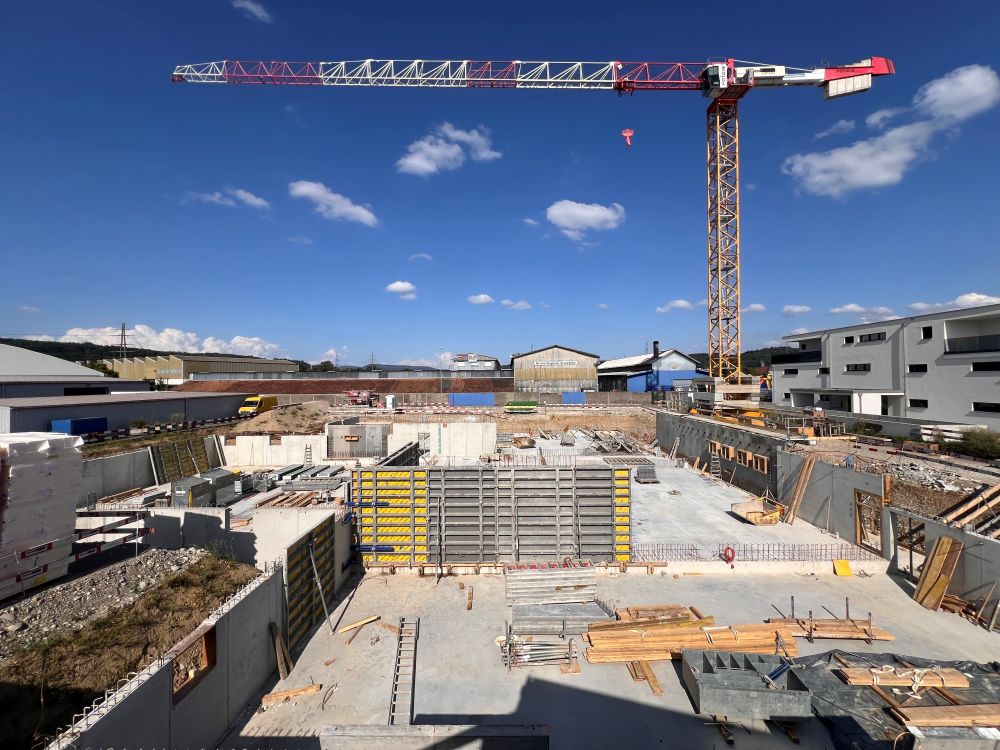

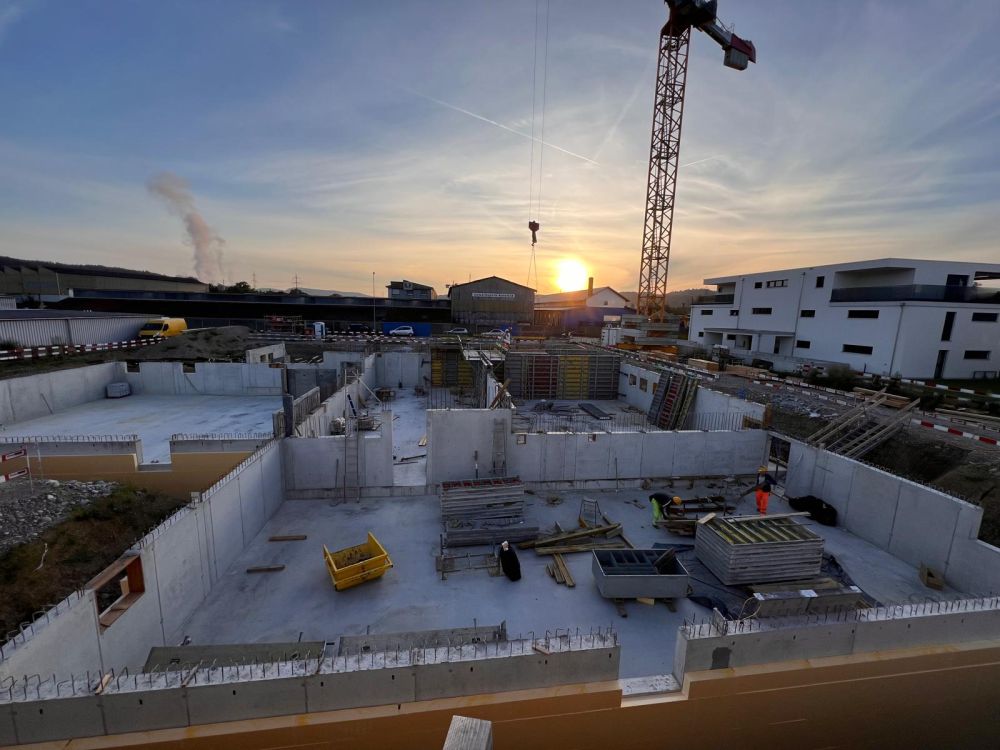

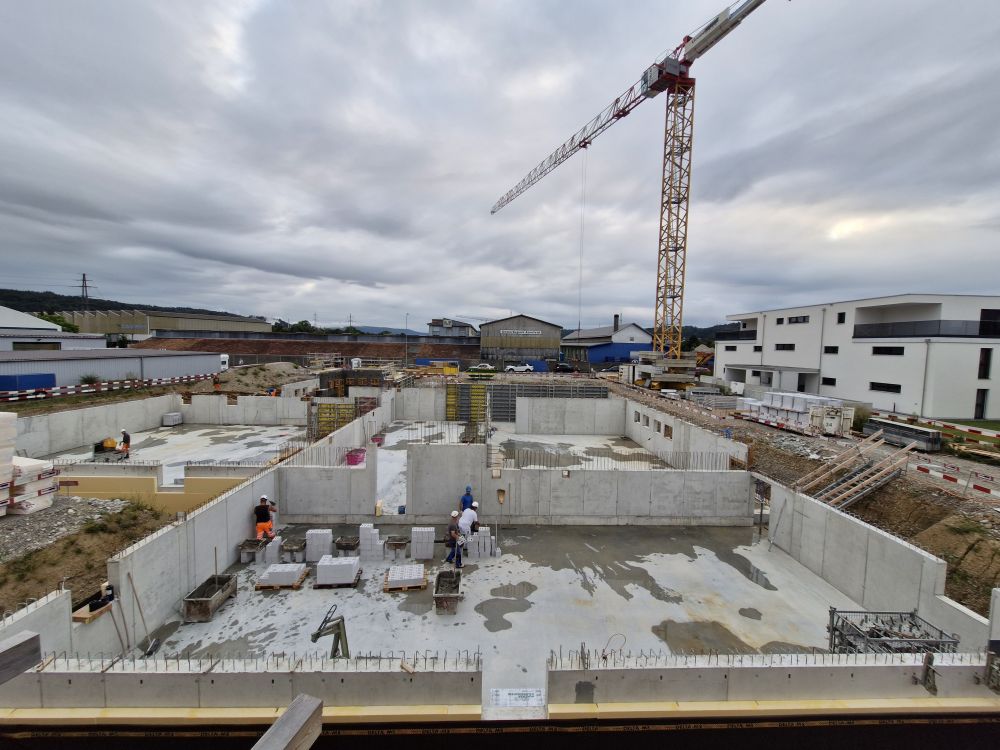

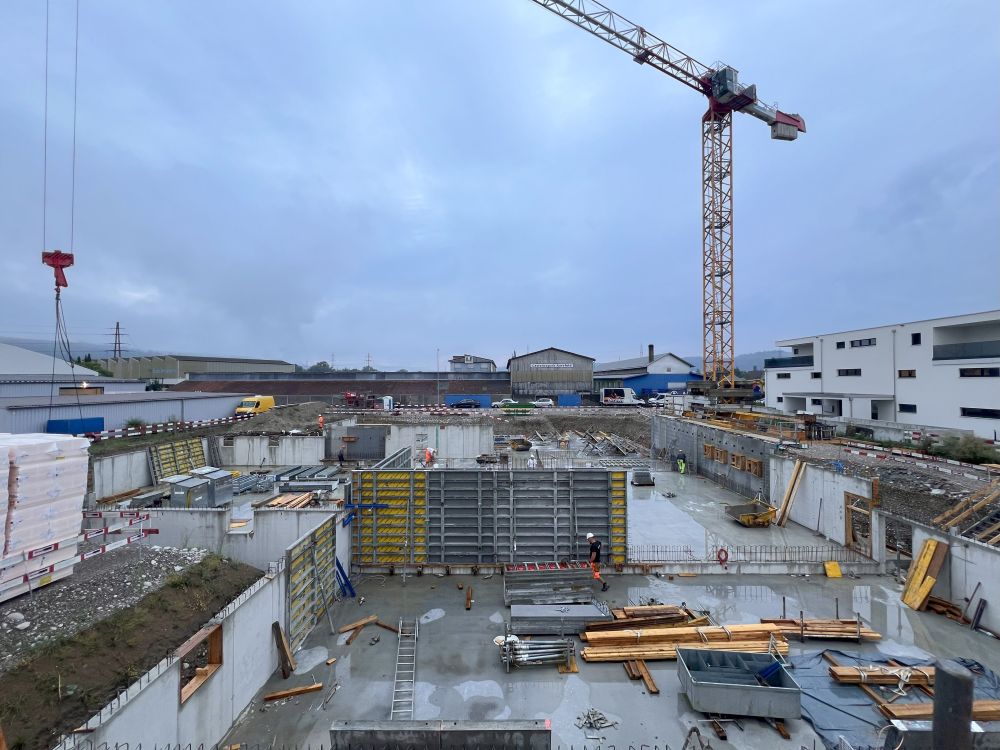

    Mise à jour août - 27.08.2024

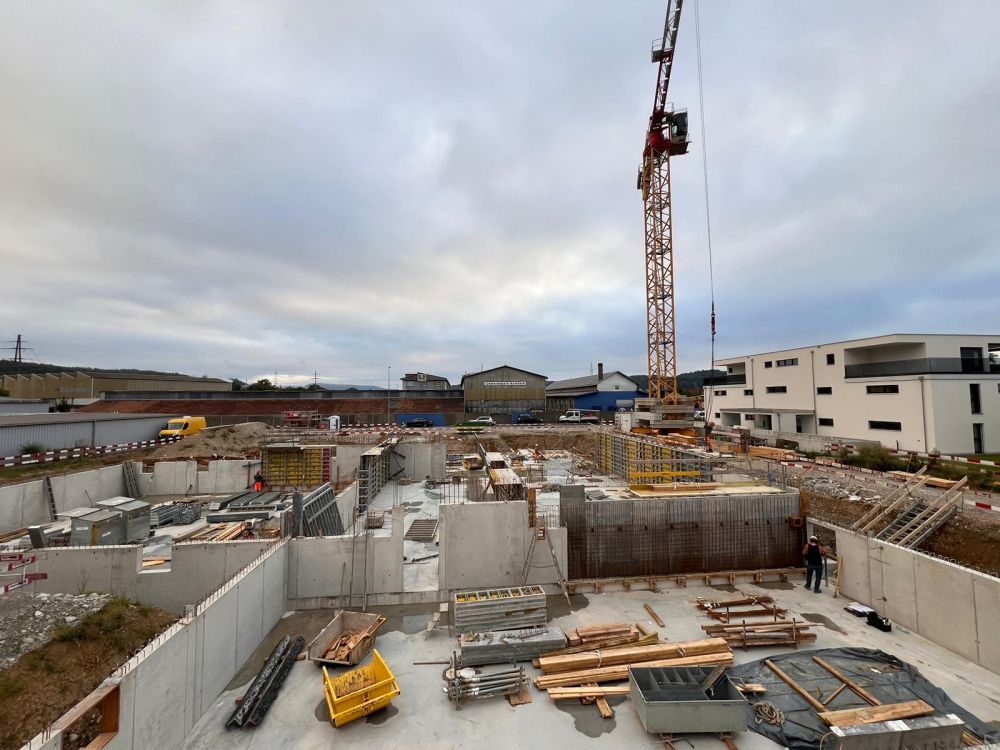

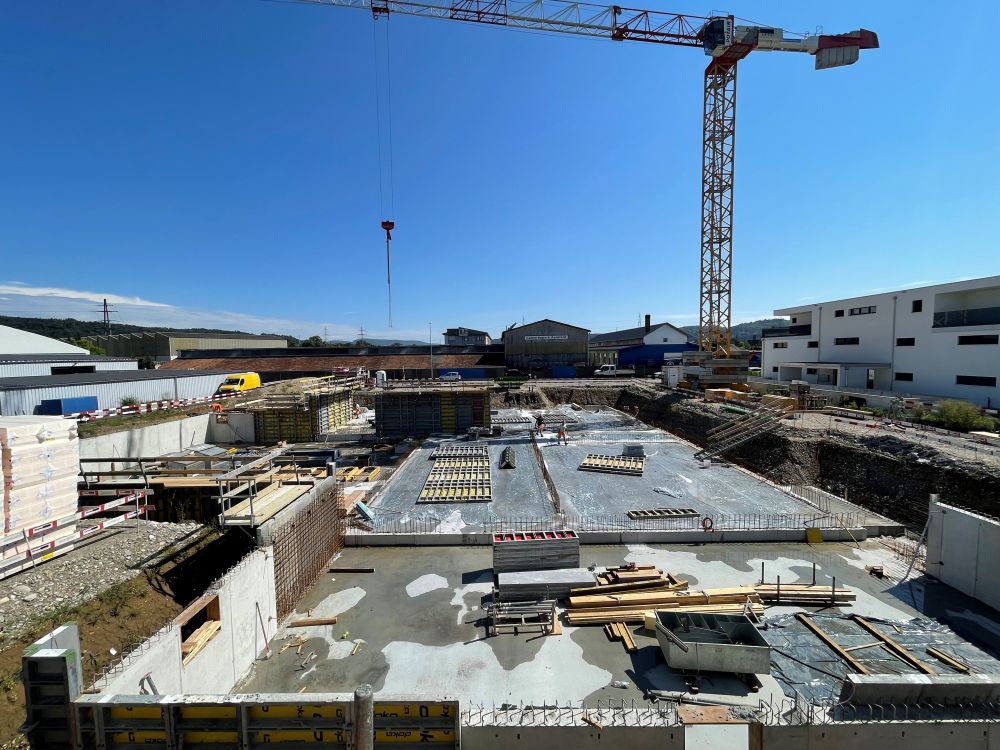

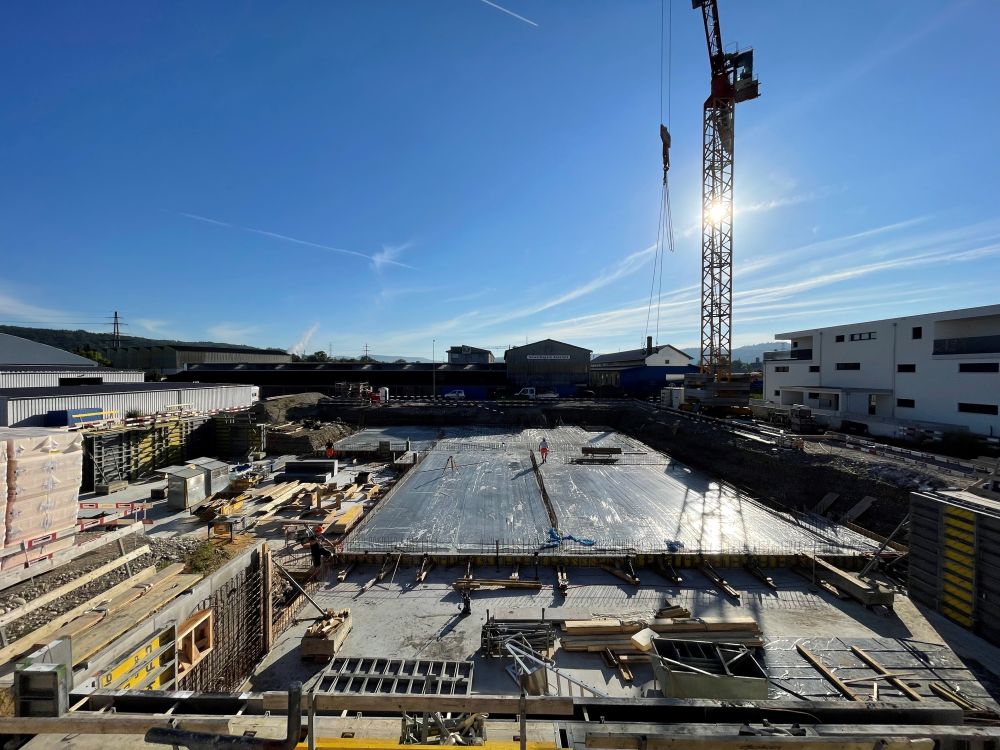

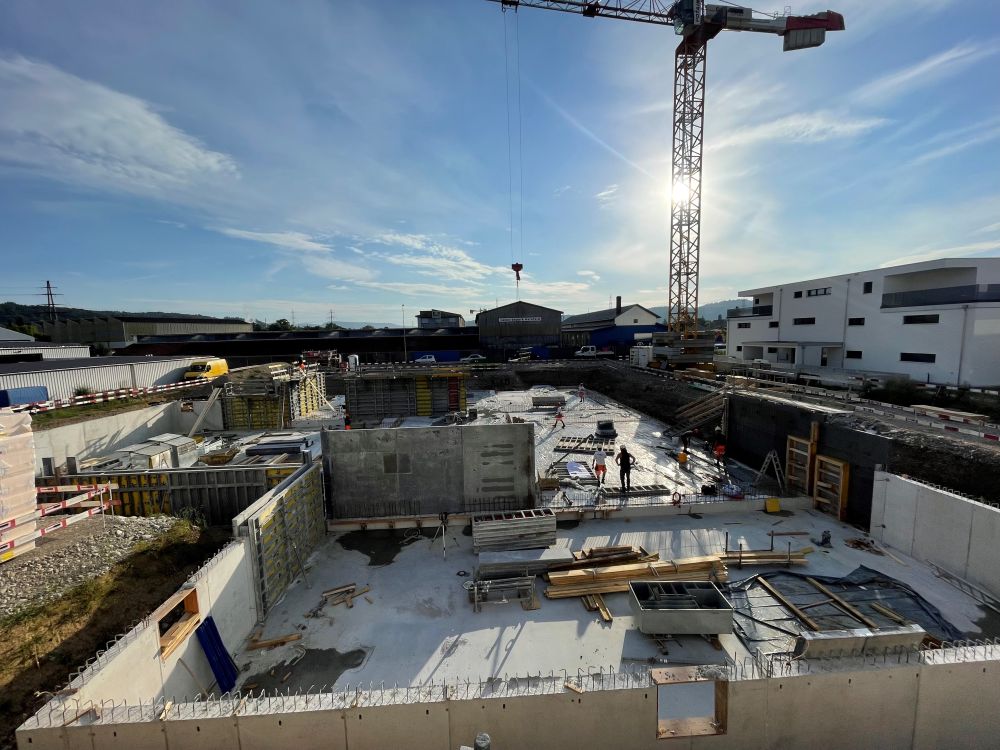

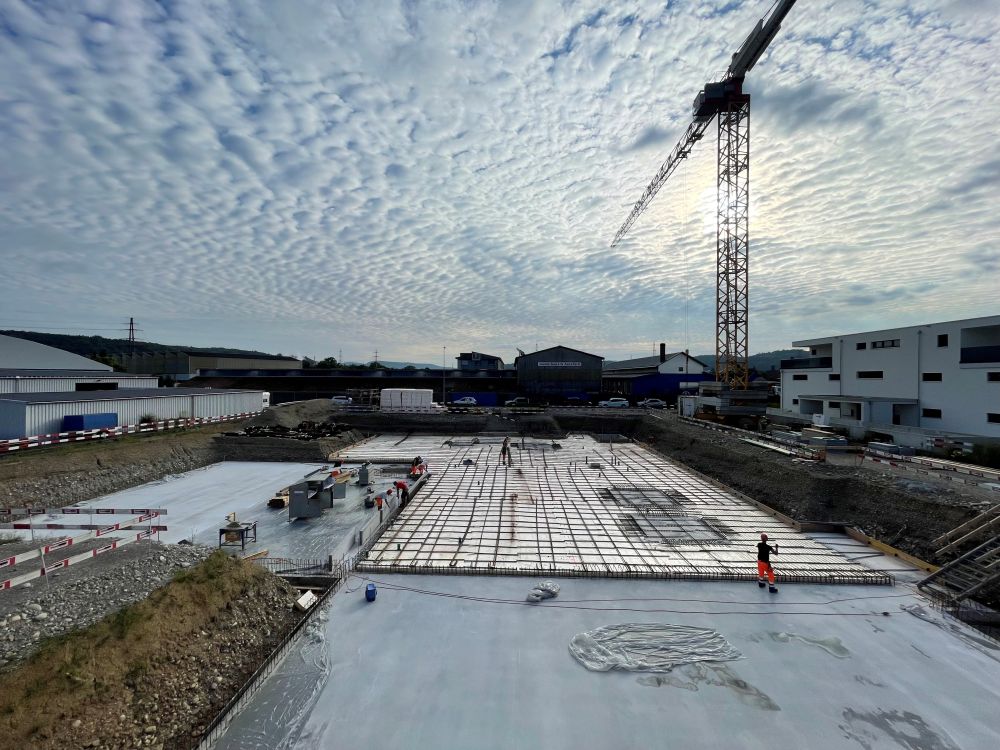

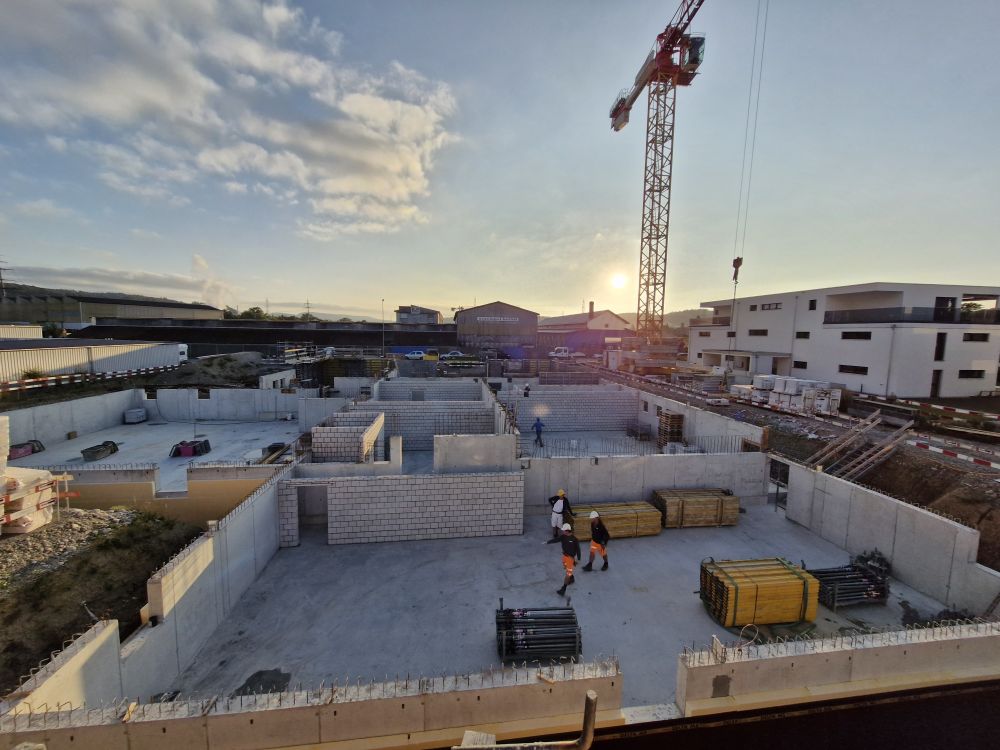

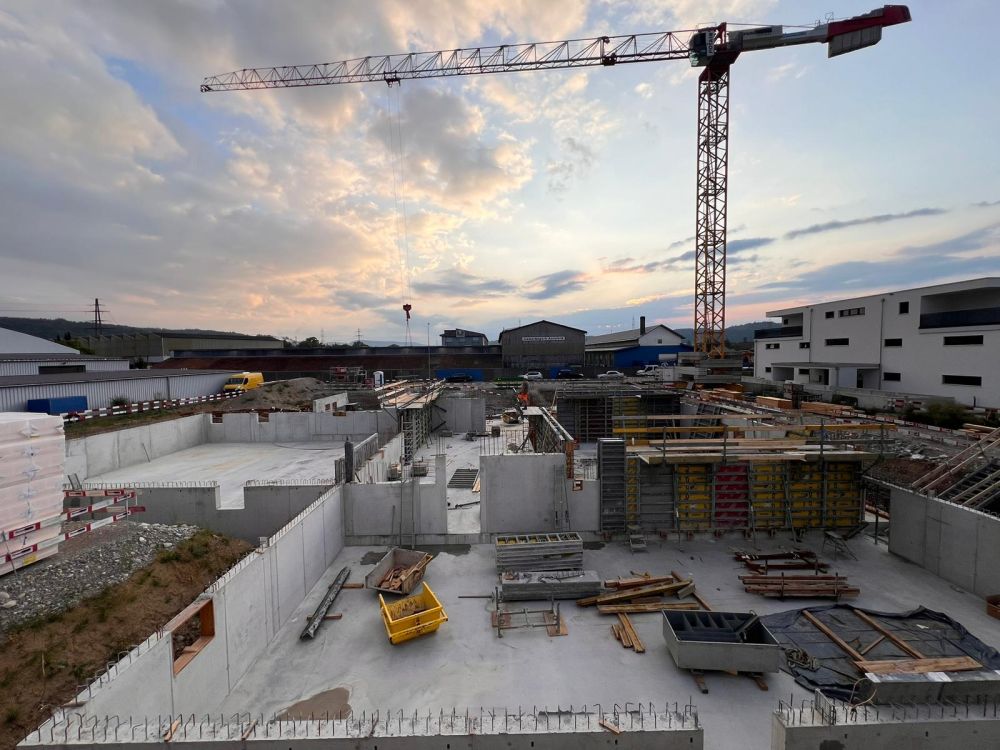

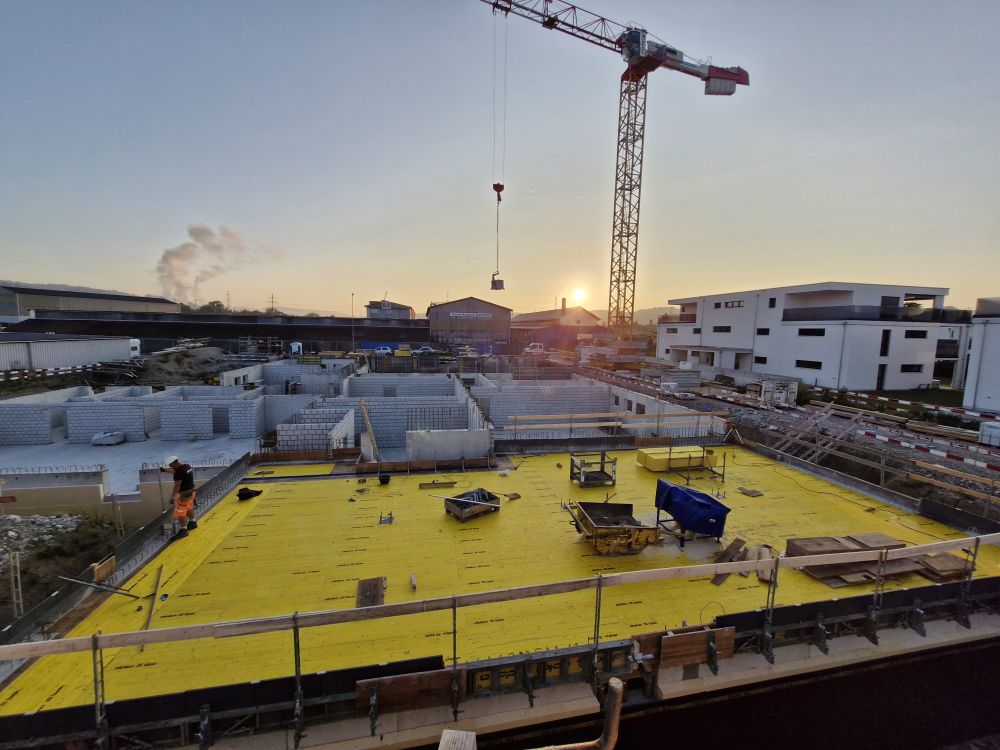

    Début de la phase de gros œuvre

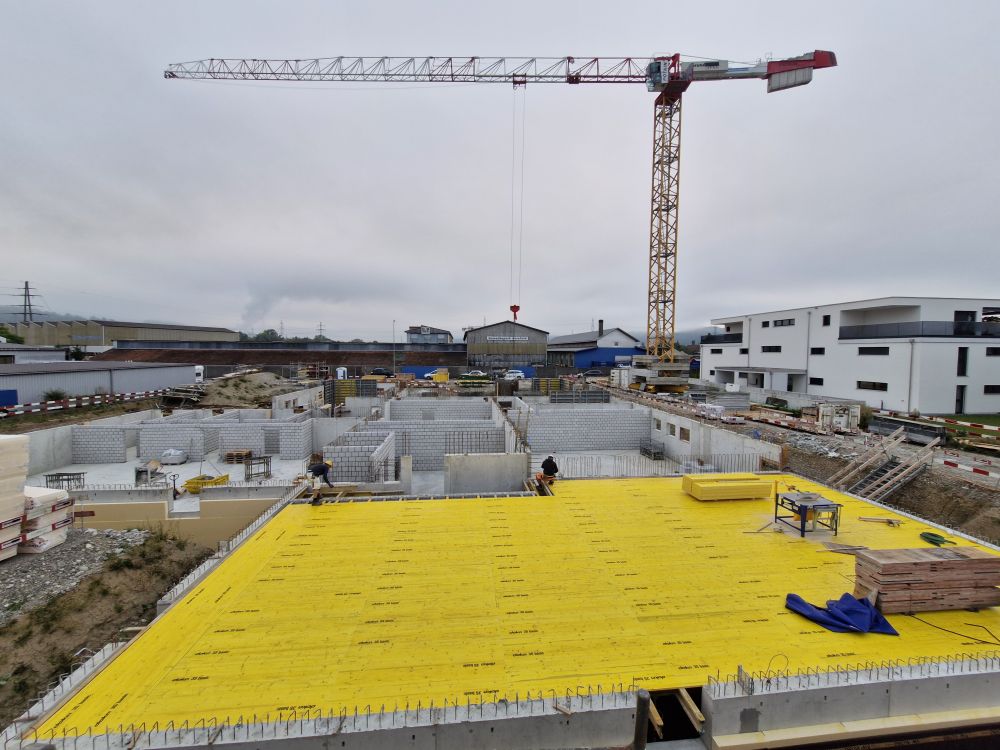

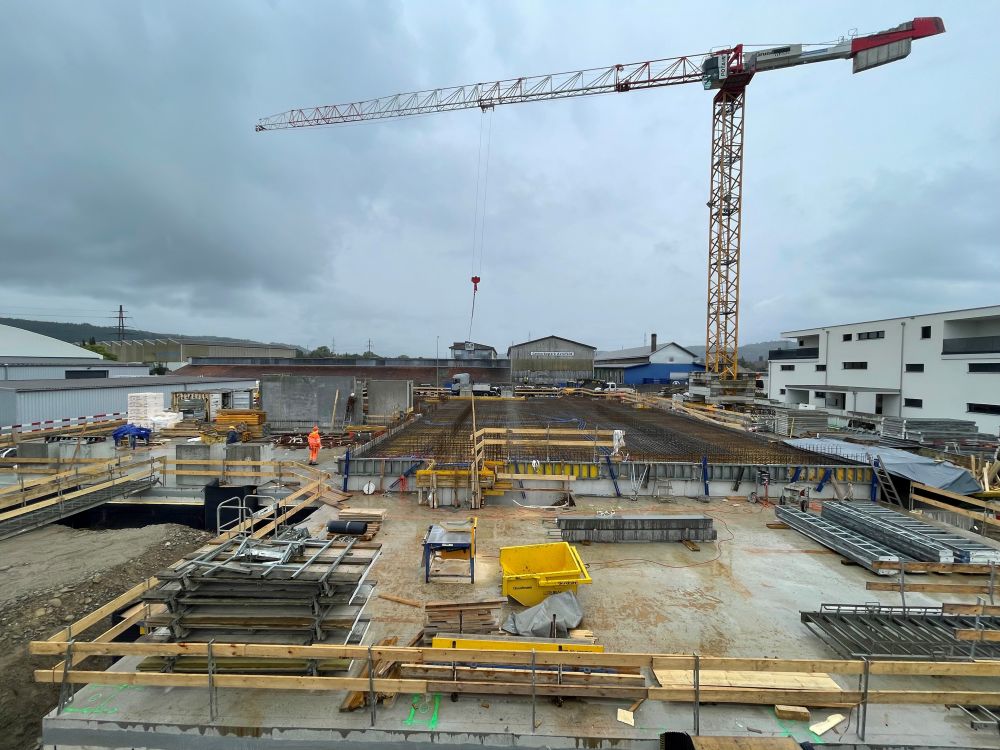

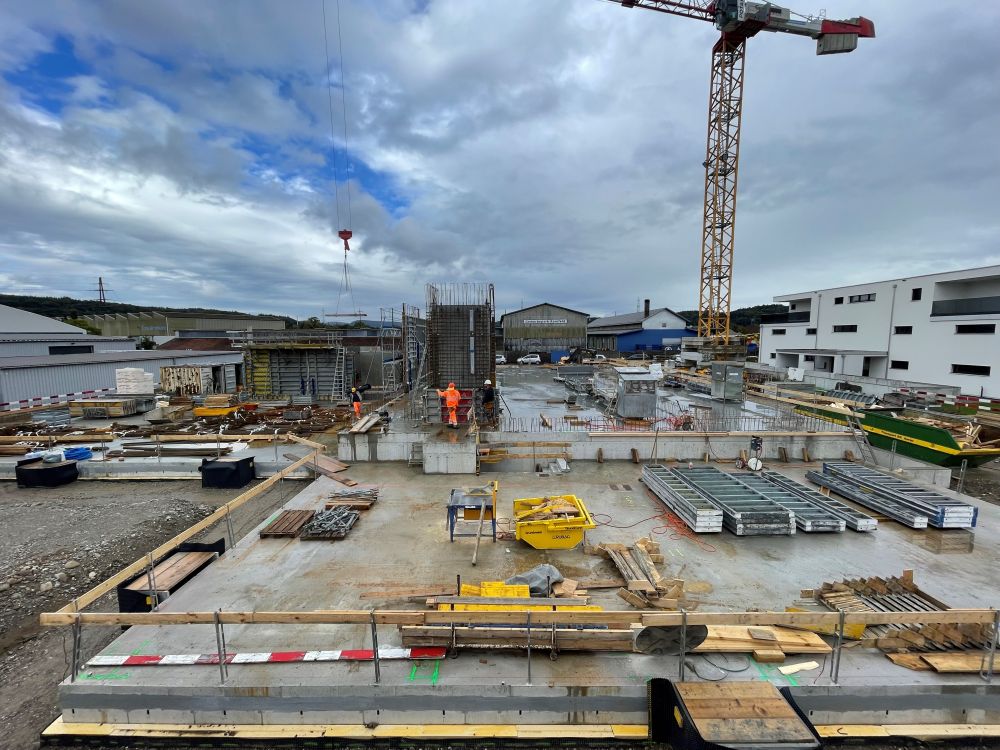

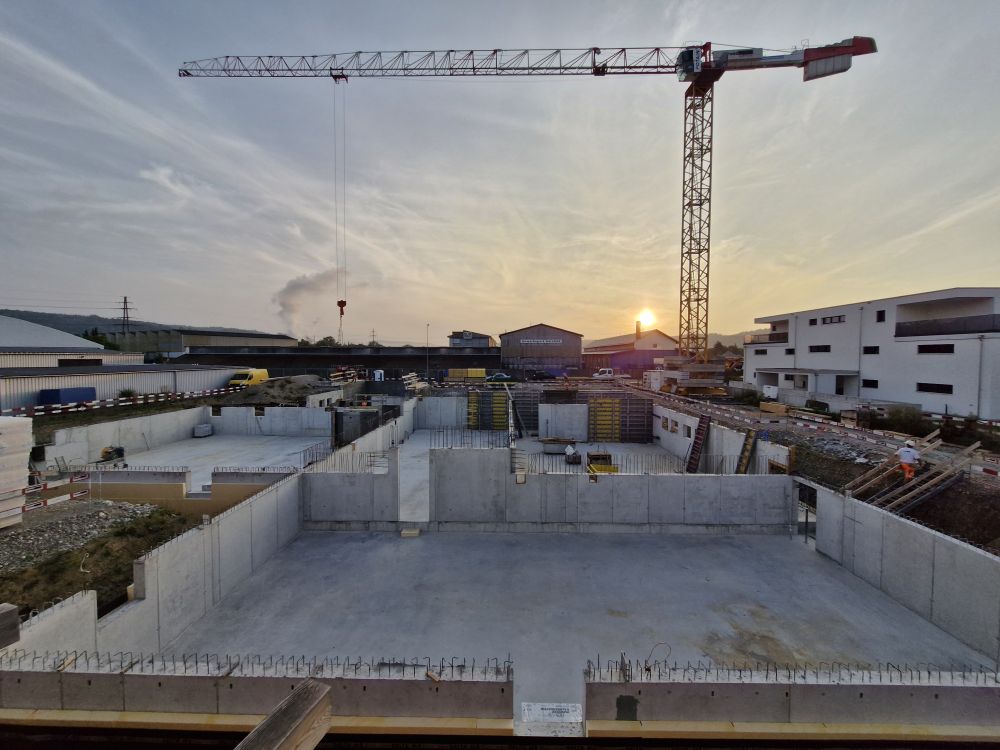

    Avec l'achèvement du bétonnage de la dalle, nous entrons à présent dans la phase de gros œuvre de notre projet de nouvelle construction. Cette phase comprend la mise en place des structures porteuses et marquera une avancée significative sur le chantier.

    Dans les semaines à venir, nous allons :

    1. Construction des murs et des piliers : Les premiers murs porteurs et poteaux sont élevés afin de poursuivre la construction de la structure du bâtiment.

    2. Montage au plafond : Une fois les murs terminés, nous commençons à installer les plafonds pour créer les différents étages du bâtiment.

    3. Poursuite des travaux d'installation : Parallèlement, les travaux sur les lignes d'approvisionnement (p. ex. électricité, eau, eaux usées) se poursuivent.

    Nous sommes très satisfaits de l'avancement du chantier et nous continuons à respecter les délais prévus.

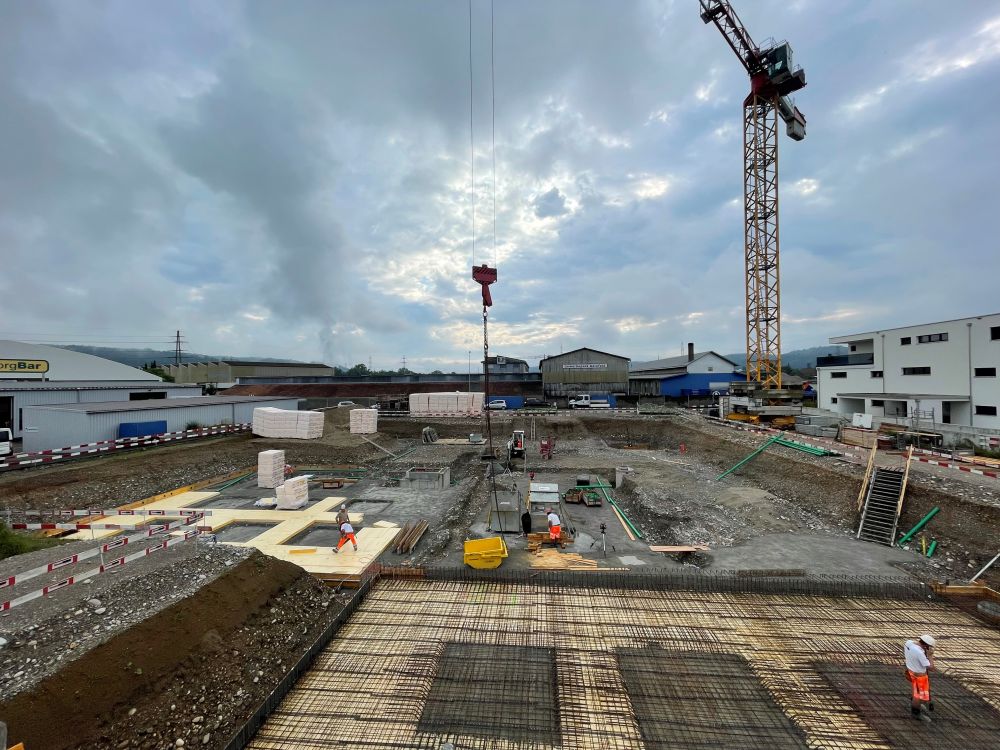

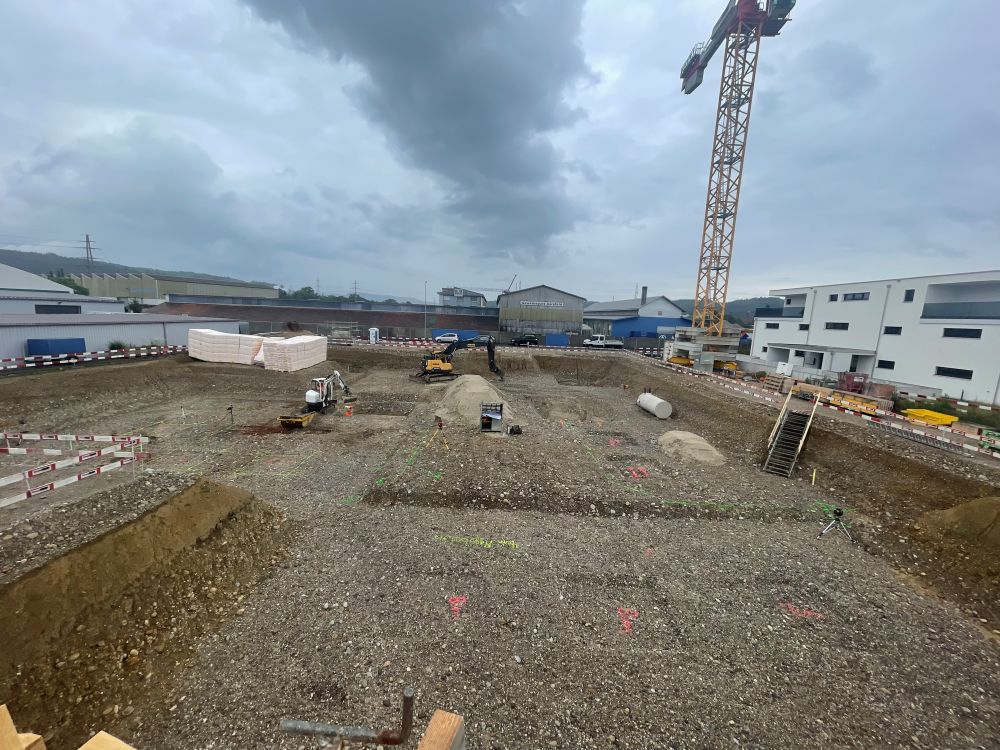

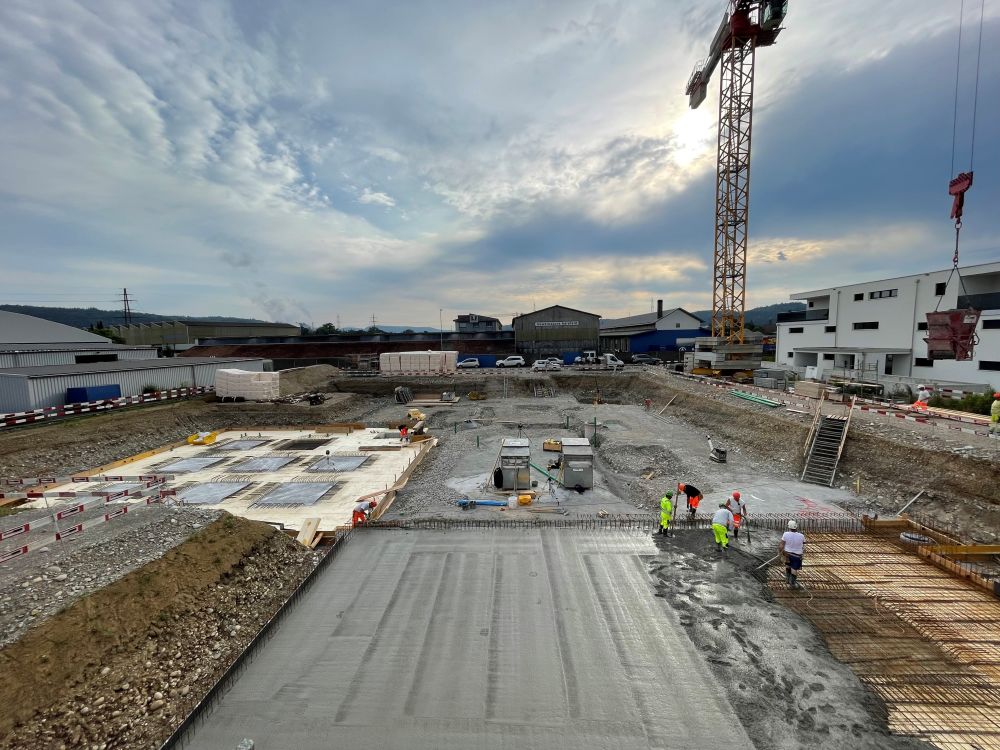

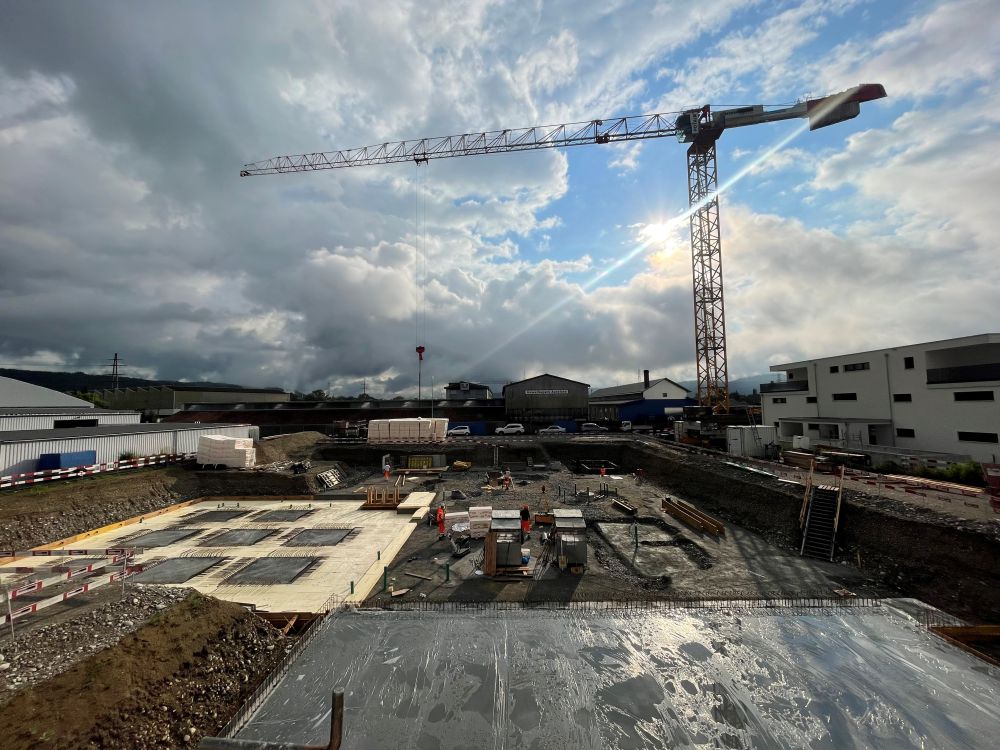

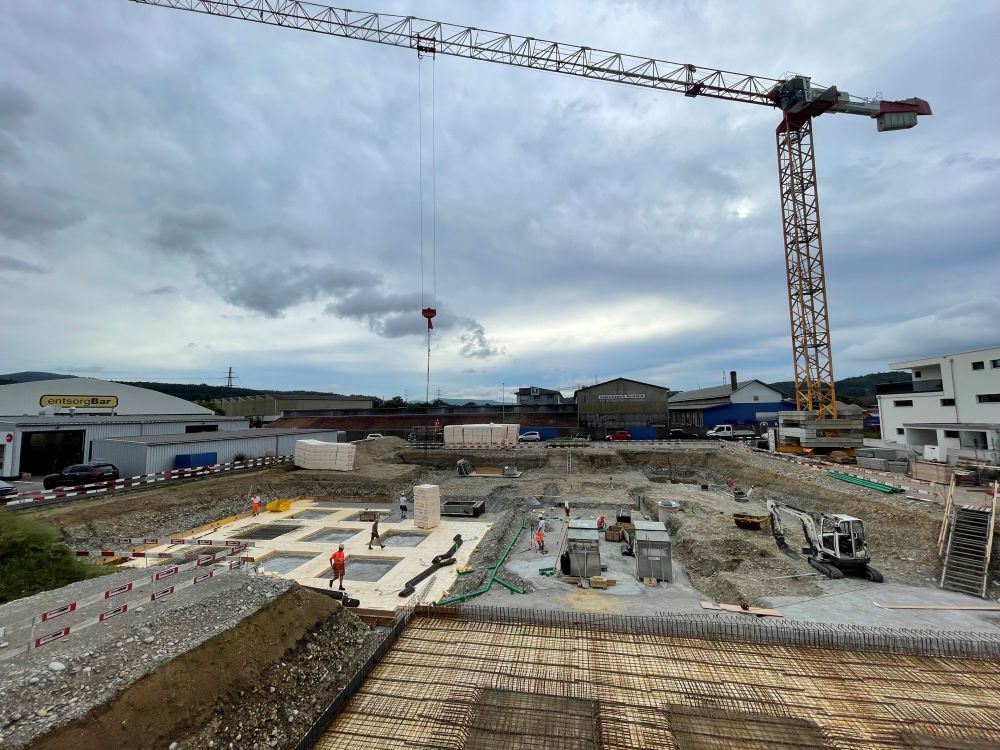

    Mise à jour juillet - 18.07.2024

    Début de la phase de construction après la pause estivale

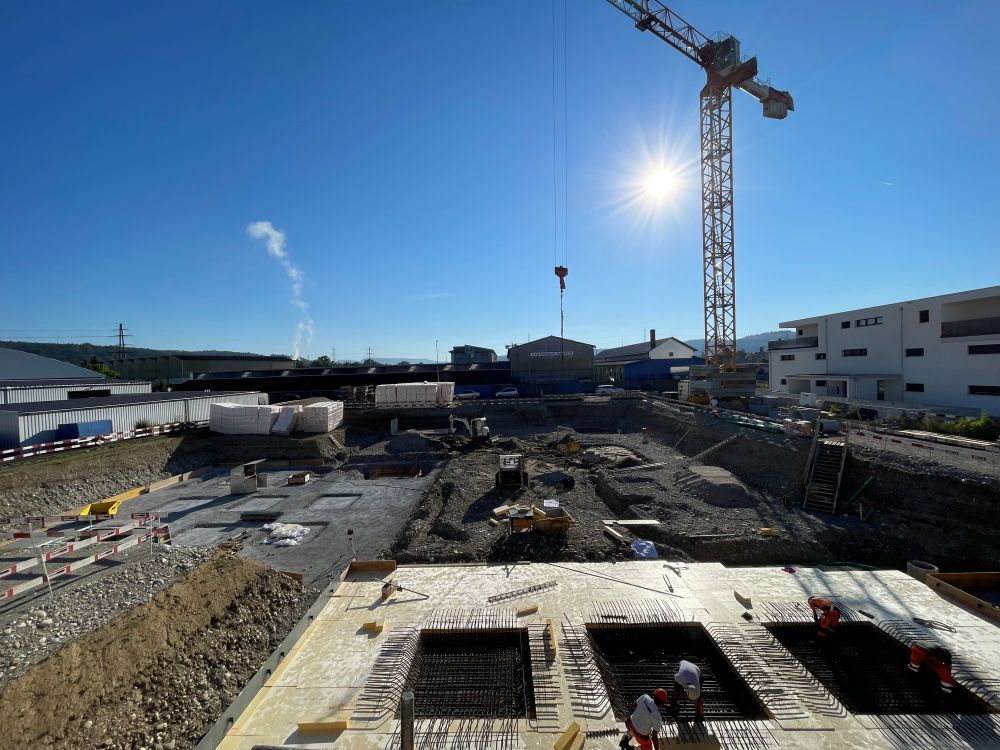

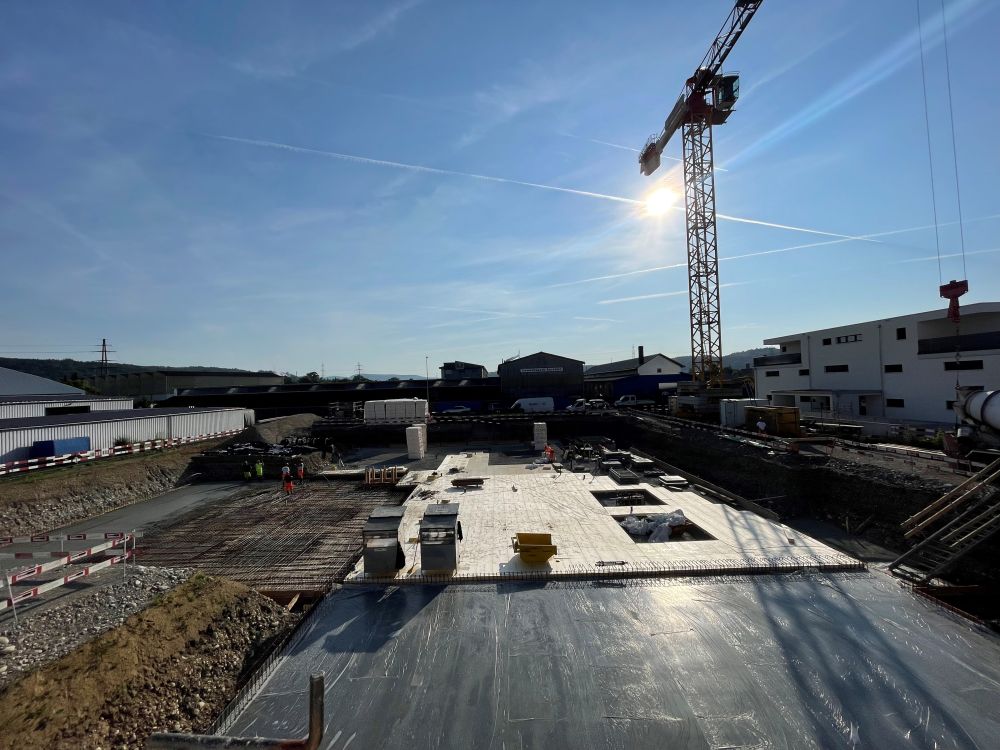

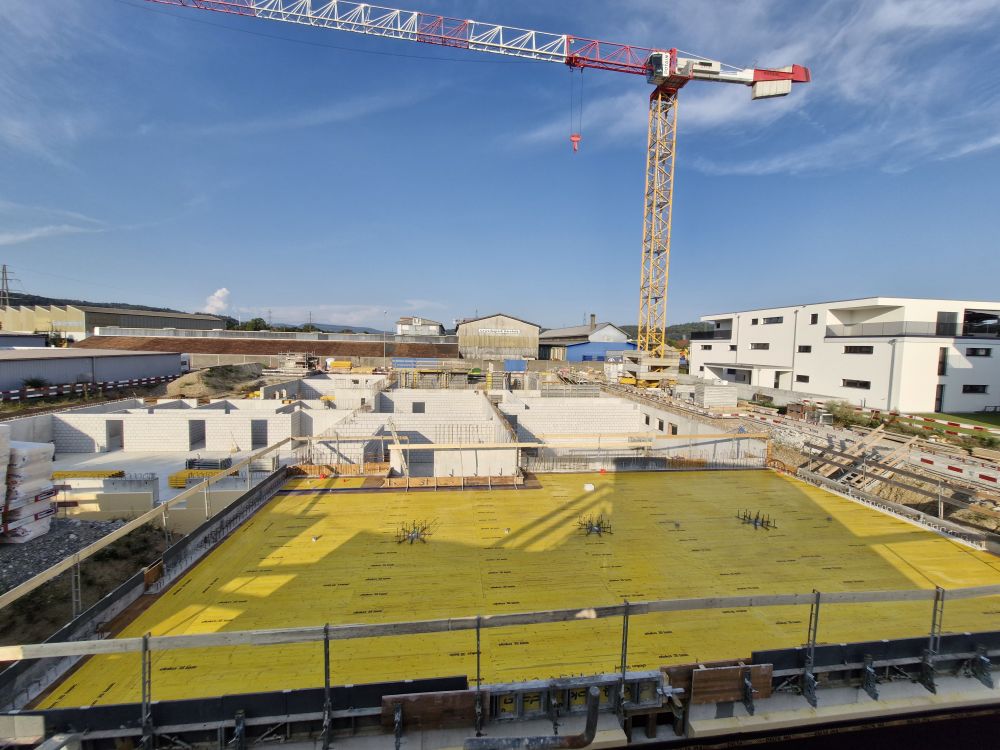

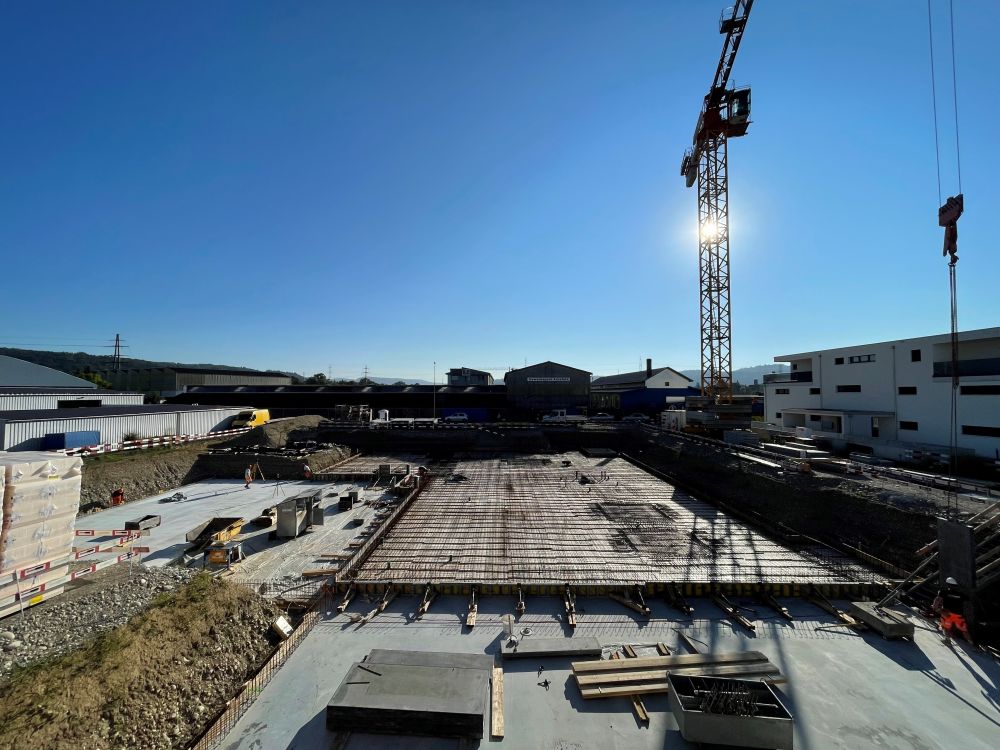

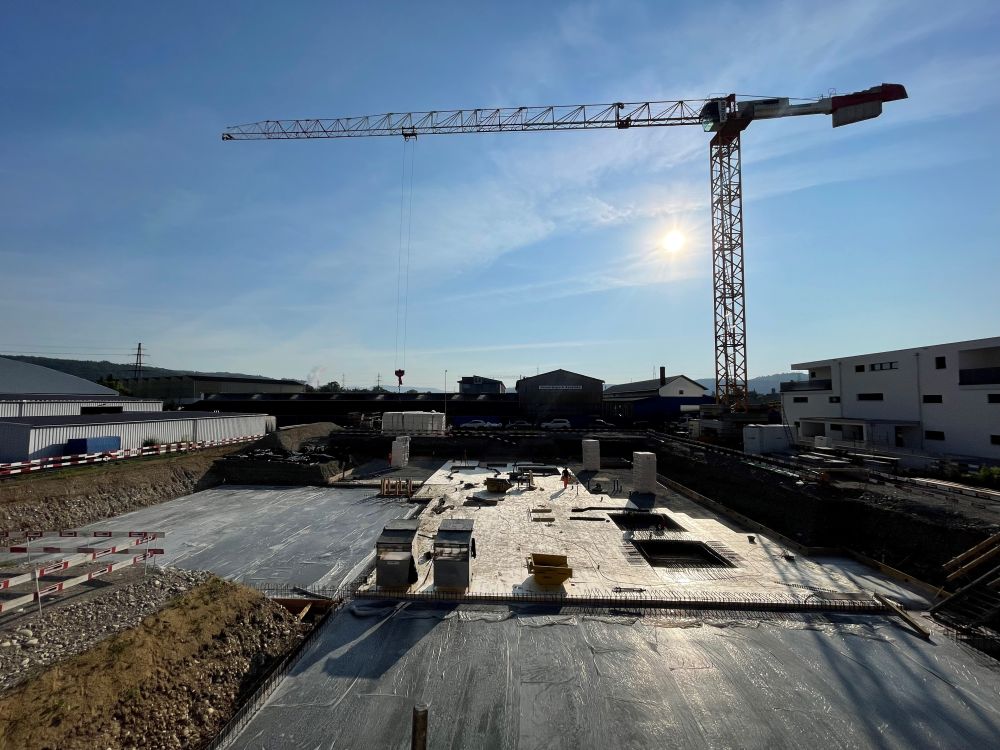

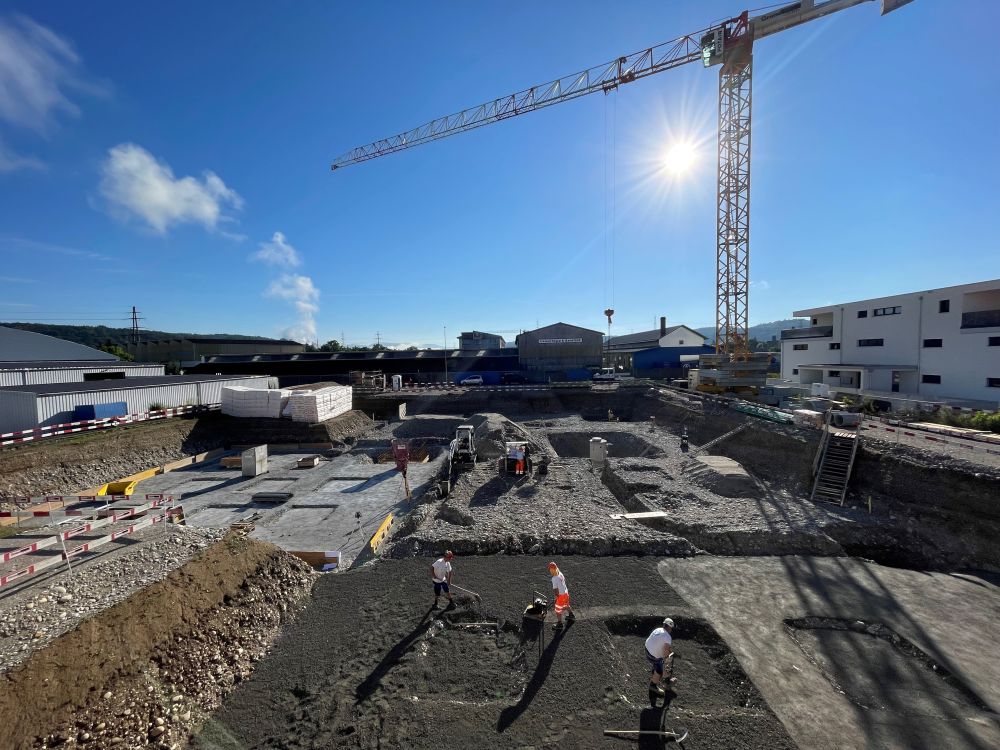

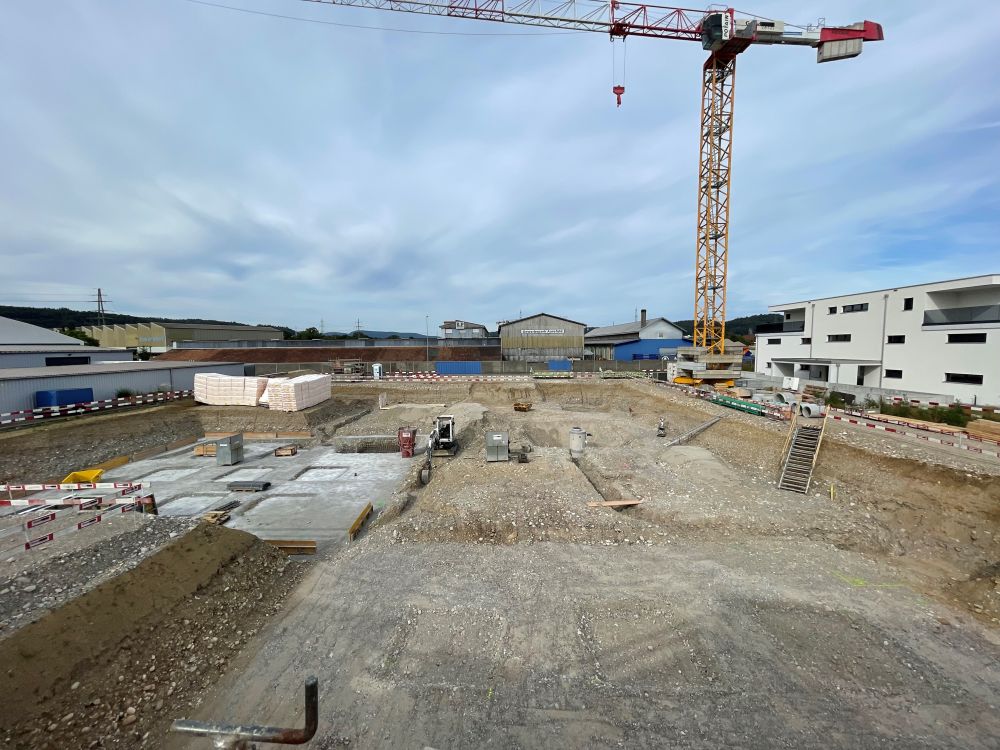

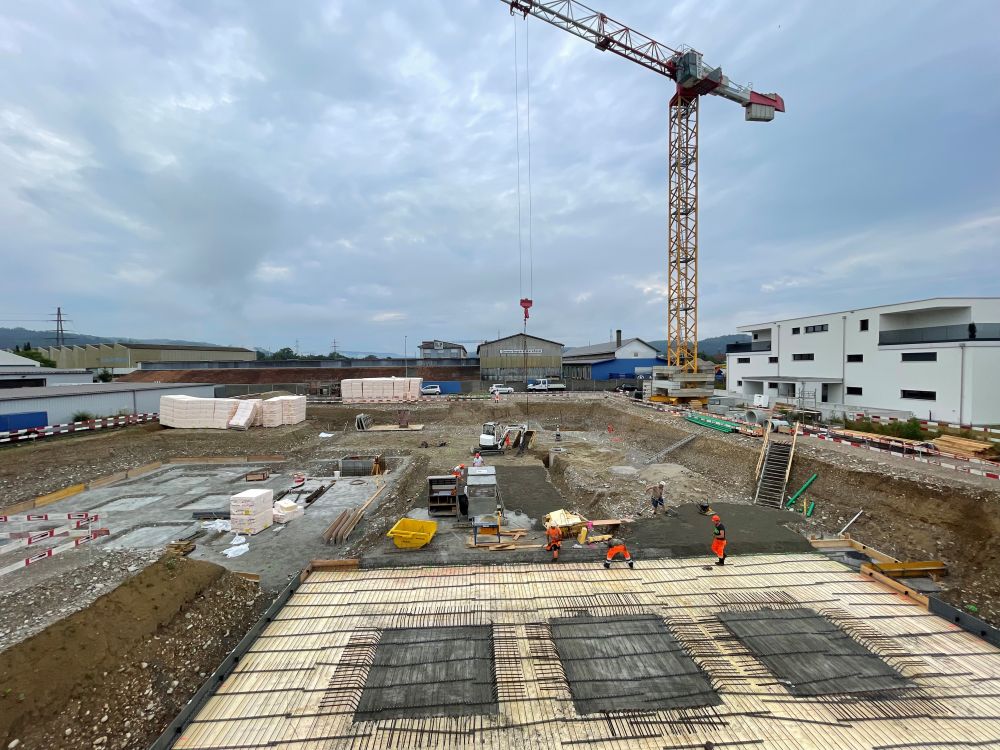

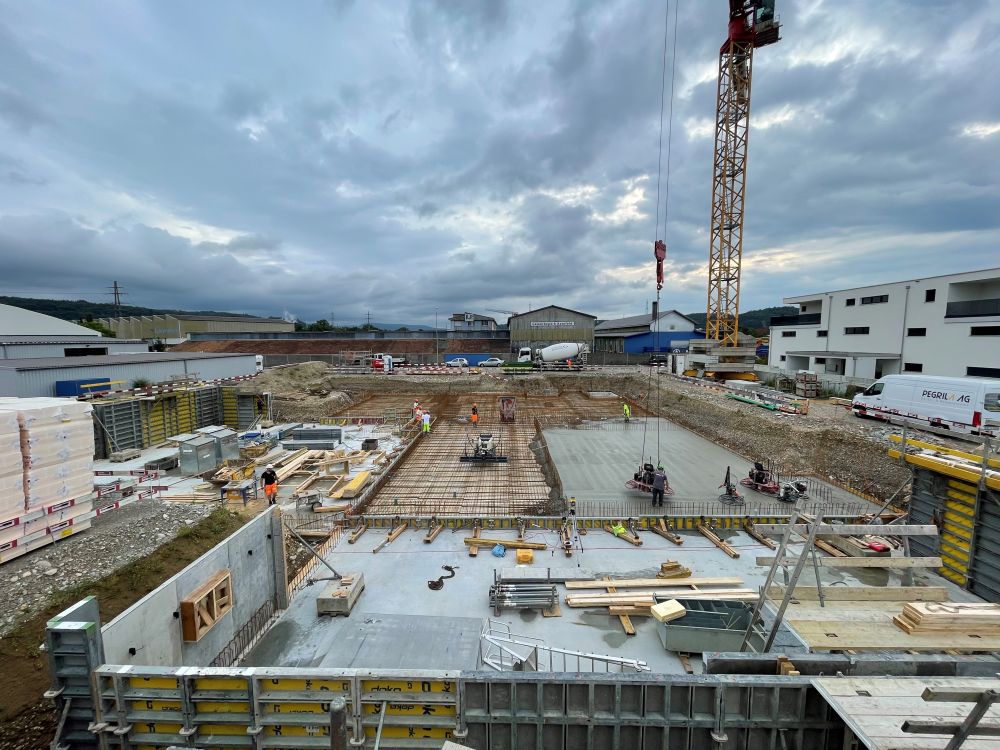

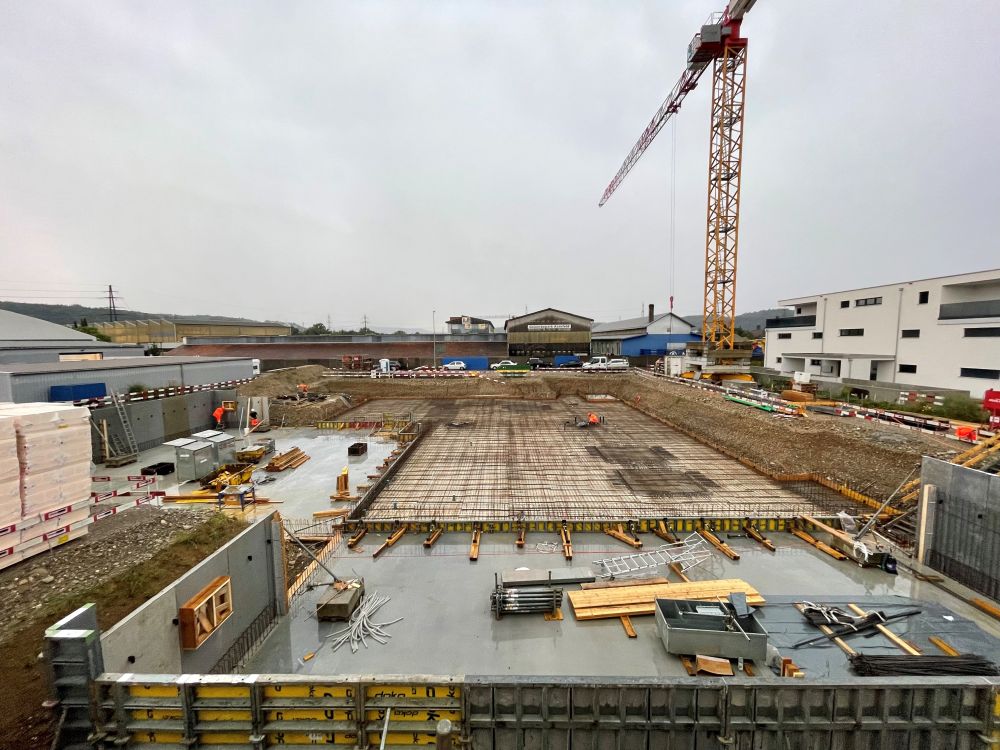

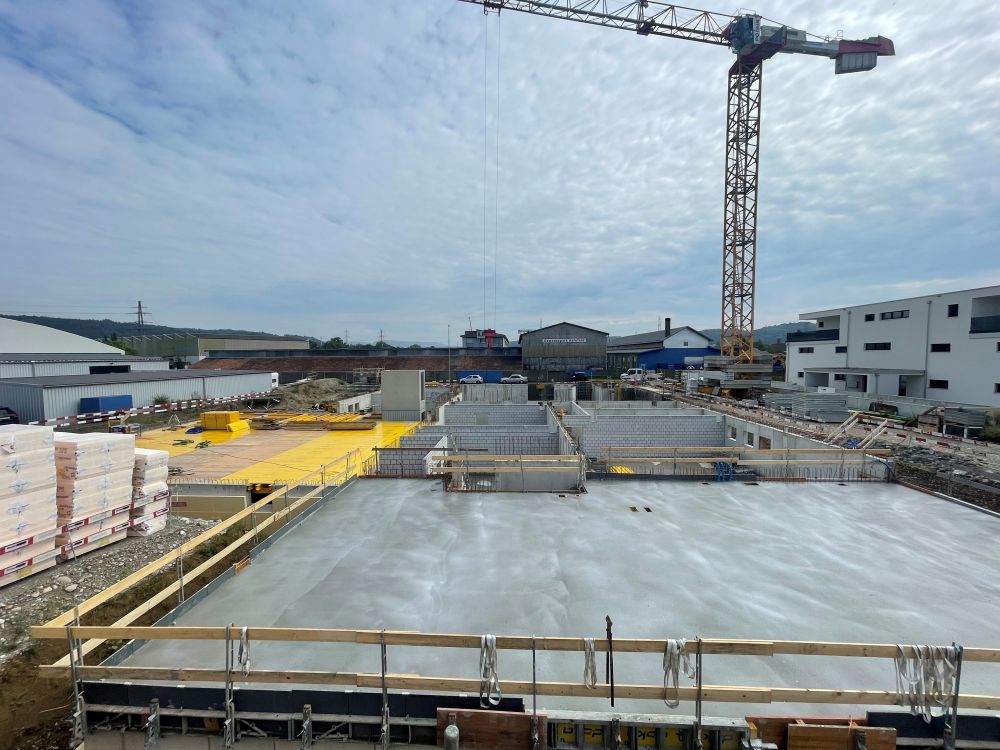

    Après la pause estivale, nous entamons les prochaines étapes de notre projet de construction. Nous commençons par le bétonnage de la dalle, une étape importante qui constitue la base de l'ensemble du bâtiment.

    Nous sommes confiants quant à la rapidité et à l'efficacité des travaux prévus. L'avancement des travaux reste conforme au calendrier.

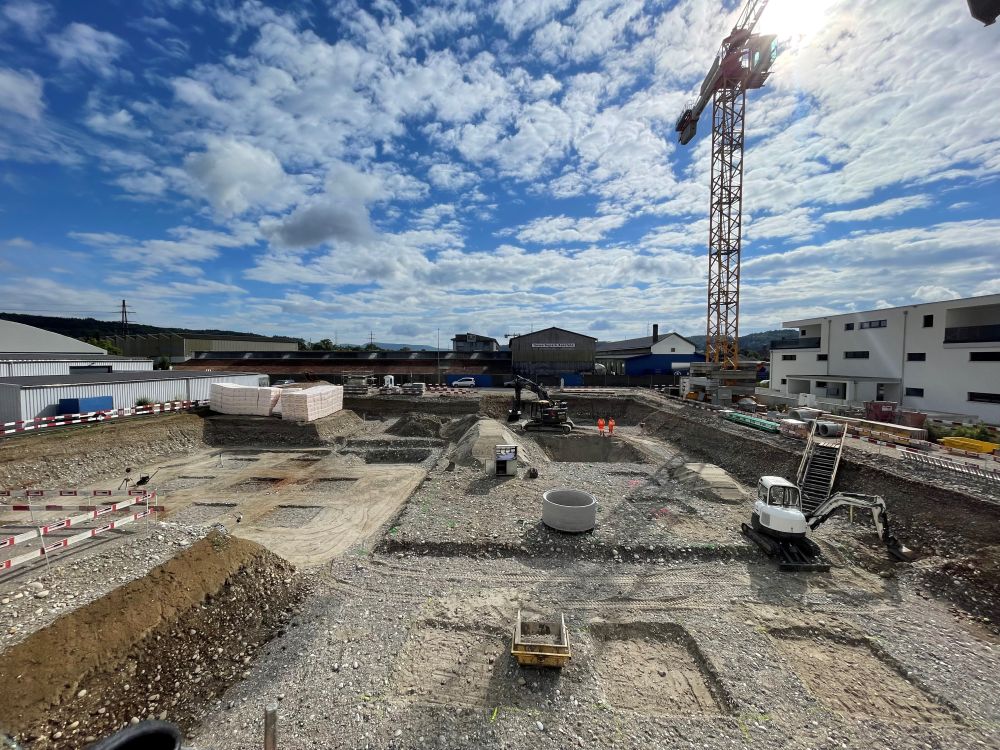

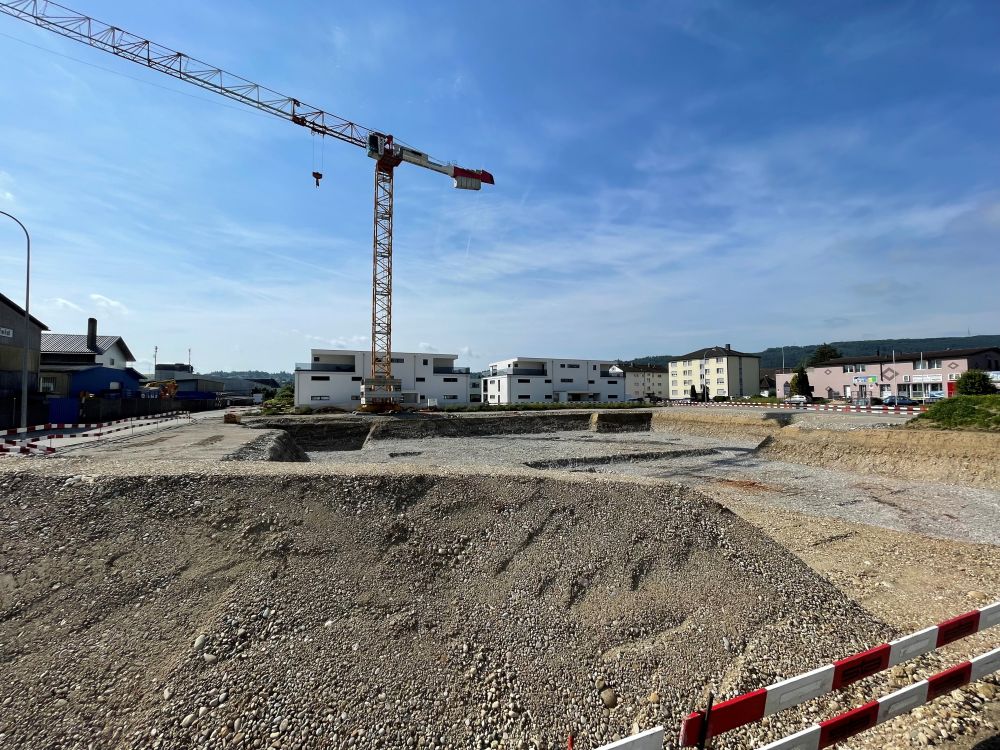

    Mise à jour juin - 07.06.2024

    Prochaines étapes après l'excavation

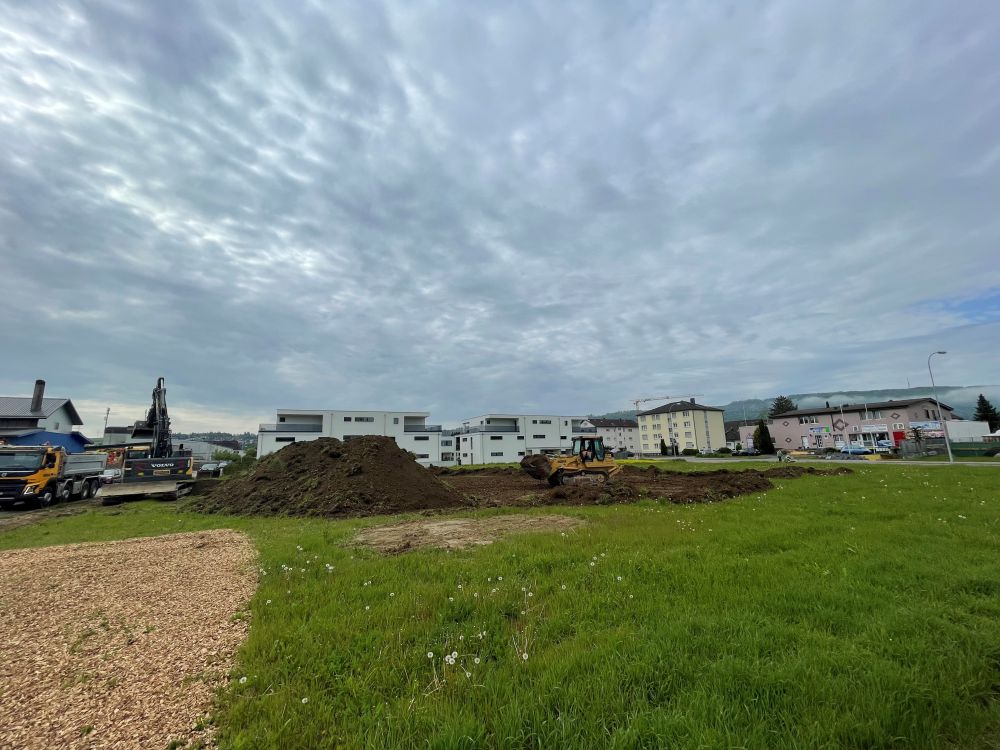

    Les travaux d'excavation ayant été achevés avec succès, les préparatifs pour la prochaine phase de construction commencent maintenant.

    Le bétonnage de la dalle est prévu comme la prochaine étape et constituera la base de la construction du bâtiment.

    Nous ferons d'abord une courte pause estivale et reprendrons les travaux début juillet.

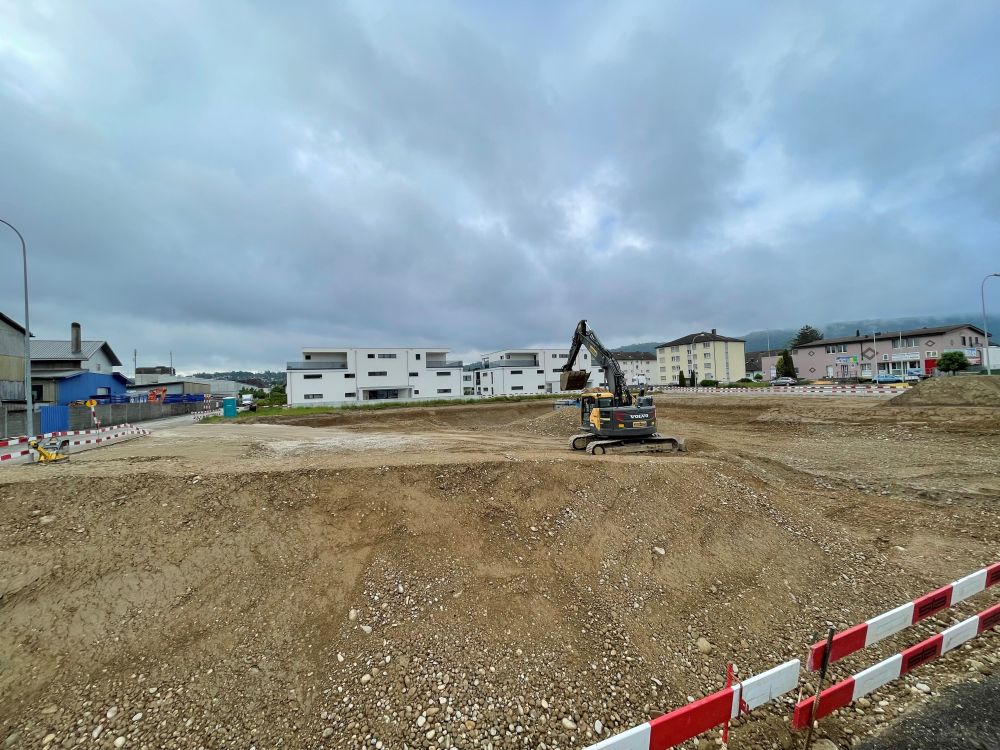

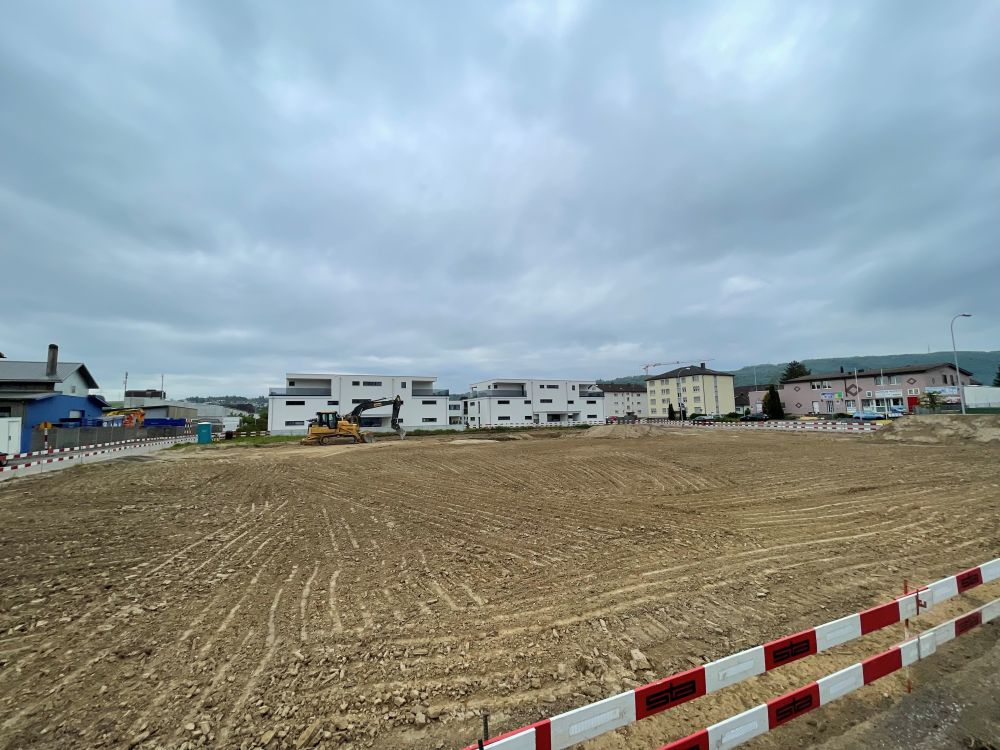

    Mise à jour mai - 14.05.2024

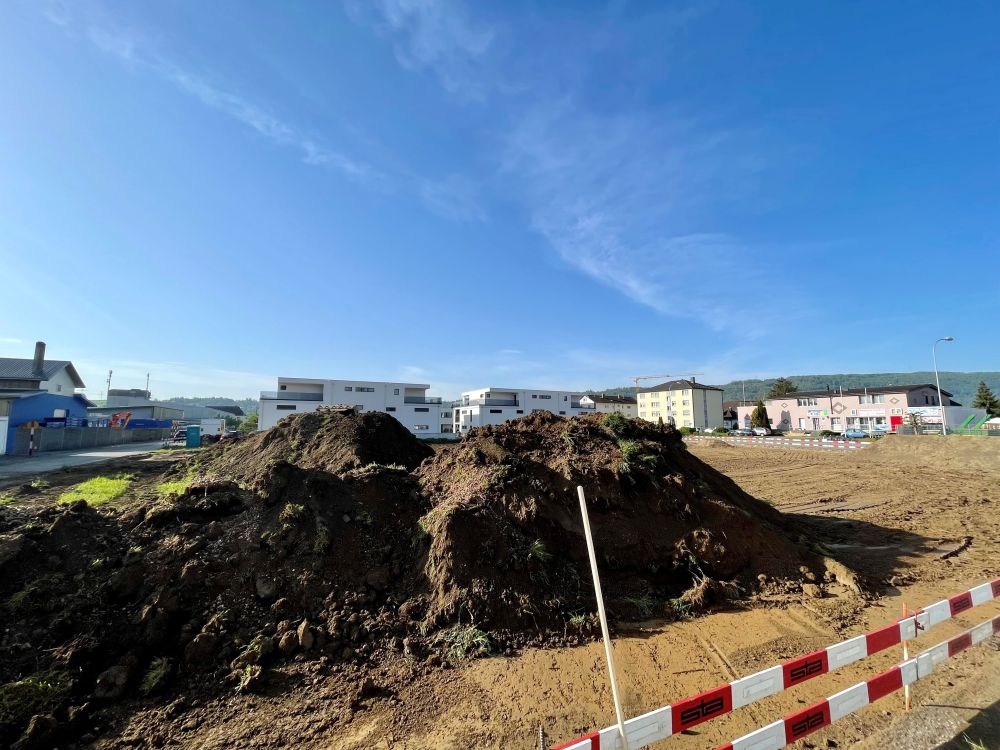

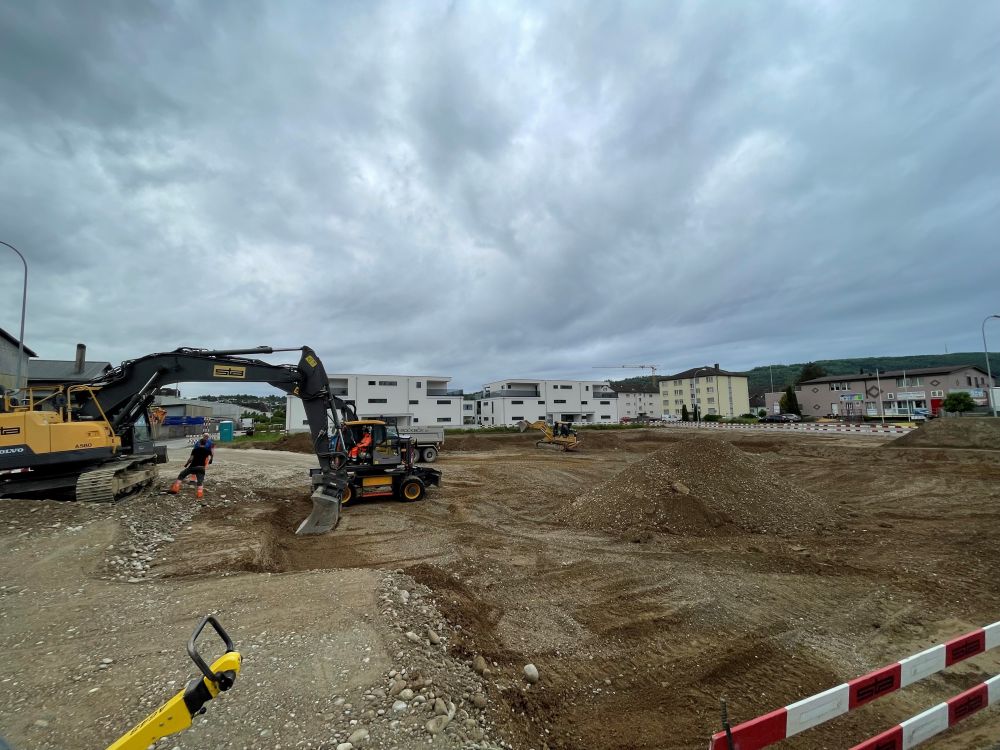

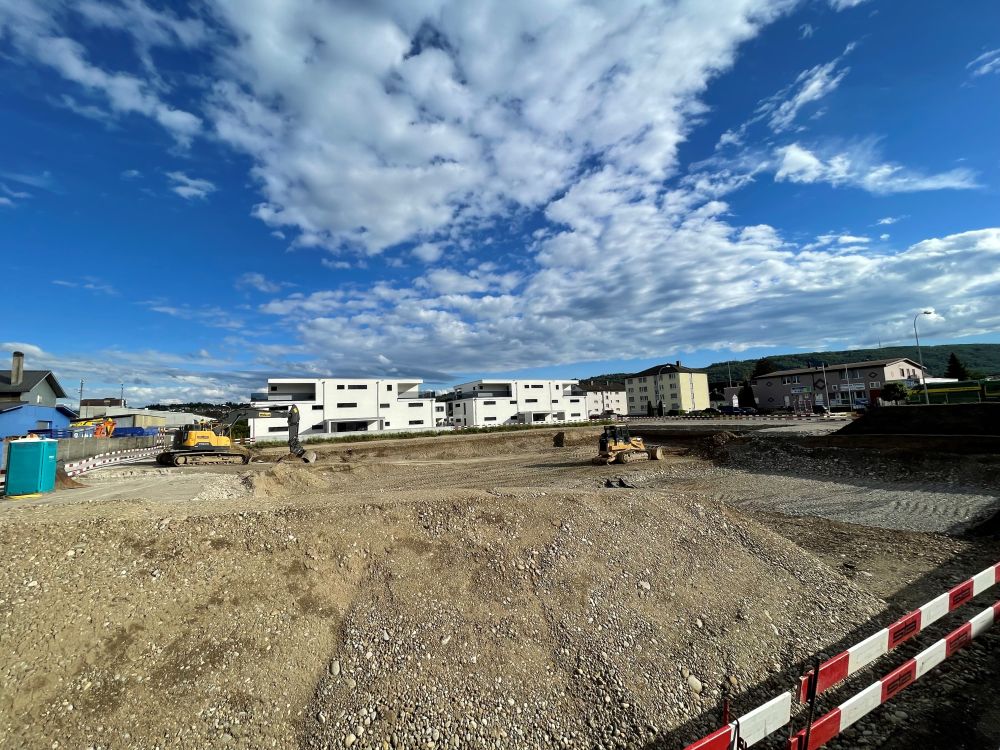

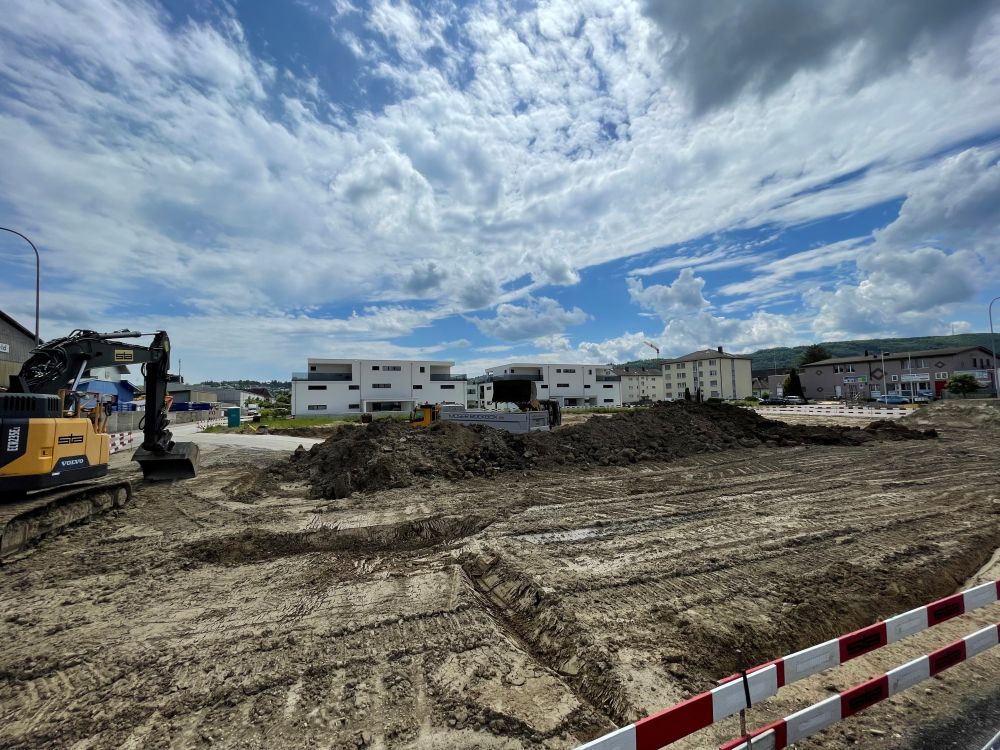

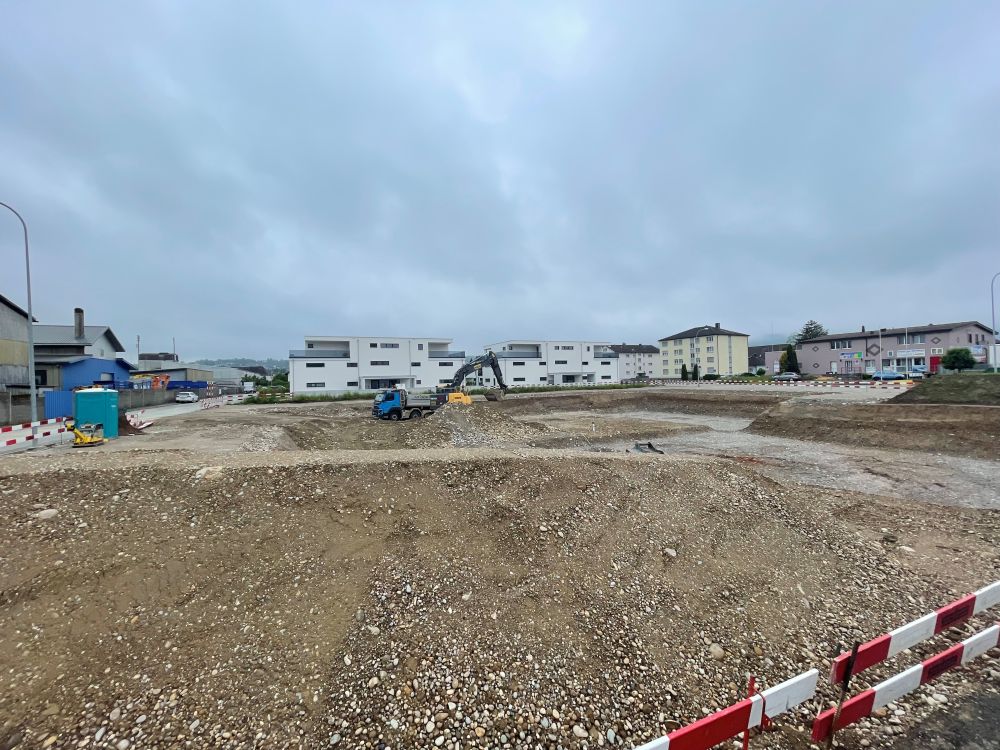

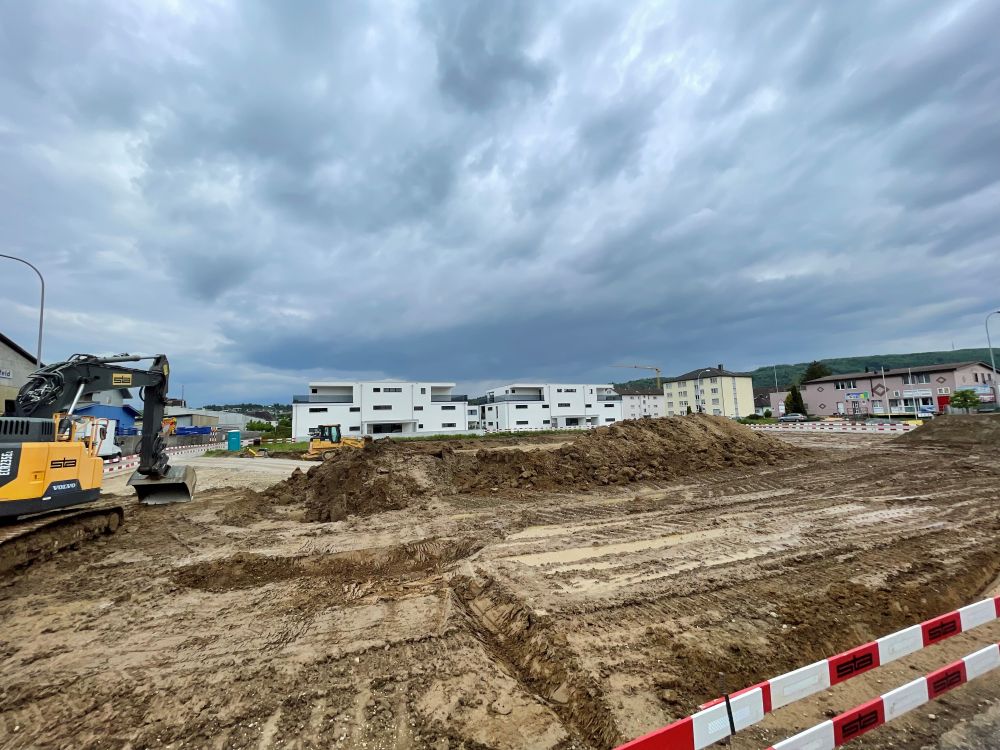

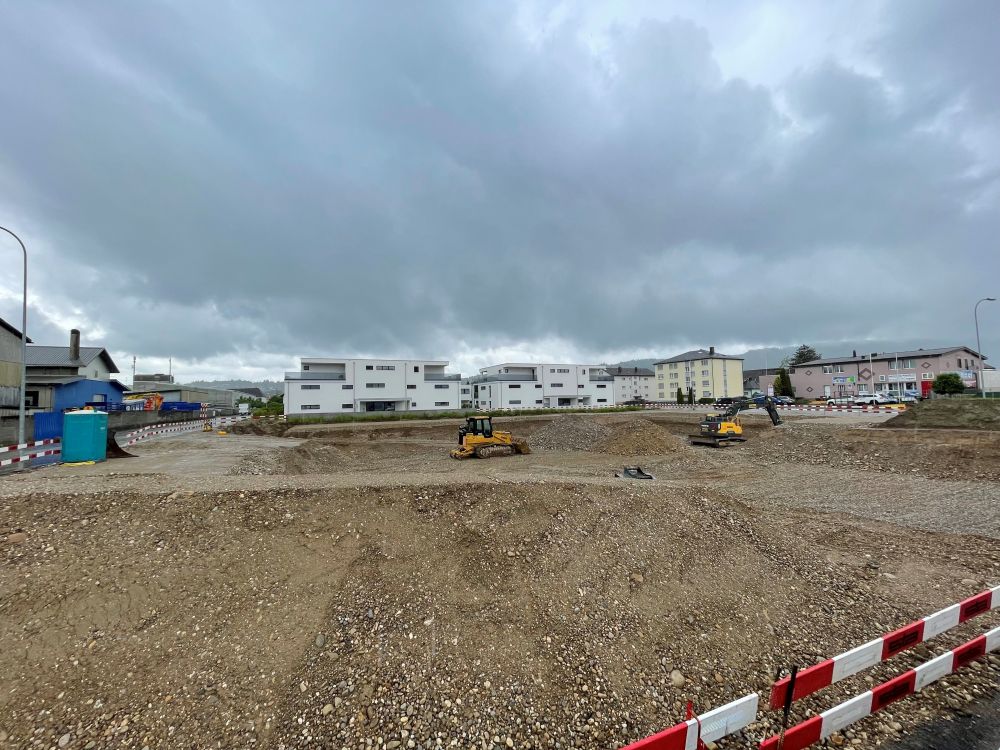

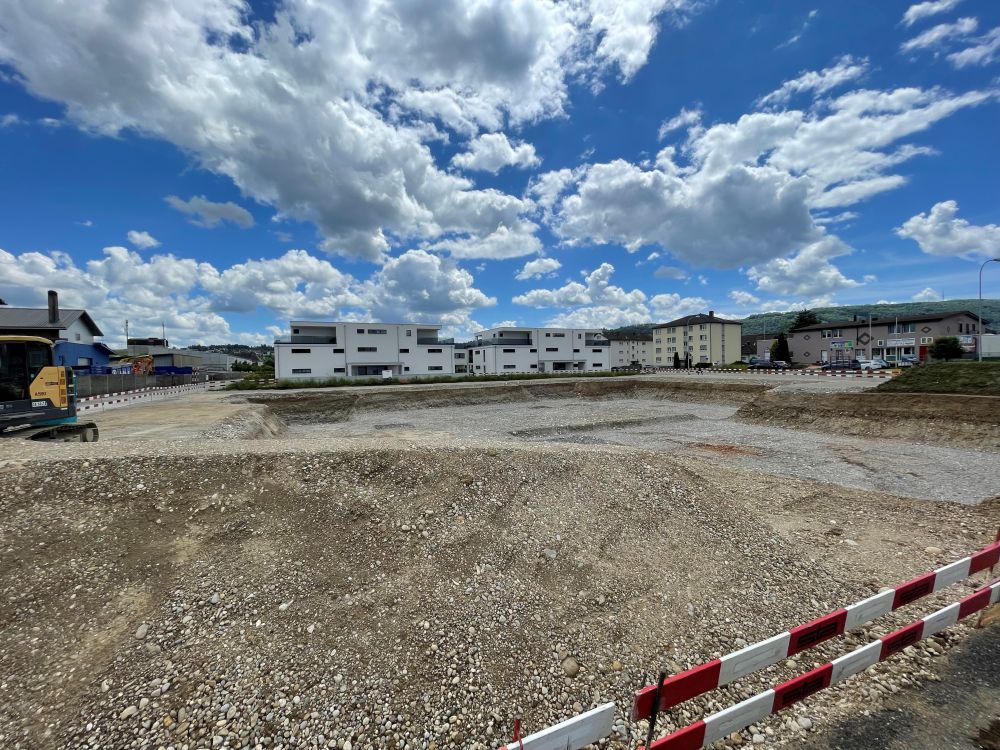

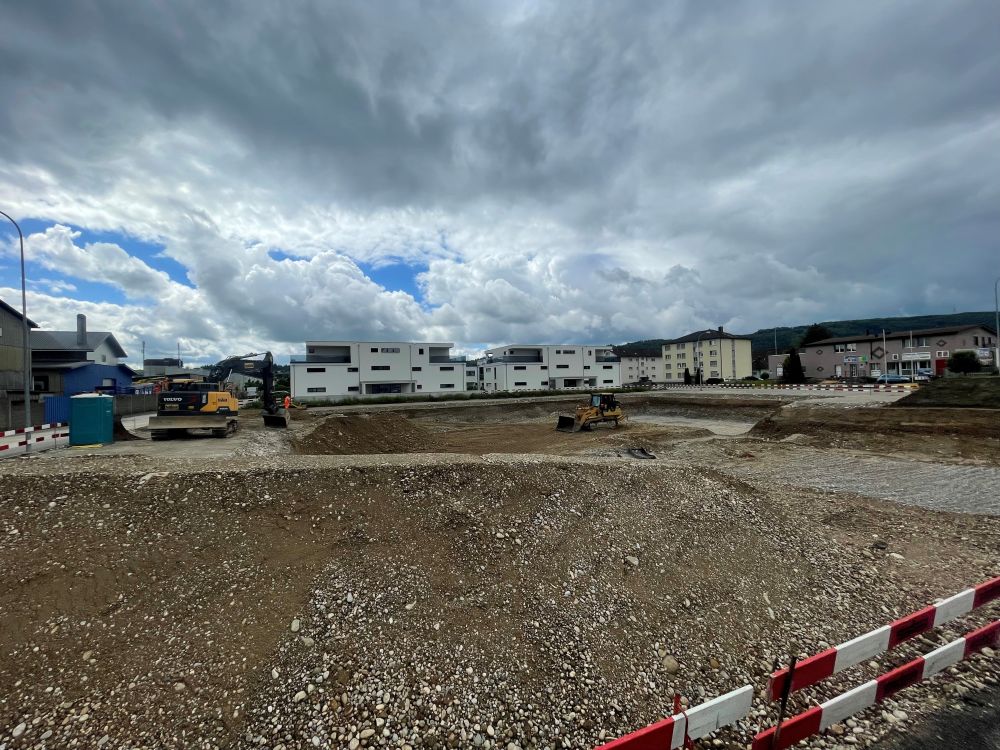

    Travaux d'excavation

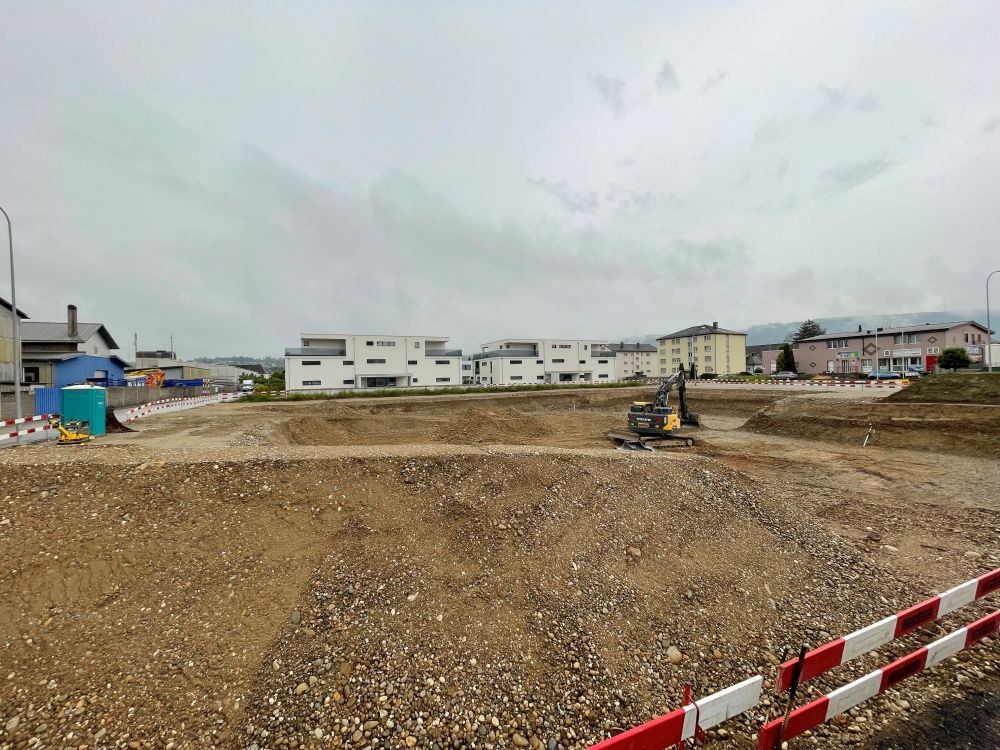

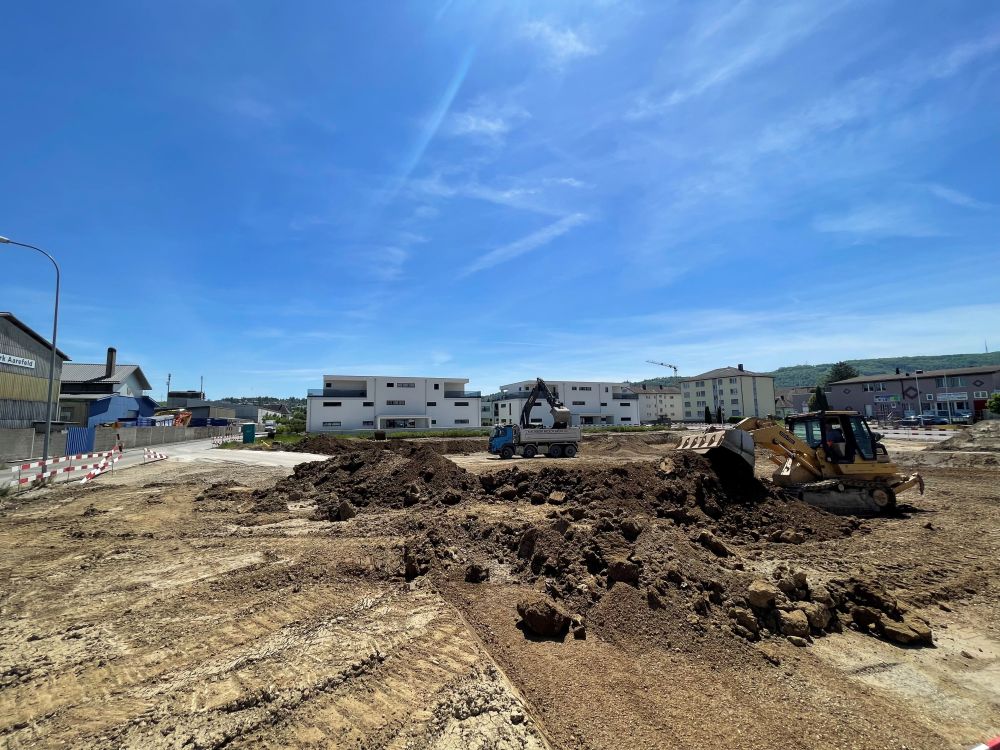

    Les travaux d'excavation avancent comme prévu. Le décapage du sol est en cours et les premières zones de la fouille prennent déjà forme.

    Parallèlement, la coordination pour l'évacuation des matériaux se poursuit afin d'assurer un déroulement sans faille.

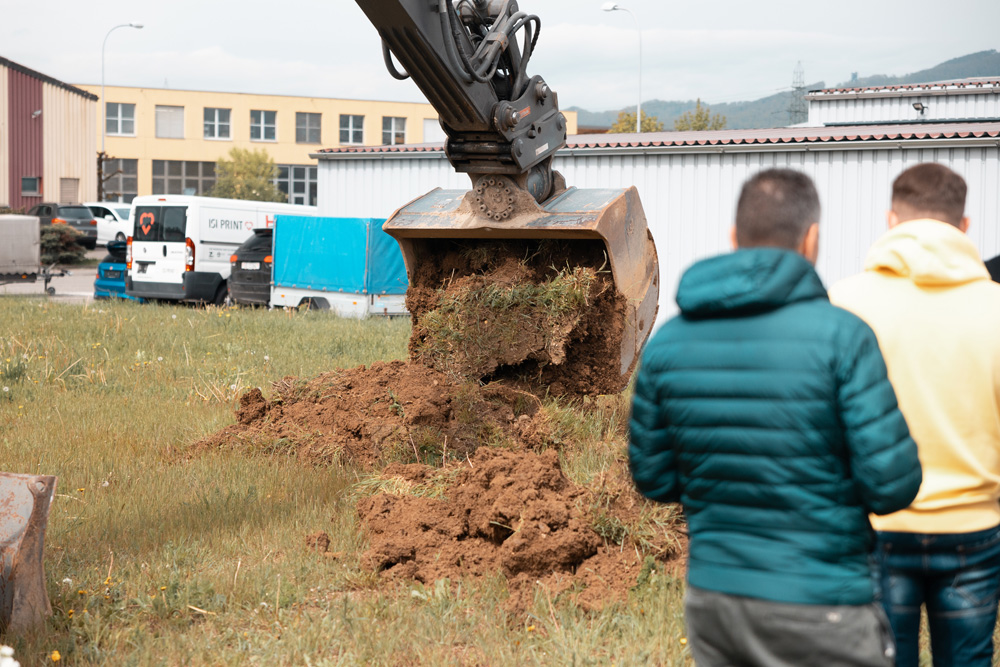

    Premier coup de pioche pour un avenir édifiant

    C'est avec une cinquantaine d'invités que l'entreprise familiale, âgée de 65 ans et actuellement encore basée à Dulliken, a fêté le début des travaux de construction de son nouveau siège social. D'ici l'été 2025, un bâtiment commercial et de formation multifonctionnel verra le jour à l'Aarefeldstrasse à Däniken, symbolisant rien de moins que la stratégie de croissance à long terme.
